您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 建筑工程 > 建筑工程历年真题

[一建历年真题]2022年9月建筑工程考试真题及答案解析.pdf

0下载币 大小:715.92KB 下载数:0

距离一级建造师考试越来越近,备考进入关键冲刺期。在这个阶段,如何高效复习、精准把握考点成为考生们关注的焦点。为了帮助大家更好地备考《建筑工程》科目,我们精心准备了2022年9月该科目的考试真题及答案解析。这些真题涵盖了考试的重点和难点,解析详细透彻,让考生在练习中不断提升解题能力。想要在考试中取得优异成绩,就赶紧利用这份真题资料进行强化训练吧,让备考之路更加顺畅!

[一建历年真题]2022年9月建筑工程考试真题及答案解析

第1题 单选题 (每题1分,共20题,共20分)

1、下列建筑属于大型性建筑的是()。

A.学校

B.医院

C.航空港

D.高层

参考答案:C
参考解析:AB选项错误:大量性建筑是指量大面广,与人们生活密切相关的那些建筑,如住宅、学校、商店、医院等。

C选项正确:大型性建筑是指规模宏大的建筑,如大型体育馆、大型剧院、大型火车站和航空港、大型展览馆等。

D选项错误:建筑高度大于27m 的住宅建筑和建筑高度大于24m 的非单层公共建筑,且高度不大于100m ,为高层民用建筑。

2、【过期考点,仅做参考】墙面整体装修层必须考虑温度的影响,作()处理。

A.分缝

B.保湿

C.防结露

D.隔热

参考答案:A
参考解析:该试题考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。

建筑主体受温度的影响而产生的膨胀收缩必然会影响墙面的装修层,凡是墙面的整体装修层必须考虑温度的影响,作分缝处理。

3、导热系数最大的是()。

A.水

B.空气

C.钢材

D.冰

参考答案:C
参考解析:影响保温材料导热系数的因素:

(1)材料的性质。导热系数以金属最大,非金属次之,液体较小,气体更小。

(2)表观密度与孔隙特征。

(3)湿度。

(4)温度。

(5)热流方向。

4、【过期考点,仅做参考】刚性防水屋面应有()措施。

A.抗裂

B.隔声

C.防火

D.防风

参考答案:A
参考解析:该试题考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。

刚性防水屋面应有抗裂措施。

5、预应力混凝土楼板结构的混凝土最低强度等级不应低于()。

A.C25

B.C30

C.C35

D.C40

参考答案:B
参考解析:预应力混凝土楼板结构混凝土最低强度等级不应低于C30, 其他预应力混凝土构件的混凝土最低强度等级不应低于C40。

6、配置C60混凝土优先选用的是( )。

A.硅酸盐水泥

B.矿渣水泥

C.火山灰水泥

D.粉煤灰水泥

参考答案:A
参考解析:常用水泥的选用

7、改善混凝土耐久性的外加剂是( )。

A.引气剂

B.早强剂

C.泵送剂

D.缓凝剂

参考答案:A
参考解析:A选项正确:改善混凝土耐久性的外加剂。包括引气剂、防水剂和阻锈剂等。

BD选项错误:调节混凝土凝结时间、硬化性能的外加剂。包括缓凝剂、早强剂和速凝剂等。

C选项错误:改善混凝土拌合物流动性的外加剂。包括各种减水剂、引气剂和泵送剂等。

8、应进行防碱处理的地面面层板材是()。

A.陶瓷地砖

B.大理石板

C.水泥花砖

D.人造石板块

参考答案:B
参考解析:大理石、花岗石面层铺设前,板块的背面和侧面应进行防碱处理。

9、适合作烟囱施工中垂度观测的是()。

A.水准仪

B.全站仪

C.激光水准仪

D.激光经纬仪

参考答案:D
参考解析:A选项错误:水准仪的主要功能是测量两点间的高差。

B选项错误:全站仪几乎是在同一瞬间内得到平距、高差、点的坐标和高程。

C选项错误:激光水准仪是在水准仪的望远镜上加装一只气体激光器而成。在平坦地区做长距离高差测量时,测站数较少,提高了测量的效率。

D选项正确:由于激光经纬仪具有上述的特点,特别适合作以下的施工测量工作:

1)高层建筑及烟囱、塔架等高耸构筑物施工中的垂度观测和准直定位。

2)结构构件及机具安装的精密测量和垂直度控制测量。

3)管道铺设及隧道、井巷等地下工程施工中的轴线测设及导向测量工作。

10、增强体复合地基现场验槽应检查()。

A.地基均匀性检测报告

B. 水土保温检测资料

C. 桩间土情况

D.地基湿陷性处理效果

参考答案:C
参考解析:A选项错误,对于换填地基、强夯地基,应现场检查处理后的地基均匀性、密实度等检测报告和承载力检测资料。

BD选项错误,对于特殊土地基,应现场检查处理后地基的湿陷性、地震液化、冻土保温、膨胀土隔水等方面的处理效果检测资料。

C选项正确,对于增强体复合地基,应现场检查桩头、桩位、桩间土情况和复合地基施工质量检测报告。

11、结构超出承载能力极限状态的是()。

A.影响结构使用功能的局部损坏

B.影响耐久性的局部破坏

C.结构发生疲劳破坏

D.造成人员不适的振动

参考答案:C
参考解析:C选项正确:当结构或结构构件出现下列状态之一时,应认为超过了承载能力极限状态:

(1)结构构件或连接因超过材料强度而破坏,或因过度变形而不适于继续承载。

(2)整个结构或其一部分作为刚体失去平衡。

(3)结构转变为机动体系。

(4)结构或结构构件丧失稳定。

(5)结构因局部破坏而发生连续倒塌。

(6)地基丧失承载力而破坏。

(7)结构或结构构件发生疲劳破坏。

ABD选项错误:当结构或结构构件出现下列状态之一时,应认为超过了正常使用极限状态:

(1)影响外观、使用舒适性或结构使用功能的变形。

(2)造成人员不舒适或者结构使用功能受限的振动。

(3)影响外观、耐久性或结构使用功能的局部损坏。

12、【过期考点,仅做参考】全预制装配式与预制装配整体式结构相比的优点是()。

A.节省运输费用

B.施工速度快

C.整体性能良好

D.生产基地一次性投资少

参考答案:B
参考解析:该试题考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。

全预制装配式结构:主要优点是生产效率高,施工速度快,构件质量好,受季节性影响小,在建设量较大而又相对稳定的地区,采用工厂化生产可以取得较好的效果。

预制装配整体式结构:主要优点是生产基地一次投资比全装配式少,适应性大,节省运输费用,便于推广。在一定条件下也可以缩短工期,实现大面积流水施工,结构的整体性良好,并能取得较好的经济效果。

13、砌体结构楼梯间抗震措施正确的是()。

A.采取悬挑式踏步楼梯

B.9度设防时采用装配式楼梯段

C.楼梯栏板采用无筋砖砌体

D.出屋面楼梯间构造柱与顶部圈梁连接

参考答案:D
参考解析:A选项错误:不应采用悬挑式踏步或踏步竖肋插入墙体的楼梯。

B选项错误:8度、9度时不应采用装配式楼梯段。

C选项错误:楼梯栏板不应采用无筋砖砌体。

D选项正确:顶层及出屋面的楼梯间,构造柱应伸到顶部,并与顶部圈梁连接,墙体应设置通长拉结钢筋网片。

14、换填地基施工做法正确的是()。

A.在墙角下接缝

B.上下两层接缝距离300mm

C.灰土拌合后隔日铺填夯实

D.粉煤灰当日铺填压实

参考答案:D
参考解析:A选项错误,换填地基施工时,不得在柱基、墙角及承重窗间墙下接缝。

B选项错误,上下两层的缝距不得小于500mm ,接缝处应夯压密实。

C选项错误,灰土应拌合均匀并应当日铺填夯压,灰土夯压密实后3d 内不得受水浸泡。

D选项正确,粉煤灰垫层铺填后宜当天压实,每层验收后应及时铺填上层或封层,防止干燥后松散起尘污染,同时禁止车辆碾压通行。

15、【AC选项为过期考点】混凝土养护要求正确的是()。

A.现场施工一般采用加热养护

B.矿渣硅酸盐水泥拌制的混凝土不少于14d

C.在终凝后开始养护

D.有抗渗要求的不少于14d

参考答案:D
参考解析:该试题AC考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。

A选项错误,现场施工一般为自然养护。

B选项错误,对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于7d。

C选项错误,对已浇筑完毕的混凝土,应在混凝土终凝前(通常为混凝土浇筑完毕后8 ~ 12h内) ,开始进行自然养护。

D选项正确,抗渗混凝土、强度等级 C60 及以上的混凝土,不应少于14d。

16、宜采用绑扎搭接接头的是()。

A.直径28mm受拉钢筋

B.直径25mm受压钢筋

C.桁架拉杆纵向受力钢筋

D.行车梁纵向受力钢筋

参考答案:B
参考解析:当受拉钢筋直径大于25mm 、受压钢筋直径大于28mm 时,不宜采用绑扎搭接接头。轴心受拉及小偏心受拉杆件(如桁架和拱架的拉杆等)的纵向受力钢筋和直接承受动力荷载结构中的纵向受力钢筋均不得采用绑扎搭接接头。

17、【ABC选项为过期考点】防水水泥砂浆施工做法正确的是()。

A.采用抹压法,一遍成活

B.上下层接槎位置错开200mm

C.转角处接槎

D.养护时间7d

参考答案:B
参考解析:【该试题ABC考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。】

A选项,防水砂浆应采用抹压法施工,分遍成活。各层应紧密结合,每层宜连续施工。

BC选项,当需留槎时,上下层接槎位置应错开100mm 以上,离转角200mm 内不得留接槎。

D选项,防水砂浆施工环境温度不应低于5 ℃。终凝后应及时进行养护,养护温度不宜低于5 ℃,养护时间不应小于14d 。

18、石材幕墙面板与骨架连接方式使用最多的是()。

A.短槽式

B.通槽式

C.背栓式

D.钢销式

参考答案:A
参考解析:石材面板与骨架连接,通常有通槽式、短槽式和背栓式三种。其中通槽式较为少用,短槽式使用最多。

19、保温层可在负温下施工的是()。

A.水泥砂浆粘贴块状保温材料

B.喷涂硬泡聚氨酯

C.现浇泡沫混凝土

D.干铺保温材料

参考答案:D
参考解析:保温层施工环境温度要求:

1、干铺的保温材料可在负温度下施工;

2、用水泥砂浆粘贴的块状保温材料不宜低于5 ℃;

3、喷涂硬泡聚氨酯宜为15 ~ 35 ℃ ,空气相对湿度宜小于85% ,风速不宜大于三级;

4、现浇泡沫混凝土宜为5 ~ 35 ℃;

5、雨天、雪天、五级风以上的天气停止施工。

20、安全专项施工方案需要进行专家论证的是()。

A.高度24m落地式钢管脚手架工程

B.跨度16m的混凝土模板支撑工程

C.开挖深度8m的基坑工程

D.跨度32m的钢结构安装工程

参考答案:C
参考解析:A选项错误,搭设高度50m 及以上落地式钢管脚手架工程。

B选项错误,混凝土模板支撑工程:搭设高度8 m 及以上;搭设跨度18m 及以上;施工总荷载(设计值) 15kN/m2 及以上;或集中线荷载(设计值) 20kN/m及以上。

C选项正确,开挖深度超过5m (含5m)的基坑(槽)的土方开挖、支护、降水工程。

D选项错误,跨度3 6m 及以上的钢结构安装工程。

[Page]

第2题 多选题 (每题2分,共10题,共20分)

21、墙面涂饰必须使用耐水腻子的有()。

A.楼梯间

B.厨房

C.卫生间

D.卧室

E.地下室

参考答案:BCE
参考解析:厨房、卫生间、地下室墙面必须使用耐水腻子。

22、砌体结构施工质量控制等级划分要素有( )。

A.现场质量管理水平

B.砌体结构施工环境

C.砂浆和混凝土质量控制

D.砂浆拌和工艺

E.砌筑工人技术等级

参考答案:ACDE
参考解析:砌体结构施工质量控制等级应根据现场质量管理水平、砂浆和混凝土质量控制、砂浆拌合工艺、砌筑工人技术等级四个要素从高到低分为A 、B 、C 三级,设计工作年限为50年及以上的砌体结构工程,应为A 级或B 级。

综上所述,本题应选ACDE选项。

23、【过期考点,仅做参考】改性沥青防水卷材的胎基材料有()。

A.聚酯毡

B.合成橡胶

C.玻纤毡

D.合成树脂

E.纺织物

参考答案:ACE
参考解析:该试题考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。

ACE选项,改性沥青防水卷材是指以聚酯毡、玻纤毡、纺织物材料中的一种或两种复合为胎基,浸涂高分子聚合物改性石油沥青后,再覆以隔离材料或饰面材料而制成的长条片状可卷曲的防水材料。

BD选项,高分子防水卷材,是以合成橡胶、合成树脂或者两者共混体系为基料,加入适量的各种助剂、填充料等,经过混炼、塑炼、压延或挤出成型、硫化、定型等加工工艺制成的片状可卷曲的防水材料。

24、基坑侧壁安全等级为一级,可采用的支护结构有( )。

A.灌注桩排桩

B.地下连续墙

C.土钉墙

D.型钢水泥土搅拌墙

E.水泥土重力式围护墙

参考答案:ABD
参考解析:A选项正确,灌注桩排桩适用条件:基坑侧壁安全等级为一级、二级、三级。

B选项正确,地下连续墙适用条件:基坑侧壁安全等级为一级、二级、三级。

C选项错误,土钉墙适用条件:基坑侧壁安全等级为二、三级。

D选项正确,型钢水泥土搅拌墙适用条件:基坑侧壁安全等级为一级、二级、三级。

E选项错误,水泥土重力式围护墙适用条件:基坑侧壁安全等级为二、三级。

综上所述,本题应选ABD选项。

25、不能用作填方土料的有()。

A.淤泥

B.淤泥质土

C.有机质大于5%的土

D.砂土

E.碎石土

参考答案:ABC
参考解析:填方土料应符合设计要求,保证填方的强度和稳定性。一般不能选用淤泥、淤泥质土、有机质大于5% 的土、含水量不符合压实要求的黏性土。

填方土应尽量采用同类土。

26、采用丙烯酸类聚合物液状胶粘剂的有( )。

A.加气混凝土隔墙

B.增强水泥条板隔墙

C.轻质混凝土条板隔墙

D.预制混凝土隔墙

E.GRC空心混凝土隔墙

参考答案:BCD
参考解析:A选项错误,加气混凝土隔墙胶粘剂一般采用建筑胶聚合物砂浆。

BCD选项正确,增强水泥条板、轻质混凝土条板、预制混凝土板等则采用丙烯酸类聚合物液状胶粘剂。E选项错误,GRC 空心混凝土隔墙胶粘剂一般采用建筑胶粘剂。

27、人造板幕墙的面板有()

A.铝塑复合板

B.搪瓷板

C.陶板

D.纤维水泥板

E.微晶玻璃板

参考答案:CE
参考解析:A选项:金属板幕墙:包括铝板幕墙、不锈钢板幕墙、搪瓷钢板幕墙、锌合金板幕墙、 钛合金板幕墙等。

B选项:金属复合板幕墙:包括铝塑复合板幕墙、铝蜂窝复合板幕墙、钛锌复合板幕墙等。

CDE选项:人造板材幕墙:包括瓷板幕墙、陶板幕墙、微晶玻璃板幕墙、石材蜂窝板幕墙、 木纤维板幕墙、纤维增强水泥板幕墙和预制混凝土板幕墙等。

注:本题考点25版教材进行了变更,D选项教材变更为纤维增强水泥板幕墙,多选题本着少选的原则,本题正确选项为CE选项。

28、混凝土预制构件钢筋套筒灌浆连接的灌浆料强度试件要求有()。

A.每工作班应制作一组

B.边长70.7mm立方体

C.每层不少于3组

D.40mm✖40mm✖160mm长方体

E.同条件养护28d

参考答案:ACD
参考解析:ACD选项正确,钢筋套筒灌浆连接及浆锚搭接连接的灌浆料强度应符合标准的规定和设计要求。每工作班应制作1组且每层不应少于3 组40mmX 40mm X 160mm 的长方体试件,标养28天后进行抗压强度试验。

BE选项错误,预制构件底部接缝坐浆强度应满足设计要求。每工作班同一配合比应制作1组且每层不应少于3组边长为70.7mm的立方体试件,标养28d后进行抗压强度试验。

29、施工组织设计应及时修改或补充的情况有( )。

A.工程设计有重大修改

B.主要施工方法有重大调整

C.主要施工资源配置有重大调整

D.施工环境有重大改变

E.项目技术负责人变更

参考答案:ABCD
参考解析:项目施工过程中,发生以下情况之一时,施工组织设计应及时进行修改或补充:

1 )工程设计有重大修改;

2 )有关法律、法规、规范和标准实施、修订和废止;

3 )主要施工方法有重大调整;

4 )主要施工资源配置有重大调整;

5 )施工环境有重大改变。

30、墙体保温砌块进场复验的内容有()。

A.传热系数

B.单位面积质量

C.抗压强度

D.吸水率

E.拉伸粘结强度

参考答案:ACD
参考解析:ACD选项正确,保温砌块等墙体节能定型产品的传热系数或热阻、抗压强度及吸水率。

BE选项错误,复合保温板等墙体节能定型产品的传热系数或热阻、单位面积质量、拉伸粘结强度及燃烧性能(不燃材料除外) 。

[Page]

31、【背景资料】

新建住宅小区,单位工程地下2~3层,地上2~12层,总建筑面积12.5万㎡。

施工总承包单位项目部为落实住房和城乡建设部《房屋建筑和市政基础设施工程危及生产安全施工工艺、设备和材料淘汰目录(第一批)》要求,在施工组织设计中明确了建筑工程禁止和限制使用的施工工艺、设备和材料清单,相关信息见表1-1。

某配套工程地上1~3层结构柱混凝土设计强度等级C40。于2022年8月1日浇筑1F柱,8月6日浇筑2F柱,8月12日浇筑3F柱,分别留置了一组C40混凝土同条件养护试件。1F、2F、3F柱同条件养护试件在规定等效龄期内(自浇筑日起)进行抗压强度试验,其试验强度值转换成实体混凝土抗压强度评定值分别为:38.5N/m㎡、54.5N/m㎡、47.0N/m㎡。施工现场8月份日平均气温记录见表1-2。

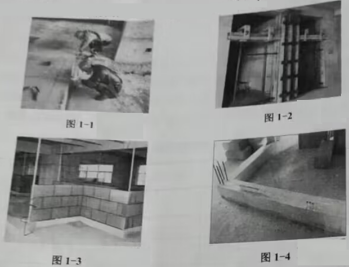

项目部填充墙施工记录中存留有包含施工放线、墙体砌筑、构造柱施工、卫生间坎台施工等工序内容的图像资料,详见图1-1~图1-4

【问题】

1、补充表1-1中A~G处的信息内容。

2、分别写出配套工程1F、2F、3F柱C40混凝土同条件养护试件的等效龄期(d)和日平均气温累计数(℃・d)。

3、两种混凝土强度检验评定方法是什么?1F~3F柱C40混凝土实体强度评定是否合格?并写出评定理由。(合格评定系数 λ3=1.15、λ4=0.95)

4、分别写出填充墙施工记录图1-1~图1-4的工序内容。写出四张图片的施工顺序。(如1-2-3-4)

表1-1房屋建筑工程危及生产安全的淘汰施工工艺、设备和材料(部分)

名称

淘汰类型

限制条件和范围

可替代的施工工艺、设备、材料

现场简易制作钢筋保护层垫块工艺

禁止

/

专业化压制设备和标准模具生产垫块工艺等

卷扬机钢筋调直工艺

禁止

/

E

饰面砖水泥砂浆粘贴工艺

A

C

水泥基粘接材料粘贴工艺等

龙门架、井架物料提升机

B

D

F

白炽灯、碘钨灯、卤素灯

限制

不得用于建设工地的生产、办公、生活等区域的照明

G

表1-2施工现场8月份日平均气温记录表

日期

1

2

3

4

5

6

7

8

9

10

11

日平均气温℃

29

30

29.5

30

31

32

33

35

31

34

32

累计气温℃

29

59

88.5

118.5

149.5

181.5

214.5

249.5

280.5

314.5

346.5

日期

12

13

14

15

16

17

18

19

20

21

22

日平均气温℃

31

32

30.5

34

33

35

35

34

34

36

35

累计气温℃

377.5

409.5

440

474

507

542

577

611

645

681

716

日期

23

24

25

26

27

28

29

30

31

日平均气温℃

34

35

36

36

35

36

35

34

34

累计气温℃

750

785

821

857

892

928

963

997

1031

参考解析:

【第1问】

A:禁止 B:限制 C:/

D: 不得用于25米及以上的建设工程。

E: 普通钢筋调直机、数控钢筋调直切断机的钢筋调直工艺等。

F: 人货两用施工升降机等。

G: LED灯、节能灯等。

【第2问】(超纲考点)

1F、2F、3F柱C40混凝土同条件养护试件的等效龄期(d)和日平均气温累计数分别为:

(1)1F:19d,611℃・d

(2)2F:18d,600.5℃・d

(3)3F:18d,616.5℃・d

【第3问】(超纲考点)

3-1、两种混凝土强度检验评定方法:统计方法、非统计方法。

3-2、1F~3F柱C40混凝土实体强度评定:合格。理由:按非统计方法评定混凝土强度时,其强度应同时符合下列规定:mfcu≥λ3·fcu,k(即1.15x40=46)且fcu,min≥λ4·fcu,k(即0.95×40=38)

本题, mfcu=(38.5+54.5+47.0)/3=46.67>46;fcu,min=38.5>38。均符合规定。

【第4问】(超纲考点)

4-1、图1-1:施工放线;图1-2:构造柱施工;图1-3:墙体砌筑;图1-4:卫生间坎台施工

4-2、1-4-3-2

32、【背景资料】 

某新建办公楼,地下1层,地上18层,总建筑面积2.1万㎡ 。钢筋混凝土核心筒结构,外框采用钢结构。

总承包项目在工程施工准备阶段,根据合同要求编制了工程施工网络计划如图2。在进度计划审查时,监理工程师提出在工作A和工作E中含有特殊施工技术,涉及知识产权保护,须由同一专业单位按先后顺序依次完成。项目部对原进度计划进行了调整,以满足工作A与工作E先后施工的逻辑关系 。

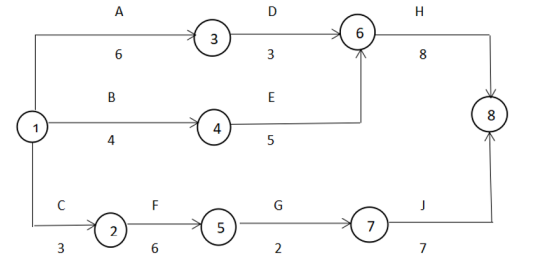

图2施工进度计划网络图(单位:月)

外框钢结构工程开始施工时,总承包项目部质量员在巡检中发现,一种首次使用的焊接材料的施焊部位焊缝未熔合、未焊透的质量缺陷。钢结构安装单位也无法提供其焊接工艺评定试验报告,总承包项目部要求暂停此类焊接材料的焊接作业,待完成焊接工艺评定后重新申请恢复作业。

工程完工后,总承包单位自检后认为:所含分部工程中有关安全、节能、环境保护和主要使用功能的检验资料完整,符合单位工程质量验收合格标准,报送监理单位申请预验收。监理单位检查后发现部分楼层C30混凝土同条件试块资料缺失,不符合强度评定要求,退回整改。

【问题】

1、画出调整后的工程网络计划图,并写出关键线路。(以工作表示:如A→C)。调整后的总工期是多少个月?

2、网络图的逻辑关系包括什么?网络图中虚工作的作用是什么?

3、哪些情况需要进行焊接工艺评定试验?焊缝缺陷还有哪些类型?

4、单位工程质量验收合格的标准有哪些?工程质量控制资料部分缺失时的处理方式是什么?

参考解析:

【第1问】

1-1、

1-2、关键线路:A→E→H

1-3、调整后的总工期:6+5+8=19个月

【第2问】

2-1、网络图的逻辑关系有:工艺关系和组织关系。

2-2、虚线的作用:用于正确表达图中工作之间的逻辑关系,一般起着工作之间的联系、区分和断路的三个作用。

【第3问】【该小问考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。】

3-1、施工单位首次采用的钢材、焊接材料、焊接方法、接头形式、焊接位置、焊后热处理制度以及焊接工艺参数、预热和后热措施等各种参数及参数的组合,应在钢结构制作及安装前进行焊接工艺评定试验。

3-2、焊缝的缺陷形式还有:裂纹、孔穴、固体夹杂、形状缺陷和上述以外的其他缺陷。

【第4问】

4-1、单位工程质量验收合格要求:

1)所含分部工程的质量均应验收合格;

2)质量控制资料应完整;

3)所含分部工程中有关安全、节能、环境保护和主要使用功能的检验资料应完整;

4)主要使用功能的抽查结果应符合相关专业验收规范的规定;

5)观感质量应符合要求。

4-2、工程资料有缺失,应委托有资质的检测机构按有关标准进行相应的实体检验或抽样试验。

33、【背景资料】

某新建医院工程,地下2层,地上8-16层,总建筑面积11.8万㎡。基坑深度9.8m,沉管灌注桩基础,钢筋混凝土结构。

施工单位在桩基础专项施工方案中,根据工程所在地含水量较小的土质特点,确定沉管灌注桩选用单打法成桩工艺,其成桩过程包括桩机就位、锤击(振动)沉管、上料等工作内容。

基础底板大体积混凝土浇筑方案确定了包括环境温度、底板表面与大气温差等多项温度控制指标:明确了温控监测点布置方式,要求沿底板厚度方向测温点间距不大于500mm。

施工作业班组在一层梁、板混凝土强度未达到拆模标准(见表3)情况下,进行了部分模板拆除;拆模后,发现梁底表面出现了夹渣、麻面等质量缺陷。监理工程师要求进行整改。

装饰工程施工前,项目部按照图纸“三交底”的施工准备工作要求,安排工长向班组长进行了图纸、施工方法和质量标准交底:施工中,认真执行包括工序交接检查等内容的“三检制”,做好质量管理工作。

【问题】

1、沉管灌注桩施工除单打法外,还有哪些方法?成桩过程还有哪些内容?

2、大体积混凝土温控指标还有哪些?沿底板厚度方向的测温点应布置在什么位置?

3、混凝土容易出现哪些表面缺陷?写出表3中A、B、C处要求的数值。

4、装饰工程图纸“三交底”是什么(如:工长向班组长交底)?工程施工质量管理“三检制”指什么?

参考解析:

【第1问】

1-1、除单打法外,还有:复打法、反插法。

1-2、成桩过程还有:边锤击(振动)边拔管,并继续浇筑混凝土;下钢筋笼,继续浇筑混凝土及拔管;成桩。

【第2问】

2-1、温控指标还有:入模温度、入模温度基础上的温升值、降温速率、里表温差等。具体而言,温控指标应符合下列规定:

①混凝土浇筑体在入模温度基础上的温升值不宜大于50℃;

②混凝土浇筑体里表温差(不含混凝土收缩当量温度)不宜大于25℃;

③混凝土浇筑体降温速率不宜大于2.0℃/d;

④拆除保温覆盖时混凝土浇筑体表面与大气温差不应大于20℃。

2-2、厚度方向温控测点的布置:应至少布置表层、底层和中心温度测点,测点间距不宜大于500mm。

【第3问】

3-1、混凝土表面缺陷:麻面、露筋、蜂窝、孔洞等。

3-2、A:50;B:75;C:100

【第4问】

4-1、装饰工程图纸“三交底”是指:

①施工主管向施工工长交底;

②工长向班组长交底;

③班组长向班组成员交底。

4-2、三检:自检、互检及工序交接检查。

34、【背景资料】

建设单位发布ESS新建工程招标文件,部分条款有:发包范围为土建、水电通风空调、消防、装饰等工程,实行施工总承包管理,投标限额为65000.00万元,暂列金额为1500万元;工程款按月度完成工作量的80%支付;质量保修金为5%,履约保证金为15%;钢材指定采购本市钢厂的产品;消防及通风空调专项工程合同金额1200.00万元,由建设单位指定发包,总承包服务费3.00%。 投标单位对部分条款提出了异议。

经公开招标,某施工总承包单位中标,签订了施工总承包合同。合同价部分费用有:分部分项工程费48000.00万元,措施项目费为分部分项工程费的15%,规费费率为2.20%,增值税税率为9.00%。

施工总承包单位签订物资采购合同,购买800×800mm的地砖3900块,合同标的规定了地砖的名称、等级、技术标准等内容。地砖由A、B、C三地供应,相关信息如表4:

表4地砖采购信息表 地方主管部门在检查《建筑工人实名制管理办法》落实情况时发现:个别工人没有签订劳动合同,直接进入现场施工作业;仅对建筑工人实行了实名制管理等问题。

要求项目立即整改。

【问题】

1、指出招标文件中的不妥之处,分别说明理由。

2、施工企业除施工总承包合同外,还可能签订哪些与工程相关的合同?

3、分别计算各项构成费用(分部分项工程费、措施项目费等5项)及施工总承包合同价各是多少?(单位:万元,保留小数点后两位)

4、分别计算地砖的每平方米用量、各地采购比重和材料原价各是多少?(原价单位:元/㎡)物资采购合同中的标的内容还有哪些?

5、建筑工人满足什么条件才能进入施工现场工作?除建筑工人外,还有哪些单位人员进入施工现场应纳入实名制管理?

序号

货源地

数量(块)

出厂价(元/块)

其他

1

A

936

36

2

B

1014

33

3

C

1950

35

合计

3900

参考解析:

【第1问】

不妥之处一:要求质保金5%,履约保证金15%。

理由:(1)在工程项目竣工前已缴纳履约保证金的,建设单位不得同时预留工程质量保证金。

(2)质保金不得超过工程结算价款总额的3%。

(3)履约保证金不得超过中标合同金额的10%。

不妥之处二:钢材制定采购本市钢厂的产品。

理由:不得限定或指定特定的专利、商标、品牌、原产地或者供应商。

不妥之处三:消防通风专业项目由业主指定发包。

理由:建设单位不得直接指定分包工程承包人。

【第2问】

施工单位还可以签订:分包合同、劳务合同、采购合同、租赁合同、借款合同、担保合同、咨询合同、保险合同等。

【第3问】

分部分项工程费:48000.00万元

措施项目费:48000×15%=7200.00万元

其他项目费:1500+1200+ 1200×3%=2736.00万元

规费:(48000+7200+2736)×2.2%=1274.59万元

税金:(48000+7200+2736+1274.59)×9%=5328.95万元

造价=48000+7200+2736+1274.59+5328.95=64539.54万元

【第4问】

4-1、地砖每平方米用量=1/(0.8x0.8)=1.56块

4-2、各地采购比重(根据金额占比):

A货源地=(936×36)/(936×36+1014×33+1950×35)=24.88%

B货源地=(1014×33)/(936×36+1014×33+1950×35)=24.71%

C货源地=(1950×35)/(936×36+1014×33+1950×35)=50.40%

各地采购比重(根据数量占比):

A货源地=936/3900=24%

B货源地=1014/3900=26%

C货源地=1950/3900=50%

4-3、各地材料原价: ①A货源地:36/(0.8x0.8)=56.25元/m² ②B货源地:33/(0.8x0.8)=51.56元/m² ③C货源地:35/(0.8x0.8)=54.69元/m² 加权平均后:材料原价=【(936x36+1014x33+1950x35)/(936+1014+1950)】/(0.8x0.8)=54.25元/m² (4)应该补充的标的物还有:品种、型号、规格、花色、质量要求等。 【第5问】 5-1、作业分包单位的劳务员在进场施工前,应按实名制管理要求,将进场施工人员花名册、身份证、劳动合同文本或用工书面协议、岗位技能证书复印件及时报送总承包商备案。总承包方劳务员根据劳务分包单位提供的劳务人员信息资料逐一核对,不具备以上条件的不得使用,总承包商将不允许其进入施工现场。 5-2、还有以下单位的人员:进入施工现场的建设单位、承包单位、监理单位的项目管理人员等。

35、【背景资料】

某酒店工程,建筑面积2.5万㎡,地下1层,地上12层。其中标准层10层,每层标准客房18间,35㎡/间;裙房设宴会厅1200㎡,层高9m。施工单位中标后开始组织施工。

施工单位企业安全管理部门对项目贯彻企业安全生产管理制度情况进行检查,检查内容有:安全生产教育培训、安全生产技术管理、分包(供)方安全生产管理、安全生产检查和改进等。

宴会厅施工“满堂脚手架”搭设完成自检后,监理工程师按照《建筑施工安全检查标准》JGJ59要求的保证项目和一般项目对其进行了检查,检查结果如表5-1。

表5-1满堂脚手架检查结果(部分) 检查 内容 施工 方案 架体 稳定 杆件 锁件 脚手板 构配件材质 荷载 合计 满分值 10 10 10 10 10 10 10 10 10 10 100 得分值 10 10 10 9 8 9 8 9 10 9 92

宴会厅顶板混凝土浇筑前,施工技术人员向作业班组进行了安全专项方案交底,针对混凝土浇筑过程中,可能出现的包括浇筑方案不当使支架受力不均衡,产生集中荷载、偏心荷载等多种安全隐患形式,提出了预防措施。

  标准客房样板间装修完成后,施工总承包单位和专业分包单位进行初验,其装饰材料的燃烧性能检查结果如表5-2。

表5-2样板间装饰材料燃烧性能检查表(部分) 部位 顶棚 墙面 地面 隔断 窗帘 固定家具 其他装饰材料 燃烧性能等级 A+B1 B1 A+B1 B2 B2 B2 B3 注:A+B1指A级和B1级材料均有。 竣工交付前,项目部按照每层抽一间,每间取一点,共抽取10个点,占总数5.6%的抽样方案,对标准客房室内环境污染物浓度进行了检测。检测部分结果如表5-3。 表5-3标准客房室内环境污染物浓度检测表(部分) 污染物 民用建筑 平均值 最大值 TVOC(mg/m3) 0.46 0.52 苯(mg/m3) 0.07 0.08 【问题】 1、施工企业安全生产管理制度内容还有哪些? 2、写出满堂脚手架检查内容中的空缺项,分别写出属于保证项目和一般项目的检查内容。 3、混凝土浇筑过程的安全隐患主要表现形式还有哪些? 4、改正表5-2中燃烧性能不符合要求部位的错误做法,装饰材料性能分几个等级?并分别写出代表含义(如A-不燃)。 5、写出建筑工程室内环境污染物浓度检测抽检量要求,标准客房抽样数量是否符合要求? 6、表5-3的污染物浓度是否符合要求?应检测的污染物还有哪些?

参考解析:

【第1问】

还有:施工现场安全管理,施工设施、设备及劳动防护用品的安全管理,生产安全事故管理,安全考核和奖惩,应急救援管理,安全费用管理等制度。

【第2问】

2-1、空缺项分别为:架体基础、交底与验收、架体防护、通道。

2-2、保证项目:施工方案、架体基础、架体稳定、杆件锁件、脚手板、交底与验收。一般项目:架体防护、构配件材质、荷载、通道。

【第3问】

混凝土浇筑过程中的安全隐患还有:

(1)高处作业安全防护设施不到位。

(2)机械设备的安装、使用不符合安全要求。

(3)过早地拆除支撑和模板。

【第4问】

4-1、客房样板间所用装修材料燃烧性能要求分别改正如下:

①顶棚:一类建筑时应为A,二类建筑时应为A。

②隔断:一类建筑时应为B1,二类建筑时应为B1。

③窗帘:一类建筑时应为B1。

④其他装饰材料:一类建筑时为B1,二类建筑时为B2。

4-2、装饰材料燃烧性能分4个等级:A-不燃;B1-难燃;B2-可燃;B3-易燃。

【第5问】

5-1、检测抽检量要求:

①抽检房间数量规定:抽检数量不得少于房间总数的5%,每个建筑单体不得少于3间;房间总数少于3间时,应全数检测。民用建筑工程验收时,凡进行了样板间室内环境污染物浓度检测且检测结果合格的,其同一装饰装修设计样板间类型的房间抽检量可减半,并不得少于3间。

②每个房间检测点数规定:房间使用面积小于50m²的房间,检测1点。房间使用面积≥50,<100的房间,检测2点;房间使用面积≥100,<500m²的房间,检测不少于3点。房间使用面积≥500,<1000m²的房间,检测不少于5点。房间使用面积≥1000 m²的房间,≥1000m²的部分,每增加1000m²增设1点,增加面积不足1000m²时按增加1000m²计算。

5-2、标准客房抽样数量:符合要求。

【第6问】

6-1、TVOC:不符合要求。

苯:符合要求。

6-2、应检测的污染物还有:甲醛、氨、甲苯、二甲苯、氡。

查看全文 请先下载再阅读
