工程量清单编制的方法

工程量清单编制的方法相关课程

本视频可免费试听30秒,看完整版请购买课程

工程量清单编制的方法考点解析

所属考试:一级建造师
授课老师:王东兴
所属科目:建设工程经济
考点标签: 了解
所属章节:1Z103000 建设工程估价/1Z103050 工程量清单编制/工程量清单编制的方法
所属版本:

工程量清单编制的方法介绍

招标工程量清单必须作为招标文件的组成部分,由招标人提供,并对其准确性和完整性负责。
招标工程量清单是工程量清单计价的基础,应作为编制招标控制价、投标报价、计算或调整工程量、索赔等的依据之一,一经中标签订合同,招标工程量清单即为合同的组成部分。招标工程量清单应由具有编制能力的招标人或受其委托、具有相应资质的工程造价咨询人进行编制。
招标工程量清单应以单位(项)工程为单位编制,应由分部分项工程量清单、措施项目清单、其他项目清单、规费和税金项目清单组成。
1、分部分项工程项目清单的编制【2018、编制顺序】
分部分项工程量清单包括项目编码、项目名称、项目特征、计量单位、工程量和工作内容【2015、2019】。
(1)项目编码的设置

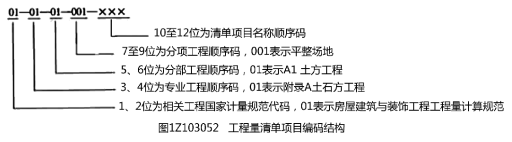

五级编码设置,采用十二位阿拉伯数字表示【2017】

(2)项目名称的确定
项目名称结合拟建工程的实际确定。《计量规范》中规定的“项目名称”为分项工程项目名称,一般以工程实体命名【2016】。如《房屋建筑与装饰工程工程量计算规范》GB 50854—2013中编号为“010502001”的项目名称为“矩形柱”,可根据拟建工程的实际情况写成“C30现浇混凝土矩形柱400×400”。【2019】
(3)项目特征的描述
项目特征描述的重要意义【2017、2020】
1)项目特征是区分清单项目的依据。
2)项目特征是确定综合单价的前提。
3)项目特征是履行合同义务的基础。
(4)计量单位的选择
当计量单位有两个或两个以上时,应根据所编工程量清单项目的特征要求,选择最适宜表述该项目特征并方便计量的单位。
以“吨”应保留小数点三位,第四位小数四舍五入;以立方米、平方米、米、千克的应保留小数点二位;以项、个等应取整数;
(5)工程量的计算
除另有说明外,所有清单项目的工程量以实体工程量为准,并以完成后的净值来计算。因此,在计算综合单价时应考虑施工中的各种损耗和需要增加的工程量,或在措施费清单中列入相应的措施费用。采用工程量清单计算规则,工程实体的工程量是唯一的【2016】。
(6)补充项目
编制工程量清单时如果出现《计量规范》附录中未包括的项目,编制人应做补充,并报省级或行业工程造价管理机构备案。【2015】
补充项目的编码由对应计量规范的代码X(即01~09)与B和三位阿拉伯数字组成,并应从XB001起顺序编制,同一招标工程的项目不得重码。
工程量清单中需附有补充项目的名称、项目特征、计量单位、工程量计算规则、工作内容。
2、措施项目清单的编制
2、措施项目清单的编制【2020】
分为能计量和不能计量两类
2.1对能计量的措施项目(即单价措施项目)
同分部分项工程量一样,编制措施项目清单时应列出项目编码、项目名称、项目特征、计量单位,并按现行计量规范规定,采用对应的工程量计算规则计算工程量。
2.2对不能计量的措施项目(即总价措施项目)
措施项目清单中仅列出了项目编码、项目名称,但未列出项目特征、计量单位的项目,编制措施项目清单时,应按现行计量规范附录(措施项目)的规定执行。
2.3措施项目清单的编制
应考虑多种因素,除了工程本身的因素外,还要考虑水文、气象、环境、安全和施工企业的实际情况。措施项目清单的设置,需要:【2016、2018】
(1)参考拟建工程的常规施工组织设计,以确定环境保护、安全文明施工、临时设施、材料的二次搬运等项目。
(2)参考拟建工程的常规施工技术方案,以确定大型机械设备进出场及安拆、混凝土模板及支架、脚手架、施工排水、施工降水、垂直运输机械、组装平台等项目。
(3)参阅相关的施工规范与工程验收规范,以确定施工方案没有表述的但为实现施工规范与工程验收规范要求而必须发生的技术措施;
(4)确定设计文件中不足以写进施工方案,但要通过一定的技术措施才能实现的内容;【2018】
(5)确定招标文件中提出的某些需要通过一定的技术措施才能实现的要求。
3、其他项目清单的编制【2016、2017】
(1)暂列金额
暂列金额是招标人暂定并包括在合同中的一笔款项。用于施工合同签订时尚未确定或者不可预见的所需材料、设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的工程价款调整以及发生的索赔、现场签证确认等的费用。【2015】
(2)暂估价
暂估价是指招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料价款、工程设备价款以及专业工程金额。
(3)计日工【2015】
计日工是为了解决现场发生的零星工作的计价而设立的。计日工以完成零星工作所消耗的人工工时、材料数量、机械台班进行计量,并按照计日工表中填报的适用项目的单价进行计价支付。计日工适用的零星工作一般是指合同约定之外的或者因变更而产生的、工程量清单中没有相应项目的额外工作。
编制工程量清单时,计日工表中的人工应按工种【2015】,材料和机械应按规格、型号详细列项。
(4)总承包服务费【2018】
4、规费项目清单的编制【2017、2018、2019】
(1)社会保险费。【口诀:老爷一身伤】
(2)住房公积金。
5、税金项目清单的编制
税金是指国家税法规定的应计入建筑安装工程造价的增值税销项税额。
6、工程量清单总说明的编制
工程量清单编制总说明包括以下内容:
(1)工程概况。要对建设规模、工程特征、计划工期、施工现场实际情况、自然地理条件、环境保护要求等做出描述。
(2)工程招标及分包范围。
(3)工程量清单编制依据。
(4)工程质量、材料、施工等的特殊要求。
(5)其他需要说明的事项。
7、招标工程量清单汇总
在分部分项工程量清单、措施项目清单、其他项目清单、规费和税金项目清单编制完成以后,经审查复核,与工程量清单封面及总说明汇总并装订,由相关责任人签字和盖章,形成完整的招标工程量清单文件。

专题更新时间:2025/08/01 10:59:16

大咖讲解:工程量清单编制的方法

李娜
一级建造师
注册监理工程师、建造师、经济师。具有17年工程建筑类经济类职业资格考试培训经验。
查看老师课程
董航
一级建造师
曾任中建一局集团项目执行经理,多年现场经验,对施工现场生产管理、现场安全、施工技术非常熟悉,在一级建造师、注册安全工程师执业资格考试方面,有丰富的教学经验,更有其独特的培训风格,其地毯式培训教学,准确打击知识点,每年都会帮助广大学员顺利取证。
查看老师课程

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
