单价分析和标价汇总的方法介绍

1、分项工程人、料、机费用常用的估价方法:【2018】
(1)使用定额估价法时,应具备较准确的人工、材料、机械台班的消耗定额以及人工、材料和机械台班的使用单价。一般拥有较可靠定额标准的企业,定额估价法应用较为广泛。
应用定额估价法是以定额消耗标准为依据,并不考虑作业的持续时间,因此当机械设备所占比重较大,适用均衡性较差,机械设备搁置时间过长而使其费用增大,这种机械搁置而又无法在定额估价中给予恰当的考虑时,这时就应采用作业估价法进行计算更为合适。
(2)作业估价法是先估算出总工作量、分项工程的作业时间和正常条件下劳动人员、施工机械的配备,然后计算出各项作业持续时间内的人工和机械费用。为保证估价的正确和合理性,作业估价法应包括:制定施工计划,计算各项作业的资源费用等。
(3)匡算估价法是指估价师根据以往的实际经验或有关资料,直接估算出分项工程中人工、材料、机具的消耗量,从而估算出分项工程的人、料、机单价。采用这种方法,估价师的实际经验直接决定了估价的准确程度。因此,往往适用于工程量不大,所占费用比例较小的那部分分项工程。
2、标价汇总
总标价=分项工程合价+分包工程总价+暂定金额

专题更新时间:2025/08/01 10:59:17

大咖讲解:单价分析和标价汇总的方法

李娜
一级建造师
注册监理工程师、建造师、经济师。具有17年工程建筑类经济类职业资格考试培训经验。
查看老师课程
董航
一级建造师
曾任中建一局集团项目执行经理,多年现场经验,对施工现场生产管理、现场安全、施工技术非常熟悉,在一级建造师、注册安全工程师执业资格考试方面,有丰富的教学经验,更有其独特的培训风格,其地毯式培训教学,准确打击知识点,每年都会帮助广大学员顺利取证。
查看老师课程
相关知识点推荐
高频

国际工程投标报价的程序

1、国际工程投标报价的程序【2014,考顺序】
(1)组织投标报价班子
(2)研究招标文件
(3)进行各项调查研究
(4)标前会议与现场勘察 【2017】
参加标前会议应注意以下几点
1)对工程内容范围不清的问题应当提请说明,但不要表示或提出任何修改设计方案的要求。
2)对招标文件中图纸与技术说明互相矛盾之处,可请求说明应以何者为准,但不要轻易提出修改技术要求。如果自己确实能提出对业主有利的修改方案,可在投标报价时提出,并做出相应的报价供业主选择而不必在会议中提出。
3)对含糊不清、容易产生歧义理解的合同条件,可以请求给予澄清、解释,但不要提出任何改变合同条件的要求。
4)投标人应注意提问的技巧,不要批评或否定业主在招标文件中的有关规定,提问的问题应是招标文件中比较明显的错误或疏漏,不要将对已方有利的错误或疏漏提出来,也不要将己方机密的设计方案或施工方案透露给竞争对手,同时要仔细倾听业主和竞争对手的谈话,从中探察他们的态度、经验和管理水平。
(5)工程量复核
(6)生产要素与分包工程询价
2、工程量复核
工程量复核不仅是为了便于准确计算投标价格,更是今后在实施工程中测量每项工程量的依据;【2011】
当发现遗漏或相差较大时,投标人不能随便改动工程量,仍应按招标文件的要求填报自己的报价,但可另在投标函中适当予以说明;【2019】

高频

国际工程投标报价的组成

1、国际工程投标报价的组成

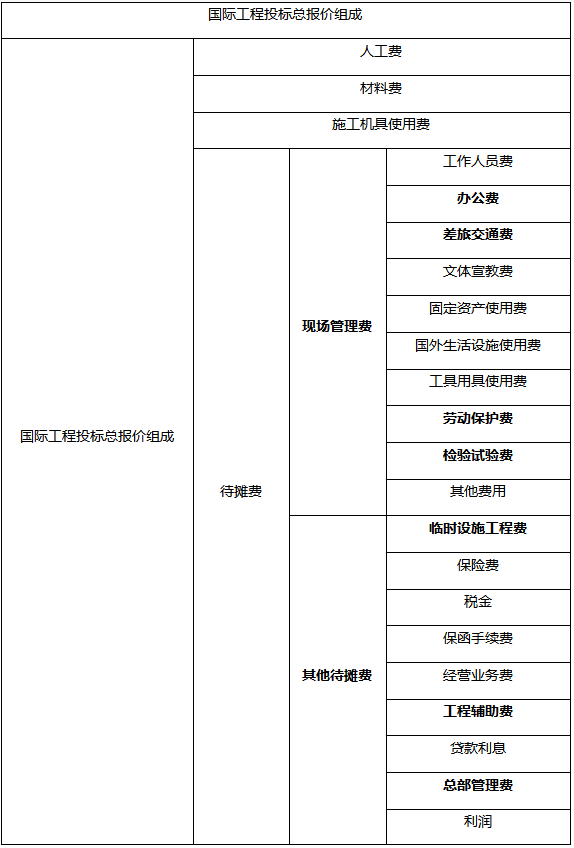

人工费、材料费、施工机具使用费、待摊费用、开办费、分包工程费、暂定金额。
待摊费用项目不在工程量清单上出现,而是作为报价项目的价格组成因素隐含在每项综合单价之内。
2、人工、材料和施工机械基础单价计算(重点掌握:现场管理费的组成)【2014、2016】

工日基价是指国内派出的工人和所在国招募的工人,每个工作日的平均工资。【2015】
3、材料、本成品和设备预算价格的计算
应按当地采购、国内供应和从第三国采购分别确定。
(1)当地采购
在工程所在国当地采购的材料设备,其预算价格应为施工现场交货价格。
预算价格=市场价+运输费+采购保管损耗 【2018】
(2)国内供应
材料、设备价格=到岸价+海关税+港口费+运杂费+保管费+运输保管损耗+其他费用
(3)第三国采购
类似于国内供应。
4、暂定金额
暂定金额是业主在招标文件中明确规定了数额的一笔资金,标明用于工程施工,或供应货物与材料,或提供服务,或以应付意外情况,亦称待定金额或备用金。每个承包商在投标报价时均应将此暂定金额数计入工程总报价,但承包商无权做主使用此金额,这些项目的费用将按照业主工程师的指示与决定,全部或部分使用。【2012、2016、2019】

高频

国际工程投标报价的分析方法

国际工程投标报价的动态分析【2012】
(1)工期延误的影响
由于承包商自身的原因,如材料设备交货拖延、管理不善造成工程延误、质量问题造成返工等。
(2)物价和工资上涨的影响
(3)其他可变因素的影响
如汇率、贷款利率等的变化、政策法规的变化等。

高频

国际工程投标报价的技巧

1、根据招标项目的不同特点采用不同报价
1.1报价可高一些的工程【2011】
(1)施工条件差
(2)专业要求高
(3)总价低的小型工程以及自己不愿做、又不方便不投标的工程;
(4)特殊的工程,如港口码头、地下暗挖工程等;
(5)工期要求急
(6)竞争对手少
(7)支付条件不理想
1.2报价可低一些的工程【2018】
(1)施工条件好
(2)工作简单、工程量大
(3)急于打入某一市场,或在该地区面临工程结束,机械设备等无工地转移时;
(4)在附近有工程,而本项目又可利用该工地的设备、劳务,或有条件短期内突击完成的工程;
(5)竞争对手多,竞争激烈
(6)非急需工程
(7)支付条件好
2、适当运用不平衡报价法【2019】
(1)能够早日结账收款的项目可以报得高一些,以利资金周转,后期工程项目可适当降低。
(2)经过工程量核算,预计今后工程量会增加的项目,单价适当提高,而将工程量可能减少的项目单价降低。
(3)设计图纸不明确,估计修改后工程量要增加的,可以提高单价,而工程内容说明不清的,则可降低一些单价。
3、注意计日工的报价【2013】
如果是单纯对计日工报价,可以报高一些,以便在日后业主用工或使用机械时可以多盈利;
如果招标文件中有一个假定的“名义工程量”时,则需要具体分析是否报高价,以免提高总报价;
4、注意暂定工程量的报价
暂定工程量有三种:
(1)一种是业主规定了暂定工程量的分项内容和暂定总价款,并规定所有投标人都必须在总报价中加入这笔固定金额,但由于分项工程量不很准确,允许将来按投标人所报单价和实际完成的工程量付款;
由于暂定总价款是固定的,对各投标人的总报价水平竞争力没有任何影响,因此投标时应当对暂定工程量的单价适当提高。【2013】
(2)另一种是业主列出了暂定工程量的项目和数量,但并没有限制这些工程量的估价总价款,要求投标人既列出单价,也应按暂定项目的数量计算总价,当将来结算付款时可按实际完成的工程量和所报单价支付;
投标人必须慎重考虑,若单价定高了将会增大总报价,影响投标报价的竞争力;若单价定低了将来这类工程量增大将会影响收益。
一般来说,这类工程量可以采用正常价格。
(3)第三种是只有暂定工程的一笔固定总金额,将来这笔金额做什么用,由业主确定。这种情况对投标竞争没有实际意义,按招标文件要求将规定的暂定款列入总报价即可。

高频

国际工程投标报价决策的影响因素

1、国际工程投标报价决策的影响因素 【2013】
(1)成本估算的准确性
(2)期望利润
(3)市场条件
(4)竞争程度是决定性的因素
(5)风险偏好
2、国际工程投标报价的策略
(1)生存策略
(2)补偿策略:以追求边际效益为目标。
(3)开发策略
(4)竞争策略:投标报价是以竞争为手段,以低盈利为目标。
(5)盈利策略:以实现最佳盈利为目标。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
