6.7.2检验与试验基本要求

6.7.2检验与试验基本要求相关课程

本视频可免费试听30秒,看完整版请购买课程

6.7.2检验与试验基本要求考点解析

所属考试:一级建造师
授课老师:江凌俊
所属科目:建筑工程
考点标签: 了解
所属章节:第6章建筑工程企业资质与施工组织/6.7施工检验与试验/6.7.2检验与试验基本要求
所属版本:

6.7.2检验与试验基本要求介绍

1.施工检测试验管理
(1)建设单位应委托具备相应资质的第三方检测机构进行工程质量检测,检测项目和数量应符合抽样检验要求。
(2)非建设单位委托的检测机构出具的检测报告不得作为工程质量验收依据。
(3)工程施工前应制定工程试验及检测方案,并应经监理单位审核通过后实施。
(4)施工项目技术负责人应组织检查检测试验管理制度的执行情况。检测试验管理制度应包括:①岗位职责;②现场试样制取及养护管理制度;③仪器设备管理制度;④现场检测试验安全管理制度;⑤检测试验报告管理制度。
(5)建筑工程施工现场检测试验技术管理应按以下程序进行:
①制订检测试验计划;
②制取试样;
③登记台账;
④送检;
⑤检测试验;
⑥检测试验报告管理。
(6)建筑工程施工现场检测试验的组织管理和实施应由施工单位负责。当建筑工程实行施工总承包时,可由总承包单位负责整体组织管理和实施, 分包单位按合同确定的施工范围各负其责。
(8)单位工程建筑面积超过10000m²或造价超过1000万元人民币时,可设立现场试验站。现场试验站的基本条件应符合下表的规定。【新增】
(9)试样应有唯一性标识,并应符合下列规定【新增】 :
①试样应按照取样时间顺序连续编号,不得空号、重号;
② 试样标识的内容应根据试样的特性确定,宜包括:名称、规格(或强度等级)、 制取日期等信息;③试样标识应字迹清晰、附着牢固。
(10)施工现场应按照单位工程分别建立试样台账:钢筋试样台账,钢筋连接接头试样台账,混凝土试件台账,砂浆试件台账,其他试样台账等。【新增】

2.见证与送样
(1)现场试验人员应根据施工需要及有关标准的规定,将标识后的试样及时送至检测单位进行检测试验。
(2)需要见证检测的检测项目,施工单位应在取样及送检前通知见证人员。
(3)见证人员应对见证取样和送检的全过程进行见证并填写见证记录。
(4)检测机构接收试样时应核实见证人员及见证记录,见证人员与备案见证人员不符或见证记录无备案见证人员签字时不得接收试样。
(5)见证人员应核查见证检测的检测项目、数量和比例是否满足有关规定。

专题更新时间:2025/08/01 10:58:30

6.7.2检验与试验基本要求考点试题

简答/论述/问答 1.某施工单位中标一新建办公楼工程,钢筋混凝土框架结构,总建筑面积9800m²。地上八层,层高4m;地下一层,层高4.5m。
施工现场建立了健全的检测试验管理制度,由项目负责人组织对管理制度的执行情况进行检查。
问题:
(1)检测试验管理制度的执行过程是否妥当?说明理由。施工现场检测试验管理制度包含哪些制度?
(2)写出施工现场检测试验技术管理的程序。施工现场检测试验的组织管理和实施应由哪个单位负责?

正确答案:

答察解析: (1)①不妥当。
  理由:检测试验管理制度执行情况的检查应由施工项目技术负责人组织。
②检测试验管理制度包括:岗位职责、现场试样制取及养护管理制度、仪器设备管理制度、现场检测试验安全管理制度、检测试验报告管理制度。

(2)建筑工程施工现场检测试验技术管理应按以下程序进行:
  1)制订检测试验计划;
  2)制取试样;
  3)登记台账;
  4)送检;
  5)检测试验;
  6)检测试验报告管理。
建筑工程施工现场检测试验的组织管理和实施应由施工单位负责。

单选题 2.()应委托具备相应资质的第三方检测机构进行工程质量检测,检测项目和数量应符合抽样检验要求。
A . 建设单位
B . 施工单位
C . 监理单位
D . 监督单位

正确答案: A

答察解析: 建设单位应委托具备相应资质的第三方检测机构进行工程质量检测,检测项目和数量应符合抽样检验要求。

简答/论述/问答 3.某施工单位中标一新建办公楼工程,钢筋混凝土框架结构,总建筑面积9800m²。地上八层,层高4m;地下一层,层高4.5m。
施工现场建立了健全的检测试验管理制度,由项目负责人组织对管理制度的执行情况进行检查。
【问题】
(1)检测试验管理制度的执行过程是否妥当?说明理由。施工现场检测试验管理制度包含哪些制度?
(2)写出施工现场检测试验技术管理的程序。施工现场检测试验的组织管理和实施应由哪个单位负责?

正确答案:

答察解析: (1)①不妥当。
理由:检测试验管理制度执行情况的检查应由施工项目技术负责人组织。
②检测试验管理制度包括:岗位职责、现场试样制取及养护管理制度、仪器设备管理制度、现场检测试验安全管理制度、检测试验报告管理制度。
(2)建筑工程施工现场检测试验技术管理应按以下程序进行:
1)制订检测试验计划; 2)制取试样;3)登记台账;
4)送检;5)检测试验;6)检测试验报告管理。
建筑工程施工现场检测试验的组织管理和实施应由施工单位负责。

简答/论述/问答 4.某综合体工程,建筑面积64812m²,地下3层,地上16层,钢框架结构,外围护结构为玻璃幕墙和石材幕墙。由于周边环境复杂,采用地下连续墙(两墙合一)进行基坑支护,形成整体墙体。现场设立了现场试验站,配备现场试验人员3人,工作间面积20m²,并建立了试样台账。
施工前应对施工管理人员和作业人员进行技术交底:地下连续墙厚650mm,采用导管法水下连续浇筑,单元槽段5m,槽段接头采用圆形锁口管接头,槽内泥浆面高于地下水位0.5m以上,钢筋笼吊放就位后间隔24h浇筑混凝土,强度等级比设计等级提高一级进行配置,浇筑面高出设计标高300~500mm。
钢结构安装施工前,监理工程师对现场的施工准备工作进行检查,发现钢构件现场堆放存在问题。现场堆放应具备的基本条件不够完善。
监理工程师对焊接质量进行检查时发现焊缝出现夹渣。
幕墙安装前,根据土建施工单位给出的标高基准点和轴线位置,对已施工的主体结构与幕墙有关的部位进行了全面复测。安装完成后,对幕墙子分部工程的有关安全和功能检测项目进行了见证取样或抽样检查。
【问题】
1.现场试验站的设置是否符合要求?试样台账具体包括哪些台账?
2.指出技术交底中的不妥,并分别说明理由。技术交底应包括哪些内容?
3.钢结构安装现场设置的专门的构件堆场,应满足哪些基本条件?
4.写出焊缝夹渣的防治措施。
5.幕墙安装前,对已施工的主体结构与幕墙有关的部位进行全面复测的内容有哪些?写出幕墙子分部工程中有关安全和功能的检测项目。

正确答案:

答察解析: 1. (1)现场试验站的设置:符合要求。
(2)试样台账:钢筋试样台账,钢筋连接接头试样台账,混凝土试件台账,砂浆试件台账,其他试样台账等。
2. (1)不妥一:地下连续墙厚650mm。
理由:地下连续墙的墙体厚度宜根据成槽机的规格,选取600mm、800mm、1000mm 或1200mm。
不妥二:槽段接头采用圆形锁口管接头。
理由:当地下连续墙作为主体地下结构外墙,且需要形成整体墙体时,宜采用刚性接头;刚性接头可采用一字形或十字形穿孔钢板接头、钢筋承插式接头等。
不妥三:钢筋笼吊放就位后间隔24h浇筑混凝土。
理由:钢筋笼吊放就位后应及时浇筑混凝土,间隔不宜大于4h。
(2)交底的内容应包括施工作业条件、施工方法、技术措施、质量标准以及安全与环保措施等。
3.钢结构安装现场应设置专门的构件堆场,其基本条件有:
(1)满足运输车辆通行要求;
(2)场地平整;
(3)有电源、水源,排水通畅;
(4)堆场的面积满足工程进度需要,若现场不能满足要求时可设置中转场地;
(5)并应采取防止构件变形及表面污染的保护措施。
4.防治措施:
①焊件和焊接材料的品种必须符合设计要求,并有出厂合格证。
②焊接时正确选用电流值、焊接速度,清理坡口及其边缘范围内的铁锈等杂物。
③焊条运动要正确,适当摆动,以使熔渣浮出铁水表面。
④严重的内部夹渣应按返修方案规定进行补焊。
5.(1)复测的内容包括:
① 轴线位置、各层标高、垂直度、混凝土结构构件(梁、柱、墙、板等)局部偏差和凹凸程度;
②预埋件的位置偏差及漏埋情况等。
(2)幕墙工程有关安全和功能的检测项目:
①硅酮结构胶的相容性和剥离粘结性;
②幕墙后置埋件和槽式预埋件的现场拉拔力;
③幕墙的气密性、水密性、耐风压性能及层间变形性能

单选题 5. 单位工程建筑面积超过(  )m²或造价超过(  )万元人民币时,可设立现场试验站。
A . 10000、1000
B . 1000、10000
C . 5000、500
D . 500、5000

正确答案: A

答察解析: 单位工程建筑面积超过10000m²或造价超过1000万元人民币时,可设立现场试验站。

大咖讲解:6.7.2检验与试验基本要求

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程
梁毛
监理工程师
一级建造师
工程管理证书“大满贯”获得者,一级建造师(建筑/机电)、造价工程师、监理工程师(土建/交通)、二级建造师(建筑/机电/市政)、高级工程师(建筑工程)
查看老师课程
相关知识点推荐
高频

6.7.1检验与试验计划

1.施工检测试验计划
(1)施工检测试验计划应在工程施工前由施工项目技术负责人组织有关人员编制,并应报送监理单位进行审查和监督实施。根据施工检测试验计划,应制订相应的见证取样和送检计划。
(2)施工检测试验计划应按检测试验项目分别编制,并应包括以下内容:
①检测试验项目名称;
②检测试验参数;
③试样规格;
④代表批量;
⑤施工部位;
⑥计划检测试验时间。
(3)施工检测试验计划中的计划检测试验时间,应根据工程施工进度计划确定。当设计变更,施工工艺改变,施工进度调整,材料和设备的规格、型号或数量变化时,应及时调整施工检测试验计划,并按规定重新进行审查。

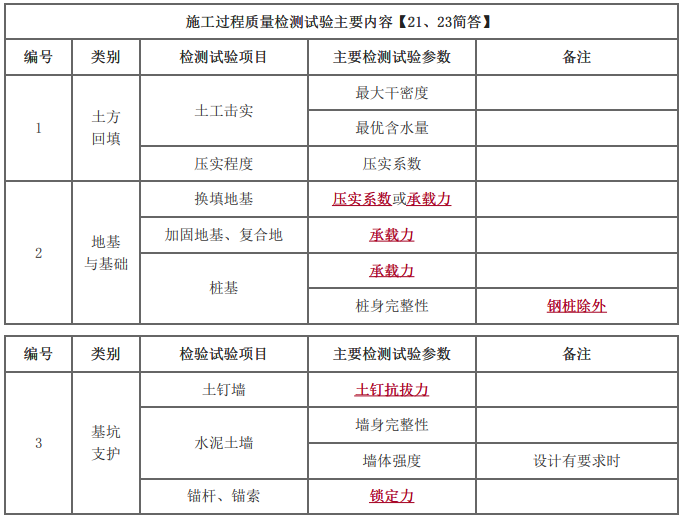

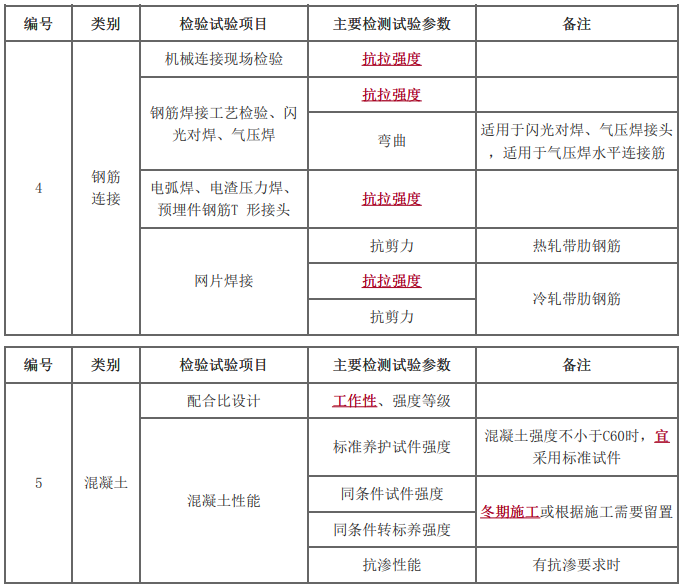

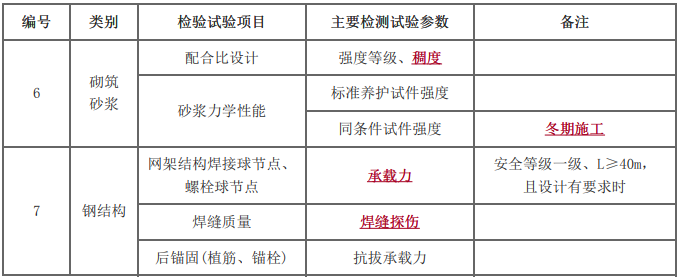

2.施工过程质量检测试验内容
施工过程质量检测试验项目和主要检测试验参数应依据国家现行相关标准、设计文件、合同要求和施工质量控制的需要确定。


施工过程质量检测试验应依据施工流水段划分、工程量、施工环境及质量控制的需要确定抽检频次。

3.工程实体质量与使用功能检测内容

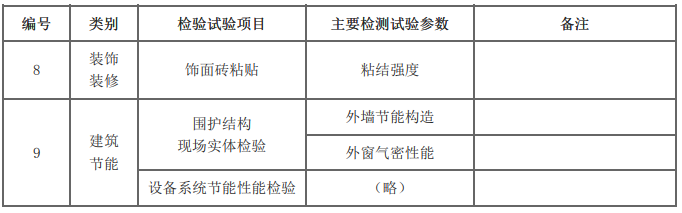

(2)混凝土结构实体检验项目:包括混凝土强度、钢筋保护层厚度、结构位置及尺寸偏差以及合同约定项目等。
• 围护结构有:外窗气密性能(适用于严寒、寒冷、夏热冬冷地区) ,外墙节能构造等。
• 室内环境污染物有:氡、甲醛、苯、氨、甲苯、二甲苯、总挥发性有机化合物(TVOC) 等。

高频

施工检测试验计划

1.施工检测试验计划
(1)施工检测试验计划应在工程施工前由施工项目技术负责人组织有关人员编制,并应报送监理单位进行审查和监督实施。根据施工检测试验计划,应制订相应的见证取样和送检计划。
(2)施工检测试验计划应按检测试验项目分别编制,并应包括以下内容:
①检测试验项目名称;
②检测试验参数;
③试样规格;
④代表批量;
⑤施工部位;
⑥计划检测试验时间。
(3)施工检测试验计划中的计划检测试验时间,应根据工程施工进度计划确定。当设计变更,施工工艺改变,施工进度调整,材料和设备的规格、型号或数量变化时,应及时调整施工检测试验计划,并按规定重新进行审查。

高频

施工过程质量检测试验内容+工程实体质量与使用功能检测内容

2.施工过程质量检测试验内容
施工过程质量检测试验项目和主要检测试验参数应依据国家现行相关标准、设计文件、合同要求和施工质量控制的需要确定。


施工过程质量检测试验应依据施工流水段划分、工程量、施工环境及质量控制的需要确定抽检频次。

高频

施工检测试验管理

1.施工检测试验管理
(1)建设单位应委托具备相应资质的第三方检测机构进行工程质量检测,检测项目和数量应符合抽样检验要求。
(2)非建设单位委托的检测机构出具的检测报告不得作为工程质量验收依据。
(3)工程施工前应制定工程试验及检测方案,并应经监理单位审核通过后实施。
(4)施工项目技术负责人应组织检查检测试验管理制度的执行情况。检测试验管理制度应包括:①岗位职责;②现场试样制取及养护管理制度;③仪器设备管理制度;④现场检测试验安全管理制度;⑤检测试验报告管理制度。
(5)建筑工程施工现场检测试验技术管理应按以下程序进行:
①制订检测试验计划;
②制取试样;
③登记台账;
④送检;
⑤检测试验;
⑥检测试验报告管理。
(6)建筑工程施工现场检测试验的组织管理和实施应由施工单位负责。当建筑工程实行施工总承包时,可由总承包单位负责整体组织管理和实施, 分包单位按合同确定的施工范围各负其责。
(8)单位工程建筑面积超过10000m²或造价超过1000万元人民币时,可设立现场试验站。现场试验站的基本条件应符合下表的规定。【新增】
(9)试样应有唯一性标识,并应符合下列规定【新增】 :
①试样应按照取样时间顺序连续编号,不得空号、重号;
② 试样标识的内容应根据试样的特性确定,宜包括:名称、规格(或强度等级)、 制取日期等信息;③试样标识应字迹清晰、附着牢固。
(10)施工现场应按照单位工程分别建立试样台账:钢筋试样台账,钢筋连接接头试样台账,混凝土试件台账,砂浆试件台账,其他试样台账等。【新增】

高频

见证与送样

2.见证与送样
(1)现场试验人员应根据施工需要及有关标准的规定,将标识后的试样及时送至检测单位进行检测试验。
(2)需要见证检测的检测项目,施工单位应在取样及送检前通知见证人员。
(3)见证人员应对见证取样和送检的全过程进行见证并填写见证记录。
(4)检测机构接收试样时应核实见证人员及见证记录,见证人员与备案见证人员不符或见证记录无备案见证人员签字时不得接收试样。
(5)见证人员应核查见证检测的检测项目、数量和比例是否满足有关规定。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
