知识库/一级建造师 /9.3.1地基与基础工程质量通病防治

9.3.1地基与基础工程质量通病防治

9.3.1地基与基础工程质量通病防治相关课程

本视频可免费试听30秒,看完整版请购买课程

9.3.1地基与基础工程质量通病防治考点解析

所属考试:一级建造师
授课老师:梁毛
所属科目:建筑工程
考点标签: 了解
所属章节:第9章施工质量管理/9.3工程质量通病防治/9.3.1地基与基础工程质量通病防治
所属版本:

9.3.1地基与基础工程质量通病防治介绍

1.边坡塌方
1)原因分析
(1)基坑(槽)开挖坡度不够。
(2)在有地表水、地下水作用的土层开挖时,未采取有效的降排水措施。
(3)边坡顶部堆载过大,或受外力振动影响。
(4)土质松软,开挖次序、方法不当。
2)预防与治理
对基坑(槽)塌方,应清除塌方后采取临时性支护措施;对永久性边坡局部塌方,应清除塌方后用块石填砌或用2:8、3:7灰土回填嵌补,与土接触部位做成台阶搭接,防止滑动;或将坡度改缓。同时,应做好地面排水和降低地下水位的工作。
2.预制桩桩身断裂
1)原因分析
(1) 制作桩时,桩身弯曲超过规定,桩尖偏离桩的纵轴线较大,沉入过程中桩身发生倾斜或弯曲。
(2)制作桩的混凝土强度不够,桩在堆放、吊运过程中产生裂纹或断裂未被发现。
(3)稳桩不垂直,压入地下一定深度后,再用走架方法校正,使桩产生弯曲。
(4)桩入土后,遇到大块坚硬的障碍物,把桩尖挤向一侧。(5)两节桩或多节桩施工时,相接的两节桩不在同一轴线上,产生了弯曲。
2)预防与治理
(1)施工前应对桩位下的障碍物清除干净,必要时对每个桩位用钎探了解。对桩构件进行检查,发现桩身弯曲超标或桩尖不在纵轴线上的不宜使用。
(2)在稳桩过程中及时纠正不垂直,接桩时要保证上下桩在同一纵轴线上,接头处要严格按照操作规程施工。
(3)桩在堆放、吊运过程中,严格按照有关规定执行,发现裂缝超过规定坚决不能使用。
(4)应会同设计人员共同研究处理方法。根据工程地质条件,上部荷载及桩所处的结构部位,可以采取补桩的方法。可在轴线两侧分别补一根或两根桩。
3.干作业成孔灌注桩的孔底虚土多
1)通病现象
成孔后孔底虚土过多,超过标准中不大于100mm的规定。
2)通病治理
(1) 在孔内做二次或多次投钻。
(2) 用勺钻清理孔底虚土。
(3) 如虚土是砂或砂卵石时,可先采用孔底浆拌合,然后再灌混凝土。
(4) 采用孔底压力灌浆法、压力灌混凝土法及孔底夯实法解决。
4. 泥浆护壁灌注桩坍孔
(1)原因分析
1)泥浆比重不够,起不到可靠的护壁作用。
2)孔内水头高度不够或孔内出现承压水,降低了静水压力。
3)护筒埋置太浅,下端孔坍塌。
4)在松散砂层中钻孔时,进尺速度太快或停在一处空转时间太长,转速太快。
5)冲击(抓)锥或掏渣筒倾倒,撞击孔壁。
6)用爆破处理孔内孤石、探头石时,炸药量过大,造成很大震动。
(2)通病治理
1)在松散砂土或流沙中钻进时,应控制进尺,选用较大相对密度、黏度、胶体率的优质泥浆(或投入黏土掺片石或卵石,低锤冲击,使黏土膏、片石、卵石挤入孔壁)。
2)如地下水位变化过大:应采取升高护筒、增大水头或用虹吸管连接等措施。
3)严格控制冲程高度和炸药用量。
4)孔口坍塌时:应先探明位置,将砂和黏土(或砂砾和黄土)混合物回填到坍孔位置以上1~2m;如坍孔严重,应全部回填,等回填物沉积密实后再进行钻孔。

专题更新时间:2025/08/01 10:58:37

9.3.1地基与基础工程质量通病防治考点试题

简答/论述/问答 1.【背景资料】

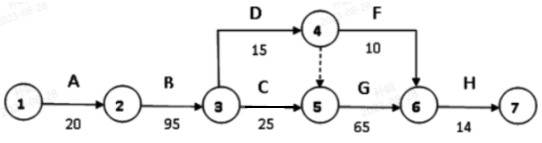

某施工单位通过招投标与某办公大楼业主签订施工合同,合同工期219天,合同约定:工期每延误一天罚款10000元,每提前一天奖励5000元。承包商编制了单位工程施工组织设计,并经监理机构批准。其网络进度计划如下:

事件1:基础工程A在施工期间,由于工程地质原因导致已施工好的部分泥浆护壁灌注桩孔口坍塌,使A延误5天,直接损失10万元;
事件2:由于D在施工期间遇上特大暴雨使得D的材料晚到场4天,人员窝工费2万元;
事件3:由于设计变更C工程量增加,作业时间增加2天,多用20工日和10个窝工。
事件4:为了缩短工期,施工单位经业主同意对G工作采取加快进度的措施,使得G缩短5天,增加赶工措施费5万元;

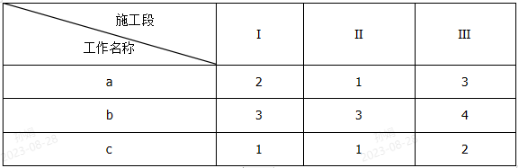

为了满足工期要求,施工单位拟将H工作的流水施工进行优化,可能有的方案有二种:Ⅰ-Ⅱ-Ⅲ,Ⅱ-Ⅰ-Ⅲ。各工作的流水节拍及施工段见下表(单位:天)。其余各项工作均与原计划相同。

【问题】
1、泥浆护壁灌注桩孔口坍塌时,应采取什么样的措施?
2、在上述事件中,哪些可以索赔?哪些不可以索赔?简明写出理由。
3、假设人工工日单价为50元/工日,窝工单价为30元/工日,综合费率为人工费的20%,计算C工作延误施工单位获得的补偿费用。
4、H工作流水优化后工期可以缩短多少天?并绘制其优化方案的横道图;
5、考虑上述所有事件,实际工期为多少天?可获得工期奖罚是多少元?
6、简述工期优化时,选择优化对象应考虑的因素有哪些?

正确答案:

答察解析: 【第1问】
孔口坍塌时:应先探明位置,将砂和黏土(或砂砾和黄土)混合物回填到坍孔位置以上1~2m;如坍孔严重,应全部回填,等回填物沉积密实后再进行钻孔。
【第2问】
1)工程A的延误工期费用均可以索赔,因为地质条件有误属于业主责任,且A在关键线路上。
2)工程D延误工期费用均不可索赔。特大暴雨属于不可抗力,承包人需自行承担窝工损失;经计算D的总时差为10d,延误4d没有超过总时差,所以不可索赔。
3)工程C设计变更工期费用均可索赔,设计变更属于业主责任,且C是关键工作。
4)G工程赶工措施费属于技术措施费,应由施工单位承担,不可以索赔。
【第3问】
C工作延误造成的人工工日费=50×20×(1+20%)+30×10 =1500元。
【第4问】
先按Ⅰ-Ⅱ-Ⅲ顺序安排,工期T=14d
再按Ⅱ-Ⅰ-Ⅲ顺序安排,工期T=13d

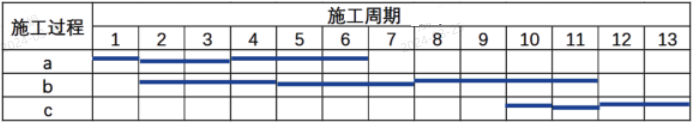

因此按照Ⅱ-Ⅰ-Ⅲ的施工方案更合适,比原工期缩短1天。

【第5问】
考虑上述所有事件,关键线路为A→B→C→G→H  工期T=25+95+27+60+13=220天
又因合同工期=219天,所以220-(219+5+2)=-6天,所以奖励6×5000=30000元。
【第6问】
选择优化对象应考虑下列因素:
(1)缩短持续时间对质量和安全影响不大的工作;
(2)有备用资源的工作;
(3)缩短持续时间所需增加的资源、费用最少的工作。

多选题 2.泥浆护壁钻孔灌注桩坍孔后的通病防治中,若地下水位变化过大,应采取的措施是()。
A . 升高护筒
B . 降低护筒
C . 增大水头
D . 减小水头
E . 用虹吸管连接

正确答案: A

答察解析:

简答/论述/问答 3.经检测,干作业成孔灌注桩的孔底虚土厚达118mm。
【问题】是否需要对孔底虚土进行处理?如需处理,说明理由,并写出治理措施;如不需处理,多答不得分。

正确答案:

答察解析: 需要处理。
理由:超过标准中不大于100mm的规定。
治理:①在孔内做二次或多次投钻。
②用勺钻清理孔底虚土。
③采用孔底压力灌浆法、压力灌混凝土法及孔底夯实法解决。

简答/论述/问答 4.某单层钢结构厂房工程,基础部分采用泥浆护壁灌注桩。桩承台上预埋地脚螺栓与钢柱连接。
泥浆护壁灌注桩施工过程中,出现孔口坍落现象。
桩承台及预埋地脚螺栓均施工完毕,安装钢柱时发现地脚螺栓与轴线相对位置偏移较大。
【问题】
(1)孔口坍塌时,应如何处理?
(2)地脚螺栓与轴线相对位置偏移较大应如何处理?

正确答案:

答察解析: (1)孔口坍塌时:应先探明位置,将砂和黏土(或砂砾和黄土)混合物回填到坍孔位置以上1~2m;如坍孔严重,应全部回填,等回填物沉积密实后再进行钻孔。
(2)如螺栓孔相对偏移较大,经设计人员同意可将螺栓割除,将根部螺栓焊于预埋钢板上,附上一块与预埋钢板等厚的钢板,再采取铆钉塞焊法焊在预埋钢板上,然后根据设计要求焊上新螺栓。

简答/论述/问答 5.天津某单层钢结构厂房工程,基础部分采用泥浆护壁灌注桩。桩承台上预埋地脚螺栓与钢柱连接。泥浆护壁灌注桩施工过程中,出现孔口坍落现象。桩承台及预埋地脚螺栓均施工完毕,安装钢柱时发现地脚螺栓与轴线相对位置偏移较大。
问题:
(1)孔口坍塌时,应如何处理?
(2)地脚螺栓与轴线相对位置偏移较大应如何处理?

正确答案:

答察解析: (1)孔口坍塌时:应先探明位置,将砂和黏土(或砂砾和黄土)混合物回填到坍孔位置以上1~2m;如坍孔严重,应全部回填,等回填物沉积密实后再进行钻孔。
(2)如螺栓孔相对偏移较大,经设计人员同意可将螺栓割除,将根部螺栓焊于预埋钢板上,附上一块与预埋钢板等厚的钢板,再采取铆钉塞焊法焊在预埋钢板上,然后根据设计要求焊上新螺栓。
