10.2.2施工成本控制

10.2.2施工成本控制相关课程

本视频可免费试听30秒,看完整版请购买课程

10.2.2施工成本控制考点解析

所属考试:一级建造师
授课老师:梁毛
所属科目:建筑工程
考点标签: 理解
所属章节:第10章施工成本管理/10.2施工成本分析与控制/10.2.2施工成本控制
所属版本:

10.2.2施工成本控制介绍

2. 成本控制方法
1)应用价值工程原理控制工程成本
2)应用挣值法控制成本
(1)三个成本值①已完成工作预算成本(BCWP)=已完成工程量×预算成本单价
②计划完成工作预算成本(BCWS)=计划工程量×预算成本单价
③已完成工作实际成本(ACWP)=已完成工程量×实际成本单价
(2)挣值法的计算公式
①成本偏差CV=BCWP-ACWP
②进度偏差SV=BCWP-BCWS
③成本绩效指数CPI=BCWP÷ACWP
④进度绩效指数SPI=BCWP÷BCWS

专题更新时间:2025/08/01 10:58:39

10.2.2施工成本控制考点试题

简答/论述/问答 1.在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见下表:

【问题】
(1)计算截止到第110d的合计BCWP。
(2)计算第110d 的成本偏差CV值,并做CV值结论分析。
(3)计算第110d 的进度偏差SV值,并做SV值结论分析。

正确答案:

答察解析: (1)计算截止到第110d 的合计BCWP值,见下表:

截至第110天的合计BCWP值为2900万元。
(2)第110天的成本偏差
CV=BCWP-ACWP=2900-2510=390万元
成本节约390万元
(3)第110天的进度偏差
SV=BCWP-BCWS=2900-3710=-810万元
进度滞后810万元

多选题 2.下列宜用作工程成本控制方法的有( )。
A . 比较法
B . 价值工程
C . 挣值法
D . 差额计算法
E . 因素分析法

正确答案: B

答察解析: BC选项:成本控制方法:一、用价值工程原理控制工程成本;二、用挣值法控制成本。
ADE选项:成本分析方法:基本分析方法,包括比较法因素分析法差额计算法和比率法。

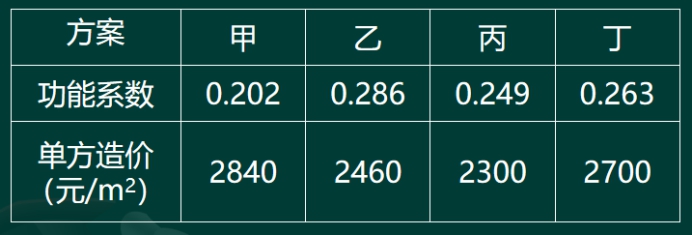

单选题 3.某项目应用价值工程原理进行方案择优,各方案的功能系数和单方造价见下表,则最优方案为( )。
A . 甲方案
B . 乙方案
C . 丙方案
D . 丁方案

正确答案: B

答察解析: 成本合计=2840+2460+2300+2700=10300元/m2;
(1)各方案的成本系数分别为:
C甲=2840/10300=0.276, C乙=2460/10300=0.239,
C丙=2300/10300=0.223,C丁=2700/10300=0.262;
(2)各方案的价值系数分别为:
V甲=0.202/0.276=0.732,V乙=0.286/0.239=1.197,
V丙=0.249/0.223=1.117,V丁=0.263/0.262=1.004;显然,乙方案的价值系数最大,为最优方案。

简答/论述/问答 4.某工程双代号时标网络图如下:

假设各项工作均匀速进展,其中,工作箭线上方的数字为该工作每月完成的投资额(单位:万元)。
【问题】试从投资角度分析6月、11月底的进度偏差及实际进展情况。

正确答案:

答察解析: 进度偏差=BCWP-BCWS。
(1)6月底BCWS=3×2+4×3+5×1+3×4+5×4=55万元
6月底BCWP=3×2+4×3+5×2+3×3+5×3=52万元
则:6月底进度偏差为=52-55=-3万元,即实际进度拖延3万元。
(2)11月底BCWS=3×2+4×3+5×6+3×5+4×2+7×2+5×4+6×2+4×3=129万元;
11月底BCWP=3×2+4×3+5×5+3×5+4×2+7×2+5×4+6×2=112万元。
则:11月底进度偏差为:112-129=-17万元,即实际进度拖延17万元。

简答/论述/问答 5.某项目进展到21周后,对前20周的工作进行了统计检查,有关情况列于下表:
注:L、 M、N原来没有计划,统计时已经进行了施工。I、J虽有计划,但是没有施工。
问题:
(1)求出前20周每项工作的BCWP及20周末的BCWP。
(2)计算20周末的合计ACWP、BCWS。
(3)计算20周的CV 与SV, 并分析成本和进度状况。
(4)计算20周的CPI、SPI, 并分析成本和进度状况。

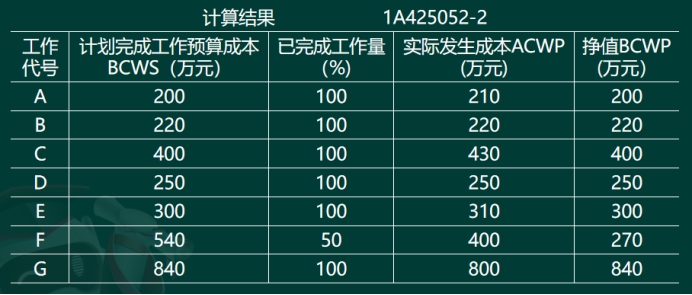

正确答案:

答察解析: (1) 计算结果如下:

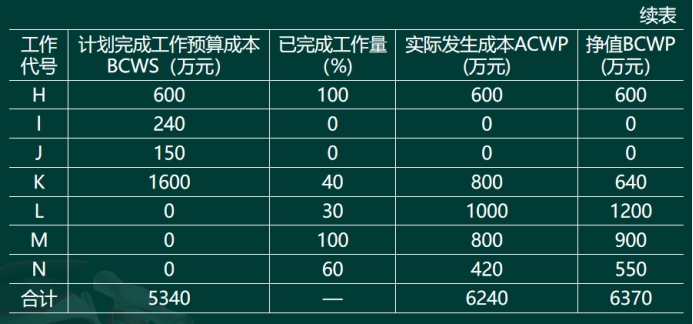

(2) 20周末ACWP为6240万元,BCWS为5340万元。
(3) CV= BCWP-ACWP=6370-6240=130万元,
说明成本节约130万元。SV=BCWP-BCWS=6370-5340=1030万元,说明进度提前1030万元。
(4) CPI=BCWP/ACWP=6370/6240=1.02,成本节约2%。SPI=BCWP/BCWS=6370/5340=1.19,进度提前19%。

大咖讲解:10.2.2施工成本控制

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程
梁毛
监理工程师
一级建造师
工程管理证书“大满贯”获得者,一级建造师(建筑/机电)、造价工程师、监理工程师(土建/交通)、二级建造师(建筑/机电/市政)、高级工程师(建筑工程)
查看老师课程

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
