知识库/一级建造师 /临时用电组织设计规定、架空线路与电缆线路敷设基本要求

临时用电组织设计规定、架空线路与电缆线路敷设基本要求

临时用电组织设计规定、架空线路与电缆线路敷设基本要求相关课程

本视频可免费试听30秒,看完整版请购买课程

临时用电组织设计规定、架空线路与电缆线路敷设基本要求考点解析

所属考试:一级建造师
授课老师:梁毛
所属科目:建筑工程
考点标签: 理解
所属章节:第6章建筑工程企业资质与施工组织/6.5施工临时用电/6.5.1临时用电组织设计
所属版本:

临时用电组织设计规定、架空线路与电缆线路敷设基本要求介绍

1.临时用电组织设计规定
施工现场临时用电设备在5台及以上或设备总容量在 50kW及以上的,应编制用电组织设计;否则应制订安全用电和电气防火措施,并履行相同的编制、审核、批准程序。

装饰装修工程或其他特殊阶段,应补充编制单项施工用电方案。

用电设备必须有专用的开关箱,严禁 2 台及以上设备共用一个开关箱。

临时用电组织设计及变更必须由电气工程技术人员编制,相关部门审核,并经具有法人资格企业的技术负责人或授权的技术人员批准,现场监理签认后实施。

2.架空线路敷设基本要求
(1)施工现场架空线必须采用绝缘导线,架设时必须使用专用电杆,严禁架设在树木、脚手架或其他设施上。
(2)导线长期连续负荷电流应小于导线计算负荷电流。
(3)三相四线制线路的N线和PE线截面不小于相线截面的50%。
(4)架空线路必须有短路保护。

3.电缆线路敷设基本要求
(1)电缆中必须包含全部工作芯线和作保护零线的芯线,即五芯电缆。
(2)五芯电缆必须包含淡蓝、绿/黄两种颜色绝缘芯线。淡蓝色芯线必须用作N线;绿/黄双色芯线必须用作PE线,严禁混用。
(3)电缆线路应采用埋地或架空敷设,严禁沿地面明设。
(4)直接埋地敷设的电缆过墙、过道、过临建设施时,应套钢管保护。
(5)电缆线路必须有短路保护和过载保护。

专题更新时间:2025/08/01 10:58:30

临时用电组织设计规定、架空线路与电缆线路敷设基本要求考点试题

单选题 1.施工现场五芯电缆中用作N线的标识色是(  )。
A . 绿色
B . 红色
C . 淡蓝色
D . 黄绿色

正确答案: C

答察解析: 五芯电缆必须包含淡蓝、绿/黄两种颜色绝缘芯线。淡蓝色芯线必须用作N线;绿/黄双色芯线必须用作PE线,严禁混用。

单选题 2.采用熔断器做短路保护时,其熔体额定电流应小于等于明敷绝缘导线长期连续负荷允许载流量的( )。
A . 1.5倍
B . 2.0倍
C . 2.5倍
D . 3.0倍

正确答案: A

答察解析: 架空线路必须有短路保护。采用熔断器做短路保护时,其熔体额定电流应小于等于明敷绝缘导线长期连续负荷允许载流量的1.5倍
【关联考点】
架空线路必须有过载保护。采用熔断器或断路器做过载保护时,绝缘导线长期连续负荷允许载流量不应小于熔断器熔体额定电流或断路器长延时过流脱扣器脱扣电流整定值的1.25倍

简答/论述/问答 3.【背景资料】
根据施工组织设计的安排,施工高峰期现场同时使用机械设备达到8台。项目经理安排土建技术人员编制了安全用电和电气防火措施,经相关部门审核、项目技术负责人批准,现场监理签认,并组织施工等单位的相关部门和人员共同验收后投入使用。
【问题】
(1)指出事件中的不妥之处,并分别写出正确做法。
(2)临时用电投入使用前,哪些单位或部门应参加验收?

正确答案:

答察解析: (1)不妥之处一:8台施工机械,仅编制了安全用电和电气防火措施。
正确做法:施工现场临时用电设备在5台及以上者,应编制用电组织设计。
不妥之处二:项目经理安排土建技术人员进行编制。
正确做法:用电组织设计应由电气工程技术人员编制。
不妥之处三:项目技术负责人批准。
正确做法:应经具有法人资格企业的技术负责人或授权的技术人员批准。
(2)临时用电投入使用前,应经编制、审核、批准部门和使用单位共同验收。

简答/论述/问答 4.【背景资料】
某住宅工程由7栋单体组成;地下2层,地上10~13层;总建筑面积11.5万m²。施工总承包单位中标后成立项目经理部组织施工。
项目总工程师编制了《临时用电组织设计》,其内容包括:总配电箱设在用电设备相对集中的区域;电缆直接埋地敷设,穿过临建设施时应设置警示标识进行保护;临时用电施工完成后,由编制和使用单位共同验收合格后方可使用;各类用电人员经考试合格后持证上岗工作;发现用电安全隐患,经电工排除后继续使用;维修临时用电设备由电工独立完成;临时用电定期检查按分部、分项工程进行。《临时用电组织设计》报企业技术部批准后;上报监理单位。监理工程师认为《临时用电组织设计》存在不妥之处,要求修改完善后再报。
项目经理部结合各级政府新冠肺炎疫情防控工作政策;制定了《绿色施工专项方案》。监理工程师审查时指出不妥之处:
(1)生产经理是绿色施工组织实施第一责任人;
(2)施工工地内的生活区实施封闭管理;
(3)实行每日核酸检测;
(4)现场生活区采取灭鼠、灭蚊、灭蝇等措施;不定期投放和喷洒灭虫、消毒药物。
同时要求补充发现施工人员患有法定传染病时;施工单位采取的应对措施。
项目一处双排脚手架搭设到20米时;当地遇罕见暴雨;造成地基局部下沉,外墙脚手架出现严重变形;经评估后认为不能继续使用。项目技术部门编制了该脚手架拆除方案,规定了作业时设置专人指挥,多人同时操作;明确分工、统一行动,保持足够的操作面等脚手架拆除作业安全管理要点。经审批并交底后实施。
项目部在工程质量策划中;制定了分项工程过程质量检测试验计划;部分内容见下表5。施工过程质量检测试验抽检频次依据质量控制需要等条件确定。

对建筑节能工程围护结构子分部工程检查时;抽查了墙体节能分项工程中保温隔热材料复验报告。复验报告表明该批次酚醛泡沫塑料板的导热系数(热阻)等各项性能指标合格。
【问题】
1、写出《临时用电组织设计》内容与管理中不妥之处的正确做法。
2、写出《绿色施工专项方案》中不妥之处的正确做法。施工人员患有法定传染病时,施工单位应对措施有哪些?
3、脚手架拆除作业安全管理要点还有哪些?
4、写出表5相关检测试验项目对应主要检测试验参数的名称(如混凝土性能;同条件转标养强度)。确定抽检频次条件还有哪些?
5、建筑节能工程中的围护结构子分部工程包含哪些分项工程?墙体保温隔热材料进场时需要复验的性能指标有哪些?

正确答案:

答察解析: 【第1问】
不妥之处的正确做法分别如下:
(1)应由电气工程技术人员编制《临时用电组织设计》。
(2)总配电箱应设在靠近进场电源的区域。
(3)直接埋地敷设的电缆过临建设施时,应套钢管保护。
(4)临时用电施工完成后,须经编制、审核、批准部门和使用单位共同验收合格后方可使用。
(5)发现用电安全隐患必须及时处理,并应履行复查验收手续。
(6)维修临时用电设备必须由电工完成,并应有人监护。
(7)《临时用电组织设计》应经具有法人资格企业的技术负责人或授权的技术人员批准,现场监理签认后实施。

【第2问】
2-1不妥之处的正确做法:
(1)项目经理是绿色施工组织实施的第一责任人。
(2)施工现场实行封闭管理。
(3)每日测量体温。
(4)现场办公区和生活区应采取灭鼠、灭蚊、灭蝇、灭螂等措施,并应定期投放和喷洒灭虫、消毒药物。(该小问考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。
2-2施工单位应对措施:必须要在2h内向施工现场所在地建设行政主管部门和卫生防疫等部门进行报告,并应积极配合调查处理。施工作业人员如患有法定传染病时,应及时进行隔离,并由卫生防疫部门进行处置。(该小问考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。)

【第3问】
(1)拆除作业必须由上而下逐层进行;严禁上下同时作业。
(2)连墙件必须随脚手架逐层拆除,严禁先将连墙件整层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步;应增设连墙件加固。
(3)拆除的构配件应采用起重设备吊运或人工传递到地面,严禁抛掷。

【第4问】
4-1桩基:承载力,桩身完整性;机械连接现场检验:抗拉强度;混凝土性能:标准养护试件强度、同条件试件强度、抗渗性能;围护结构现场实体检验:外墙节能构造。
4-2确定抽检频次条件还有:施工流水段划分、工程量、施工环境。

【第5问】
5-1围护结构子分部工程包含的分项工程有:墙体节能工程、幕墙节能工程、门窗节能工程、屋面节能工程和地面节能工程。
5-2墙体保温隔热材料进场需要复验的性能指标:保温隔热材料的导热系数或热阻、密度、压缩强度或抗压强度、吸水率、燃烧性能(不燃材料除外)及垂直于板面方向的抗拉强度(仅限墙体)。

多选题 5.下列关于施工临时用电的相关说法,正确的是()。
A . PE线上严禁设开关或熔断器,严禁通过工作电流,且严禁断线
B . 分配电箱与开关箱的距离不得超过3m
C . 配电箱、开关箱的电源进线端严禁采用插头和插座做活动连接
D . 淡蓝色芯线必须用作N 线
E . 临时用电组织设计及变更必须由项目技术负责人组织编制

正确答案: A

答察解析: A选项:PE线上严禁设开关或熔断器,严禁通过工作电流,且严禁断线
B选项:分配电箱与开关箱的距离不得超过30m, 开关箱与其控制的固定式用电设备的水平距离不宜超过3m
C选项:配电箱、开关箱的电源进线端严禁采用插头和插座做活动连接
D选项:五芯电缆必须包含淡蓝、绿/黄两种颜色绝缘芯线。淡蓝色芯线必须用作N 线;绿/黄双色芯线必须用作PE 线,严禁混用。
E选项:临时用电组织设计及变更必须由电气工程技术人员编制,相关部门审核,并经具有法人资格企业的技术负责人或授权的技术人员批准,现场监理签认后实施。

大咖讲解:临时用电组织设计规定、架空线路与电缆线路敷设基本要求

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程
梁毛
监理工程师
一级建造师
工程管理证书“大满贯”获得者,一级建造师(建筑/机电)、造价工程师、监理工程师(土建/交通)、二级建造师(建筑/机电/市政)、高级工程师(建筑工程)
查看老师课程
相关知识点推荐
高频

6.5.1临时用电组织设计

1.临时用电组织设计规定
施工现场临时用电设备在5台及以上或设备总容量在 50kW及以上的,应编制用电组织设计;否则应制订安全用电和电气防火措施,并履行相同的编制、审核、批准程序。

装饰装修工程或其他特殊阶段,应补充编制单项施工用电方案。

用电设备必须有专用的开关箱,严禁 2 台及以上设备共用一个开关箱。

临时用电组织设计及变更必须由电气工程技术人员编制,相关部门审核,并经具有法人资格企业的技术负责人或授权的技术人员批准,现场监理签认后实施。

2.架空线路敷设基本要求
(1)施工现场架空线必须采用绝缘导线,架设时必须使用专用电杆,严禁架设在树木、脚手架或其他设施上。
(2)导线长期连续负荷电流应小于导线计算负荷电流。
(3)三相四线制线路的N线和PE线截面不小于相线截面的50%。
(4)架空线路必须有短路保护。

3.电缆线路敷设基本要求
(1)电缆中必须包含全部工作芯线和作保护零线的芯线,即五芯电缆。
(2)五芯电缆必须包含淡蓝、绿/黄两种颜色绝缘芯线。淡蓝色芯线必须用作N线;绿/黄双色芯线必须用作PE线,严禁混用。
(3)电缆线路应采用埋地或架空敷设,严禁沿地面明设。
(4)直接埋地敷设的电缆过墙、过道、过临建设施时,应套钢管保护。
(5)电缆线路必须有短路保护和过载保护。

4.室内配线要求
(1)室内配线必须采用绝缘导线或电缆。
(2)室内非埋地明敷主干线距地面高度不得小于2.5m。
(3)室内配线必须有短路保护和过载保护。
5.配电箱与开关箱的设置

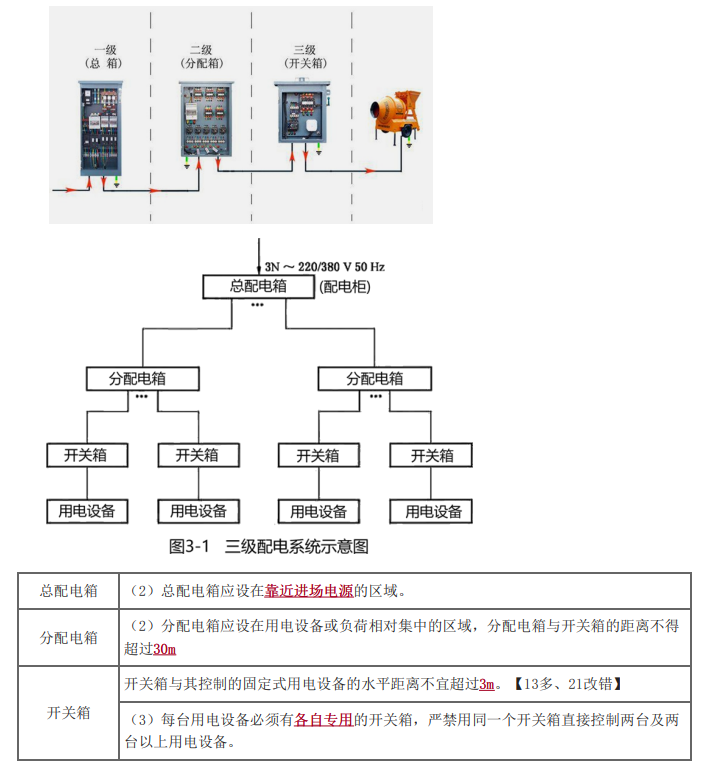

(1)配电系统:应采用配电柜或总配电箱、分配电箱、开关箱三级配电方式。

(4)配电箱、开关箱(含配件)应装设端正、牢固。
• 固定式配电箱、开关箱的中心点与地面的垂直距离应为1.4~1.6m。
• 移动式配电箱、开关箱应装设在坚固、稳定的支架上,其中心点与地面的垂直距离宜为0.8~1.6m。

高频

6.5.2临时用电管理

1.临时用电人员

施工现场操作电工必须经过国家现行标准考核合格后,持证上岗工作。安装、巡检、维修或拆除临时用电设备和线路,必须由电工完成,并应有人监护。临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。

2.临时用电安全技术

高频

室内配线要求、配电箱与开关箱的设置

4.室内配线要求
(1)室内配线必须采用绝缘导线或电缆。
(2)室内非埋地明敷主干线距地面高度不得小于2.5m。
(3)室内配线必须有短路保护和过载保护。
5.配电箱与开关箱的设置
(1)配电系统:应采用配电柜或总配电箱、分配电箱、开关箱三级配电方式。

(4)配电箱、开关箱(含配件)应装设端正、牢固。
• 固定式配电箱、开关箱的中心点与地面的垂直距离应为1.4~1.6m。
• 移动式配电箱、开关箱应装设在坚固、稳定的支架上,其中心点与地面的垂直距离宜为0.8~1.6m。

高频

临时用电人员

1.临时用电人员

施工现场操作电工必须经过国家现行标准考核合格后,持证上岗工作。安装、巡检、维修或拆除临时用电设备和线路,必须由电工完成,并应有人监护。临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。

高频

临时用电安全技术

2.临时用电安全技术

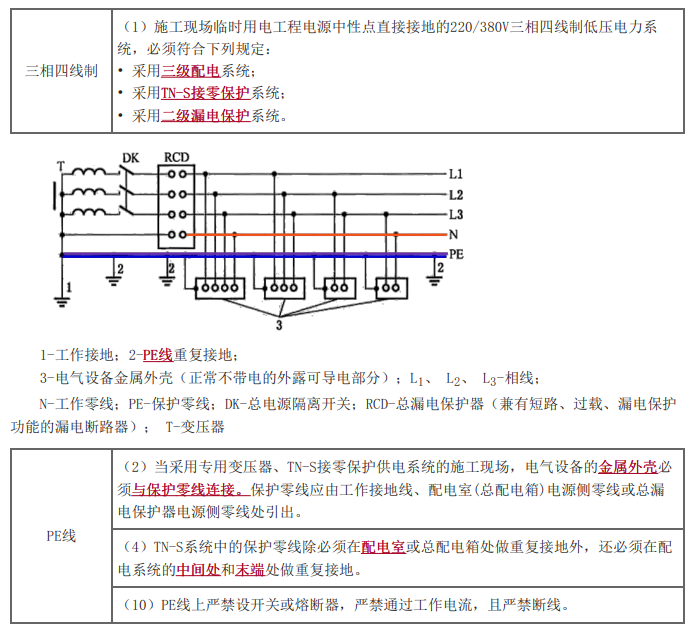

1)采用专用变压器、 TN-S 接零保护供电系统的施工现场,电气设备的金属外壳必须与保护零线连接。
2)当施工现场与外电线路共用同一供电系统时,电气设备的接地、接零保护应与原系统保持一致,不得一部分设备做保护接零,另一部分设备做保护接地。
3)配电柜应装设电源隔离开关及短路、过载、漏电保护电器。电源隔离开关分断时,应有明显可见的分断点。

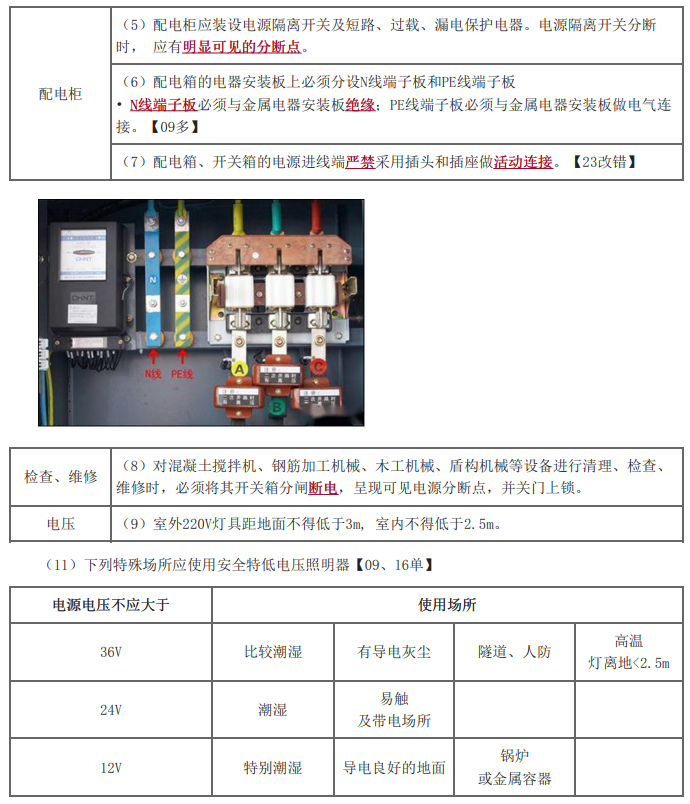

4)配电箱、开关箱的电源进线端严禁采用插头和插座做活动连接。
5)室外 220V 灯具距地面不得低于 3m,室内不得低于 2.5m。

7)下列特殊场所应使用安全特低电压照明器:
(1)隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于 2.5m 等场所的照明,电源电压不应大于 36V;
(2)潮湿和易触及带电体场所的照明,电源电压不得大于 24V;
(3)特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V。(导电特别良好的场所)
