建筑施工组织设计管理的有关规定介绍

一、基本规定
(1)施工组织设计按编制对象,可分为施工组织总设计、单位工程施工组织设计和施工方案三个层次。
(2)施工组织设计应由项目负责人主持编制,可根据项目实际需要分阶段编制和审批。
(3)审批:
1)施工组织总设计应由总承包单位技术负责人审批;【2018】
2)单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术员审批;
3)施工方案应由项目技术负责人审批;
4)重点、难点分部(分项)工程和专项工程施工方案应由施工单位技术部门组织相关专家评审,施工单位技术负责人批准。
(4)项目施工过程中,发生下列情况之一时,施工组织设计应及时进行修改或补充:
1)工程设计有重大修改;
2)有关法律、法规、规范和标准实施、修订和废止;
3)主要施工方法有重大调整;
4)主要施工资源配置有重大调整;
5)施工环境有重大改变。
二、施工组织总设计
施工组织总设计主要包括:工程概况、总体施工部署、施工总进度计划、总体施工准备与主要资源配置计划、主要施工方法、施工总平面布置等几个方面。
三、单位工程施工组织设计
单位工程施工组织设计主要包括:工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主要施工方案、施工现场平面布置等几个方面。
四、施工方案
施工方案主要包括:工程概况、施工安排、施工进度计划、施工准备与资源配置计划、施工方法及工艺要求等几个方面。
五、主要施工管理计划
施工管理计划应包括:进度管理计划、质量管理计划、安全管理计划、环境管理计划、成本管理计划以及其他管理计划等内容。

专题更新时间:2024/05/09 11:05:55

建筑施工组织设计管理的有关规定考点试题

单选题 1.施工组织总设计应由()技术负责人审批。
A . 建设单位
B . 监理单位
C . 总承包单位
D . 项目经理部
去答题练习
单选题 2.施工组织总设计应由(  )审批。
A . 总监理工程师
B . 总承包单位项目负责人
C . 专业承包单位技术负责人
D . 总承包单位技术负责人
去答题练习
单选题 3.重点、难点分部(分项)工程和专项工程施工方案应由施工单位技术部门组织相关专家评审,(  )批准。
A . 施工项目负责人
B . 总监理工程师
C . 施工单位技术负责人
D . 施工项目技术负责人
去答题练习
简答/论述/问答 4.背景:北方某夏热冬冷地区的医院住院楼项目,精装修。1~6层外墙采用陶瓷饰面板,其余采用构件式玻璃幕墙,外窗采用断桥铝型材,内墙采用混凝土空心砌块。施工中发生以下事宜:
  开工前由项目负责人组织编制施工组织总设计,重点围绕施工总部署展开,确定了质量、进度、安全等总目标;针对2号办公楼,安排项目技术负责人组织编制单位工程施工组织设计,并由企业技术部门负责人审批报监理机构。
陶瓷饰面板在施工前组织材料的复验,主要包括:粘接材料的粘接强度、外墙陶瓷面砖的吸水率等。并对预埋件、连接节点进行隐蔽验收。
  施工中发生以下几项索赔事件:由于平行承包商的干扰,使得A单位钢结构吊装工程延误2天,窝工损失10万元;由于业主选定的分包商施工质量不合格,返工处理,工期延误5天,增加费用20万元;由于场外停水停电,导致现场停工2天,利润损失2万元。假设上述事件均为关键工作。
项目部施工前编制绿色文明施工专项施工方案:现场应当做到围挡、大门、标牌标准化;材料码放整齐化;加强现场出入口管理,要求设置门卫岗亭、安排门卫人员24h值班。严格落实动火审批手续,重点检查木工加工场所消防安全隐患问题。
  项目部施工前编制节能工程施工专项施工方案:建筑节能工程采用的材料、构件和设备在施工现场随机抽样复验;要求相关单位提供有效期不超过3年的型式检验报告;外墙外保温系统经耐候性试验,不得产生裂缝出现渗水,破坏部位在保温层中间。由项目部质量员开展外窗气密性实体检验。施工资料与装饰装修工程共同组卷。
问题:
1.指出施工组织设计中的不妥之处,并说明理由。写出施工总部署的内容并补充项目管理的目标要求。
2.饰面板工程分为哪几个分项工程?补充饰面板工程材料复验指标及隐蔽验收的内容。
3. 分析上述事件工期与费用索赔情况,并说明理由。
4.补充绿色文明施工专项方案中 “6化”内容要求;补充出入口管理的基本要求。
5.指出节能工程施工专项施工方案不妥之处,并写出正确做法。
6.写出夏热冬冷地区门窗进场时复验指标内容。写出建筑节能工程质量验收合格的条件。
去答题练习
单选题 5.施工组织总设计应由()技术负责人审批。
A . 建设单位
B . 监理单位
C . 总承包单位
D . 项目经理部
去答题练习

大咖讲解:建筑施工组织设计管理的有关规定

江凌俊
监理工程师
安全工程师
二级建造师
一级建造师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程
赵爱林
一级建造师
硕士研究生 ,一级建造师、造价工程师、注册安全工程师
查看老师课程
梁毛
监理工程师
一级建造师
工程管理证书“大满贯”获得者,一级建造师(建筑/机电)、造价工程师、监理工程师(土建/交通)、二级建造师(建筑/机电/市政)、高级工程师(建筑工程)
查看老师课程
相关知识点推荐
高频

民用建筑装饰装修防火设计的有关规定

1、民用建筑的耐火等级分为:一、二、三、四级。
2、装修材料按其燃烧性能划分A、B1、B2、B3四个等级

3、建筑保温系统的防火要求
(1)建筑内、外保温系统,宜采用燃烧性能为A级的保温材料,不宜采用B2级保温材料,严禁采用B3级保温材料。
(2)设置为人员密集场所、具有火灾危险性的场所以及各类建筑内的疏散楼梯间、避难走道、避难间、避难层等部位,应采用燃烧性能为A级的保温材料。
(3)与基层墙体、装饰层之间无空腔的建筑外墙外保温系统,其保温材料应符合下列规定:
1)住宅建筑
① 建筑高度大于100m 时,保温材料的燃烧性能应为A级;
② 建筑高度大于27m ,但不大于100m 时,保温材料的燃烧性能不应低于B1级;
③ 建筑高度不大于27m 时,保温材料的燃烧性能不应低于B2级。
2)除住宅和设置人员密集场所的建筑外,其他建筑
① 建筑高度大于50m 时,保温材料的燃烧性能应为A 级;
② 建筑高度大于24m ,但不大于50m 时,保温材料的燃烧性能不应低于B1级;
③ 建筑高度不大于24m 时,保温材料的燃烧性能不应低于B2 级。

高频

建筑内部装饰装修防火设计的有关规定

一、装修材料分类和分级
(1)装修材料按其燃烧性能划分为四级
A级:不燃性;
B1级:难燃性;
B2级:可燃性;
B3级:易燃性。
(2)安装在金属龙骨上燃烧性能达到B1级的纸面石膏板、矿棉吸声板,可作为A级装修材料使用。
二、特别场所
(1)建筑内部装修不能擅自减少、改动、拆除、遮挡消防设施、疏散指示标志、安全出口、疏散出口、疏散走道、防火分区、防烟分区等。
(2)建筑内部消火栓箱门不应被装饰物遮掩,消火栓门四周的装修材料颜色应与消火栓门的颜色有明显区别。

(3)地上建筑的水平疏散走道和安全出口的门厅:其顶棚应采用A级;其余部位不低于B1;地下民用建筑的疏散走道和安全出口的门厅,其顶棚、墙面和地面均应采用A级。
(4)疏散楼梯间和前室的顶棚、墙面和地面均应采用A级装修材料。【2019】
(5)消防水泵房、配电室、空调机房:均应为A级;
(6)消防控制室等其顶棚和墙面A级,地面及其他部位不低于B1级;
(7)建筑物内的厨房,其顶棚、墙面、地面均为A级;
三、民用建筑

高频

建筑内部装饰装修防火施工与验收的有关规定

一、装修材料分类和分级

(1)装修材料按其燃烧性能划分为四级

A级:不燃性;

B1级:难燃性;

B2级:可燃性;

B3级:易燃性。

(2)安装在金属龙骨上燃烧性能达到B1级的纸面石膏板、矿棉吸声板,可作为A级装修材料使用。

二、特别场所

(1)建筑内部装修不能擅自减少、改动、拆除、遮挡消防设施、疏散指示标志、安全出口、疏散出口、疏散走道、防火分区、防烟分区等。

(2)建筑内部消火栓箱门不应被装饰物遮掩,消火栓门四周的装修材料颜色应与消火栓门的颜色有明显区别。

(3)地上建筑的水平疏散走道和安全出口的门厅:其顶棚应采用A级;其余部位不低于B1地下民用建筑的疏散走道和安全出口的门厅,其顶棚、墙面和地面均应采用A级

(4)疏散楼梯间和前室的顶棚、墙面和地面均应采用A级装修材料。【2019】

(5)消防水泵房、配电室、空调机房:均应为A级;

(6)消防控制室等其顶棚和墙面A级,地面及其他部位不低于B1级;

(7)建筑物内的厨房,其顶棚、墙面、地面均为A级;

三、民用建筑

高频

民用建筑工程室内环境污染控制管理的有关规定

一、民用建筑的分类(根据控制室内环境污染的不同要求)【2020】
(1)Ⅰ类民用建筑工程:住宅、医院、老年建筑、幼儿园、学校教室等民用建筑。
(2) Ⅱ 民用建筑工程:办公楼、商店、旅馆、文化娱乐场所、书店、图书馆、展览馆、体育馆、公共交通等候室、餐厅、理发店等民用建筑工程。
二、材料
(一)人造木板及饰面人造木板
(1)民用建筑工程室内用人造木板及饰面人造木板,必须测定游离甲醛含量或游离甲醛释放量。【2019】
(2)环境测试舱法测定游离甲醛释放量限量。

三、验收【2017】
1、民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少7d以后、工程交付使用前进行。

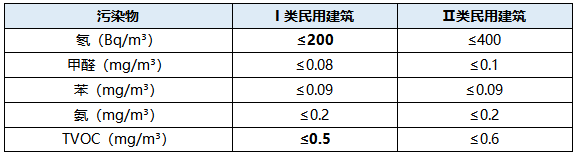

2、民用建筑工程室内环境污染物浓度限量

3、氡、甲醛、苯、TVOC的抽检数量不得少于房间总数的5%,每个建筑单体不得少于3间;房间总数少于3间时,应全数检测。
4、验收时,凡进行了样板间室内环境污染物浓度检测且检测结果合格的,抽检数量减半,并不得少于3间。
5、室内环境污染物浓度检测点数设置

6、当房间有2个及以上检测点时,应采用对角线、斜线、梅花状均衡布点,并取其平均值。
7、检测点距内墙不应小于0.5m,距楼地面高度为0.8~1.5m,应均匀分布,避开通风道和通风口。
8、检测要求

9、对不合格项进行再次检测时,抽检数量应增加1倍,并应包含同类型房间及原不合格房间。

高频

地基基础工程施工质量管理的有关规定

一、基本规定
地基基础工程必须进行验槽。主控项目的质量检验结果必须全部符合检验标准,一般项目的验收合格率不得低于80% 。
二、地基
(一)素、灰土地基、砂、砂石地基
(1)素、灰土地基:施工前应检查素土、灰土土料、石灰或水泥等配合比及灰土的拌合均匀性;施工中应检查分层铺设的厚度、夯实时的加水量、夯压遍数及压实系数。
(2)砂、砂石地基:施工前应检查砂、石等原材料质量和配合比及砂、石拌合的均匀性。施工中应检查分层厚度、分段施工时搭接部分的夯实情况、加水量、压实遍数、压实系数。
(3)施工结束后,应进行地基承载力检验。
(二)粉煤灰地基
施工过程中应检查铺筑厚度、碾压遍数、施工含水量控制、搭接区碾压程度、压实系数等。
(三)强夯地基
(1)施工前应检查夯锤重量、尺寸、落距控制手段、排水设施及被夯地基的土质。
(2)施工中应检查夯锤落距、夯点位置、夯击范围、夯击击数、夯击遍数、每击夯沉量、最后两击的平均夯沉量、总夯沉量和夯点施工起止时间等。
(3)施工结束后,应进行地基承载力、地基土的强度、变形指标及其他设计要求指标检验。
(四)水泥土搅拌桩复合地基【2019】
(1)施工前应检查水泥及外掺剂的质量、桩位、搅拌机工作性能、并应对各种计量设备进行检定或校准。
(2)施工中应检查机头提升速度、水泥浆或水泥注入量。搅拌桩的长度及标高。
(3)施工结束后,应检查桩体强度、桩体直径及单桩与复合地基承载力。
三、桩基础
(一)一般规定
(1)桩位放样允许偏差:群桩20mm;单排桩10mm。
(2)灌注桩混凝土强度检验的试件应在施工现场随机抽取。来自同一搅拌站的混凝土,每浇筑50m3必须至少留置1组试件;当混凝土浇筑量不足50m3时,每连续浇筑12h必须至少留置1组试件。对单柱单桩,每根桩应至少留置1组试件。
(3)工程桩应进行承载力检验。设计等级为甲级或地质条件复杂时,应采用静载试验的方法对桩基承载力进行检验,检验桩数不应少于总桩数的1%,且不应少于3根,当总桩数少于 50 根时,不应少于2根。在有经验和对比资料的地区,设计等级为乙级、丙级的桩基可采用高应变法对桩基进行竖向抗压承载力检测,检测数量不应少于总桩数的5%,且不应少于 10 根。
(4)工程桩应进行桩身完整性检验。抽检数量不应少于总桩数的 20%,且不应少于10 根。每根柱子承台下的桩抽检数量不应少于1根。
(二)锚杆静压桩
压桩过程中应检查压力、桩垂直度、接桩间歇时间、桩的连接质量及压入深度。重要工程应对电焊接桩的接头做10%的探伤检查。
四、土方工程
(一)土方开挖
土方开挖遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
(二)土方回填【2020】
(1)回填料应符合设计要求,并应确定回填料含水量控制范围、铺土厚度、压实遍数等施工参数。
(2)当采用分层回填时,应在下层的压实系数经试验合格后进行上层施工。填筑厚度及压实遍数应根据土质、压实系数及压实机具确定。

高频

地下防水工程质量管理的有关规定

一、基本规定

二、主体结构防水工程
(一)防水混凝土
(1)砂宜选用中粗砂,含泥量不得大于3%,泥块含量不得大于1.0%。
(2)防水混凝土结构的变形缝、施工缝、后浇带、穿墙管道、埋设件等设置和构造必须符合设计要求。
(二)水泥砂浆防水层
水泥砂浆终凝后应及时进行养护,养护温度不宜低于5℃,并保持砂浆表面湿润,养护时间不得少于14d。
(三)细部构造
后浇带混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不得少于28d。

高频

地基处理技术的有关规定

1.地基处理方法的确定
根据结构类型、荷载大小及使用要求,结合地形地貌、地层结构、土质条件、地下水特征、环境情况和对邻近建筑的影响等因素进行综合分析,初步选出几种可供考虑的地基处理方案,包括选择两种或多种地基处理措施组成的综合处理方案。
2.各种提高地基承载力的方法。
包括换填垫层法、预压法、强夯法和强夯置换法、振冲法、砂石桩法、水泥粉煤灰碎石桩法、夯实水泥土桩法、水泥土搅拌法、高压喷射注浆法、石灰桩法、灰土挤密桩法、柱锤冲扩桩法、单液硅化法等方法的特点及适用范围。
(1)换填垫层法适用于浅层软弱地基及不均匀地基的处理。
(2)预压法包括堆载预压法和真空预压法。预压法适用于处理淤泥质土、淤泥和冲填土等饱和黏性土地基。
(3)强夯法适用于处理碎石土、砂土、低饱和度的粉土与黏性土、湿陷性黄土、素填土和杂填土等地基。
(4)强夯置换法适用于高饱和度的粉土与软塑~流塑的黏性土等地基上对变形控制要求不严的工程。
(5)振冲法适用于处理砂土、粉土、粉质黏土、素填土和杂填土等地基。
(6)水泥粉煤灰碎石桩(CFG桩)法适用于处理黏性土、粉土、砂土和已自重固结的素填土等地基。对淤泥质土应按地区经验或通过现场试验确定其适用性。

高频

砌体结构工程施工质量管理的有关规定

一、基本规定
(1)基底标高不同时,应从低处砌起,并应由高处向地处搭砌。
(2)砌体施工质量控制等级分为A、B、C三级,配筋砌体不得为C级。
(3)正常施工条件下,砖砌体每日砌筑高度宜控制在1.5m以内;石砌体不宜超过1.2m。
二、砌筑砂浆
(1)现场拌制的砂浆应随拌随用,拌制的砂浆应在3h内使用完毕;当施工期间最高气温超过30°C时,应在2h内使用完毕。
(2)当施工中或验收时出现下列情况,可采用现场检验方法对砂浆或砌体强度进行实体检测,并判定其强度:
1)砂浆试块缺乏代表性或数量不足;
2)对试验结果有怀疑或有争议;
3)试验结果不能满足设计要求;
4)发生工程事故,需进一步分析事故原因。
(3)同一验收批砂浆试块抗压强度平均值应 ≥ 设计强度等级值的1.10倍;同一验收批砂浆试块抗压强度的最小一组平均值应 ≥ 设计强度等级值的85%,其强度才能判定为合格。
三、砖砌体工程
(1)砌筑砖砌体时,砖应提前1~2d适度湿润。
(2)当砌体工程采用铺浆法砌筑时,铺浆长度不得超过750mm;施工期间气温超过30°C时,铺浆长度不得超过500mm。
(3)砖过梁底部的模板及其支架,应在灰缝砂浆强度不低于设计强度的75%时,方可拆除。
(4)多孔砖的孔洞应垂直于受压面砌筑。半盲孔多孔砖的封底面应朝上砌筑。
四、混凝土小型空心砌块砌体工程
小砌块应将生产时的底面朝上反砌于墙上。
五、砌体子分部工程验收
(1)对有可能影响结构安全性的砌体裂缝,应由有资质的检测单位检测鉴定,需返修或加固处理的,待返修或加固满足使用要求后进行二次验收。
(2)对不影响结构安全性的砌体裂缝,应予以验收,对明显影响使用功能和观感质量的裂缝,应进行处理。

高频

混凝土结构工程施工质量管理的有关规定

一、基本规定
混凝土结构子分部工程可划分为模板、钢筋、预应力、混凝土、现浇结构和装配式结构等分项工程。
二、钢筋分项工程
(一)一般规定
在浇筑混凝土之前,应进行钢筋隐蔽工程验收,内容包括:
(1)纵向受力钢筋的牌号、规格、数量、位置等;
(2)钢筋的连接方式、接头位置、接头质量、接头面积百分率、搭接长度、锚固方式及锚固长度;
(3)箍筋、横向钢筋的牌号、规格、数量、间距、位置,箍筋弯钩的弯折角度及平直段长度;
(4)预埋件的规格、数量、位置等。
(二)原材料
钢筋进场时,应按国家现行相关标准的规定抽取试件作屈服强度、抗拉强度、伸长率、弯曲能和重量偏差检验(成型钢筋不检验弯曲性能)。
三、混凝土分项工程
用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。同一配合比的混凝土,取样与试件留置应符合下列规定:
(1)每拌制100盘且不超过100m3时,取样不得少于一次。
(2)每工作班拌制不足100盘时,取样不得少于一次。
(3)连续浇筑超过1000m3时,每200m3取样不得少于一次。
(4)每一楼层取样不得少于一次;
(5)每次取样应至少留置一组试件。
四、混凝土结构子分部工程
当混凝土结构施工质量不符合要求时,应按下列规定进行处理:
(1)经返工、返修或更换构件、部件的,应重新进行验收;
(2)经有资质的检测机构检测鉴定达到设计要求的,应予以验收;
(3)经有资质的检测机构检测鉴定达不到设计要求的,但经原设计单位核算并确认仍可满足结构安全和使用功能的,可予以验收;
(4)经返修或加固处理能满足结构可靠性要求的,可根据技术处理方案和协商文件进行验收。

高频

钢结构工程施工质量管理的有关规定

一、基本规定
(1)钢结构工程应按下列规定进行施工质量控制:
1)采用的原材料及成品应进行进场验收;凡涉及安全、功能的原材料及成品应按规范规定进行复验,并应经监理工程师(建设单位技术负责人)见证取样、送样。
2)各工序应按施工技术标准进行质量控制,每道工序完成后,应进行检查;
3)相关各专业之间应进行交接检验,并经监理工程师(建设单位技术负责人)检查认可。
(2)当钢结构工程施工质量不符合标准的规定时,应按下列规定进行处理:
1)经返修或更换构(配)件的检验批,应重新进行验收;
2)经法定的检测单位检测鉴定能够达到设计要求的检验批,应予以验收;
3)经法定的检测单位检测鉴定达不到设计要求,但经原设计单位核算认可能够满足结构安全和使用功能的检验批,可予以验收;
4)经返修或加固处理的分项、分部工程,仍能满足结构安全和使用功能要求时,可按处理技术方案和协商文件进行验收;
5)通过返修或加固处理仍不能满足安全使用要求的钢结构分部工程,严禁验收。
二、原材料及成品进场【2021变动】
(一)钢板、型材、管材
(1)钢板进场时,应按国家现行标准的规定抽取试件且应进行屈服强度、抗拉强度、伸长率和厚度偏差检验。
(2)当钢材的表面有锈蚀、麻点或划痕等缺陷时,其深度不得大于该钢材厚度允许负偏差值的1/2,且不应大于0.5mm。
(3)钢材端边或断口处不应有分层、夹渣等缺陷。
(二)铸钢件
铸钢件进场时,应按国家现行标准的规定抽取试件且应进行屈服强度、抗拉强度、伸长率和端口尺寸偏差检验。
(二)拉索、拉杆、锚具
应按国家现行标准的规定抽取试件且应进行屈服强度、抗拉强度、伸长率和尺寸偏差检验。
(三)焊接材料
焊接材料进场时,应进行化学成分和力学性能检验。
(五)连接用紧固标准件
(1)高强度大六角头螺栓连接副应随箱带有扭矩系数检验报告,扭剪型高强度螺栓连接副应随箱带有紧固轴力(预拉力)检验报告。
(2)高强度大六角头螺栓连接副和扭剪型高强度螺栓连接副进场时,应按国家现行标准的规定抽取试件且应分别进行扭矩系数和紧固轴力(预拉力)检验,检验结果应符合国家现行标准规定。
三、焊接工程
(一)一般规定
焊缝应冷却到环境温度后方可进行外观检测,无损检测应在外观检测合格后进行。焊缝施焊后应按焊接工艺规定在相应焊缝及部位做出标志。
(二)钢构件焊接工程主控项目
(1)焊接材料与母材的匹配应符合设计要求及国家现行标准的规定。焊接材料在使用前,应按说明书及焊接工艺文件的规定进行烘焙和存放。
(2)持证焊工必须在其焊工合格证书规定的认可范围内施焊,严禁无证焊工施焊。
(3)施工单位应按《钢结构焊接规范》的规定进行焊接工艺评定,根据评定报告确定焊接工艺,编写焊接工艺规程并进行全过程质量控制。
(4)设计要求的一、二级焊缝应进行内部缺陷的无损检测。
四、紧固件连接工程
(一)普通紧固件连接
1、主控项目
普通螺栓作为永久性连接螺栓时,当设计有要求或对其质量有疑义时,应进行螺栓实物最小拉力载荷复验。
2、一般项目
永久性普通螺栓紧固应牢固、可靠,外露丝扣不应少于2扣。
(二)高强度螺栓连接
1、主控项目
(1)钢结构制作和安装单位应分别进行高强度螺栓连接摩擦面(含涂层摩擦面)的抗滑移系数试验和复验,现场处理的构件摩擦面应单独进行摩擦面抗滑移系数试验,其结果应满足设计要求。
(2)高强度螺栓连接副应在终拧完成1h后、48h内进行终拧扭矩检查。
(3)对于扭剪型高强度螺栓连接副,除因构造原因无法使用专用扳手拧掉梅花头者外,螺栓尾部梅花头拧断为终拧结束。未在终拧中拧掉梅花头的螺栓数不应大于该节点螺栓数的5%,对所有梅花头未拧掉的扭剪型高强度螺栓连接副应采用扭矩法或转角法进行终拧并做标记。
2、一般项目
(1)高强度螺栓连接副终拧后,螺栓丝扣外露应为2~3扣,其中允许有10%的螺栓丝扣外露1扣或4扣。
(2)高强度螺栓连接摩擦面应保持干燥、整洁,除设计要求外摩擦面不应涂漆。
(3)高强度螺栓应自由穿入螺栓孔。当不能自由穿人时,应用铰刀修正,修孔数量不得超过该节点螺栓数量的25%,扩孔后的孔径不应超过1.2d(螺栓直径)。
五、钢构件组装工程
(1)钢材、钢部件拼接或对接时所采用的焊缝质量等级应满足设计要求。当设计无要求时,应采用质量等级不低于二级的熔透焊缝,对直接承受拉力的焊缝,应采用一级熔透焊缝。
(2)钢吊车梁的下翼缘不得焊接工装夹具、定位板、连接板等临时工件。钢吊车梁和吊车桁架组装、焊接完成后在自重荷载下不允许有下挠。
六、单层、多高层钢结构安装工程
(1)结构安装测量校正、髙强度螺栓连接副及摩擦面抗滑移系数、冬雨期施工及焊接等,应在实施前制定相应的施工工艺或方案。
(2)安装偏差的检测,应在结构形成空间稳定单元并连接固定且临时支承结构拆除,前进行。
(3)在形成空间稳定单元后,应立即对柱底板和基础顶面的空隙进行二次浇灌。
(4)多节柱安装时,每节柱的定位轴线应从基准面控制轴线直接引上,不得从下层柱的轴线引上。

高频

装配式建筑技术标准的有关规定

一、一般规定
当国家现行标准对工程中的验收项目未作具体规定时,应由建设单位组织设计、施工、监理等相关单位制定验收要求。
2、装配式混凝土结构连接节点及叠合构件浇筑混凝土前,应进行隐蔽工程验收,包括下列主要內容:【2020】
(1)混凝土粗糙面的质量,键槽的尺寸、数量、位置;
(2)钢筋的牌号、规格、数量、位置、间距、箍筋弯钩的弯折角度及平直段长度;
(3)钢筋的连接方式、接头位置、接头数量、接头面积百分率、搭接长度、锚固方式及锚固长度;
(4)预埋件、预留管线的规格、数量、位置;
(5)预制混凝土构件接缝处防水、防火等构造做法;
(6)保温及其节点施工。
二、混凝土预制构件的主控项目要求
对不做结构性能检验的预制构件,应釆取下列措施:
(1)施工单位或监理单位代表应驻厂监督生产过程。
(2)当无驻厂监督时,预制构件进场时应对其主要受力钢筋数量、规格、间距、保护层厚度及混凝土强度等进行实体检验。
三、混凝土预制构件安装与连接的主控项目要求【2018】
(1)钢筋采用套筒灌浆连接、浆锚搭接连接时,灌浆应饱满、密实,所有出口均应出浆。
(2)钢筋套筒灌浆连接及浆锚搭接连接的灌浆料强度应符合标准的规定和设计要求。每工作班应制作1组且每层不应少于3组40mm×40mm×160mm的长方体试件,标养28天后进行抗压强度试验。
(3)预制构件底部接缝坐浆强度应满足设计要求。每工作班同一配合比应制作1组且每层不应少于3组边长为70.7mm的立方体试件,标养28天后进行抗压强度试验。
(4)外墙板接缝的防水性能应符合设计要求。每1000m2外墙面积应划分为一个检验批,不足1000m2时也应划分为一个检验批;每个检验批至少抽查一处,抽查部位应为相邻两层四块墙板形成的水平和竖向十字接缝区域,面积不得少于10m2,进行现场淋水试验。

高频

屋面工程质量管理的有关规定

高频

地面工程施工质量管理的有关规定

高频

装饰装修工程质量管理的有关规定

一、建筑装饰装修工程质量管理的有关规定
安装双层板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。
二、住宅室内装饰装修工程质量管理的有关规定
有洗浴设备的卫生间应设有局部等电位箱(盒),卫生间内安装的金属管道、浴缸、淋浴器、暖气片等外露的可接近导体应与等电位盒端子连接。局部等电位联结排与各连接点间应采用多股铜芯有黄绿色标的导线,其截面积不应小于4mm2,且不得进行串联。

高频

住宅装饰装修工程施工管理的有关规定

高频

幕墙工程技术的有关规定

一、《玻璃幕墙工程技术规范》JGJ 102

1、玻璃幕墙应具有足够的承载能力、刚度、稳定性和相对于主体结构的位移能力。采用螺栓连接的幕墙构件,应有可靠的防松、防滑措施;采用挂接或插接的幕墙构件,应有可靠的防脱、防滑措施。

2、框支承玻璃幕墙的立柱宜悬挂在主体结构上。

3、中空玻璃应采用双道密封。一道密封应采用丁基热熔密封胶。隐框、半隐框及点支承玻璃幕墙的二道密封应采用硅酮结构密封胶;明框玻璃幕墙用中空玻璃的二道密封宜采用聚硫类中空玻璃密封胶,也可采用硅酮密封胶。

4、隐框或横向半隐框玻璃幕墙,每块玻璃的下端应设置两个铝合金或不锈钢托条,托条应能承受该分格玻璃的重力荷载作用,且其长度不应小于100mm、厚度不应小于2mm、高度不应超出玻璃外表面。托条上应设置衬垫。

二、《建筑节能工程施工质量验收标准》GB 50411
(1)幕墙(含采光顶)节能工程使用的材料、构件进场时,应对其下列性能进行复验,复验应为见证取样检验:
1)保温隔热材料的导热系数或热阻、密度、吸水率、燃烧性能(不燃材料除外);
2)幕墙玻璃的可见光透射比、传热系数、遮阳系数,中空玻璃的密封性能;
3)隔热型材的抗拉强度、抗剪强度;
4)透光、半透光遮阳材料的太阳光透射比、太阳光反射比。
(2)幕墙隔汽层应完整、严密、位置准确,穿透隔气层处应采取密封措施。
(3)建筑幕墙与基层墙体、窗间墙、窗槛墙及裙墙之间的空间,应在每层楼板处和防火分区隔离部位采用防火封堵材料封堵。

高频

建设工程项目管理的有关规定

一、基本规定
(1)项目范围管理的过程包括:范围计划;范围界定;范围确认;范围变更控制。
(2)项目管理流程是动态管理原理在项目管理的具体应用。项目管理流程应包括启动、策划、实施、监控和收尾过程。
二、采购与投标管理
组织应进行投标文件评审。评审应包括:商务标满足招标要求的程度;技术标和实施方案的竞争力;投标报价的经济合理性;投标风险的分析与应对。
三、合同管理
项目的合同管理应遵循下列程序:合同评审;合同订立;合同实施计划;合同实施控制;合同管理总结。
四、进度管理
(1)项目进度管理应遵循的程序:编制进度计划;进度计划交底;落实管理责任;实施进度计划;进行进度控制和变更管理。
(2)各类进度计划应包括的内容:编制说明;进度安排;资源需求计划;进度保证措施。
(3)进度计划的检查应包括的内容有:工作完成数量;工作时间的执行情况;工作顺序的执行情况;资源使用及其与进度计划的匹配情况;前次检查提出问题的整改情况。
(4)进度计划变更可包括下列内容:工程量或工作量;工作的起止时间;工作关系;资源供应。
(5)预防风险的措施:组织措施,技术措施,经济措施,沟通协调措施。
五、成本管理
(1)项目成本管理应遵循下列程序:掌握生产要素的价格信息;确定项目合同价;编制成本计划;确定成本目标;进行成本控制;进行项目过程成本分析;进行项目过程成本考核;编制项目成本报告;项目成本管理资料归档。
(2)项目成本核算应坚持形象进度、产值统计、成本归集的三同步原则。
(3)组织应以项目成本降低额、项目成本降低率作为对项目管理机构成本考核主要指标。
六、项目绿色建造与环境管理
编制绿色建造计划应包含下列内容:绿色建造范围和管理职责分工;绿色建造目标和控制指标;重要环境因素控制计划及相应方案;节能减排及污染控制的主要技术措施;绿色建造所需的资源和费用。
七、信息与知识管理
信息管理应包括下列内容:信息计划管理;信息过程管理;信息安全管理;文件与档案管理;信息技术应用管理。
八、风险管理【2019】
(1)项目风险管理应包括下列程序:风险识别、风险评估、风险应对、风险监控。
(2)项目管理机构应采取下列措施应对负面风险:风险规避;风险减轻;风险转移;风险自留。

高频

建设项目工程总承包管理的有关规定

一、工程总承包管理的组织
建设项目工程总承包应实行项目经理负责制。
二、项目设计管理
设计管理部门应负责设计质量控制,其设计质量控制点主要包括:设计人员资格的管理;设计输入的控制;设计策划的控制;设计技术方案的评审;设计文件的校审与会签;设计输出的控制;设计确认的控制;设计变更的控制;设计技术支持与服务的控制。设计人员应根据项目文件管理规定,收集整理设计图纸、资料和有关记录,组织编制项目设计文件总目录并存档。
三、项目质量管理
项目质量管理应贯穿项目管理的全过程,按“策划、实施、检查、处置”循环的工作方法进行全过程的质量控制。
四、项目安全、职业健康与环境管理
项目安全管理必须贯穿于工程设计、采购、施工、试运行各级阶段。
五、项目合同管理
项目部应建立并执行分包合同管理程序。分包合同管理宜包括下列的主要内容:
(1)明确分包合同的管理职责;
(2)分包招标的准备和实施;
(3)分包合同订立;
(4)对分包合同实施监控;
(5)分包合同变更处理;
(6)分包合同争议处理;
(7)分包合同索赔处理;
(8)分包合同文件管理;
(9)分包合同首位。

高频

建筑节能工程施工质量验收的有关规定

一、基本规定
1、技术与管理
(1)当工程设计变更时,建筑节能性能不得降低,且不得低于国家现行标准的规定。
(2)单位工程施工组织设计应包括建筑节能工程的施工内容。建筑节能工程施工前,施工单位应编制建筑节能工程专项施工方案。施工单位应对从事建筑节能工程施工作业的人员进行技术交底和必要的实际操作培训。
2、材料与设备
(1)公共机构建筑和政府出资的建筑工程应选用通过建筑节能产品认证或具有节能标识的产品;其他建筑工程宜选用通过建筑节能产品认证或具有节能标识的产品。
(2)涉及建筑节能效果的定型产品、预制构件,以及采用成套技术现场施工安装的工程,相关单位应提供型式检验报告。当无明确规定时,型式检验报告的有效期不应超过2年。
3、施工与控制
(1)建筑节能工程施工前,对于采用相同建筑节能设计的房间和构造做法,应在现场采用相同材料和工艺制作样板间和样板件,经各方确认后方可进行施工。
(2)使用有机材料的建筑节能工程施工过程中,应采取必要的防火措施,制定火灾应急预案。
(3)建筑节能工程的施工作业环境和条件,应符合国家现行相关标准的规定和施工工艺的要求。节能保温材料不宜在雨雪天气中露天施工。
4、建筑节能工程验收要求
(1)建筑节能工程为单位工程的一个分部工程。子分部工程和分项工程划分如下:

(2)当在同一个单位工程项目中,建筑节能分项工程和检验批的验收内容与其他各专业分部工程、分项工程或检验批的验收内容相同且验收结果合格时,可采用其验收结果,不必进行重复检验。建筑节能分部工程验收资料应单独组卷。
(3)建筑节能分部工程质量验收合格应符合下列规定:
1)分项工程应全部合格;
2)质量控制资料应完整;
3)外墙节能构造现场实体检验结果应符合设计要求;
4)严寒、寒冷和夏热冬冷地区的建筑外窗气密性能现场实体检测结果应符合设计要求;
5)建筑设备工程系统节能性能检测结果应合格。
二、墙体节能工程
1、一般规定
(1)主体结构完成后进行施工的墙体节能工程,应在基层质量验收合格后施工,施工过程中应及时进行质量检查、隐蔽工程验收和检验批验收,施工完成后应进行墙体节能分项工程验收。与主体结构同时施工的墙体节能工程,应与主体结构一同验收。
(2)墙体节能工程保温隔热材料在运输、储存和施工过程中,应采取防潮、防水、防火等保护措施。
2、主控项目
(1)墙体节能工程使用的材料、产品进场时,应对其下列性能进行复验,复验应为见证取样检验:
1)保温隔热材料的导热系数或热阻、密度、压缩强度或抗压强度、垂直于板面方向的抗拉强度、吸水率、燃烧性能(不燃材料除外);
2)复合保温板等墙体节能定型产品的传热系数或热阻、单位面积质量、拉伸粘结强度、燃烧性能(不燃材料除外);
3)保温砌块等墙体节能定型产品的传热系数或热阻、抗压强度、吸水率;
4)反射隔热材料的太阳光反射比,半球发射率;
5)粘结材料的拉伸粘结强度;
6)抹面材料的拉伸粘结强度、压折比;
7)增强网的力学性能、抗腐蚀性能。
(2)外墙外保温工程应采用预制构件、定型产品或成套技术,并应由同一供应商提供配套的组成材料和型式检验报告。型式检验报告中应包括耐候性和抗风压性能检验项目以及配套组成材料的名称、生产单位、规格型号及主要性能参数。
(3)墙体节能工程的施工质量,必须符合下列规定:
1)保温隔热材料的厚度不得低于设计要求
2)保温板材与基层及各构造层之间的粘结或连接必须牢固。保温板材与基层的连接方式、拉伸粘结强度和粘结面积比应符合设计要求。保温板材与基层之间的拉伸粘结强度应进行现场拉拔试验,且不得在界面破坏。粘结面积比应进行剥离检验。
3)当采用保温浆料做外保温时,厚度大于20mm的保温浆料应分层施工。保温浆料与基层之间及各层之间的粘结必须牢固,不应脱层、空鼓和开裂。
4)当保温层釆用锚固件固定时,锚固件数量、位置、锚固深度、胶结材料性能和锚固力应符合设计和施工方案的要求;保温装饰板的锚固件应使其装饰面板可靠固定;锚固力应做现场拉拔试验。
3、一般项目
(1)当采用增强网作为防止开裂的措施时,增强网的铺贴和搭接应符合设计和专项施工方案的要求。砂浆抹压应密实,不得空鼓,增强网应铺贴平整,不得皱褶、外露。
(2)墙体上的阳角、门窗洞口及不同材料基体的交接处等部位,其保温层应采取防止开裂和破损的加强措施。
三、门窗节能工程
(1)门窗节能工程应优先选用具有国家建筑门窗节能性能标识的产品。
(2)主体结构完成后进行施工的门窗节能工程,应在外墙质量验收合格后对门窗框与墙体接缝处的保温填充做法和门窗附框等进行施工;施工完成后应进行门窗节能分项工程验收。
(3)门窗(包括天窗)节能工程使用的材料、构件进场时,应按工程所处的气候区核查质量证明文件、节能性能标识证书、门窗节能性能计算书、复验报告,并应对下列性能进行复验,复验应为见证取样检验。
1)严寒、寒冷地区:门窗的传热系数、气密性能;
2)夏热冬冷地区:门窗的传热系数、气密性能,玻璃的遮阳系数、可见光透射比;
3)夏热冬暖地区:门窗的气密性能,玻璃的遮阳系数、可见光透射比;
4)严寒、寒冷、夏热冬冷和夏热冬暖地区:透光、部分透光遮阳材料的太阳光透射比、太阳光反射比,中空玻璃的密封性能。
(1)外门窗框或副框与洞口之间的间隙应采用弹性闭孔材料填充饱满,并进行防水密封,夏热冬暖地区、温和地区当采用防水砂浆填充间隙时,窗框与砂浆间应用密封胶密封;外门窗框与副框之间的缝隙应使用密封胶密封。

高频

基坑支护技术的有关规定

一、基本规定【2020】

二、排桩、地下连续墙【结合第一章进行复习】
1、锚杆长度设计应符合下列规定
(1)锚杆自由段长度不应小于5m并应超过潜在滑裂面进入稳定土层不小于1.5m;
(2)土层锚杆锚固段长度不宜小于6m;
(3)锚杆杆体下料长度应为锚杆自由段、锚固段及外露长度之和。
2、锚杆布置应符合以下规定
(1)锚杆上下排垂直间距不宜小于2.0m,水平间距不宜小于1.5m;
(2)锚杆锚固体上覆土层厚度不宜小于4.0m;
(3)锚杆倾角宜为15°~25°,且不应大于45°,不应小于10°。

高频

民用建筑装饰装修防火设计的有关规定.

高频

建筑内部装饰装修防火设计的有关规定.

高频

建筑内部装饰装修防火施工与验收的有关规定.

高频

民用建筑工程室内环境污染控制管理的有关规定.

高频

地基基础工程施工质量管理的有关规定.

高频

地下防水工程质量管理的有关规定.

高频

地基处理技术的有关规定.

高频

基坑支护技术的有关规定.

高频

砌体结构工程施工质量管理的有关规定.

高频

混凝土结构工程施工质量管理的有关规定.

高频

钢结构工程施工质量管理的有关规定.

高频

装配式建筑技术标准的有关规定.

高频

屋面工程质量管理的有关规定.

高频

地面工程施工质量管理的有关规定.

高频

幕墙工程技术的有关规定.

高频

建设工程项目管理的有关规定.

高频

建筑施工组织设计管理的有关规定.

高频

建筑节能工程施工质量验收的有关规定.
