知识库/一级建造师 /2.电梯分类和组成

2.电梯分类和组成

2.电梯分类和组成相关课程

本视频可免费试听30秒,看完整版请购买课程

2.电梯分类和组成考点解析

所属考试:一级建造师
授课老师:王克
所属科目:机电工程
考点标签: 了解
所属章节:第3章 建筑机电工程施工技术/3.5电梯工程安装技术/3.5.1 电梯的分部分项工程与安装验收规定
所属版本:

2.电梯分类和组成介绍

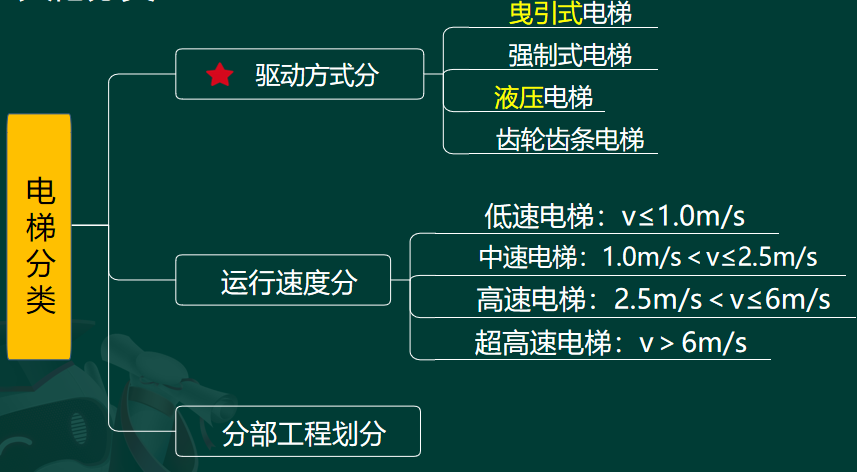

2.电梯分类和组成
1)电梯分类
(2)按机械驱动方式分类可分为曳引式电梯、强制式电梯、液压电梯和齿轮齿条电梯。
(3)按运行速度分类
①低速电梯,v≤1.0m/s 的电梯;
②中速电梯,1.0m/s<v≤2.5m/s的电梯;
③高速电梯,2.5m/s<v≤6.0m/s的电梯;
④超高速电梯,v>6.0m/s的电梯
2)电梯组成

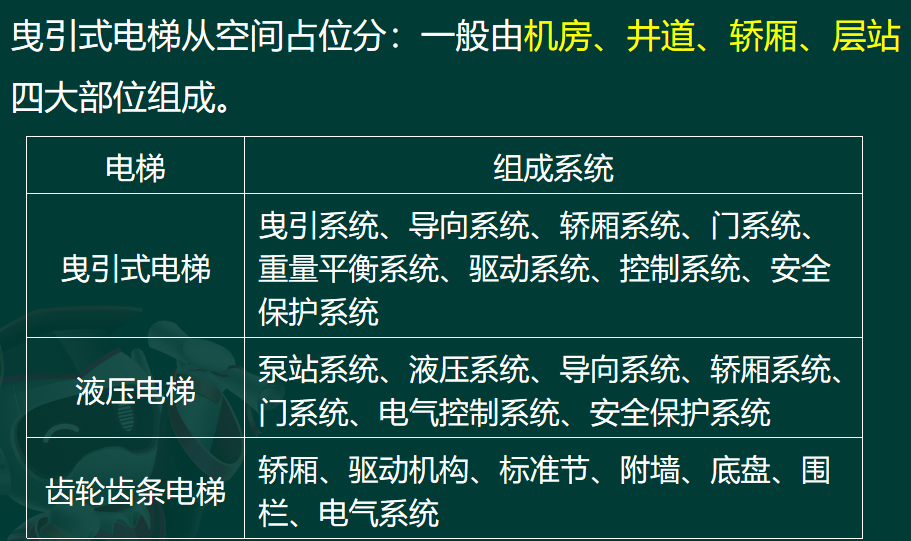

曳引式电梯从空间占位分:一般由机房、井道、轿厢、层站四大部位组成。

专题更新时间:2025/08/01 10:59:11

2.电梯分类和组成考点试题

单选题 1.电梯按运行速度分类,属于高速电梯的是( )。
A . v≤1.0m/s的电梯
B . 1.0m/s<v≤2.5m/s的电梯
C . 2.5m/s<v≤6.0m/s的电梯
D . v>6.0m/s的电梯

正确答案: C

答察解析: 电梯按运行速度分类:
(1)低速电梯,v≤1.0m/s的电梯;
(2)中速电梯,1.0m/s<v≤2.5m/s的电梯;
(3)高速电梯,2.5m/s<v≤6.0m/s的电梯;
(4)超高速电梯,v>6.0m/s的电梯。

多选题 2.曳引式电梯从空间占位划分  ,电梯一般由(  )部位组成。
A . 曳引系统
B . 机房
C . 井道
D . 轿厢
E . 层站

正确答案: B

答察解析: BCDE选项正确,电梯一般由机房、井道、轿厢、层站四大部位组成。曳引式或强制式电梯从系统功能分,通常由曳引系统、导向系统、轿厢系统、门系统、重量平衡系统、驱动系统、控制系统、安全保护系统等组成。

多选题 3.电梯安装是建筑安装工程的一个分部,它由(  )子分部组成。
A . 曳引式电梯安装
B . 门系统安装
C . 驱动主机安装
D . 液压电梯安装
E . 自动扶梯及自动人行道安装

正确答案: A

答察解析: 电梯安装工程是建筑安装工程的一个分部工程,它是由电力驱动的曳引式或强制式电梯安装,液压电梯安装和自动扶梯、自动人行道安装三个子分部工程组成的。

单选题 4.曳引式电梯安装施工时,土建交接验收的内容说法错误的是()。
A . 轿厢缓冲器支座下的底坑地面应能承受满载轿厢静载3倍的作用力
B . 厅门预留孔必须设有高度不小于1200mm的安全保护围封(安全防护门),采用左右开启方式,不能上下开启,应有足够的强度,保护围封下部应有高度不小于100mm的踢脚板
C . 机房电源中性线和接地线应分开,接地装置的接地电阻值不应大于4Ω
D . 对有机房电梯,开关应能从机房入口处方便接近;对无机房电梯,该开关应设置在井道外方便接近的地方

正确答案: A

答察解析: A选项错误,轿厢缓冲器支座下的底坑地面应能承受满载轿厢静载4倍的作用力

单选题 5.电力驱动的曳引式或强制式电梯一般由(  )四大部位组成。
A . 照动站、井道、轿厢、层站
B . 机房、井道、轿厢、层站
C . 机房、井道、倾斜段、层站
D . 机房、井道、轿厢、下回转站

正确答案: B

答察解析: 电梯的主要组成从空间占位看,电力驱动的曳引式或强制式电梯一般由机房、井道、轿厢、层站四大部位组成。

大咖讲解:2.电梯分类和组成

王克
一级建造师
一级建造师、二级建造师、注册安全工程师、招标师等国家级资格考试证书。多年EPC总承包项目工程经验,对工程项目理解深刻,教学理论结合实际,尤其机电实务科目在首创引入BIM技术结合教材知识点教学,使学员学的轻松。
查看老师课程
王子初
一级建造师
二级建造师
国家注册一级建造师,从事智能化工程工作
查看老师课程
相关知识点推荐
高频

3.5.1 电梯的分部分项工程与安装验收规定

1.电梯的分部分项工程
电梯的分部分项工程见表3.5-1

电力驱动的曳引式或强制式电梯安装子分部工程是由 1.设备进场验收2.土建交接检验 3.驱动主机4.导轨 5.门系统 6.轿厢 7.对重 8.安全部件 9.悬挂装置 10.随行电缆 11.补偿装置 12.电气装置13.整机安装验收共13个分项工程组成。

液压电梯安装子分部工程是由 1.设备进场验收 2.土建交接检验 3.液压系统 4.导轨 5.门系统 6.轿厢 7.对重 8.安全部件 9.悬挂装置 10.随行电缆 11.电气装置 12.整机安装验收共12个分项工程组成。

自动扶梯、自动人行道安装由
①设备进场验收
②土建交接检验
③整机安装验收
3个分项工程组成。

2.电梯分类和组成
1)电梯分类
(2)按机械驱动方式分类可分为曳引式电梯、强制式电梯、液压电梯和齿轮齿条电梯。
(3)按运行速度分类
①低速电梯,v≤1.0m/s 的电梯;
②中速电梯,1.0m/s<v≤2.5m/s的电梯;
③高速电梯,2.5m/s<v≤6.0m/s的电梯;
④超高速电梯,v>6.0m/s的电梯
2)电梯组成
曳引式电梯从空间占位分:一般由机房、井道、轿厢、层站四大部位组成。

3.自动扶梯的分类和组成
1)自动扶梯分类

按梯级驱动方式分链条式、齿条式。

2)自动扶梯的组成
自动扶梯主要部件有梯级、牵引链条及链轮、导轨系统、主传动系统(包括电动机、减速装置、制动器及中间传动环节等)、驱动主轴、张紧装置、扶手系统、上下盖板、梳齿板、扶梯骨架、安全装置和电气系统等。

4.电梯安装资料
1)电梯制造厂提供的资料
(1)制造许可证明文件,其范围能够覆盖所提供电梯的相应参数。
(2)电梯整机型式检验合格证书或报告书,其内容能够覆盖所提供电梯的相应参数。
(3)产品质量证明文件,注有制造许可证明文件编号、该电梯的产品出厂编号、主要技术参数、门锁装置、限速器、安全钳、缓冲器、含有电子元件的安全电路、轿厢上行超速保护装置、驱动主机、控制柜等安全保护装置和主要部件的型号和编号等内容, 并且有电梯整机制造单位的公章或检验合格章以及出厂日期。
(4)门锁装置、限速器、安全钳、缓冲器、含有电子元件的安全电路、轿厢上行超速保护装置、驱动主机、控制柜等安全保护装置和主要部件的型式检验合格证,以及限速器和渐进安全钳的调试证书。
(5)机房或者机器设备间及井道布置图,其顶层高度、底坑深度、楼层间距、井道内防护、安全距离、井道下方人可以进入空间等满足安全要求。
(6)电气原理图,包括动力电路和连接电气安全装置的电路。
(7)安装使用维护说明书,包括安装、使用、日常维护保养和应急救援等方面操作说明的内容。上述文件如为复印件则必须经电梯整机制造单位加盖公章或者检验合格章;对于进口电梯,则应当加盖国内代理商的公章。
2)安装单位提供的资料
(1)安装许可证和安装告知书,许可证范围能够覆盖所施工电梯的相应参数。
(2)审批手续齐全的施工方案。
(3)施工现场作业人员持有的特种设备作业证。

5.电梯准用程序
(1)电梯安装单位自检试运行结束后,由制造单位负责进行校验和调试。
(2)电梯检验和调试符合要求后,并经监督检验合格,可以交付使用。
(3)获得准用许可后,按规定办理交工验收手续。

高频

3.5.2 电梯设备安装技术

1.电梯设备安装程序
1)曳引式电梯安装程序

设备进场验收→土建交接检验→井道照明及电气安装→井道测量放线→导轨安装→曳引机安装→限速器安装→机房电气装置安装→轿厢、安全钳及导靴安装→轿厢电气安装→缓冲器安装→对重安装→曳引钢丝绳、悬挂装置及补偿装置安装→开门机、轿门和层门安装→层站电气安装→调试→检验及试验→验收。
2)液压电梯安装程序

设备进场验收→土建交接检验→样板架安装、放线→导轨安装→千斤顶安装→液压配管→机房内配件安装→轿厢组装→井道内部件安装→调试验收→试运转。

2.曳引式电梯安装
1)土建交接验收
(2)对电梯机房、井道、底坑土建工程进行检测鉴定,机房内部、井道土建或钢架结构必须符合电梯土建布置图要求。测量底坑深度及承载力是否符合图纸要求,轿厢缓冲器支座下的底坑地面应能承受满载轿厢静载4倍的作用力。
(3)厅门预留孔必须设有高度不小于1200mm的安全保护围封(安全防护门),采用左右开启方式,不能上下开启,应有足够的强度,保护围封下部应有高度不小于100mm的踢脚板,机房通向井道的预留孔设置临时盖板。
(4)电梯主电源开关应能切断电梯正常使用情况下的最大电流。对有机房电梯,开关应能从机房入口处方便接近;对无机房电梯,该开关应设置在井道外方便接近的地方。机房电源中性线和接地线应分开,接地装置的接地电阻值不应大于4Ω。
(5)机房内应设有固定电气照明,在机房入口处应设有一个照明电源控制开关。电梯井道内应设置永久性电气照明,井道照明电压宜采用36V安全电压,井道内照度不得小于50Lx, 井道最高点和最低点0.5m内应各装一盏灯,中间灯间距不超过7m,并分别在机房和底坑设置控制开关。
2)电梯设备进场验收
(1)检查设备、部件等与装箱单相符,设备外观不存在明显的损坏。
(2)检查设备随机文件,随机文件包括土建布置图,产品出厂合格证,门锁装置、 限速器、安全钳及缓冲器等保证电梯安全部件的型式检验证书复印件,设备装箱单,安装、使用维护说明书,动力电路和安全电路的电气原理图。
9)电梯整机验收
(1)动力电路、控制电路、安全电路必须有与负载匹配的短路保护装置;动力电路必须有过载保护装置。三相电源应有断相、错相保护功能,使电梯不发生危险故障。
(2)限速器、安全钳、缓冲器、门锁装置必须与其型式试验证书相符。
(3)限速器上的轿厢(或对重)下行标志必须与轿厢(或对重)的实际下行方向相符。限速器铭牌上的额定速度、动作速度必须与被检电梯相符。限速器绳张紧开关、液压缓冲器复位开关等必须动作可靠。限速器与安全钳电气开关在联动试验中必须动作可靠,且应使驱动主机立即制动。
(4)上、下极限开关必须是安全触点,在端站位置进行动作试验时必须动作正常。 在轿厢或对重接触缓冲器之前必须动作,且缓冲器安全压缩时,保持动作状态。上、下 极限开关是限位开关不动作后的第二层保护,一旦动作将切断主电源,需要复位才能重启。其位置在井道顶层和底层, 一般安装在导轨端,动作距离在50~100mm。
(5)对瞬时式安全钳,轿厢应载有均匀分布的额定载重量;对渐进式安全钳,轿厢应载有均匀分布的125%额定载重量。
(6)层门与轿门试验时,每层层门必须能够用三角钥匙正常开启,当一个层门或轿门非正常打开时,电梯严禁启动或继续运行。
(7)电梯曳引能力试验时,轿厢在行程上部范围空载上行及行程下部范围载有125%额定载重量下行,分别停层3次以上,轿厢必须可靠地制停(空载上行工况应平层)。轿厢载有125%额定载重量以正常运行速度下行时,切断电动机与制动器供电电梯必须可靠制动。当对重完全压在缓冲器上,且驱动主机按轿厢上行方向连续运转时,空载轿厢严禁向上提升。
(8)电梯安装后应进行运行试验;轿厢分别在空载、额定载荷工况下,按电梯设计规定的每小时启动次数和负载持续率各运行1000次(每天不少于8h), 电梯应运行平稳、制动可靠、连续运行无故障。

3.液压电梯安装
(4)液压泵站上的溢流阀应设定在系统压力为满载压力的140%~170%时动作;液压泵站应设有过载保护,安全阀的调定压力不应超过额定工作载荷时压力的120%。当液压油达到产品设计温度时,温升保护装置必须动作,使液压电梯停止运行。
(5)液压系统压力试验合格规定:轿厢停靠在最高层站,在液压顶升机构和截止阀之间施加200%的满载压力,持续5min后,液压系统应完好无损。采用多个液压油缸并行工作的直顶式液压电梯,运行时的轿底倾斜度不应大于5%。

高频

3.5.3 自动扶梯安装技术

1.自动扶梯(或自动人行道)安装程序
设备进场验收→土建交接检验→桁架吊装就位→轨道安装→扶手带等构配件安装→ 安全装置安装→机械调整→ 电气装置安装→调试检验→试运行→验收。

2. 自动扶梯(或自动人行道)安装

1)设备进场验收
(1)设备技术资料必须提供梯级、踏板的型式检验报告复印件,扶手带、胶带的断裂强度证明文件复印件。
(2)随机文件应该有土建布置图,产品出厂合格证,装箱单,安装、使用维护说明书,以及动力电路和安全电路的电气原理图。
(3)设备零部件应与装箱单内容相符,设备外观不应存在明显的损坏。
2)土建交接验收
(1)建设单位、监理单位、土建单位、安装单位共同参与土建工程的验收,并办理交接手续。确认现场的水平基准线标记和中心线标记;按设计图纸(土建图)的要求检查支撑端之间的距离、底坑的长宽高、提升高度和对角线长度;自动扶梯(自动人行道)上、下支撑面预埋钢板符合设计要求。
(2)井道周围必须设有保证安全的栏杆或屏障,其高度严禁小于1.2m。
(3)根据电梯设备供应商提供的电梯设备进场所需通道和搬运空间,检查确认是否有足够空间位置用于桁架的运输吊装。
3)桁架吊装

桁架吊装到建筑楼层结构预留孔支撑端,桁架支撑角钢搭接的建筑楼层结构支撑端的部分必须大于角钢宽度的2/3。用水平仪检查,第一块梯级的水平度不大于1/1000,可通过加减垫片调整其水平度,桁架安装应牢固。
4)导轨安装

将导轨按图纸要求固定在链导板上,对导轨和驱动、导轨和导轨的连接处进行焊接打磨,打磨后连接处需平滑无段差、无凹陷、无毛刺。
5)围裙板安装
(1)自动扶梯(或自动人行道)的围裙板在梯级、踏板或胶带的两侧,任何一侧的水平间隙不应大于4mm,且两侧对称位置处的间隙总和不应大于7mm。
(2)自动扶梯(或自动人行道)的围裙板应当垂直、平滑,板与板之间的接缝应是对接缝。对于长距离的自动人行道,在其跨越建筑伸缩缝部位的围裙板的接缝可采取其他特殊连接方法来替代对接缝,其间隙不应大于0.5mm。
6)内外盖板安装

外盖板安装在护壁板外侧,与护壁板成直角;内盖板安装在护壁板内侧,与围裙板连接;内盖板与外盖板的接缝对齐,内外盖板的间隙不应大于0.5mm。
7)梯级安装

梯级的安装、拆卸只能在下部驱动的回转部;安装前在梯级轴上面均匀涂抹润滑油脂,由下部驱动回转处开始安装梯级;测量梯级和链条之间的位置,使左右距离相等,将尼龙轴套靠紧梯级,确认梯级左右的尺寸后拧紧隔箍,运行梯级一圈,确认梯级与其他部件无碰撞后,再安装剩余梯级。
8)梳齿板安装

调整前沿板支撑处,达到梳齿板梳齿与踏板面齿槽的啮合深度至少为4mm,间隙不应超过4mm的要求。梯级通过梳齿时无碰擦,梳齿板梳齿或踏面齿应当完好,不得有缺损。当有异物卡入,并且梳齿与梯级或者踏板不能正常啮合,导致梳齿板与梯级或踏板发生碰撞时,自动扶梯(自动人行道)应当自动停止运行。

3. 自动扶梯(或自动人行道)整机验收
1)外观验收
(1)梯级、踏板、胶带的楞齿及梳齿板应完整、光滑;内盖板、外盖板、围裙板、 扶手支架、扶手导轨、护壁板接缝应平整;接缝处的凸台不应大于0.5mm。
(2)自动扶梯梯级、自动人行道踏板或胶带上方,垂直净高度不应小于2.3m(L2)。该净高度应延续到扶手转向端端部。扶手带顶面至梯级前缘、踏板表面或胶带表面之间的垂直距离应为0.9~1.1m(L1)。
(3)在与楼板交叉处及各交叉设置的自动扶梯、自动人行道之间,应在扶手带上方设置一个无锐利边缘的垂直防护挡板,其高度不应小于0.3m(L3), 且至少延伸至扶手带下缘25mm处。例如:自动扶梯与楼板交叉处及各交叉布置的自动扶梯相交叉的三角形区域,应设置一个无锐利边缘的垂直防碰保护板,其高度不应小于0.3m, 如用一个无孔的三角形保护板。
(4)在危险区域,由建筑结构形成的固定护栏至少增加到高出扶手带100mm(H1), 并且位于扶手带外缘80~120mm(L1)。
(5)墙壁或其他障碍物与扶手带外缘之间的水平距离在任何情况下均不得小于80mm(L1),与扶手带下缘的垂直距离均不得小于25mm(H2)。

(6)自动扶梯、自动人行道与墙相邻,且外盖板的宽度大于125mm时,在上、下 端部应安装阻挡装置以防止人员进入外盖板区域。当自动扶梯、自动人行道为相邻平行布置,且共用外盖板的宽度大于125mm时,也应安装这种阻挡装置。该装置应延伸到距离扶手带下沿25~150mm(H2)。
2)绝缘电阻要求

导线之间和导线对地之间的绝缘电阻应大于1000Ω/V,动力电路和电气安全装置电路不得小于0.5MΩ, 其他电路(控制、照明、信号等)不得小于0.25MΩ。
3)安全保护验收
(1)自动扶梯(或自动人行道)无控制电压或电路接地故障及过载时必须自动停止运行。
(2)自动扶梯(或自动人行道)发生下列情况时,必须通过安全触点或安全电路使开关断开并停止运行。①控制装置在超速和运行方向非操纵逆转下动作。
②附加制动器动作。
③直接驱动梯级、踏板或胶带的部件(如链条或齿条)断裂或过分伸长。
④驱动装置与转向装置之间的距离(无意性)缩短。
⑤梯级、踏板下陷,或胶带进入梳齿板处有异物夹住,且产生损坏梯级、踏板或胶带支撑结构。
⑥无中间出口的连续安装的多台自动扶梯(或自动人行道)中的一台停止运行。
⑦扶手带入口保护装置动作。
4)设备性能验收
(1)自动扶梯(或自动人行道)的性能试验,在额定频率和额定电压下,梯级、踏板或胶带沿运行方向空载时的速度与额定速度之间的允许偏差为±5%;扶手带的运行速度相对梯级、踏板或胶带的速度允许偏差为0~+2%。
(2)自动扶梯(或自动人行道)应进行空载制动试验,制停距离应符合表3.5-2的要求。
(3)自动扶梯(或自动人行道)应进行有制动载荷的下行制停距离试验,制动载荷应符合表3.5-3的要求,制停距离应符合表3.5-2的要求。

高频

1.电梯的分部分项工程

1.电梯的分部分项工程
电梯的分部分项工程见表3.5-1

电力驱动的曳引式或强制式电梯安装子分部工程是由 1.设备进场验收2.土建交接检验 3.驱动主机4.导轨 5.门系统 6.轿厢 7.对重 8.安全部件 9.悬挂装置 10.随行电缆 11.补偿装置 12.电气装置13.整机安装验收共13个分项工程组成。

液压电梯安装子分部工程是由 1.设备进场验收 2.土建交接检验 3.液压系统 4.导轨 5.门系统 6.轿厢 7.对重 8.安全部件 9.悬挂装置 10.随行电缆 11.电气装置 12.整机安装验收共12个分项工程组成。

自动扶梯、自动人行道安装由
①设备进场验收
②土建交接检验
③整机安装验收
3个分项工程组成。

高频

3.自动扶梯的分类和组成

3.自动扶梯的分类和组成
1)自动扶梯分类

按梯级驱动方式分链条式、齿条式。

2)自动扶梯的组成
自动扶梯主要部件有梯级、牵引链条及链轮、导轨系统、主传动系统(包括电动机、减速装置、制动器及中间传动环节等)、驱动主轴、张紧装置、扶手系统、上下盖板、梳齿板、扶梯骨架、安全装置和电气系统等。

高频

4.电梯安装资料

4.电梯安装资料
1)电梯制造厂提供的资料
(1)制造许可证明文件,其范围能够覆盖所提供电梯的相应参数。
(2)电梯整机型式检验合格证书或报告书,其内容能够覆盖所提供电梯的相应参数。
(3)产品质量证明文件,注有制造许可证明文件编号、该电梯的产品出厂编号、主要技术参数、门锁装置、限速器、安全钳、缓冲器、含有电子元件的安全电路、轿厢上行超速保护装置、驱动主机、控制柜等安全保护装置和主要部件的型号和编号等内容, 并且有电梯整机制造单位的公章或检验合格章以及出厂日期。
(4)门锁装置、限速器、安全钳、缓冲器、含有电子元件的安全电路、轿厢上行超速保护装置、驱动主机、控制柜等安全保护装置和主要部件的型式检验合格证,以及限速器和渐进安全钳的调试证书。
(5)机房或者机器设备间及井道布置图,其顶层高度、底坑深度、楼层间距、井道内防护、安全距离、井道下方人可以进入空间等满足安全要求。
(6)电气原理图,包括动力电路和连接电气安全装置的电路。
(7)安装使用维护说明书,包括安装、使用、日常维护保养和应急救援等方面操作说明的内容。上述文件如为复印件则必须经电梯整机制造单位加盖公章或者检验合格章;对于进口电梯,则应当加盖国内代理商的公章。
2)安装单位提供的资料
(1)安装许可证和安装告知书,许可证范围能够覆盖所施工电梯的相应参数。
(2)审批手续齐全的施工方案。
(3)施工现场作业人员持有的特种设备作业证。

高频

1.电梯设备安装程序

1.电梯设备安装程序
1)曳引式电梯安装程序

设备进场验收→土建交接检验→井道照明及电气安装→井道测量放线→导轨安装→曳引机安装→限速器安装→机房电气装置安装→轿厢、安全钳及导靴安装→轿厢电气安装→缓冲器安装→对重安装→曳引钢丝绳、悬挂装置及补偿装置安装→开门机、轿门和层门安装→层站电气安装→调试→检验及试验→验收。
2)液压电梯安装程序

设备进场验收→土建交接检验→样板架安装、放线→导轨安装→千斤顶安装→液压配管→机房内配件安装→轿厢组装→井道内部件安装→调试验收→试运转。

高频

2.曳引式电梯安装

2.曳引式电梯安装
1)土建交接验收
(2)对电梯机房、井道、底坑土建工程进行检测鉴定,机房内部、井道土建或钢架结构必须符合电梯土建布置图要求。测量底坑深度及承载力是否符合图纸要求,轿厢缓冲器支座下的底坑地面应能承受满载轿厢静载4倍的作用力。
(3)厅门预留孔必须设有高度不小于1200mm的安全保护围封(安全防护门),采用左右开启方式,不能上下开启,应有足够的强度,保护围封下部应有高度不小于100mm的踢脚板,机房通向井道的预留孔设置临时盖板。
(4)电梯主电源开关应能切断电梯正常使用情况下的最大电流。对有机房电梯,开关应能从机房入口处方便接近;对无机房电梯,该开关应设置在井道外方便接近的地方。机房电源中性线和接地线应分开,接地装置的接地电阻值不应大于4Ω。
(5)机房内应设有固定电气照明,在机房入口处应设有一个照明电源控制开关。电梯井道内应设置永久性电气照明,井道照明电压宜采用36V安全电压,井道内照度不得小于50Lx, 井道最高点和最低点0.5m内应各装一盏灯,中间灯间距不超过7m,并分别在机房和底坑设置控制开关。
2)电梯设备进场验收
(1)检查设备、部件等与装箱单相符,设备外观不存在明显的损坏。
(2)检查设备随机文件,随机文件包括土建布置图,产品出厂合格证,门锁装置、 限速器、安全钳及缓冲器等保证电梯安全部件的型式检验证书复印件,设备装箱单,安装、使用维护说明书,动力电路和安全电路的电气原理图。
9)电梯整机验收
(1)动力电路、控制电路、安全电路必须有与负载匹配的短路保护装置;动力电路必须有过载保护装置。三相电源应有断相、错相保护功能,使电梯不发生危险故障。
(2)限速器、安全钳、缓冲器、门锁装置必须与其型式试验证书相符。
(3)限速器上的轿厢(或对重)下行标志必须与轿厢(或对重)的实际下行方向相符。限速器铭牌上的额定速度、动作速度必须与被检电梯相符。限速器绳张紧开关、液压缓冲器复位开关等必须动作可靠。限速器与安全钳电气开关在联动试验中必须动作可靠,且应使驱动主机立即制动。
(4)上、下极限开关必须是安全触点,在端站位置进行动作试验时必须动作正常。 在轿厢或对重接触缓冲器之前必须动作,且缓冲器安全压缩时,保持动作状态。上、下 极限开关是限位开关不动作后的第二层保护,一旦动作将切断主电源,需要复位才能重启。其位置在井道顶层和底层, 一般安装在导轨端,动作距离在50~100mm。
(5)对瞬时式安全钳,轿厢应载有均匀分布的额定载重量;对渐进式安全钳,轿厢应载有均匀分布的125%额定载重量。
(6)层门与轿门试验时,每层层门必须能够用三角钥匙正常开启,当一个层门或轿门非正常打开时,电梯严禁启动或继续运行。
(7)电梯曳引能力试验时,轿厢在行程上部范围空载上行及行程下部范围载有125%额定载重量下行,分别停层3次以上,轿厢必须可靠地制停(空载上行工况应平层)。轿厢载有125%额定载重量以正常运行速度下行时,切断电动机与制动器供电电梯必须可靠制动。当对重完全压在缓冲器上,且驱动主机按轿厢上行方向连续运转时,空载轿厢严禁向上提升。
(8)电梯安装后应进行运行试验;轿厢分别在空载、额定载荷工况下,按电梯设计规定的每小时启动次数和负载持续率各运行1000次(每天不少于8h), 电梯应运行平稳、制动可靠、连续运行无故障。

高频

3.液压电梯安装

3.液压电梯安装
(4)液压泵站上的溢流阀应设定在系统压力为满载压力的140%~170%时动作;液压泵站应设有过载保护,安全阀的调定压力不应超过额定工作载荷时压力的120%。当液压油达到产品设计温度时,温升保护装置必须动作,使液压电梯停止运行。
(5)液压系统压力试验合格规定:轿厢停靠在最高层站,在液压顶升机构和截止阀之间施加200%的满载压力,持续5min后,液压系统应完好无损。采用多个液压油缸并行工作的直顶式液压电梯,运行时的轿底倾斜度不应大于5%。

高频

1.自动扶梯(或自动人行道)安装程序

1.自动扶梯(或自动人行道)安装程序
设备进场验收→土建交接检验→桁架吊装就位→轨道安装→扶手带等构配件安装→ 安全装置安装→机械调整→ 电气装置安装→调试检验→试运行→验收。

高频

2.自动扶梯(或自动人行道)安装

2. 自动扶梯(或自动人行道)安装

1)设备进场验收
(1)设备技术资料必须提供梯级、踏板的型式检验报告复印件,扶手带、胶带的断裂强度证明文件复印件。
(2)随机文件应该有土建布置图,产品出厂合格证,装箱单,安装、使用维护说明书,以及动力电路和安全电路的电气原理图。
(3)设备零部件应与装箱单内容相符,设备外观不应存在明显的损坏。
2)土建交接验收
(1)建设单位、监理单位、土建单位、安装单位共同参与土建工程的验收,并办理交接手续。确认现场的水平基准线标记和中心线标记;按设计图纸(土建图)的要求检查支撑端之间的距离、底坑的长宽高、提升高度和对角线长度;自动扶梯(自动人行道)上、下支撑面预埋钢板符合设计要求。
(2)井道周围必须设有保证安全的栏杆或屏障,其高度严禁小于1.2m。
(3)根据电梯设备供应商提供的电梯设备进场所需通道和搬运空间,检查确认是否有足够空间位置用于桁架的运输吊装。
3)桁架吊装

桁架吊装到建筑楼层结构预留孔支撑端,桁架支撑角钢搭接的建筑楼层结构支撑端的部分必须大于角钢宽度的2/3。用水平仪检查,第一块梯级的水平度不大于1/1000,可通过加减垫片调整其水平度,桁架安装应牢固。
4)导轨安装

将导轨按图纸要求固定在链导板上,对导轨和驱动、导轨和导轨的连接处进行焊接打磨,打磨后连接处需平滑无段差、无凹陷、无毛刺。
5)围裙板安装
(1)自动扶梯(或自动人行道)的围裙板在梯级、踏板或胶带的两侧,任何一侧的水平间隙不应大于4mm,且两侧对称位置处的间隙总和不应大于7mm。
(2)自动扶梯(或自动人行道)的围裙板应当垂直、平滑,板与板之间的接缝应是对接缝。对于长距离的自动人行道,在其跨越建筑伸缩缝部位的围裙板的接缝可采取其他特殊连接方法来替代对接缝,其间隙不应大于0.5mm。
6)内外盖板安装

外盖板安装在护壁板外侧,与护壁板成直角;内盖板安装在护壁板内侧,与围裙板连接;内盖板与外盖板的接缝对齐,内外盖板的间隙不应大于0.5mm。
7)梯级安装

梯级的安装、拆卸只能在下部驱动的回转部;安装前在梯级轴上面均匀涂抹润滑油脂,由下部驱动回转处开始安装梯级;测量梯级和链条之间的位置,使左右距离相等,将尼龙轴套靠紧梯级,确认梯级左右的尺寸后拧紧隔箍,运行梯级一圈,确认梯级与其他部件无碰撞后,再安装剩余梯级。
8)梳齿板安装

调整前沿板支撑处,达到梳齿板梳齿与踏板面齿槽的啮合深度至少为4mm,间隙不应超过4mm的要求。梯级通过梳齿时无碰擦,梳齿板梳齿或踏面齿应当完好,不得有缺损。当有异物卡入,并且梳齿与梯级或者踏板不能正常啮合,导致梳齿板与梯级或踏板发生碰撞时,自动扶梯(自动人行道)应当自动停止运行。

高频

3.自动扶梯(或自动人行道)整机验收

3. 自动扶梯(或自动人行道)整机验收
1)外观验收
(1)梯级、踏板、胶带的楞齿及梳齿板应完整、光滑;内盖板、外盖板、围裙板、 扶手支架、扶手导轨、护壁板接缝应平整;接缝处的凸台不应大于0.5mm。
(2)自动扶梯梯级、自动人行道踏板或胶带上方,垂直净高度不应小于2.3m(L2)。该净高度应延续到扶手转向端端部。扶手带顶面至梯级前缘、踏板表面或胶带表面之间的垂直距离应为0.9~1.1m(L1)。
(3)在与楼板交叉处及各交叉设置的自动扶梯、自动人行道之间,应在扶手带上方设置一个无锐利边缘的垂直防护挡板,其高度不应小于0.3m(L3), 且至少延伸至扶手带下缘25mm处。例如:自动扶梯与楼板交叉处及各交叉布置的自动扶梯相交叉的三角形区域,应设置一个无锐利边缘的垂直防碰保护板,其高度不应小于0.3m, 如用一个无孔的三角形保护板。
(4)在危险区域,由建筑结构形成的固定护栏至少增加到高出扶手带100mm(H1), 并且位于扶手带外缘80~120mm(L1)。
(5)墙壁或其他障碍物与扶手带外缘之间的水平距离在任何情况下均不得小于80mm(L1),与扶手带下缘的垂直距离均不得小于25mm(H2)。

(6)自动扶梯、自动人行道与墙相邻,且外盖板的宽度大于125mm时,在上、下 端部应安装阻挡装置以防止人员进入外盖板区域。当自动扶梯、自动人行道为相邻平行布置,且共用外盖板的宽度大于125mm时,也应安装这种阻挡装置。该装置应延伸到距离扶手带下沿25~150mm(H2)。
2)绝缘电阻要求

导线之间和导线对地之间的绝缘电阻应大于1000Ω/V,动力电路和电气安全装置电路不得小于0.5MΩ, 其他电路(控制、照明、信号等)不得小于0.25MΩ。
3)安全保护验收
(1)自动扶梯(或自动人行道)无控制电压或电路接地故障及过载时必须自动停止运行。
(2)自动扶梯(或自动人行道)发生下列情况时,必须通过安全触点或安全电路使开关断开并停止运行。①控制装置在超速和运行方向非操纵逆转下动作。
②附加制动器动作。
③直接驱动梯级、踏板或胶带的部件(如链条或齿条)断裂或过分伸长。
④驱动装置与转向装置之间的距离(无意性)缩短。
⑤梯级、踏板下陷,或胶带进入梳齿板处有异物夹住,且产生损坏梯级、踏板或胶带支撑结构。
⑥无中间出口的连续安装的多台自动扶梯(或自动人行道)中的一台停止运行。
⑦扶手带入口保护装置动作。
4)设备性能验收
(1)自动扶梯(或自动人行道)的性能试验,在额定频率和额定电压下,梯级、踏板或胶带沿运行方向空载时的速度与额定速度之间的允许偏差为±5%;扶手带的运行速度相对梯级、踏板或胶带的速度允许偏差为0~+2%。
(2)自动扶梯(或自动人行道)应进行空载制动试验,制停距离应符合表3.5-2的要求。
(3)自动扶梯(或自动人行道)应进行有制动载荷的下行制停距离试验,制动载荷应符合表3.5-3的要求,制停距离应符合表3.5-2的要求。

高频

5.电梯准用程序

5.电梯准用程序
(1)电梯安装单位自检试运行结束后,由制造单位负责进行校验和调试。
(2)电梯检验和调试符合要求后,并经监督检验合格,可以交付使用。
(3)获得准用许可后,按规定办理交工验收手续。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
