知识库/一级建造师 /2. 施工进度偏差分析

2. 施工进度偏差分析

2. 施工进度偏差分析相关课程

本视频可免费试听30秒,看完整版请购买课程

2. 施工进度偏差分析考点解析

所属考试:一级建造师
授课老师:王克
所属科目:机电工程
考点标签: 理解
所属章节:第9章 施工进度管理/9.2施工进度控制/9.2.3 施工进度计划调整
所属版本:

2. 施工进度偏差分析介绍

2.施工进度偏差分析
3)分析施工进度偏差对后续工作和总工期的影响
(1)分析出现进度偏差的工作是否为关键工作
①若出现进度偏差的工作位于关键线路上,即该工作为关键工作,则无论其偏差有多大,都将对后续工作和总工期产生影响,必须采取相应的调整措施。
②若出现偏差的工作不在关键线路上,即该工作不是关键工作,则需要比较偏差值与总时差和自由时差的大小关系,确定对后续工作和总工期的影响程度。
(2)分析进度偏差是否大于总时差
①若工作的进度偏差大于该工作的总时差,此偏差必将影响后续工作和总工期,必须采取相应的调整措施。
②若工作的进度偏差小于或等于该工作的总时差,此偏差对总工期无影响,但它对后续工作的影响程度,则需要比较偏差与自由时差的大小来确定。
(3)分析进度偏差是否大于自由时差
①若工作的进度偏差大于该工作的自由时差,此偏差对后续工作产生影响,如何调整应根据后续工作允许影响的程度而定。
②若工作的进度偏差小于或等于该工作的自由时差,此偏差对后续工作无影响,原进度计划可不作调整。

专题更新时间:2025/08/01 10:59:41

2. 施工进度偏差分析考点试题

单选题 1.下列关于施工进度偏差分析,说法错误的是(  )。
A . 若出现偏差的工作为关键工作,则无论偏差大小,都对后续工作及总工期产生影响
B . 若出现偏差的工作不是关键工作,对后续工期无影响
C . 若出现偏差的工作不是关键工作,对后续工期可能有影响
D . 若出现偏差的工作不是关键工作,需要根据偏差值与总时差大小关系,确定对总工期的影响程度

正确答案: B

答察解析: A选项正确;若出现偏差的工作为关键工作,则无论偏差大小,都对后续工作及总工期产生影响
B选项错误:若出现偏差的工作不是关键工作,对后续工期的影响,还需看偏差和该工作的总时差之间的大小关系
C选项正确;若出现偏差的工作不是关键工作,对后续工期可能有影响
D选项正确:若出现偏差的工作不是关键工作,需要根据偏差值与总时差大小关系,确定对总工期的影响程度

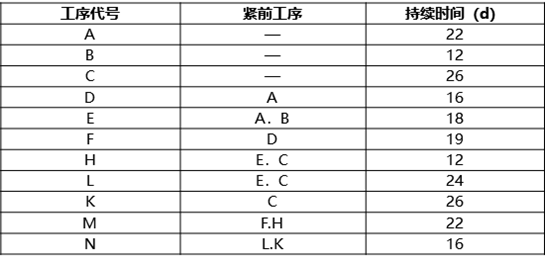

简答/论述/问答 2.某机电安装工程项目,业主与机电安装公司签订了工程合同。在合同中规定:工期提前一天奖励一万元,每拖后一天罚款一万元。通过双方协调编制了网络计划,计划工作逻辑关系及持续时间见下表,并经业主同意。

在计划执行过程中,出现了下列一些情况:
(1)因业主不能及时供应设备,使B延误3天,E延误2天,H延误3天。
(2)因机械发生故障检修,使F延误2天,N延误2天,M延误1天。
(3)因土建设备基础部分重捣,使C延误3天。
(4)因总厂全部停电,使N延误1天。
(5)安装单位在施工过程中采取了加快施工的技术措施(技术措施费1万元),使L施工缩短了4天。
该工程顺利通过竣工验收以后,项目部留存了一套完整的施工技术档案,另一套施工技术档案移交给了技术档案管理部门进行长期保管。
在项目保修期间,机电安装公司组织技术、质量、经营等有关方面人员对LED泛光照明分部工程进行了技术回访,并做了回访记录,得到了业主的充分认可。
【问题】

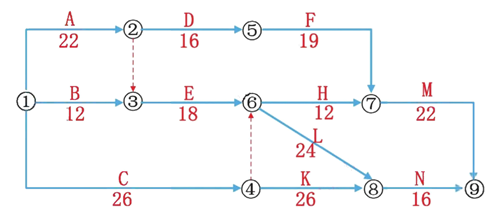

1.为机电安装公司绘制双代号网络计划图。计算B、C、H的总时差。
2.计算可以补偿的工期。
3.简述施工技术档案的汇编依据。本项目的施工技术档案移交存在什么不足?
4.工程回访的参加人员还应包括哪些?简述技术性回访的作用。
5.竣工档案的保管期限有几种?分别保存多久?

正确答案:

答察解析: 1.
工期=80天。
B的总时差=80-(12+18+24+16)=10
C的总时差=80-(26+26+16)=12
H的总时差=80-(22+18+12+22)=6。

2.
情况1,业主不能及时供应设备,是业主的责任,因为只有E工作在关键线路上,B、H不在关键线路上,但延误时间没有超过其总时差,所以可以补偿工期2d。
情况2,因机械发生故障检修是施工单位的责任,不能索赔。
情况3,因土建设备基础部分重捣,是业主的责任,但C工作不在关键线路上,且延误3天没有超过总时差,因此不能提出工期补偿要求。
情况4,因总厂全部停电是业主应承籀的风险责任,且N工作在关键线路上,所以可以补偿工期1d
情况5,采取加快施工的技术措施是施工单位的责任(因为保证进度是施工单位的责任,且工期提前有奖励),不能索赔。
可以补偿的工期=2+1=3d。
3.
1)施工技术档案应按照规范要求及建设、监理单位的要求汇编。
2)本工程的施工技术档案还需要移交给建设单位或运行单位;若份数不足,应优先满足工程移交的需要。
4.
1)工程回访的参加人员还应包括机电安装工程项目负责人。
2)技术性回访的作用:主要了解在工程施工过程中所采用的新材料、新技术、新工艺、新设备等的技术性能和使用后的效果,发现问题及时加以补救和解决;便于总结经验,获取科学依据,不断改进完善,为进一步推广创造条件。
5.永久保管、 长期保管、短期保管。
永久保管指工程档案无限期地、 尽可能长久地保存下去;长期保管指工程档案保存到该工程被彻底拆除;短期保管指工程档案保存10年以下。

大咖讲解:2. 施工进度偏差分析

王克
一级建造师
一级建造师、二级建造师、注册安全工程师、招标师等国家级资格考试证书。多年EPC总承包项目工程经验,对工程项目理解深刻,教学理论结合实际,尤其机电实务科目在首创引入BIM技术结合教材知识点教学,使学员学的轻松。
查看老师课程
王子初
一级建造师
二级建造师
国家注册一级建造师,从事智能化工程工作
查看老师课程
相关知识点推荐
高频

9.2.1 影响施工进度的因素

影响施工进度的因素
(1)影响机电工程施工进度的单位主要有建设单位、设计单位、监理单位、设备材料供应单位、施工单位等,还有交通、供水、供电、通信等政府有关部门。
(2)建设单位没有给足工程预付款,拖欠工程进度款,影响承包单位的流动资金,影响承包单位的设备、材料采购、劳务费的支付,影响施工进度。
(3)建设单位对工程提出了新的要求,设计单位对设计图纸的变更或施工单位要求设计修改,新的施工规范标准更新,都会影响施工进度计划。
(4)施工单位的自身管理、技术水平以及项目部在现场的组织、协调与管控能力 的影响。例如:施工方法失误造成返工、施工组织管理混乱、处理问题不够及时、各专业分包单位不能如期履行合同等现象都会影响施工进度计划。
(5)施工所需的工程设备、材料、构配件和施工机具等,不能按计划运抵施工现场,或是运抵施工现场检查时,发现其质量不符合有关标准的要求,到场的设备和材料验收不合格等现象都会影响施工进度计划。
(6)施工过程中遇到气候、水文、地质及周围环境等方面的不利因素,承包单位寻求相关单位解决而造成工期拖延。例如:在东南沿海夏季施工,遇到台风暴雨,影响施工进度。
(7)各种风险因素的影响。例如:在固定总价合同中,遇到设备、材料价格上涨,造成设备、材料没有按计划到达施工现场。新工艺、新技术的应用,施工人员的技术培训,影响施工进度计划的执行。

高频

9.2.2 施工进度控制措施

1.组织措施
(1)确定机电工程施工进度目标,建立进度目标控制体系;明确工程现场进度控制人员及其分工;落实各层次的进度控制人员的任务和责任。
(2)建立工程进度报告制度及进度信息沟通网络。建立进度计划审核制度和进度计划实施中的检查分析制度。
(3)建立施工进度协调会议制度,包括协调会议举行的时间、地点,协调会议的参加人员等。
(4)建立机电工程图纸审查、工程变更和设计变更管理制度,建立进度计划审核制度和进度计划实施中的检查分析制度。

2.技术措施
(1)为实现计划进度目标,优化施工方案,分析改变施工技术、施工方法和施工机械的可能性。
(2)审查分包单位提交的进度计划,使分包单位能在满足总进度计划的状态下施工。
(3)编制施工进度控制工作细则,指导项目部人员实施进度控制。
(4)采用网络计划技术及其他适用的计划方法,并结合计算机的应用,对机电工程进度实施动态控制。

3.合同措施
(1)协调合同工期与进度计划之间的关系,保证进度目标的实现;施工前与各分包单位签订施工合同,规定完工日期及不能按期完成的惩罚措施等。
(2)合同中要有专用条款,防止因资金问题而影响施工进度,充分保障劳动力、施工机具、设备、材料及时进场。
(3)严格控制合同变更,对各方提出的工程变更和设计变更,应严格审查后再补入合同文件之中。
(4)在合同中应充分考虑风险因素及其对进度的影响,以及相应的处理方法。
(5)加强索赔管理,及时向建设单位进行索赔。

4.经济措施
(1)在工程预算中考虑加快施工进度所需的资金,编制资金需求计划,满足资金供给,保证施工进度目标所需的工程费用等。
(2)施工中及时办理工程预付款及工程进度款支付手续。
(3)对应急赶工给予优厚的赶工费用,对工期提前给予奖励,对工程延误收取误期损失赔偿金。

高频

9.2.3 施工进度计划调整

1.施工进度偏差产生的原因
通过实际施工进度与计划进度比较,发现施工进度偏差时,应深入施工现场进行调查,分析产生施工进度偏差的原因。
(1)设计单位原因:施工图纸提供不及时或图纸修改,造成工程停工或返工,影响计划进度。
(2)建设单位原因:建设资金没有落实,工程款不能按时交付,影响设备、材料采购,影响施工人员的工资发放,影响计划进度。
(3)施工单位原因:项目管理混乱,施工计划编制失误,分包单位违约,施工现场协调不好,施工人员偏少,施工方案、施工方法不当等影响计划进度。
(4)监理单位原因:监理项目部管理混乱,监理人员没有全员到岗,监理违约,现场组织协调差,监理人员偏少,现场施工检查不及时、检查方法不当等影响计划进度。
(5)供应商原因:供应商违约,设备、材料没有按计划送达施工现场,或者送达后验收不合格,影响计划进度。

2.施工进度偏差分析
3)分析施工进度偏差对后续工作和总工期的影响
(1)分析出现进度偏差的工作是否为关键工作
①若出现进度偏差的工作位于关键线路上,即该工作为关键工作,则无论其偏差有多大,都将对后续工作和总工期产生影响,必须采取相应的调整措施。
②若出现偏差的工作不在关键线路上,即该工作不是关键工作,则需要比较偏差值与总时差和自由时差的大小关系,确定对后续工作和总工期的影响程度。
(2)分析进度偏差是否大于总时差
①若工作的进度偏差大于该工作的总时差,此偏差必将影响后续工作和总工期,必须采取相应的调整措施。
②若工作的进度偏差小于或等于该工作的总时差,此偏差对总工期无影响,但它对后续工作的影响程度,则需要比较偏差与自由时差的大小来确定。
(3)分析进度偏差是否大于自由时差
①若工作的进度偏差大于该工作的自由时差,此偏差对后续工作产生影响,如何调整应根据后续工作允许影响的程度而定。
②若工作的进度偏差小于或等于该工作的自由时差,此偏差对后续工作无影响,原进度计划可不作调整。

3.施工进度计划调整方法
1)改变某些工作的衔接关系
若实际施工进度产生的偏差影响总工期,在工作之间的衔接关系允许改变的条件下,改变关键线路和非关键线路的有关工作之间的衔接关系,缩短工期。
2)缩短某些工作的持续时间
不改变工作之间的衔接关系,缩短某些工作的持续时间,使施工进度加快,保证实现计划工期。这种方法实际上就是网络计划优化中的工期优化方法和工期与成本优化方法。

4.施工进度计划调整的内容和步骤
1)施工进度计划调整的内容
施工进度计划调整的内容有施工内容、工程量、起止时间、持续时间、工作关系、资源供应等。
2)施工进度计划调整的原则
(1)当出现进度偏差影响到后续工作或总工期,需要采取进度调整时,首先应确定可调整施工进度的范围,主要是指关键工作、后续工作的限制条件以及总工期允许改变的范围。
(2)调整的对象必须是关键工作,并且该工作有压缩的潜力,同时与其他可压缩的工作相比赶工费是最低的。

高频

1.组织措施

1.组织措施
(1)确定机电工程施工进度目标,建立进度目标控制体系;明确工程现场进度控制人员及其分工;落实各层次的进度控制人员的任务和责任。
(2)建立工程进度报告制度及进度信息沟通网络。建立进度计划审核制度和进度计划实施中的检查分析制度。
(3)建立施工进度协调会议制度,包括协调会议举行的时间、地点,协调会议的参加人员等。
(4)建立机电工程图纸审查、工程变更和设计变更管理制度,建立进度计划审核制度和进度计划实施中的检查分析制度。

高频

2.技术措施

2.技术措施
(1)为实现计划进度目标,优化施工方案,分析改变施工技术、施工方法和施工机械的可能性。
(2)审查分包单位提交的进度计划,使分包单位能在满足总进度计划的状态下施工。
(3)编制施工进度控制工作细则,指导项目部人员实施进度控制。
(4)采用网络计划技术及其他适用的计划方法,并结合计算机的应用,对机电工程进度实施动态控制。

高频

3. 合同措施

3.合同措施
(1)协调合同工期与进度计划之间的关系,保证进度目标的实现;施工前与各分包单位签订施工合同,规定完工日期及不能按期完成的惩罚措施等。
(2)合同中要有专用条款,防止因资金问题而影响施工进度,充分保障劳动力、施工机具、设备、材料及时进场。
(3)严格控制合同变更,对各方提出的工程变更和设计变更,应严格审查后再补入合同文件之中。
(4)在合同中应充分考虑风险因素及其对进度的影响,以及相应的处理方法。
(5)加强索赔管理,及时向建设单位进行索赔。

高频

4. 经济措施

4.经济措施
(1)在工程预算中考虑加快施工进度所需的资金,编制资金需求计划,满足资金供给,保证施工进度目标所需的工程费用等。
(2)施工中及时办理工程预付款及工程进度款支付手续。
(3)对应急赶工给予优厚的赶工费用,对工期提前给予奖励,对工程延误收取误期损失赔偿金。

高频

1.施工进度偏差产生的原因

1.施工进度偏差产生的原因
通过实际施工进度与计划进度比较,发现施工进度偏差时,应深入施工现场进行调查,分析产生施工进度偏差的原因。
(1)设计单位原因:施工图纸提供不及时或图纸修改,造成工程停工或返工,影响计划进度。
(2)建设单位原因:建设资金没有落实,工程款不能按时交付,影响设备、材料采购,影响施工人员的工资发放,影响计划进度。
(3)施工单位原因:项目管理混乱,施工计划编制失误,分包单位违约,施工现场协调不好,施工人员偏少,施工方案、施工方法不当等影响计划进度。
(4)监理单位原因:监理项目部管理混乱,监理人员没有全员到岗,监理违约,现场组织协调差,监理人员偏少,现场施工检查不及时、检查方法不当等影响计划进度。
(5)供应商原因:供应商违约,设备、材料没有按计划送达施工现场,或者送达后验收不合格,影响计划进度。

高频

3. 施工进度计划调整方法

3.施工进度计划调整方法
1)改变某些工作的衔接关系
若实际施工进度产生的偏差影响总工期,在工作之间的衔接关系允许改变的条件下,改变关键线路和非关键线路的有关工作之间的衔接关系,缩短工期。
2)缩短某些工作的持续时间
不改变工作之间的衔接关系,缩短某些工作的持续时间,使施工进度加快,保证实现计划工期。这种方法实际上就是网络计划优化中的工期优化方法和工期与成本优化方法。

高频

4.施工进度计划调整的内容和步骤

4.施工进度计划调整的内容和步骤
1)施工进度计划调整的内容
施工进度计划调整的内容有施工内容、工程量、起止时间、持续时间、工作关系、资源供应等。
2)施工进度计划调整的原则
(1)当出现进度偏差影响到后续工作或总工期,需要采取进度调整时,首先应确定可调整施工进度的范围,主要是指关键工作、后续工作的限制条件以及总工期允许改变的范围。
(2)调整的对象必须是关键工作,并且该工作有压缩的潜力,同时与其他可压缩的工作相比赶工费是最低的。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
