2025年二级建造师《矿业工程管理与实务》真题及答案.pdf

0下载币 大小:629.80KB 下载数:0

2025年二级建造师《矿业工程管理与实务》真题及答案

第1题 单选题(每题1分,共20题,共20分)

1、描述围岩稳定状态的参数是(   )。

A.围岩抗压强度

B.围岩支护强度

C.围岩稳定时间

D.围岩冒落和片帮次数

参考答案:C
参考解析:【解析】A选项:这是评估围岩物理性质的一个重要指标,但不是直接描述围岩稳定状态的参数。 B选项:这是支护结构的强度,与围岩本身的稳定状态不同。 C选项:目前,最能描述围岩稳定状态的参数是围岩稳定时间的长短,它既反映了围岩稳定性的好坏,也提示了有效控制围岩稳定的要求,尤其是时间上的要求。 D选项:虽然这些现象可以反映围岩的不稳定情况,但并不是描述围岩稳定状态的主要参数。

2、钢材经冷拉后,性能发生变化的是(   )。

A.塑性提高

B.屈服强度提高

C.可焊性增强

D.韧性提高

参考答案:B
参考解析:冷加工强化是将建筑钢材在常温下进行冷拉、冷拔和冷轧,提高其屈服强度,相应降低了塑性和韧性。

3、水玻璃的主要技术参数是(   )。

A.黏度和浓度

B.模数和浓度

C.粘度和比重

D.模数和比重

参考答案:B
参考解析:【解析】水玻璃的技术指标主要有模数和浓度。模数:模数n是水玻璃中SiO2含量与Na2O含量之比值,它对注浆效果有重要影响。模数越大,二氧化硅含量越高,凝胶时间越短,结石体强度也越高。但模数过大或过小都不利于注浆。注浆工程使用的水玻璃要求模数为2.4~3.4。 浓度:浓度是指单位体积的液体中溶质的含量。水玻璃的浓度通常用波美度(°Be)表示,用波美计测量。水玻璃出厂浓度一般为50°~56°Be,而现场注浆使用的范围一般为30°~45°Be,有时也可以稀释到20°~25°Be。

4、构造简单、便于实现自动化施工,刚度大且节约钢材的钢结构连接方式是(   )。

A.焊缝连接

B.铆钉连接

C.普通螺栓连接

D.高强度螺栓连接

参考答案:A
参考解析:【解析】A选项:焊缝连接的优点是构造简单、加工方便、易于自动化施工、刚度大、可节约钢材。 B选项:铆钉连接的优点是塑性和韧性较好、传力可靠、质量易检查;缺点是构造复杂,用钢量多,施工复杂。适用于直接承受动力荷载的钢结构连接。 C选项:普通螺栓连接的优点是施工简单、结构拆装方便。缺点是连接节点只能承受拉力、用钢量多。适用于安装连接和需要经常拆装的结构。 D选项:高强度螺栓具有连接紧密、受力良好、耐疲劳、安装简单迅速、施工方便、便于养护和加固以及动力荷载作用下不易松动等优点。广泛用于工业与民用建筑钢结构中,也可用于直接承受动力荷载的钢结构。

5、安全等级为一级的软土场地基扛工程应优先选择(   )。

A.撑式支撑

B.喷锚支护

C.工钉墙支护

D.灌注排桩支护

参考答案:D
参考解析:【解析】A选项:横挡式土撑是一种传统的基坑支护方式,适用于浅基坑或土质较好的情况,但在软土场地中使用较少,且其安全等级一般不高。 B选项:锚喷支护由喷射混凝土和锚杆组成,适用于岩石地层或较为稳定的土层。在软土场地中,由于土体的稳定性较差,锚喷支护的效果可能不佳。 C选项:土钉墙支护适用于基坑侧壁安全等级为二、三级的非软土场地,基坑深度不宜大于12m。虽然在某些情况下也可以用于软土场地,但其适用范围有限,且对于安全等级为一级的软土场地,土钉墙支护并不是首选方案。 D选项:灌注桩排桩围护墙是采用连续的柱列式排列的灌注桩形成的基坑支护结构,适于基坑侧壁安全等级一、二、三级。

6、立井井筒基岩段施工,预计涌水量7-9m³/h,优先采用的排水方法(    )。

A.吊泵排水

B.卧泵排水

C.风动水泵配吊桶排水

D.水箱多段排水

参考答案:C
参考解析:【解析】A选项:利用吊泵排水,井筒工作面涌水量以不超过40m³/h为宜 B选项:卧泵排水是在吊盘上设置水箱和卧泵,工作面涌水用风动潜水泵排入吊盘水箱,经过除砂装置后,由卧泵和吊挂在井内的排水管路排到地面。卧泵排水的优点是不占用井筒空间,卧泵故障率低,易于维护,可靠性好,流量大,扬程大,适应性更广。 C选项:当井筒涌水量不大于10m3/h时,采用吊桶排水较为合适。吊桶排水是用风动潜水泵将水排入吊桶或排入装满矸石吊桶的空隙内,用提升设备提到地面排出。 D选项:水箱多段排水适用于深井井筒施工中,井筒涌水量较大且需要多段排水的情况。

7、巷道掘进钻眼与出渣平行作业,耙斗式装岩机与工作面的距离(   )。

A.大于岩渣的最大抛掷距离

B.小于出渣矿车的调车距离

C.一般大于20米

D.一般不超过20m

参考答案:D
参考解析:【解析】A选项:虽然耙装机需要有一定的储渣能力,但距离过大会导致装渣效率低。 B.选项:这个选项没有直接说明耙装机与工作面的具体距离要求,且调车距离与耙装机距离工作面的要求不直接相关。 C选项:这个选项与实际要求相反。耙装机距离工作面不应超过20m,否则会影响装渣效率和设备寿命。 D选项:耙装机距离工作面不宜太远,太远时装渣效率低,影响正规循环作业且设备磨损大,耙装机距离工作面一般不超过20m。

8、提高混凝土支护强度的有效措施(   )。

A.增大水灰比

B.加大喷射压力

C.添加钢纤维

D.增加速凝剂

参考答案:C
参考解析:【解析】A选项:增大水灰比会导致混凝土的强度降低,因为过多的水分会增加混凝土的孔隙率,从而降低其密实度和强度。提高混凝土强度应尽量降低水胶比,如掺加减水剂等。 B选项:虽然加大喷射压力可以提高混凝土的密实度,但并不是提高混凝土支护强度的有效措施。过高的喷射压力还可能导致混凝土回弹率增加,影响施工质量。 C选项:添加钢纤维是提高混凝土支护强度的有效措施。钢纤维可以显著提高混凝土的抗压强度、抗折强度、抗弯强度及耐冲击性能。即使已产生微小裂缝,钢纤维也能继续抗拔,使混凝土的韧性大为提高。因此,钢纤维喷射混凝土在松软、破碎地层支护中尤为适用。 D选项:速凝剂的作用是加快混凝土的凝结速度,但并不能直接提高混凝土的最终强度。速凝剂主要用于缩短混凝土的初凝时间,以便在短时间内达到一定的早期强度,这对于喷射混凝土施工尤为重要,但不是提高混凝土长期强度的有效措施。

9、矿业固体废弃储存设施停止使用后,矿业企业应当(   )。

A.绿化

B.封场

C.复垦

D.迁移

参考答案:B
参考解析:尾矿、煤矸石、废石等矿业固体废物贮存设施停止使用后,矿山企业应当按照国家有关环境保护等规定进行封场,防止造成环境污染和生态破坏。

10、文明施工费不包含(    )。

A.环境保护费

B.安全施工费

C.临时设施费

D.工程定位复测费

参考答案:D
参考解析:安全文明施工费包括环境保护费、文明施工费、安全施工费、临时设施费。

11、金属矿山井下油料运输胶轮车最大允许运行速度(   )。

A.15km/h

B.25km/h

C.40km/h

D.60km/h

参考答案:A
参考解析:油料运输车辆在井下的行驶速度不超过15km/h,与其他同向运行车辆距离不小于100m。

12、“三下一上”压煤区域应采用(   )。

A.保水开采

B.共伴生资源共采

C.减排开采

D.充填开采

参考答案:D
参考解析:东部地区、环境敏感地区和“三下一上”(建筑物下、铁路下、水体下、承压含水层上等,下同)压煤区域应采用充填开采技术

13、确定矿区首级平面控制网等级,依据贯通距离、控制网精度和(   )。

A.控制网用途

B.矿区井田大小

C.控制网密度

D.矿区井田性质

参考答案:B
参考解析:【解析】矿区首级平面控制网必须考虑矿区远景发展的需要,一般在国家一、二等平面控制网基础上布设,其等级依矿区井田大小及贯通距离和精度要求确定。

14、可直接用于处理饱和黏土地基的方法(   )。

A.灰土挤密法

B.深层搅拌法

C.重锤夯实法

D.机械夯实法

参考答案:B
参考解析:【解析】A选项错误,适用于处理地下水位以上,深度5~15m的湿陷性黄土或人工填土地基。 B选项正确,深层搅拌法适宜于加固各种成因的饱和状土,如淤泥、淤泥质土、黏土和粉质黏土等,以增加软土地基的承载能力,减少沉降量,提高边坡的稳定性和各种坑槽工程施工时的挡水帷幕。 C选项错误,适用于地下水位0.8m以上,稍湿的黏性土、砂土、饱和度S,≤60的湿陷性黄土、杂填土以及分层填土地基的加固处理。 D选项错误,适用于碎石土、砂土、低饱和度粉土、湿陷性黄土等的处理;也可用于防止粉土和粉砂的液化,消除或降低土的湿陷性等级;对于高饱和度淤泥、软黏土等,如采取一定技术措施也可采用,还可用于水下夯实。

15、有瓦斯作业点,不应使用的爆破器材是(   )。

A.安全导爆索

B.普通水胶炸药

C.煤矿许用数码电子雷管

D.三级煤矿许用炸药

参考答案:B
参考解析:【解析】A选项:安全导爆索可用于有瓦斯、矿尘爆炸危险作业点的工程爆破。因此,安全导爆索是适用于有瓦斯作业点的起爆器材。 B选项:水胶炸药分为岩石水胶炸药和煤矿许用水胶炸药。前者适用于无瓦斯或煤尘爆炸危险矿井的岩石工作面和露天的爆破工程,尤其适用于井下有水、岩石坚硬的深孔爆破。后者适用于有瓦斯或煤尘爆炸危险矿。 C选项:煤矿井下爆破作业必须使用煤矿许用电雷管,并且应使用煤矿许用瞬发电雷管或煤矿许用毫秒延时电雷管。煤矿许用数码电子雷管是符合这些要求的,且一次起爆总时间差不得超过130ms。 D选项:三级煤矿许用炸药确实适用于高瓦斯矿井和突出矿井。

16、反映露天深孔台阶爆破质量存在问题的现象是(   )。

A.大块率低

B.爆堆集中

C.岩坎多

D.台阶上部岩石裂缝少

参考答案:C
参考解析:【解析】A选项错误,这通常是一个好的迹象,表示爆破效果较好,岩石破碎均匀,符合设计要求。因此,这并不是反映爆破质量问题的现象。 B选项错误,爆堆集中可以是良好的爆破结果,因为这样可以提高装运机械的工作效率。因此,这也不反映爆破质量问题。 C选项正确,岩坎的存在意味着在爆破过程中有部分岩石没有被充分破碎,残留下来形成障碍物,影响后续的挖掘和装载工作。这是爆破质量不佳的表现之一。 D选项错误,如果台阶上部岩石裂缝较少,并且没有对边坡稳定造成威胁,这不一定是个问题。但根据题意,如果是指台阶上部岩石裂缝少到不能有效控制边坡顶部的裂缝(即边坡稳定性受影响),则也属于爆破质量存在问题的现象。

17、立井井筒冻结段施工,压风管路在井口位置应设置(   )。

A.除湿装置

B.加压装置

C.加热装置

D.减压装置

参考答案:A
参考解析:【解析】压风系统包括地面压风机房、吊挂在井筒内的压风管路和管路末端的分风器,并由高压分支胶管向各种风动设备供风。在冻结段施工时,一般应设置除湿器。

18、矿业工程二级注册建造师可以担任负责人的项目(    )。

A.产量120万吨的煤矿矿建工程

B.金额2500万元的井巷工程

C.中型煤矿选煤厂土建工程

D.矿山铁路专用线工程

参考答案:C
参考解析:【解析】选项A:产量120万吨/年的煤矿矿建工程属于大型工程(根据规模标准,年产>90万吨/年的为大型),而二级建造师只能承担中、小型工程项目。 选项B:金额2500万元的井巷工程也属于大型工程(单项工程合同额≥2000万元为大型),因此二级建造师不能担任负责人。 选项C:中型煤矿选煤厂土建工程符合二级建造师的执业范围,因为二级注册建造师可以承担中、小型工程施工项目负责人。 选项D:矿山铁路专用线工程并不直接包含在矿业工程专业注册建造师的执业范围内,尽管它可能与矿山有关,但不属于明确列出的专业工程范围。

19、矿业固体废弃物场所停止使用后,按照国家环境保护有关规定,应(   )。

A.绿化

B.封闭

C.复垦

D.迁移

参考答案:B
参考解析:【解析】尾矿、煤矸石、废石等矿业固体废物贮存设施停止使用后,矿山企业应当按照国家有关环境保护等规定进行封场,防止造成环境污染和生态破坏。

20、下列煤矿防治水的做法正确是(    )。

A.防隔水煤柱留设不小于20米

B.每季度开展一次水患排查

C.井口标高低于历年洪水位,应堆放防洪沙袋

D.井下巷道探放水出现顶钻突水征兆,应停止钻进,拔出钻杆,立即撤人

参考答案:A
参考解析:【解析】A选项正确,矿井应当根据矿井的地质构造、水文地质条件、煤层赋存条件、围岩物理力学性质、开采方法及岩层移动规律等因素确定相应的防隔水煤(岩)柱的尺寸,不得小于20m。 B选项错误,水文地质类型复杂、极复杂矿井应当每月至少开展1次水害隐患排查,其他矿井应当每季度至少开展1次。 C选项错误,矿井井口和工业场地内建筑物的地面标高必须高于当地历年最高洪水位;否则应当修筑堤坝、沟渠或者采取其他可靠防御洪水的措施。虽然堆放防洪沙袋是一种临时措施,但更可靠的措施是修筑堤坝、沟渠等。因此,这个选项不是最佳选择。 D选项错误,在探放水钻进时,发现煤岩松软、片帮、来压或者钻孔中水压、水量突然增大和顶钻等突水征兆时,立即停止钻进,但不得拔出钻杆;应当立即撤出所有受威胁区域的人员。
[Page]

第2题 多选题(每题2分,共10题,共20分)

21、单层工业厂房吊车梁承受荷载(    )。

A.吊车自重

B.吊车起重重量

C.吊车刹车水平切力

D.屋盖竖向荷载

E.柱间支撑荷载

参考答案:A,B,C
参考解析:【解析】选项ABC:单层工业厂房吊车梁承受的荷载包括:吊车自重、吊车起重重量、吊车刹车水平切力 选项D:屋盖竖向荷载主要是由屋架(或屋面梁)传递给柱子,而不是直接传递到吊车梁上。因此这个说法不正确。 选项E:柱间支撑荷载主要是由柱间支撑系统传递给柱子,而不是直接传递到吊车梁上。因此这个说法不正确。

22、露天台阶爆破不利于机械化装药的结构(    )。

A.连续装药

B.填塞物间隔装药

C.空气间隔装药

D.混合装药

E.底部空气垫层装药

参考答案:B,C,D
参考解析:【解析】选项A:连续装药结构操作简便,便于机械化装药。因此这个选项是有利于机械化装药的。 选项B:填塞物间隔装药(如炮泥间隔、木垫间隔)需要在炸药之间插入填塞物,这种装药方式比较麻烦,不便于机械化装药。 选项C:空气间隔装药是在整个药柱间用空气层分开,这种装药方式同样比较麻烦,不便于机械化装药。 选项D:混合装药结构是指在深孔底部或坚硬岩层部位装高威力的炸药,而在炮孔上部装普通硝铵炸药或铵油炸药。这种装药方式操作也比较麻烦,妨碍机械化装药。 选项E:底部空气垫层装药结构利用孔底的空气垫层来改善爆破效果,相比空气间隔装药和混合装药,这种结构比较方便于机械化装药。

23、关于岩石力学性质的说法,说法正确的(   )。

A.轴向应力一定,岩石的弹性模量越大,变形越小

B.岩石的弹性模量越大,抗压强度越大

C.岩石的泊松比越大,轴向受力后的横向变形越大

D.岩石的泊松比越大,抗压强度越小

E.岩石的弹性模量越大,泊松比越小

参考答案:A,C
参考解析:【解析】选项A:岩石的弹性模量是轴向应力与应变之比。弹性模量越大,表示岩石抵抗变形的能力越强,因此在相同的轴向应力下,变形越小。这是正确的。 选项B:岩石的弹性模量和抗压强度是两个不同的力学指标。虽然它们都反映了岩石的力学性质,但弹性模量大并不直接意味着抗压强度大。因此这个说法不正确。 选项C:泊松比是横向应变与纵向应变之比。泊松比越大,表示岩石在轴向受力后横向变形越大。这是正确的。 选项D:泊松比和抗压强度没有直接的关系。泊松比只描述了岩石在受力时的横向变形情况,而抗压强度是岩石抵抗压缩破坏的能力。因此这个说法不正确。 选项E:弹性模量和泊松比是两个独立的力学参数,弹性模量大并不意味着泊松比一定小。因此这个说法不正确。

24、关于混凝土配合比的说法,正确的是(   )。

A.现场配合比通常以各材料体积表示

B.实验室配合比以干燥骨料为基准计算

C.配合比设计的基本参数包括水胶比,砂率和单位水泥用量

D.水胶比主要考虑混凝土强度和耐久性要求

E.砂率主要考虑混凝土和易性要求

参考答案:B,C,D,E
参考解析:【解析】选项A:现场配合比通常以各材料的质量表示,而不是体积。这是因为质量更易于控制和测量,而体积则受材料密度变化的影响较大。因此这个说法不正确。 选项B:实验室配合比是以干燥骨料为基准进行计算的,这是为了确保试验条件的一致性和准确性。因此这个说法是正确的。 选项C:配合比设计的基本参数确实包括水胶比、砂率和单位水泥用量。这些参数直接影响混凝土的性能。因此这个说法是正确的。 选项D:水胶比是指混凝土中水与胶凝材料(如水泥)的比例。水胶比对混凝土的强度和耐久性有重要影响。较低的水胶比可以提高混凝土的强度和耐久性。因此这个说法是正确的。 选项E:砂率是指混凝土中砂子与石子的比例。砂率主要影响混凝土的和易性(即工作性),合适的砂率可以使混凝土具有良好的流动性和可塑性。因此这个说法是正确的。

25、关于箕斗装载硐室与立井井筒顺序施工正确(   )。

A.先将井筒掘砌到底,然后在分层施工装载硐室

B.不需要利用凿井设备,施工速度快

C.装载硐室施工时,围岩暴露面积小,施工安全可靠

D.装载硐室下行分层掘砌施工,有利于保证施工质量

E.适用于装载硐室工程量较大,井筒工期要求不紧的情况

参考答案:A,C,E
参考解析:【解析】选项A正确:这是箕斗装载硐室与井筒顺序施工法的基本步骤。先将井筒掘砌到底,然后再回头施工装载硐室。 选项B错误:这种施工方法可以利用凿井设备,但并不是说不需要利用凿井设备。 选项C正确:由于井筒已经砌好,围岩暴露面积小,施工较为安全可靠。 选项D错误:装载硐室下行分层掘砌施工并不是该方法的典型特征,且并不一定有利于保证施工质量。 选项E正确:这种施工方法适用于装载硐室工程量较大,各种围岩条件,井筒工期要求不紧的情况。

26、根据煤矿重大事故隐患判定标准规定,通风系统不完善、不可靠的情形有(   )。

A.运行与备用主要通风机通风能力相差15%

B.掘进工作面实际风量低于需要配风量15%

C.煤巷掘进瓦斯超限,自动切断工作面动力照明电源

D.半煤岩巷掘进风机停风,自动切断工作面动力照明电源

E.相邻岩巷掘进工作面串联通风,乏风进入回风大巷

参考答案:A,B,E
参考解析:【解析】第八条“通风系统不完善、不可靠”重大事故隐患,是指有下列情形之一的: (一)矿井总风量不足或者采掘工作面等主要用风地点风量不足的;(B选项正确) (二)没有备用主要通风机,或者两台主要通风机不具有同等能力的;(A选项正确) (三)违反《煤矿安全规程》规定采用串联通风的;(E选项正确) (四)未按照设计形成通风系统,或者生产水平和采(盘)区未实现分区通风的; (五)高瓦斯、煤与瓦斯突出矿井的任一采(盘)区,开采容易自燃煤层、低瓦斯矿井开采煤层群和分层开采采用联合布置的采(盘)区,未设置专用回风巷,或者突出煤层工作面没有独立的回风系统的; (六)进、回风井之间和主要进、回风巷之间联络巷中的风墙、风门不符合《煤矿安全规程》规定,造成风流短路的; (七)采区进、回风巷未贯穿整个采区,或者虽贯穿整个采区但一段进风、一段回风,或者采用倾斜长壁布置,大巷未超前至少2个区段构成通风系统即开掘其他巷道的; (八)煤巷、半煤岩巷和有瓦斯涌出的岩巷掘进未按照国家规定装备甲烷电、风电闭锁装置或者有关装置不能正常使用的;(CD选项错误) 违反《煤矿安全规程》第一百六十四条有关规定,局部通风机未实行风电闭锁和甲烷电闭锁,停风后不能切断电源的,或者使用2台局部通风机同时供风,未同时实现风电闭锁和甲烷电闭锁的。 (九)高瓦斯、煤(岩)与瓦斯(二氧化碳)突出矿井的煤巷、半煤岩巷和有瓦斯涌出的岩巷掘进工作面采用局部通风不能实现双风机、双电源且自动切换的; (十)高瓦斯、煤(岩)与瓦斯(二氧化碳)突出建设矿井进入二期工程前,其他建设矿井进入三期工程前,没有形成地面主要通风机供风的全风压通风系统的。

27、矿业工程施工进度控制的一般性措施有(    )。

A.突出关键线路,坚持抓关键线路

B.分析进度偏差的原因

C.加强生产要素配置

D.调整进度计划

E.严格控制工序

参考答案:A,C,E
参考解析:【解析】选项A正确:突出关键线路,坚持抓关键线路是进度控制的重要原则之一。通过抓住关键线路,可以有效控制整个项目的进度。 选项B错误:分析进度偏差的原因属于进度拖延的事后控制措施,而不是一般性措施。因此这个选项不正确。 选项C正确:加强生产要素配置是指对劳动力、资金、材料、设备等进行存量、流量、流向分布的调查、汇总、分析、预测和控制,这是进度控制的一般性措施之一。 选项D错误:调整进度计划也是在发现进度偏差后的应对措施,而不是一般性措施。因此这个选项不正确。 选项E正确:严格控制工序,掌握现场施工实际情况,为计划实施的检查、分析、调整、总结提供原始资料,这也是进度控制的一般性措施之一。

28、非煤矿山立井井筒光面爆破质量要求包括(    )。

A.井筒掘进局部欠挖不大于设计规定50mm

B.井筒掘进局部超挖不大于设计规定150mm

C.硬岩的眼痕率不小于50%

D.围岩面上无明显的炮震裂缝

E.软岩井帮成型符合设计轮廓

参考答案:A,B,D,E
参考解析:【解析】井筒掘进应采用光面爆破技术,井筒光面爆破质量,应符合下列规定: ①井筒掘进局部欠挖不得大于设计规定50mm,超挖不得大于设计规定150mm,平均线性超挖值应小于100mm。(AB选项正确) ②硬岩的眼痕率不应小于80%,中硬岩的眼痕率不应小于50%。(C选项错误) ③软岩井筒周边成型应符合设计轮廓。(E选项正确) ④井帮岩面不应有明显的炮震裂缝。(D选项正确)

29、下列煤矿立井井筒基岩掘进施工的做法,正确的有(    )。

A.井筒掘进直径小于5m,采用伞钻钻眼

B.钻眼前清除工作面余渣

C.钻眼前采用量具确定炮眼眼位

D.为提高爆破效果,沿岩层裂隙布置炮眼

E.掏槽眼与其他炮眼深度保持一致

参考答案:B,C
参考解析:【解析】选项A错误,井筒掘进直径小于5m时,宜采用手持气动凿岩机钻眼,而不是伞钻。伞钻适用于井径大于5m的情况。 选项B正确,可以确保钻眼的准确性和安全性。 选项C正确,可以提高钻眼的精度和爆破效果。 选项D错误,为提高爆破效果,不应沿岩层裂隙布置炮眼,而应避开残眼和岩层裂隙。 选项E错误,掏槽眼应按要求增加深度,而不是与其他炮眼深度保持一致。

0、相较于传统管理模式,基于BIM技术的矿山工程项目管理方式的优势有(    )。

A.直观可视、模拟抽象,实现施工模拟和可视化分析

B.信息集成、数据共享,促进跨专业协作

C.可实现从规划到运营的信息共享和协同工作,提高管理水平和项目效率

D.可取代传统管理模式,无需依赖任何传统设计图纸和技术大量

E.主要适用矿山项目的施工阶段,规划和运营阶段应用效果有限

参考答案:A,B,C
参考解析:【解析】选项A正确:基于BIM技术可以创建矿山项目的三维模型,实现对矿山设施和工程的可视化展示。这使得项目团队可以更直观地了解项目的结构、布局和关联关系,从而更好地进行设计和规划。同时,通过BIM技术可以进行施工模拟和可视化分析,评估施工的可行性、安全性和效果。选项B正确:BIM技术提供了一个信息共享和协同工作的平台,可以将矿山建设项目的各种数据整合到一个统一的模型中,包括地理数据、地质数据、设计数据、施工数据等。这些信息可以在一个统一的平台上进行共享和交流,促进项目团队的各个参与方之间的协作和沟通,避免信息孤岛和信息丢失。 选项C正确:基于BIM技术,可以实现矿山项目的全寿命周期管理。从项目规划和设计到施工和运营,BIM技术提供了一个统一的平台,促进不同阶段的信息共享、协同工作和数据管理。这有助于提高项目的整体管理水平,减少信息传递和沟通的障碍,从而提高项目的质量和效率。 选项D错误:BIM技术虽然具有很多优势,但并不能完全取代传统管理模式。在实际应用中,BIM技术和传统设计图纸及技术资料仍然需要结合使用。 选项E错误:BIM技术不仅适用于矿山项目的施工阶段,还在规划和运营阶段有广泛应用。例如,在规划阶段可以通过BIM技术进行设计方案的优化,在运营阶段可以通过BIM模型进行设备维护和故障排查等工作。
[Page]

第3题 案例分析题(每题20分,共4题,共80分)

31、背景资料

某矿山施工企业承建一座中型露天铁矿,设计生产能力为200万吨/年。项目总投资约8亿元,计划工期32个月,工程内容主要包括土方开挖、边坡治理、排水系统建设、矿石运输道路建设等。该矿区位于丘陵地带,总占地面积约5km,地质条件复杂,存在多处断层和软弱夹层,边坡稳定性较差,且地处生态敏感区,周边有农田和村庄。项目所在地政府要求严格执行环保规定,确保施工过程中不破坏周边生态环境,将对农田和村庄的影响降至最低。

项目启动阶段,施工单位发现矿石运输道路设计不满足大型运输车辆通行需求,经与设计单位沟通,对矿石运输道路设计进行了优化,此设计变更涉及费用和工期部分合同条款需要调整

施工过程中,边坡出现滑移现象,为排除重大事故隐患,施工单位积极制定相应的技术和管理措施,并加强施工质量管控。施工单位某次对边坡支护工程已完工锚杆

施工质量检查后,根据施工质量统计结果(如表2所示),采用排列图法进行分析。

绘制了质量影响因素排列图,如图2所示。



施工单位对矿区周边地质环境检查评估发现,施工对矿区地形地貌景观造成一定破坏,随即采取矿山地质环境治理恢复措施,进行生态修复。

问题:

1、边坡出现滑移现象,哪些情形可判定为重大事故隐患?

2、写出矿石运输道路设计变更引起的合同条款调整程序。

3、分别写出图2中纵坐标A和B的内容,计算C值。根据质量检查分析结果,

4、根据工程背景,写出矿山地质环境治理恢复措施的主要内容。

参考答案:

1、①边坡出现横向及纵向放射状裂缝;

②坡体前缘坡脚处出现上隆(凸起)现象,后缘的裂缝急剧扩展;

③位移观测资料显示的水平位移量或者垂直位移量出现加速变化的趋势。

2、承包人首先在工程变更确定后14d内,提出变更工程价款的报告,经工程师确认后调整合同价款,在双方确定变更后14d内承包人不向工程师提出变更工程价款报告的,视为该项变更不涉及合同价款的变更。

工程师应在收到变更工程价款报告之日起14d内予以响应,工程师无正当理由不响应的,自变更工程价款报告送达之日起14d后视为变更工程价款报告已被确认。

工程师不同意承包人提出的变更价款的,按合同规定的有关争议解决的约定处理。

3、写出边坡锚杆施工质量问题的主要因素、次要因素和一般因素。

A:频数;B:累计频率。C=(16+13+11)/50×100%=80%。

主要因素:锚杆间距偏差、锚孔深度不足、锚杆孔角度偏差

次要因素:锚杆外露过长

一般因素:锚杆托板松动

4.边坡加固、采坑回填、植树种草或者挂网客土喷播等工程措施,以修复生态。

32、背景资料

某矿山建筑企业中标一煤矿斜井井简工程,并简全长800m,倾角15°,断面为直墙半圆拱,净宽4500mm,净高4000mm。斜井穿越地层有冲积层、风化岩层、煤层岩层,岩层强度R=40~60MPa,地质构造简单,平均水量10-15m³/h。基岩段采用锚喷支护,喷射混凝土强度等级C30,厚度120mm,杆设计锚力100KN,杆体为φ20x2000mm带助钢筋,间排距1000mmx1000mm,树脂药卷锚固。

施工单位根据相关资料编制了施工组织设计,部分内容如下:

(1)斜井掘进及提升运输,气腿式凿岩机钻眼,爆破破岩,耙斗装岩机装岩,箕斗运*提升

(2)工作面锚喷支护,选用专用锚杆钻机施工,喷射混凝土采用湿式喷射工艺,地面布置搅拌站。

(3)工作面排水:采用二级排水系统,所施工的斜井中部设置二级排水站。

某月施工一段斜井长度为65m,月末进行验收。其中喷射混凝土厚度验收检查选取了4个断面(间隔20m),每个断面沿巷道轮均匀布置3个点,通过打孔检测厚度,检查数据为第1断面:122mm、120mm、123mm;第2新面:125mm、110mm、121mm:第3新面:120mm、120mm、126mm;第4新面:120mm、121mm、120mm。

问题

1.该斜井采用箕斗运矸,提升运输系统布置有哪些要求?

2.结合背景写出湿式喷射混凝土的工艺流程

3.该斜井设置二级排水站应考虑哪些因素?

4.该段斜井喷射混凝土厚度月度验收质量能否判定为合格?说明理由

参考答案:

1.一般配备双轨双套提升,运研矿车或箕斗应采用底卸式或侧卸式自动卸矸矿车或箕斗,以提高运矸工效。斜井施工提升应设置防跑车安全装置,同时还必须安设能够将运行中断绳、脱钩的车辆阻止的防跑车防护装置,以保证提升运输工作安全。

2.湿喷机压送拌和好的混凝土,在喷头处添加液态速凝剂,再喷到岩面上。

3.工作面位置、一级排水设备的扬程、临时水泵房与水仓、总涌水量、排水泵配置、可移动性。

【二级排水站设施设在工作面后面适当的位置,位置的确定原则:距工作面施工设备至少5m;要考虑一级排水设备扬程的允许,并有10%的富余量;要设临时水泵房、临时水仓,临时水仓的容量应视斜井总涌水量而定;排水设备至少配备两台,一台工作,一台备用。每台水泵的流量宜为总涌水量的2~3倍,其扬程应大于到第三级排水或到地面的高程,且有10%以上的富余量;二级排水站随工作面进展的需要进行前移】

4.合格。理由:检查方法,数量均符合规范要求。取样数量=65/3=21.7m<25米,每个断面沿巷道轮均匀布置3个点,通过打孔检测厚度,符合《煤矿井巷工程质量验收规范》。

【9.3.5喷射混凝土厚度不应小于设计值,局部喷射混凝土厚度不得小于设计值的90%。

检查数量:中间、竣工验收时,按本规范附录B的规定选检查点,在检查点断面内均匀选3个测点。

检验方法:打眼尺量检查或抽查施工检查记录】

平均厚度=(122+120+123+125+110+121+120+120+126+120+121+120)/12=120.67mm>设计厚度120mm。且最小厚度110/120×100%=91.67%>90%。符合规范要求。

33、背景资料

某施工单位承建一煤矿胶运大巷工程,巷道为矩形断面,掘进宽度6.3m,掘进高度4.5m,采用锚网(索)喷永久支护,喷射混凝土强度等级C25,厚度150mm。巷道沿煤层底板掘进,煤层平均厚度3.0m,倾角0.5°~2.0°,裂隙及节理发育;直接顶板主要为中砂岩,平均厚度4.8m,坚固性系数f=8~10;底板主要为泥质砂岩,平均厚度3.5m。

施工单位根据胶运大巷实际情况,确定采用巷道掘进机机械化作业线施工方案(见图1)。选用煤巷掘进机掘进,自上而下截割围岩;考虑煤层赋存稳定,仅设置巷道腰线,每掘进150m对腰线进行一次校核,保证巷道线与煤层倾角基本一致;为加快施工速度,工作面锚网(索)支护时,后方200m处安设施工设备B平行进行永久支护。施工方案呈报建设单位后,建设单位认为该方案存在问题,要求施工单位进行修改。

巷道施工中,工作面利用掘进机内、外喷雾降尘,及时冲洗岩帮,清理煤尘;作业人员佩戴封闭式眼镜和防尘口罩进行个体防护。

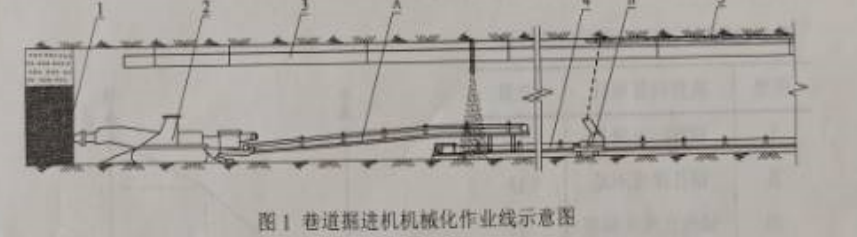

1一掘进工作面;2一巷道掘进机;3一风筒;4-可伸缩带式输送机;5一混凝土喷层

【问题】

1.写出图1中巷道掘进机机械化作业线配套设备A和B的名称。

2.与凿岩台车钻眼-装载机装矸-胶带运输机运输作业线相比,施工单位采用的巷道掘进机机械化作业线的优点有哪些?

3.针对施工方案存在的问题,写出正确的做法

4.该巷道施工还可采取哪些防尘措施?

参考答案:

1、A:转载机;B混凝土喷射机

2、具有驱动动力大、能在全断面上连续破岩、生产能力大、效率高、操作自动化程度高等特点,具有高效、快速、一次性成洞、衬砌量少等优点。

3、(1)选用煤巷掘进机掘进,自下而上截割围岩。

(2)巷道施工均应标设中线和腰线,最前面的一个中、腰线点至掘进工作面的距离,一般应不超过30~40m,每掘进100m对腰线进行一次校核,

(3)后方100m处安设施工设备B平行进行永久支护。复喷混凝土可在工作面后20~50m处,爆破掘进最大不宜超过50m,掘进机掘进最大不宜超过100m。

4、湿式喷浆;装岩(煤)洒水;净化风流;采取捕尘措施(抽尘);除尘风机除尘、采用“二高二隔一监控”的综合防尘技术、煤(半煤)巷掘进使用高压水射流除尘装置、实行浅孔动压注水等。

34、背景资料

某施工单位承建一煤矿矿山井筒工程,井筒深度为635m,直径为6.5m,表层土深度为17m,表层土以下为基岩风化带,厚度为25m,预计涌水量在7m3/h。中间基岩段205~238m段,预计涌水量在35m3/h,278~304m段,预计涌水量在17m3/h。至基岩段320m处,预计瓦斯涌出量为2m3/min。

施工单位根据现场情况及设计文件等资料,编制了单位工程施工组织设计,内容包含:工程概况、施工方案与施工方法、施工进度计划与经济技术指标要求、附图与附表等。

施工单位根据已审核的单位工程施工组织设计组织施工,在井筒施工中,发生以下情况:

事件1:施工单位在井筒施工经过表土层后,在基岩风化带,为了加快施工时间,采用爆破掘进法施工,掘进段高3m直接采用浇筑混凝土永久支护。在通过基岩风化带后,安装了吊盘等设施。

事件2:施工单位在通过基岩涌水量大的岩层时,采用了工作面预注浆。注浆孔深入到所注含水层底板以下5m处,便开始进行注浆作业。工作面注浆结束时,注浆压力为静水压力的1.5倍,注入量小于50L/min。注浆完毕后,在基岩掘进过程中,发生涌水事故,造成工作面作业人员5人溺亡。事故发生后,施工单位采取紧急措施,避免了更大的损失。

【问题】

1.根据立井基岩段瓦斯涌出量情况,判断应该按照哪一级矿井瓦斯等级管理?并说明理由。

低瓦斯。

2.补充单位工程施工组织设计的内容。

3.根据事件一,指出表土段施工的不妥之处,并说明理由。

4.根据事件二,指出工作面预注浆的不妥之处,并进行改正。判断本次事故安全等级,并说明理由。

参考答案:

1.低瓦斯。

理由:预计掘进工作面绝对瓦斯涌出量为2m3/min,小于3m3/min。

根据《煤矿安全规程》同时满足下列条件的为低瓦斯矿井:

(1)矿井相对瓦斯涌出量不大于10m3/t;

(2)矿井绝对瓦斯涌出量不大于40m3/min;

(3)矿井任一掘进工作面绝对瓦斯涌出量不大于3m3/min;

(4)矿井任一采煤工作面绝对瓦斯涌出量不大于5m3/min。

2.地质地形条件;施工质量及安全技术措施;施工准备工作计划。

施工组织设计内容的补充(已经有:工程概况、施工方案与施工方法、施工进度计划与经济技术指标要求、附图与附表)。

3.(1)不妥之处1:掘进3m永久支护不妥;

理由:因为基岩风化带,属于对IV、V类岩层,应设置临时支护(如锚喷支护),且不宜超过2m。

(2)不妥之处2:采用爆破法掘进。

理由:基岩风化带属于IV、V类岩层,对于表土层或者风化岩层,应采用机械掘进法或人工配合机械掘进法施工。

(3)不妥之处3:通过基岩风化带后,安吊盘不妥;

理由:当立井井筒掘进深度在20m时,安装吊盘等全套提升系统完毕。【从事矿业的现场施工人员反馈】

4.(1)①不妥之处1:注浆孔深入到所注含水层底板以下5m处;

正确做法:注浆孔的深度应超过所注含水层底板以下10m。

【根据《煤矿井巷工程施工标准》5.4.6注浆孔的深度应超过所注含水层底板以下10m】

②不妥之处2:工作面注浆结束时,注浆压力为静水压力的1.5倍,注入量应小于50L/min;

正确做法:工作面注浆结束的标准应符合各注浆孔的注浆压力达到终压,注入量应小于30L/min~40L/min。

【根据《煤矿井巷工程施工标准》5.4.25工作面注浆结束的标准应符合下列规定:1各注浆孔的注浆压力达到终压,注入量应小于30L/min~40L/min】

(2)较大事故。

理由:根据《生产安全事故报告和调查处理条例》,较大事故是指造成3人及以上10人以下死亡,或者10人及以上50人以下重伤(含工业急性中毒),或者1000万元及以上5000万元以下直接经济损失的事故。以上包含本数。

本事故溺亡5人,判定为较大事故。
