233 网校针对 2025 年一级造价工程师《建设工程计价》考试试题进行了全面的分析,科目试题
整体难度适中,其中绝大部分的试题在李志成老师的精讲班、高频考点班、直播点睛班中做过详细讲
解,特别是李老师最后两个小时的直播点睛班涵盖了大部分的考点。
今年试卷较往年有如下特点:第一,计算题数量(14 个)较往年明显下降,但题目综合性不强,
考生得分相对容易。第二,依旧是重者恒重,偏题怪题不多,只有第 2 题的水土保持工程投资构成以
及第 6 章的尾工工程和待摊投资支出的试题稍有难度。第三,2024 版《建设工程工程量清单计价规
范》的实施带来部分的变化,涉及分值达 32 分,占比 40%,这个部分在近几年都会是考试的重点,
需要着重关注。
一、章节分值分布
章节名称 单项选择题 多项选择题 合计
第一章 建设工程造价构成 11 6 17
第一节 概述 2 0 2
第二节 设备及工器具购置费用的构成和计算 2 2 4
第三节 建筑安装工程费用的构成和计算 3 2 5
第四节 工程建设其他费用的构成和计算 2 2 4
第五节 预备费和建设期利息的计算 2 0 2
第二章 建设工程计价原理、方法及计价依据 10 10 20
第一节 工程计价原理 0 2 2
第二节 工程量清单计价方法 3 2 5
第三节 建筑安装工程人工、材料和施工机具台班消耗量的确定 2 2 4
第四节 建筑安装工程人工、材料和施工机具台班单价的确定 2 2 4
第五节 工程计价定额的编制 1 0 1
第六节 工程计价信息及其应用 2 2 4
第三章 建设项目决策和设计阶段工程造价的预测 8 4 12
第一节 投资估算的编制 4 2 6
第二节 设计概算的编制 3 2 5
第三节 施工图预算的编制 1 0 1
第四章 建设项目发承包阶段合同价款的约定 13 8 21
第一节 招标工程量清单与最高投标限价的编制 4 2 6
第二节 投标报价的编制 3 4 7
第三节 中标价及合同价款的约定 3 2 5
第四节 工程总承包及国际工程合同价款的约定 3 0 3
第五章 建设项目施工阶段合同价款的调整和结算 15 10 25
第一节 合同价款调整 7 4 11
233 网校针对 2025 年一级造价工程师《建设工程计价》考试试题进行了全面的分析,科目试题
整体难度适中,其中绝大部分的试题在李志成老师的精讲班、高频考点班、直播点睛班中做过详细讲
解,特别是李老师最后两个小时的直播点睛班涵盖了大部分的考点。
今年试卷较往年有如下特点:第一,计算题数量(14 个)较往年明显下降,但题目综合性不强,
考生得分相对容易。第二,依旧是重者恒重,偏题怪题不多,只有第 2 题的水土保持工程投资构成以
及第 6 章的尾工工程和待摊投资支出的试题稍有难度。第三,2024 版《建设工程工程量清单计价规
范》的实施带来部分的变化,涉及分值达 32 分,占比 40%,这个部分在近几年都会是考试的重点,
需要着重关注。
一、章节分值分布
章节名称 单项选择题 多项选择题 合计
第一章 建设工程造价构成 11 6 17
第一节 概述 2 0 2
第二节 设备及工器具购置费用的构成和计算 2 2 4
第三节 建筑安装工程费用的构成和计算 3 2 5
第四节 工程建设其他费用的构成和计算 2 2 4
第五节 预备费和建设期利息的计算 2 0 2
第二章 建设工程计价原理、方法及计价依据 10 10 20
第一节 工程计价原理 0 2 2
第二节 工程量清单计价方法 3 2 5
第三节 建筑安装工程人工、材料和施工机具台班消耗量的确定 2 2 4
第四节 建筑安装工程人工、材料和施工机具台班单价的确定 2 2 4
第五节 工程计价定额的编制 1 0 1
第六节 工程计价信息及其应用 2 2 4
第三章 建设项目决策和设计阶段工程造价的预测 8 4 12
第一节 投资估算的编制 4 2 6
第二节 设计概算的编制 3 2 5
第三节 施工图预算的编制 1 0 1
第四章 建设项目发承包阶段合同价款的约定 13 8 21
第一节 招标工程量清单与最高投标限价的编制 4 2 6
第二节 投标报价的编制 3 4 7
第三节 中标价及合同价款的约定 3 2 5
第四节 工程总承包及国际工程合同价款的约定 3 0 3
第五章 建设项目施工阶段合同价款的调整和结算 15 10 25
第一节 合同价款调整 7 4 11
第二节 工程合同价款支付与结算 7 6 13
第三节 工程总承包和国际工程合同价款结算 1 0 1
第六章 建设项目竣工决算和新增资产价值的确定 3 2 5
第一节 竣工决算 2 0 2
第二节 新增资产价值的确定 1 2 3
合计 60 40 100
二、试题分析
一、单项选择题(每题 1 分,共 60 题,共 60 分)下列每小题的 4 个选项中,只有一项是最符合题
意的正确答案,多选、错选或不选均不得分。
1.某建设期为 2 年的工程项目建设投资为 10000 万元,工程建设其他费为 1500 万元,预备费为 450
万元,建设期初贷款 4000 万元,贷款年利率为 4%;流动资金为 200 万元。该项目的固定资产投资
额为( )万元。
A.10326.4
B.10526.4
C.12270.0
D.12276.4
【答案】A
【解析】建设期利息:4000×(1+4%)2-4000=326.4 万元
固定资产投资额=建设投资+建设期利息=10000+326.4=10326.4 万元
《建设工程计价》直播点睛班-李志成-第 1 讲-直播点睛(一)

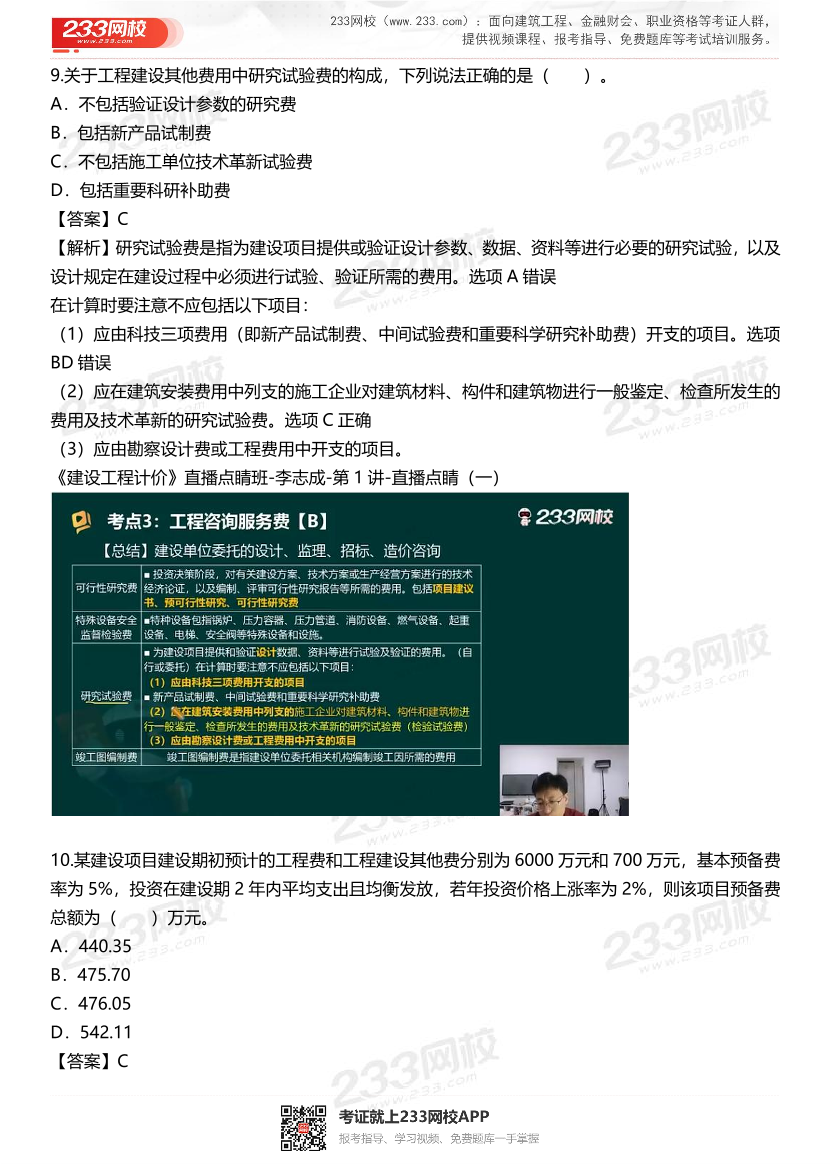

2.根据水利工程总投资构成的规定,可列入水土保持工程投资的是( )。
A.建设用地用海费
B.环境保护措施费
第二节 工程合同价款支付与结算 7 6 13
第三节 工程总承包和国际工程合同价款结算 1 0 1
第六章 建设项目竣工决算和新增资产价值的确定 3 2 5
第一节 竣工决算 2 0 2
第二节 新增资产价值的确定 1 2 3
合计 60 40 100
二、试题分析
一、单项选择题(每题 1 分,共 60 题,共 60 分)下列每小题的 4 个选项中,只有一项是最符合题
意的正确答案,多选、错选或不选均不得分。
1.某建设期为 2 年的工程项目建设投资为 10000 万元,工程建设其他费为 1500 万元,预备费为 450
万元,建设期初贷款 4000 万元,贷款年利率为 4%;流动资金为 200 万元。该项目的固定资产投资
额为( )万元。
A.10326.4
B.10526.4
C.12270.0
D.12276.4
【答案】A
【解析】建设期利息:4000×(1+4%)2-4000=326.4 万元
固定资产投资额=建设投资+建设期利息=10000+326.4=10326.4 万元
《建设工程计价》直播点睛班-李志成-第 1 讲-直播点睛(一)
2.根据水利工程总投资构成的规定,可列入水土保持工程投资的是( )。
A.建设用地用海费
B.环境保护措施费
C.工程措施投资

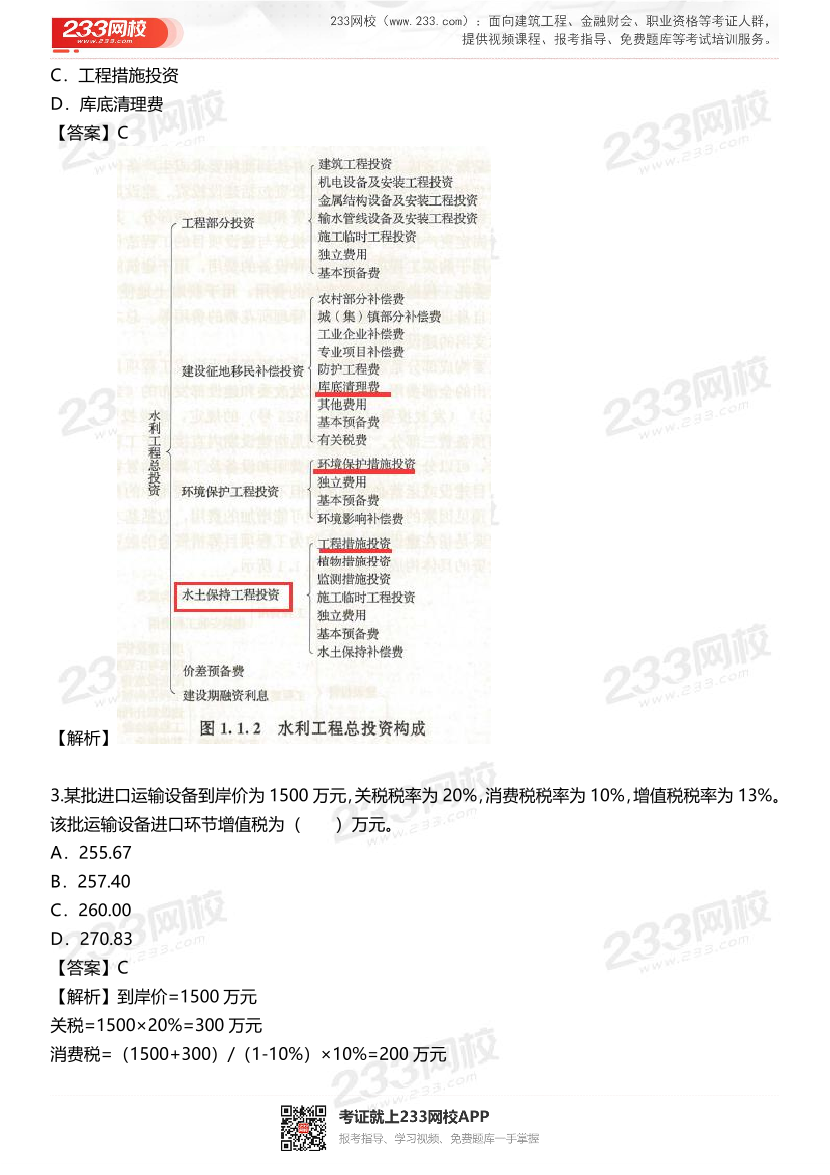

D.库底清理费
【答案】C
【解析】

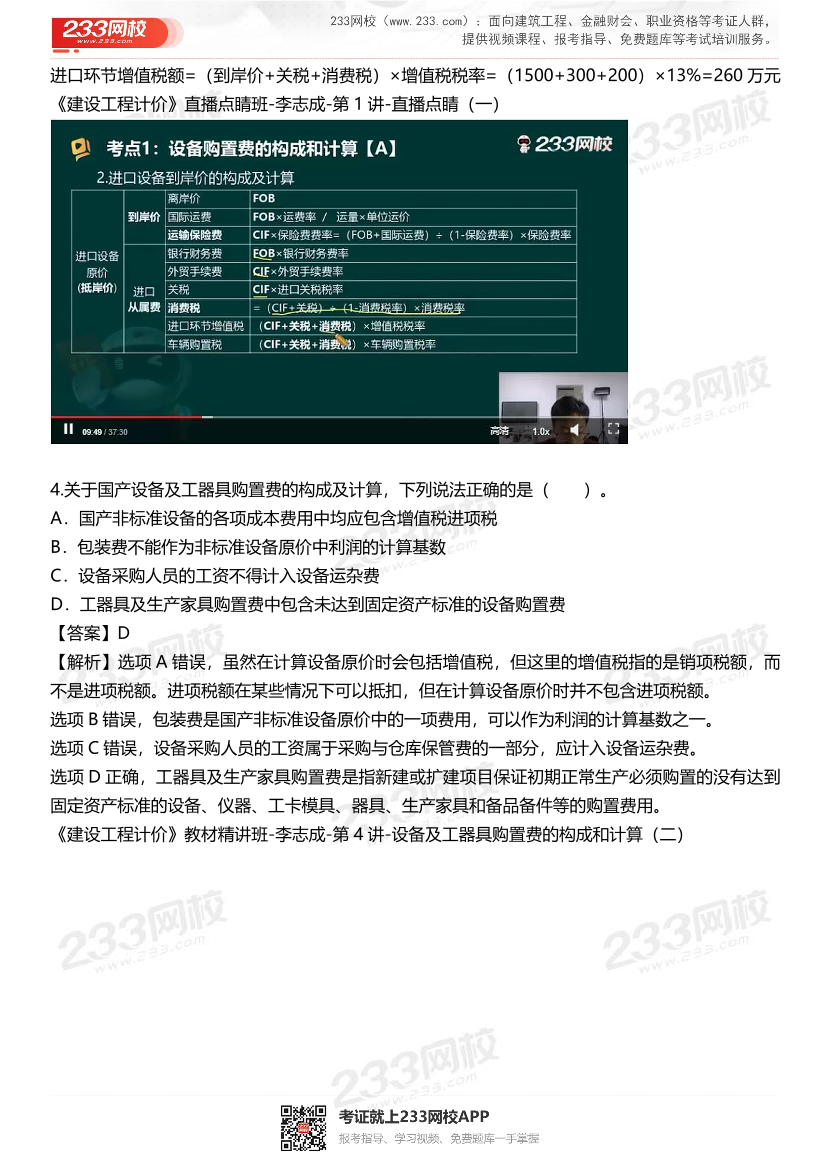

3.某批进口运输设备到岸价为 1500 万元,关税税率为 20%,消费税税率为 10%,增值税税率为 13%。
该批运输设备进口环节增值税为( )万元。
A.255.67
B.257.40
C.260.00
D.270.83
【答案】C
【解析】到岸价=1500 万元
关税=1500×20%=300 万元
消费税=(1500+300)/(1-10%)×10%=200 万元
C.工程措施投资
D.库底清理费
【答案】C
【解析】
3.某批进口运输设备到岸价为 1500 万元,关税税率为 20%,消费税税率为 10%,增值税税率为 13%。
该批运输设备进口环节增值税为( )万元。
A.255.67
B.257.40
C.260.00
D.270.83
【答案】C
【解析】到岸价=1500 万元
关税=1500×20%=300 万元
消费税=(1500+300)/(1-10%)×10%=200 万元
进口环节增值税额=(到岸价+关税+消费税)×增值税税率=(1500+300+200)×13%=260 万元
《建设工程计价》直播点睛班-李志成-第 1 讲-直播点睛(一)
4.关于国产设备及工器具购置费的构成及计算,下列说法正确的是( )。
A.国产非标准设备的各项成本费用中均应包含增值税进项税
B.包装费不能作为非标准设备原价中利润的计算基数
C.设备采购人员的工资不得计入设备运杂费
D.工器具及生产家具购置费中包含未达到固定资产标准的设备购置费
【答案】D
【解析】选项 A 错误,虽然在计算设备原价时会包括增值税,但这里的增值税指的是销项税额,而
不是进项税额。进项税额在某些情况下可以抵扣,但在计算设备原价时并不包含进项税额。
选项 B 错误,包装费是国产非标准设备原价中的一项费用,可以作为利润的计算基数之一。
选项 C 错误,设备采购人员的工资属于采购与仓库保管费的一部分,应计入设备运杂费。
选项 D 正确,工器具及生产家具购置费是指新建或扩建项目保证初期正常生产必须购置的没有达到
固定资产标准的设备、仪器、工卡模具、器具、生产家具和备品备件等的购置费用。
《建设工程计价》教材精讲班-李志成-第 4 讲-设备及工器具购置费的构成和计算(二)
进口环节增值税额=(到岸价+关税+消费税)×增值税税率=(1500+300+200)×13%=260 万元
《建设工程计价》直播点睛班-李志成-第 1 讲-直播点睛(一)
4.关于国产设备及工器具购置费的构成及计算,下列说法正确的是( )。
A.国产非标准设备的各项成本费用中均应包含增值税进项税
B.包装费不能作为非标准设备原价中利润的计算基数
C.设备采购人员的工资不得计入设备运杂费
D.工器具及生产家具购置费中包含未达到固定资产标准的设备购置费
【答案】D
【解析】选项 A 错误,虽然在计算设备原价时会包括增值税,但这里的增值税指的是销项税额,而
不是进项税额。进项税额在某些情况下可以抵扣,但在计算设备原价时并不包含进项税额。
选项 B 错误,包装费是国产非标准设备原价中的一项费用,可以作为利润的计算基数之一。
选项 C 错误,设备采购人员的工资属于采购与仓库保管费的一部分,应计入设备运杂费。
选项 D 正确,工器具及生产家具购置费是指新建或扩建项目保证初期正常生产必须购置的没有达到
固定资产标准的设备、仪器、工卡模具、器具、生产家具和备品备件等的购置费用。
《建设工程计价》教材精讲班-李志成-第 4 讲-设备及工器具购置费的构成和计算(二)
5.下列费用应计入人工工日单价的是( )。
A.差旅交通费
B.工人实名制管理费
C.工会经费
D.劳动力招募费
【答案】C
【解析】人工工日单价,是指直接从事建筑安装工程施工的生产工人在每个工作日的工资、津贴、奖
金、加班加点工资、特殊情况下支付的工资以及社会保险费、住房公积金、劳动保护费、职工福利费、
工会经费、职工教育经费等。
《建设工程计价》直播点睛班-李志成-第 1 讲-直播点睛(一)

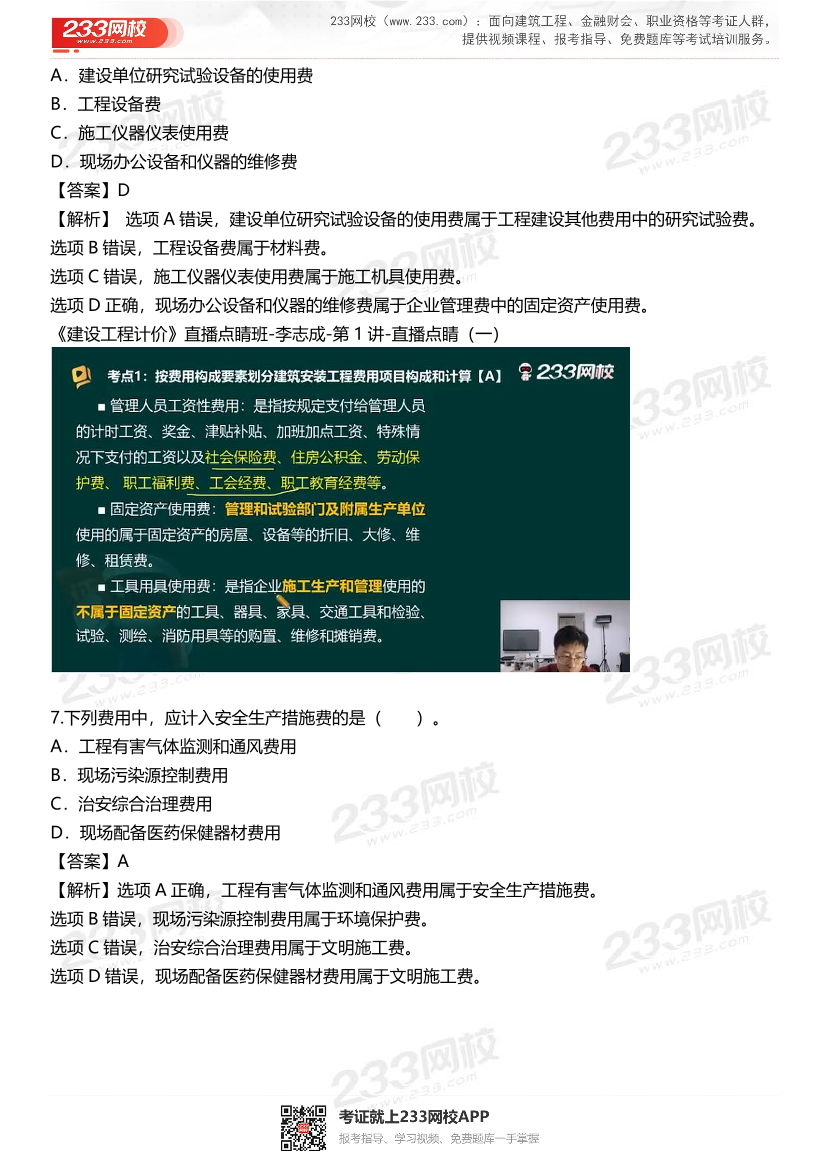

6.下列与设备仪器相关的费用中,应计入建筑安装工程费中企业管理费的是( )。
5.下列费用应计入人工工日单价的是( )。
A.差旅交通费
B.工人实名制管理费
C.工会经费
D.劳动力招募费
【答案】C
【解析】人工工日单价,是指直接从事建筑安装工程施工的生产工人在每个工作日的工资、津贴、奖
金、加班加点工资、特殊情况下支付的工资以及社会保险费、住房公积金、劳动保护费、职工福利费、
工会经费、职工教育经费等。
《建设工程计价》直播点睛班-李志成-第 1 讲-直播点睛(一)
6.下列与设备仪器相关的费用中,应计入建筑安装工程费中企业管理费的是( )。
A.建设单位研究试验设备的使用费
B.工程设备费
C.施工仪器仪表使用费
D.现场办公设备和仪器的维修费
【答案】D
【解析】 选项 A 错误,建设单位研究试验设备的使用费属于工程建设其他费用中的研究试验费。
选项 B 错误,工程设备费属于材料费。
选项 C 错误,施工仪器仪表使用费属于施工机具使用费。
选项 D 正确,现场办公设备和仪器的维修费属于企业管理费中的固定资产使用费。
《建设工程计价》直播点睛班-李志成-第 1 讲-直播点睛(一)
7.下列费用中,应计入安全生产措施费的是( )。
A.工程有害气体监测和通风费用
B.现场污染源控制费用
C.治安综合治理费用
D.现场配备医药保健器材费用
【答案】A
【解析】选项 A 正确,工程有害气体监测和通风费用属于安全生产措施费。
选项 B 错误,现场污染源控制费用属于环境保护费。
选项 C 错误,治安综合治理费用属于文明施工费。
选项 D 错误,现场配备医药保健器材费用属于文明施工费。
A.建设单位研究试验设备的使用费
B.工程设备费
C.施工仪器仪表使用费
D.现场办公设备和仪器的维修费
【答案】D
【解析】 选项 A 错误,建设单位研究试验设备的使用费属于工程建设其他费用中的研究试验费。
选项 B 错误,工程设备费属于材料费。
选项 C 错误,施工仪器仪表使用费属于施工机具使用费。
选项 D 正确,现场办公设备和仪器的维修费属于企业管理费中的固定资产使用费。
《建设工程计价》直播点睛班-李志成-第 1 讲-直播点睛(一)
7.下列费用中,应计入安全生产措施费的是( )。
A.工程有害气体监测和通风费用
B.现场污染源控制费用
C.治安综合治理费用
D.现场配备医药保健器材费用
【答案】A
【解析】选项 A 正确,工程有害气体监测和通风费用属于安全生产措施费。
选项 B 错误,现场污染源控制费用属于环境保护费。
选项 C 错误,治安综合治理费用属于文明施工费。
选项 D 错误,现场配备医药保健器材费用属于文明施工费。
《建设工程计价》教材精讲班-李志成-第 7 讲-建筑安装工程费用的构成和计算(三)

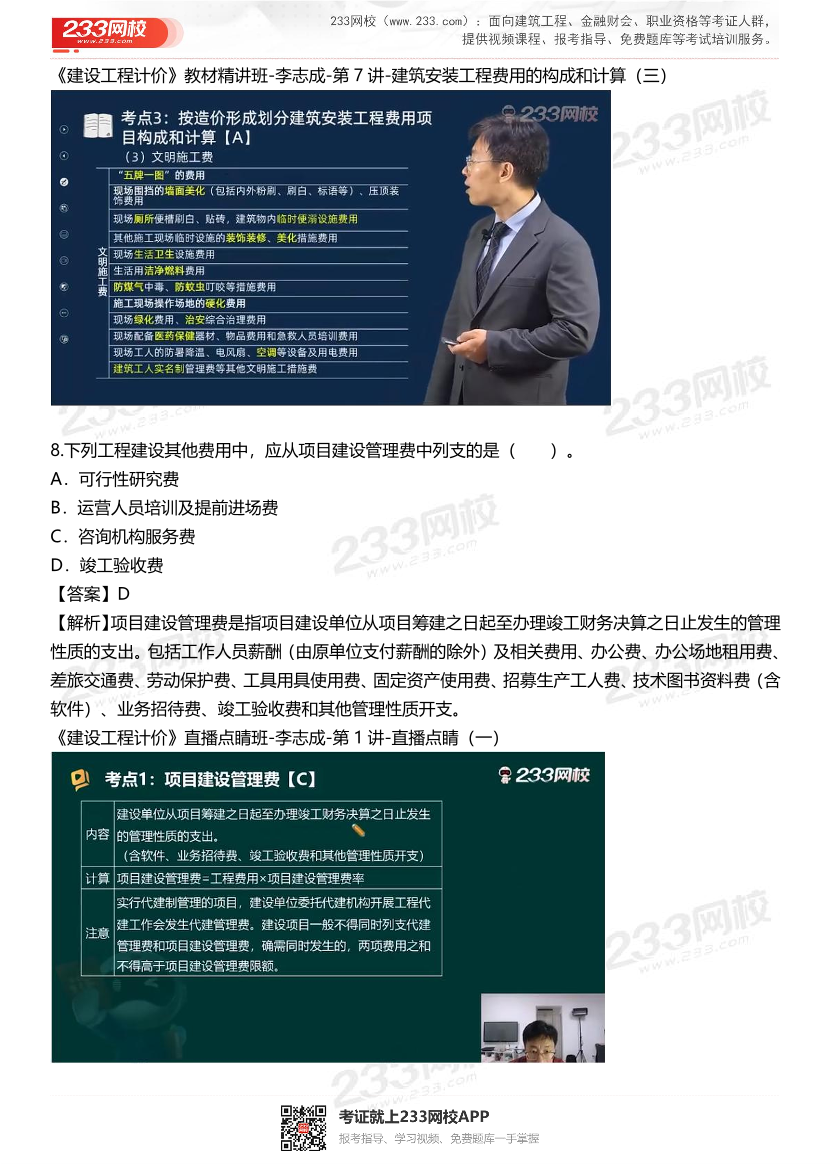

8.下列工程建设其他费用中,应从项目建设管理费中列支的是( )。
A.可行性研究费
B.运营人员培训及提前进场费
C.咨询机构服务费
D.竣工验收费
【答案】D
【解析】项目建设管理费是指项目建设单位从项目筹建之日起至办理竣工财务决算之日止发生的管理
性质的支出。包括工作人员薪酬(由原单位支付薪酬的除外)及相关费用、办公费、办公场地租用费、
差旅交通费、劳动保护费、工具用具使用费、固定资产使用费、招募生产工人费、技术图书资料费(含
软件)、业务招待费、竣工验收费和其他管理性质开支。
《建设工程计价》直播点睛班-李志成-第 1 讲-直播点睛(一)
《建设工程计价》教材精讲班-李志成-第 7 讲-建筑安装工程费用的构成和计算(三)
8.下列工程建设其他费用中,应从项目建设管理费中列支的是( )。
A.可行性研究费
B.运营人员培训及提前进场费
C.咨询机构服务费
D.竣工验收费
【答案】D
【解析】项目建设管理费是指项目建设单位从项目筹建之日起至办理竣工财务决算之日止发生的管理
性质的支出。包括工作人员薪酬(由原单位支付薪酬的除外)及相关费用、办公费、办公场地租用费、
差旅交通费、劳动保护费、工具用具使用费、固定资产使用费、招募生产工人费、技术图书资料费(含
软件)、业务招待费、竣工验收费和其他管理性质开支。
《建设工程计价》直播点睛班-李志成-第 1 讲-直播点睛(一)
9.关于工程建设其他费用中研究试验费的构成,下列说法正确的是( )。
A.不包括验证设计参数的研究费
B.包括新产品试制费
C.不包括施工单位技术革新试验费
D.包括重要科研补助费
【答案】C
【解析】研究试验费是指为建设项目提供或验证设计参数、数据、资料等进行必要的研究试验,以及
设计规定在建设过程中必须进行试验、验证所需的费用。选项 A 错误
在计算时要注意不应包括以下项目:
(1)应由科技三项费用(即新产品试制费、中间试验费和重要科学研究补助费)开支的项目。选项
BD 错误
(2)应在建筑安装费用中列支的施工企业对建筑材料、构件和建筑物进行一般鉴定、检查所发生的
费用及技术革新的研究试验费。选项 C 正确
(3)应由勘察设计费或工程费用中开支的项目。
《建设工程计价》直播点睛班-李志成-第 1 讲-直播点睛(一)
10.某建设项目建设期初预计的工程费和工程建设其他费分别为 6000 万元和 700 万元,基本预备费
率为 5%,投资在建设期 2 年内平均支出且均衡发放,若年投资价格上涨率为 2%,则该项目预备费
总额为( )万元。
A.440.35
B.475.70
C.476.05
D.542.11
【答案】C
9.关于工程建设其他费用中研究试验费的构成,下列说法正确的是( )。
A.不包括验证设计参数的研究费
B.包括新产品试制费
C.不包括施工单位技术革新试验费
D.包括重要科研补助费
【答案】C
【解析】研究试验费是指为建设项目提供或验证设计参数、数据、资料等进行必要的研究试验,以及
设计规定在建设过程中必须进行试验、验证所需的费用。选项 A 错误
在计算时要注意不应包括以下项目:
(1)应由科技三项费用(即新产品试制费、中间试验费和重要科学研究补助费)开支的项目。选项
BD 错误
(2)应在建筑安装费用中列支的施工企业对建筑材料、构件和建筑物进行一般鉴定、检查所发生的
费用及技术革新的研究试验费。选项 C 正确
(3)应由勘察设计费或工程费用中开支的项目。
《建设工程计价》直播点睛班-李志成-第 1 讲-直播点睛(一)
10.某建设项目建设期初预计的工程费和工程建设其他费分别为 6000 万元和 700 万元,基本预备费
率为 5%,投资在建设期 2 年内平均支出且均衡发放,若年投资价格上涨率为 2%,则该项目预备费
总额为( )万元。
A.440.35
B.475.70
C.476.05
D.542.11
【答案】C

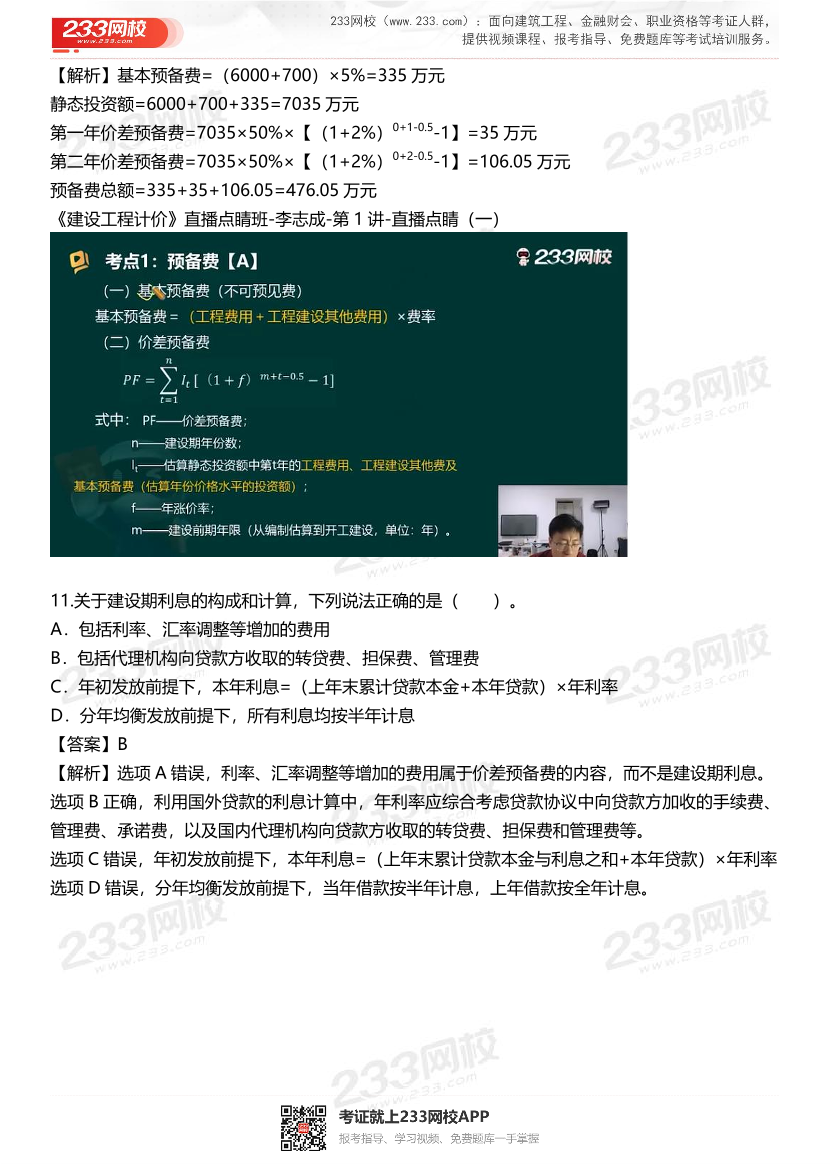

【解析】基本预备费=(6000+700)×5%=335 万元
静态投资额=6000+700+335=7035 万元
第一年价差预备费=7035×50%×【(1+2%)0+1-0.5-1】=35 万元
第二年价差预备费=7035×50%×【(1+2%)0+2-0.5-1】=106.05 万元
预备费总额=335+35+106.05=476.05 万元
《建设工程计价》直播点睛班-李志成-第 1 讲-直播点睛(一)

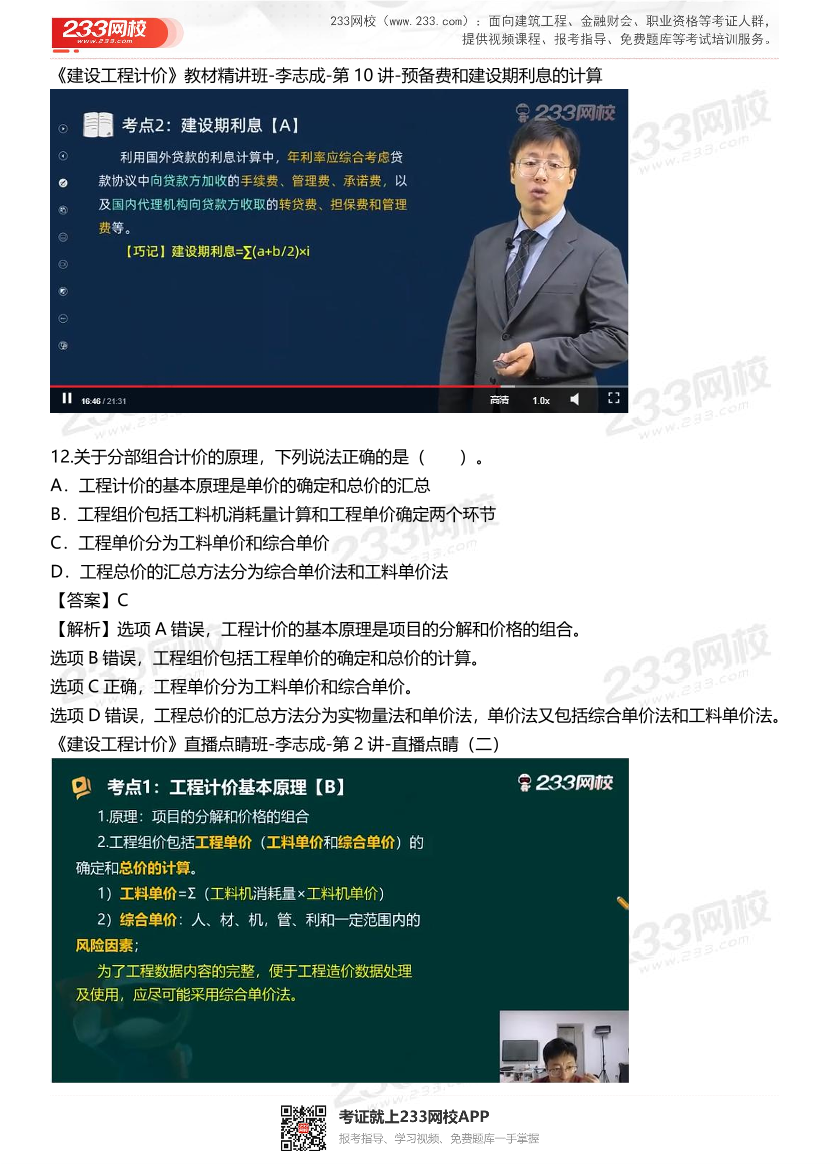

11.关于建设期利息的构成和计算,下列说法正确的是( )。
A.包括利率、汇率调整等增加的费用
B.包括代理机构向贷款方收取的转贷费、担保费、管理费
C.年初发放前提下,本年利息=(上年末累计贷款本金+本年贷款)×年利率
D.分年均衡发放前提下,所有利息均按半年计息
【答案】B
【解析】选项 A 错误,利率、汇率调整等增加的费用属于价差预备费的内容,而不是建设期利息。
选项 B 正确,利用国外贷款的利息计算中,年利率应综合考虑贷款协议中向贷款方加收的手续费、
管理费、承诺费,以及国内代理机构向贷款方收取的转贷费、担保费和管理费等。
选项 C 错误,年初发放前提下,本年利息=(上年末累计贷款本金与利息之和+本年贷款)×年利率
选项 D 错误,分年均衡发放前提下,当年借款按半年计息,上年借款按全年计息。
【解析】基本预备费=(6000+700)×5%=335 万元
静态投资额=6000+700+335=7035 万元
第一年价差预备费=7035×50%×【(1+2%)0+1-0.5-1】=35 万元
第二年价差预备费=7035×50%×【(1+2%)0+2-0.5-1】=106.05 万元
预备费总额=335+35+106.05=476.05 万元
《建设工程计价》直播点睛班-李志成-第 1 讲-直播点睛(一)
11.关于建设期利息的构成和计算,下列说法正确的是( )。
A.包括利率、汇率调整等增加的费用
B.包括代理机构向贷款方收取的转贷费、担保费、管理费
C.年初发放前提下,本年利息=(上年末累计贷款本金+本年贷款)×年利率
D.分年均衡发放前提下,所有利息均按半年计息
【答案】B
【解析】选项 A 错误,利率、汇率调整等增加的费用属于价差预备费的内容,而不是建设期利息。
选项 B 正确,利用国外贷款的利息计算中,年利率应综合考虑贷款协议中向贷款方加收的手续费、
管理费、承诺费,以及国内代理机构向贷款方收取的转贷费、担保费和管理费等。
选项 C 错误,年初发放前提下,本年利息=(上年末累计贷款本金与利息之和+本年贷款)×年利率
选项 D 错误,分年均衡发放前提下,当年借款按半年计息,上年借款按全年计息。
《建设工程计价》教材精讲班-李志成-第 10 讲-预备费和建设期利息的计算
12.关于分部组合计价的原理,下列说法正确的是( )。
A.工程计价的基本原理是单价的确定和总价的汇总
B.工程组价包括工料机消耗量计算和工程单价确定两个环节
C.工程单价分为工料单价和综合单价
D.工程总价的汇总方法分为综合单价法和工料单价法
【答案】C
【解析】选项 A 错误,工程计价的基本原理是项目的分解和价格的组合。
选项 B 错误,工程组价包括工程单价的确定和总价的计算。
选项 C 正确,工程单价分为工料单价和综合单价。
选项 D 错误,工程总价的汇总方法分为实物量法和单价法,单价法又包括综合单价法和工料单价法。
《建设工程计价》直播点睛班-李志成-第 2 讲-直播点睛(二)
《建设工程计价》教材精讲班-李志成-第 10 讲-预备费和建设期利息的计算
12.关于分部组合计价的原理,下列说法正确的是( )。
A.工程计价的基本原理是单价的确定和总价的汇总
B.工程组价包括工料机消耗量计算和工程单价确定两个环节
C.工程单价分为工料单价和综合单价
D.工程总价的汇总方法分为综合单价法和工料单价法
【答案】C
【解析】选项 A 错误,工程计价的基本原理是项目的分解和价格的组合。
选项 B 错误,工程组价包括工程单价的确定和总价的计算。
选项 C 正确,工程单价分为工料单价和综合单价。
选项 D 错误,工程总价的汇总方法分为实物量法和单价法,单价法又包括综合单价法和工料单价法。
《建设工程计价》直播点睛班-李志成-第 2 讲-直播点睛(二)

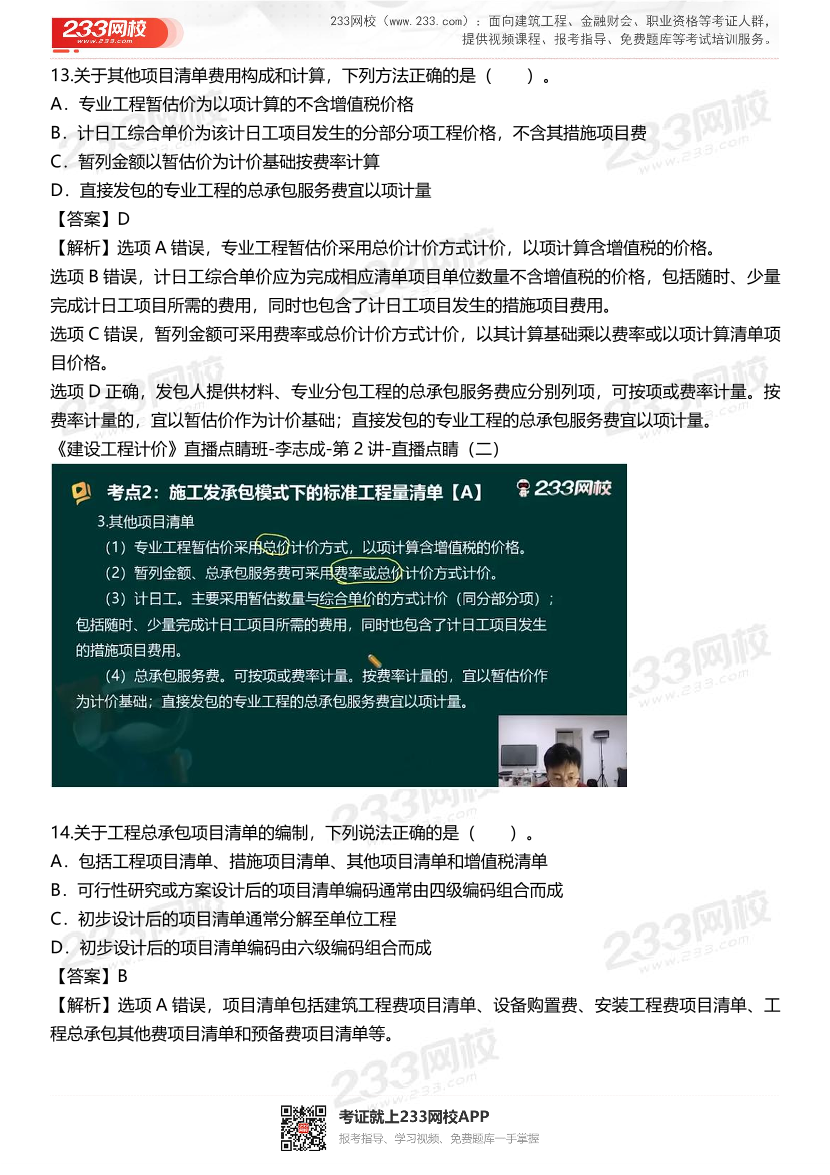

13.关于其他项目清单费用构成和计算,下列方法正确的是( )。
A.专业工程暂估价为以项计算的不含增值税价格
B.计日工综合单价为该计日工项目发生的分部分项工程价格,不含其措施项目费
C.暂列金额以暂估价为计价基础按费率计算
D.直接发包的专业工程的总承包服务费宜以项计量
【答案】D
【解析】选项 A 错误,专业工程暂估价采用总价计价方式计价,以项计算含增值税的价格。
选项 B 错误,计日工综合单价应为完成相应清单项目单位数量不含增值税的价格,包括随时、少量
完成计日工项目所需的费用,同时也包含了计日工项目发生的措施项目费用。
选项 C 错误,暂列金额可采用费率或总价计价方式计价,以其计算基础乘以费率或以项计算清单项
目价格。
选项 D 正确,发包人提供材料、专业分包工程的总承包服务费应分别列项,可按项或费率计量。按
费率计量的,宜以暂估价作为计价基础;直接发包的专业工程的总承包服务费宜以项计量。
《建设工程计价》直播点睛班-李志成-第 2 讲-直播点睛(二)
14.关于工程总承包项目清单的编制,下列说法正确的是( )。
A.包括工程项目清单、措施项目清单、其他项目清单和增值税清单
B.可行性研究或方案设计后的项目清单编码通常由四级编码组合而成
C.初步设计后的项目清单通常分解至单位工程
D.初步设计后的项目清单编码由六级编码组合而成
【答案】B
【解析】选项 A 错误,项目清单包括建筑工程费项目清单、设备购置费、安装工程费项目清单、工
程总承包其他费项目清单和预备费项目清单等。
13.关于其他项目清单费用构成和计算,下列方法正确的是( )。
A.专业工程暂估价为以项计算的不含增值税价格
B.计日工综合单价为该计日工项目发生的分部分项工程价格,不含其措施项目费
C.暂列金额以暂估价为计价基础按费率计算
D.直接发包的专业工程的总承包服务费宜以项计量
【答案】D
【解析】选项 A 错误,专业工程暂估价采用总价计价方式计价,以项计算含增值税的价格。
选项 B 错误,计日工综合单价应为完成相应清单项目单位数量不含增值税的价格,包括随时、少量
完成计日工项目所需的费用,同时也包含了计日工项目发生的措施项目费用。
选项 C 错误,暂列金额可采用费率或总价计价方式计价,以其计算基础乘以费率或以项计算清单项
目价格。
选项 D 正确,发包人提供材料、专业分包工程的总承包服务费应分别列项,可按项或费率计量。按
费率计量的,宜以暂估价作为计价基础;直接发包的专业工程的总承包服务费宜以项计量。
《建设工程计价》直播点睛班-李志成-第 2 讲-直播点睛(二)
14.关于工程总承包项目清单的编制,下列说法正确的是( )。
A.包括工程项目清单、措施项目清单、其他项目清单和增值税清单
B.可行性研究或方案设计后的项目清单编码通常由四级编码组合而成
C.初步设计后的项目清单通常分解至单位工程
D.初步设计后的项目清单编码由六级编码组合而成
【答案】B
【解析】选项 A 错误,项目清单包括建筑工程费项目清单、设备购置费、安装工程费项目清单、工
程总承包其他费项目清单和预备费项目清单等。
选项 B 正确,可行性研究或方案设计后的项目清单通常只分解至单位工程,其项目清单编码通常是
由四级编码组合而成的。
选项 C 错误,初步设计后项目清单通常分解到扩大分部和扩大分项工程。
选项 D 错误,初步设计后的项目清单编码由七级编码组合而成。
《建设工程计价》直播点睛班-李志成-第 2 讲-直播点睛(二)
15.用 1:1 水泥砂浆贴 500mmx500mmx5mm 瓷砖地面,结合层厚度为 10mm,灰缝宽为 2mm。
瓷砖损耗率为 2%,砂浆损耗率为 1%。则每 100m²瓷砖地面中瓷砖和砂浆的消耗量分别为( )。
A.405 块、1.014m3
B.405 块、1.015m3
C.408 块、1.010m3
D.408 块、1.012m3
【答案】A
【解析】100m²瓷砖的净用量=100/(0.5+0.002)×(0.5+0.002)=397 块
100m²瓷砖的消耗量=397×(1+2%)=405 块
100m²砂浆的净用量=【100-(0.5×0.5×397)】×0.005+100×0.01=1.00375m3
100m²砂浆的消耗量=1.00375×(1+1%)=1.014m3
选项 B 正确,可行性研究或方案设计后的项目清单通常只分解至单位工程,其项目清单编码通常是
由四级编码组合而成的。
选项 C 错误,初步设计后项目清单通常分解到扩大分部和扩大分项工程。
选项 D 错误,初步设计后的项目清单编码由七级编码组合而成。
《建设工程计价》直播点睛班-李志成-第 2 讲-直播点睛(二)
15.用 1:1 水泥砂浆贴 500mmx500mmx5mm 瓷砖地面,结合层厚度为 10mm,灰缝宽为 2mm。
瓷砖损耗率为 2%,砂浆损耗率为 1%。则每 100m²瓷砖地面中瓷砖和砂浆的消耗量分别为( )。
A.405 块、1.014m3
B.405 块、1.015m3
C.408 块、1.010m3
D.408 块、1.012m3
【答案】A
【解析】100m²瓷砖的净用量=100/(0.5+0.002)×(0.5+0.002)=397 块
100m²瓷砖的消耗量=397×(1+2%)=405 块
100m²砂浆的净用量=【100-(0.5×0.5×397)】×0.005+100×0.01=1.00375m3
100m²砂浆的消耗量=1.00375×(1+1%)=1.014m3
《建设工程计价》直播点睛班-李志成-第 2 讲-直播点睛(二)
16.某施工机械循环工作一次各循环组成部分的正常延续时间分别为 10min、15min、6min、9min,
交叠时间为 2min,每次循环产量为 15m3,机械在一个台班内纯工作时间为 6.4h,该机械产出 1000m3
的机械台班消耗量是( )台班。
A.6.60
B.6.94
C.7.29
D.8.22
【答案】A
【解析】一次循环的正常延续时间=10+15+6+9-2=38(min)
1h 循环次数=60/38=1.579(次)
1h 正常生产率=1.579×15=23.685(m3)
台班产量定额=23.685×6.4=151.584(m3/台班)
1000m3 的机械台班消耗量=1000/151.584=6.60(台班)
《建设工程计价》直播点睛班-李志成-第 2 讲-直播点睛(二)
