2025年一级造价工程师《工程计价》考试真题及答案解析(完整版)

导读:提供2025年一级造价工程师《建设工程计价》真题完整版及答案解析,支持PDF下载打印。每道题均配有详细解析,并特别标注“过期考点”,帮你避开复习雷区,精准把握命题脉搏。【下载真题PDF>>
插入模块

一、单项选择题 (每题1分,共60题,共60分)

1、 某建设期为2年的工程项目建设投资为10000万元,工程建设其他费为1500万元,预备费为450万元,建设期初贷款4000万元,贷款年利率为4%;流动资金为200万元。该项目的固定资产投资额为(  )万元。

A.10326.4

B.10526.4

C.12270.0

D.12276.4

参考答案:A
参考解析:

建设期利息:4000×(1+4%)2-4000=326.4万元

固定资产投资额=建设投资+建设期利息=10000+326.4=10326.4万元

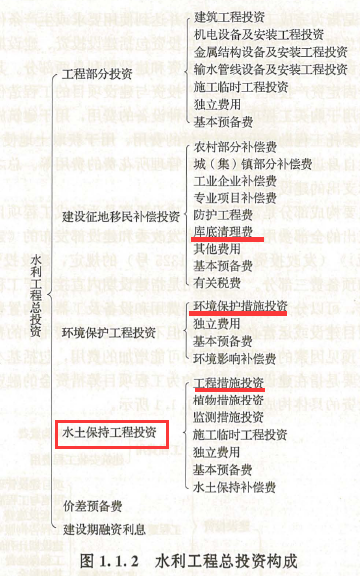

2、 根据水利工程总投资构成的规定,可列入水土保持工程投资的是(  )。

A.建设用地用海费

B.环境保护措施费

C.工程措施投资

D.库底清理费

参考答案:C
参考解析:

3、 某批进口运输设备到岸价为1500万元,关税税率为20%,消费税税率为10%,增值税税率为13%。该批运输设备进口环节增值税为(  )万元。

A.255.67

B.257.40

C.260.00

D.270.83

参考答案:C
参考解析:

到岸价=1500万元

关税=1500×20%=300万元

消费税=(1500+300)/(1-10%)×10%=200万元

进口环节增值税额=(到岸价+关税+消费税)×增值税税率=(1500+300+200)×13%=260万元

4、 关于国产设备及工器具购置费的构成及计算,下列说法正确的是(  )。

A.国产非标准设备的各项成本费用中均应包含增值税进项税

B.包装费不能作为非标准设备原价中利润的计算基数

C.设备采购人员的工资不得计入设备运杂费

D.工器具及生产家具购置费中包含未达到固定资产标准的设备购置费

参考答案:D
参考解析:

选项A错误,虽然在计算设备原价时会包括增值税,但这里的增值税指的是销项税额,而不是进项税额。进项税额在某些情况下可以抵扣,但在计算设备原价时并不包含进项税额。

选项B错误,包装费是国产非标准设备原价中的一项费用,可以作为利润的计算基数之一。

选项C错误,设备采购人员的工资属于采购与仓库保管费的一部分,应计入设备运杂费。

选项D正确,工器具及生产家具购置费是指新建或扩建项目保证初期正常生产必须购置的没有达到固定资产标准的设备、仪器、工卡模具、器具、生产家具和备品备件等的购置费用。

5、 下列费用应计入人工工日单价的是(  )。

A.差旅交通费

B.工人实名制管理费

C.工会经费

D.劳动力招募费

参考答案:C
参考解析:

人工工日单价,是指直接从事建筑安装工程施工的生产工人在每个工作日的工资、津贴、奖金、加班加点工资、特殊情况下支付的工资以及社会保险费、住房公积金、劳动保护费、职工福利费、工会经费、职工教育经费等。选项C正确

选项A属于企业管理费,选项B属于措施项目费,选项D属于企业管理费中的其他管理费。

6、 下列与设备仪器相关的费用中,应计入建筑安装工程费中企业管理费的是(  )。

A.建设单位研究试验设备的使用费

B.工程设备费

C.施工仪器仪表使用费

D.现场办公设备和仪器的维修费

参考答案:D
参考解析:

选项A错误,建设单位研究试验设备的使用费属于工程建设其他费用中的研究试验费。

选项B错误,工程设备费属于材料费。

选项C错误,施工仪器仪表使用费属于施工机具使用费。

选项D正确,现场办公设备和仪器的维修费属于企业管理费中的固定资产使用费。

7、 下列费用中,应计入安全生产措施费的是(  )

A.工程有害气体监测和通风费用

B.现场污染源控制费用

C.治安综合治理费用

D.现场配备医药保健器材费用

参考答案:A
参考解析:

选项A正确,工程有害气体监测和通风费用属于安全生产措施费。

选项B错误,现场污染源控制费用属于环境保护费。

选项C错误,治安综合治理费用属于文明施工费。

选项D错误,现场配备医药保健器材费用属于文明施工费。

8、 下列工程建设其他费用中,应从项目建设管理费中列支的是(  )。

A.可行性研究费

B.运营人员培训及提前进场费

C.咨询机构服务费

D.竣工验收费

参考答案:D
参考解析:

项目建设管理费是指项目建设单位从项目筹建之日起至办理竣工财务决算之日止发生的管理性质的支出。包括工作人员薪酬(由原单位支付薪酬的除外)及相关费用、办公费、办公场地租用费、差旅交通费、劳动保护费、工具用具使用费、固定资产使用费、招募生产工人费、技术图书资料费(含软件)、业务招待费、竣工验收费和其他管理性质开支。选项D正确

选项AC属于工程咨询服务费,选项B属于生产准备费。

9、 关于工程建设其他费用中研究试验费的构成,下列说法正确的是(  )。

A.不包括验证设计参数的研究费

B.包括新产品试制费

C.不包括施工单位技术革新试验费

D.包括重要科研补助费

参考答案:C
参考解析:

研究试验费是指为建设项目提供或验证设计参数、数据、资料等进行必要的研究试验,以及设计规定在建设过程中必须进行试验、验证所需的费用。选项A错误

在计算时要注意不应包括以下项目:

(1)应由科技三项费用(即新产品试制费、中间试验费和重要科学研究补助费)开支的项目。选项BD错误

(2)应在建筑安装费用中列支的施工企业对建筑材料、构件和建筑物进行一般鉴定、检查所发生的费用及技术革新的研究试验费。选项C正确

(3)应由勘察设计费或工程费用中开支的项目。

10、 某建设项目建设期初预计的工程费和工程建设其他费分别为6000万元和700万元,基本预备费率为5%,投资在建设期2年内平均支出且均衡发放,若年投资价格上涨率为2%,则该项目预备费总额为(  )万元。

A.440.35

B.475.70

C.476.05

D.542.11

参考答案:C
参考解析:

基本预备费=(6000+700)×5%=335万元

静态投资额=6000+700+335=7035万元

第一年价差预备费=7035×50%×【(1+2%)0+1-0.5-1】=35万元

第二年价差预备费=7035×50%×【(1+2%)0+2-0.5-1】=106.05万元

预备费总额=335+35+106.05=476.05万元

11、 关于建设期利息的构成和计算,下列说法正确的是(  )。

A.包括利率、汇率调整等增加的费用

B.包括代理机构向贷款方收取的转贷费、担保费、管理费

C.年初发放前提下,本年利息=(上年末累计贷款本金+本年贷款)×年利率

D.分年均衡发放前提下,所有利息均按半年计息

参考答案:B
参考解析:

选项A错误,利率、汇率调整等增加的费用属于价差预备费的内容,而不是建设期利息。

选项B正确,利用国外贷款的利息计算中,年利率应综合考虑贷款协议中向贷款方加收的手续费、管理费、承诺费,以及国内代理机构向贷款方收取的转贷费、担保费和管理费等。

选项C错误,年初发放前提下,本年利息=(上年末累计贷款本金与利息之和+本年贷款)×年利率

选项D错误,分年均衡发放前提下,当年借款按半年计息,上年借款按全年计息。

12、 关于分部组合计价的原理,下列说法正确的是(  )。

A.工程计价的基本原理是单价的确定和总价的汇总

B.工程组价包括工料机消耗量计算和工程单价确定两个环节

C.工程单价分为工料单价和综合单价

D.工程总价的汇总方法分为综合单价法和工料单价法

参考答案:C
参考解析:

选项A错误,工程计价的基本原理是项目的分解和价格的组合。

选项B错误,工程组价包括工程单价的确定和总价的计算。

选项C正确,工程单价分为工料单价和综合单价。

选项D错误,工程总价的汇总方法分为实物量法和单价法,单价法又包括综合单价法和工料单价法。

13、 关于其他项目清单费用构成和计算,下列方法正确的是(  )。

A.专业工程暂估价为以项计算的不含增值税价格

B.计日工综合单价为该计日工项目发生的分部分项工程价格,不含其措施项目费

C.暂列金额以暂估价为计价基础按费率计算

D.直接发包的专业工程的总承包服务费宜以项计量

参考答案:D
参考解析:

选项A错误,专业工程暂估价采用总价计价方式计价,以项计算含增值税的价格。

选项B错误,计日工综合单价应为完成相应清单项目单位数量不含增值税的价格,包括随时、少量完成计日工项目所需的费用,同时也包含了计日工项目发生的措施项目费用。

选项C错误,暂列金额可采用费率或总价计价方式计价,以其计算基础乘以费率或以项计算清单项目价格。

选项D正确,发包人提供材料、专业分包工程的总承包服务费应分别列项,可按项或费率计量。按费率计量的,宜以暂估价作为计价基础;直接发包的专业工程的总承包服务费宜以项计量。

14、 关于工程总承包项目清单的编制,下列说法正确的是(  )。

A.包括工程项目清单、措施项目清单、其他项目清单和增值税清单

B.可行性研究或方案设计后的项目清单编码通常由四级编码组合而成

C.初步设计后的项目清单通常分解至单位工程

D.初步设计后的项目清单编码由六级编码组合而成

参考答案:B
参考解析:

选项A错误,项目清单包括建筑工程费项目清单、设备购置费、安装工程费项目清单、工程总承包其他费项目清单和预备费项目清单等。

选项B正确,可行性研究或方案设计后的项目清单通常只分解至单位工程,其项目清单编码通常是由四级编码组合而成的。

选项C错误,初步设计后项目清单通常分解到扩大分部和扩大分项工程。

选项D错误,初步设计后的项目清单编码由七级编码组合而成。

15、 用1:1水泥砂浆贴500mmx500mmx5mm瓷砖地面,结合层厚度为10mm,灰缝宽为2mm。瓷砖损耗率为2%,砂浆损耗率为1%。则每100m²瓷砖地面中瓷砖和砂浆的消耗量分别为(  )。

A.405块、1.014m³

B.405块、1.015m³

C.408块、1.010m³

D.408块、1.012m³

参考答案:A
参考解析:

100m²瓷砖的净用量=100/(0.5+0.002)×(0.5+0.002)=397块

100m²瓷砖的消耗量=397×(1+2%)=405块

100m²砂浆的净用量=【100-(0.5×0.5×397)】×0.005+100×0.01=1.00375m³

100m²砂浆的消耗量=1.00375×(1+1%)=1.014m³

16、 某施工机械循环工作一次各循环组成部分的正常延续时间分别为10min、15min、6min、9min,交叠时间为2min,每次循环产量为15m³,机械在一个台班内纯工作时间为6.4h,该机械产出1000m3的机械台班消耗量是(  )台班。

A.6.60

B.6.94

C.7.29

D.8.22

参考答案:A
参考解析:

一次循环的正常延续时间=10+15+6+9-2=38(min)

1h循环次数=60/38=1.579(次)

1h正常生产率=1.579×15=23.685(m3)

台班产量定额=23.685×6.4=151.584(m3/台班)

1000m3的机械台班消耗量=1000/151.584=6.60(台班)

17、 关于材料单价的内涵和计算,下列说法正确的是(  )。

A.是指从来源地到施工工地仓库形成的综合平均单价

B.运杂费中包含外埠中转运输过程中发生的费用和过境过桥费

C."两票制"支付方式下,材料原价按9%扣除增值税进项税额

D.采购及保管费中包含运输和仓储损耗费

参考答案:B
参考解析:

选项A错误,材料单价是指建筑材料从其来源地运到施工工地仓库直至出库形成的综合平均单价,而不是仅到施工工地仓库。

选项B正确,材料运杂费含外埠中转运输过程中所发生的一切费用和过境过桥费用,包括调车和驳船费、装卸费、运输费及附加工作费等。

选项C错误,所谓“两票制”材料,是指材料供应商就收取的货物销售价款和运杂费向建筑业企业分别提供货物销售和交通运输两张发票的材料。在这种方式下,运杂费以接受交通运输与服务适用税率9%扣除增值税进项税额。

选项D错误,采购及保管费包括采购费、仓储费、工地保管费和仓储损耗,但并不包含运输损耗费。运输损耗费是单独计算的部分。

18、 某施工机械预算价格为20万元,可耐用1000台班,寿命期内检修次数为4次,一次检修费为2000元,燃料动力费为10元/台班,残值率为5%。需配司机1人,年制度工作日为250天,年工作台班为200台班,人工工日单价为260元,以上费用及价格均不含增值税可抵扣进项税额。若不发生其他费用,则该施工机械的台班单价为(  )/台班。

A.470

B.533

C.480

D.543

参考答案:B
参考解析:

折旧费=20×10000×(1-5%)/1000=190元/台班

检修费=2000×4/1000=8元/台班

燃料动力费=10元/台班

人工费=260×【1+(250-200)/200】=325元/台班

施工机械的台班单价=190+8+10+325=533元/台班

19、 关于概算指标的内容及编制,下列说法正确的是(  )。

A.概算指标通常以分部工程为对象编制

B.其费用和消耗量指标主要来自概算定额

C.分为建设项目综合概算指标和单项工程概算指标两种形式

D.列表形式包括示意图、工程特征、经济指标、构造内容和工程量指标

参考答案:D
参考解析:

选项A选项错误,概算指标通常以单位工程为对象编制。

选项B错误,概算定额以现行预算定额为基础,通过计算之后才综合确定出各种消耗量指标,而概算指标中各种消耗量指标的确定,则主要来自各种预算或结算资料。

选项C错误,概算指标的表现形式。综合概算指标和单项概算指标。

选项D正确,列表形式包括示意图、工程特征、经济指标、构造内容和工程量指标。

20、下表是从20个工程项目造价资料中随机抽取的7个项目的某单位分项工程人工工日单价及消耗量,采用数据统计法编制的该分项工程工日价格指标应是(  )。

A. 326.00

B. 327.15

C. 329.67

D. 330.71

参考答案:C
参考解析:数据统计法计算工料价格指标,应采用加权平均法。工日价格指标=(300×200+290×350+345×280+395×260+335×260+330×190+320×300)/(200+350+280+260+260+190+300)=329.67元/工日

真题练习近5年一级造价工程师考试真题在线练习 | 真题PDF下载

备考推荐一造在线题库练习 | 资料免费下载 | 一造全科干货笔记

APP下载233网校APP提供一级造价工程师章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!


233网校一级造价工程师视频培训课,大咖团队+定制学习计划+全程带学,书课题一站式备考,全方位助您拿下一造。课程详细介绍>>

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
