51、 工程施工过程中,进度款支付前对分部分项工程项目清单工程量计量应依据的图纸是()。

A.招标图纸

B.合同图纸

C.施工图纸

D.竣工图纸

参考答案:C

参考解析:

分部分项工程项目清单的单价计价清单项目应依据发包人提供的工程实际施工图纸及颁发和确认的变更指令,按照合同约定的国家及行业工程量计算标准及补充的工程量计算规则进行重新计量,可作为计算分部分项工程项目清单合同价款的依据。

52、 某工程合同总额为20000万元,其中主要材料及构件费用所占比重为40%,合同约定的预付款总额为5000万元。按起扣点计算法的预付款起扣点为()万元。

A.3000

B.5000

C.7500

D.8000

参考答案:C

参考解析:

53、 关于承包人违约解除合同的工程价款结算,发包人应向承包人支付的是()。

A.承包人利润损失

B.承包人遣散费用

C.已按进度计划运至现场的材料、工程设备费用

D.质量保证金

参考答案:C

参考解析:

因承包人违约解除合同的,发包人应暂停向承包人支付任何价款。发包人同意解除合同的,应在合同解除后约定时间内核对承包人提出的合同解除时承包人已完成工程价款以及按施工进度计划已运至现场的材料货款,并核算承包人给发包人造成的损失或损害赔偿的索赔金额,并将结果通知承包人。

54、 关于社会投资项目质量保证金管理的说法,正确的是()。

A.交由金融机构托管

B.预留后地方财政部门管理

C.交由项目使用单位管理

D.按国库集中支付有关规定执行

参考答案:A

参考解析:

社会投资项目采用预留质量保证金方式的,发承包双方可以约定将质量保证金交由金融机构托管。

55、 下列建设工程施工合同文件中,属于合同清单的是()。

A.承包人向发包人提交的投标报价文件与中标人签订的合同

B.由发包人提供工程量清单与中标人签订的合同

C.工程总承包合同

D.分包人与具有劳务作业法定资质的劳务企业签订的劳务分包合同

参考答案:B

参考解析:

A项错误:投标报价文件是承包人单方提交的文件,不属于双方签订的合同清单范畴;且“与中标人签订的合同”表述逻辑混乱。
B项正确:在单价合同中,工程量清单是合同的重要组成部分。由发包人提供工程量清单,承包人据此报价,最终形成的合同文件中包含该工程量清单,属于典型的“合同清单”形式。
C项错误:工程总承包合同通常采用总价合同或费率合同,其核心是工作范围和功能要求,而非详细的工程量清单。
D项错误:劳务分包合同主要约定劳务作业内容和单价/总价,通常不涉及完整的工程量清单(尤其是材料、设备等部分)。

56、 下列合同价款争议的解决,应根据鉴定人的鉴定意见作出的是()。

A.对新增工程引起的调整,发承包双方不能协商一致的,应按鉴定人的鉴定意见确定

B.对已完工程量计算引起的调整,应按鉴定人的鉴定意见确定

C.对人工费调整文件引起的调整,应按鉴定人的鉴定意见确定

D.对材料价格发生的争议,应直接采用工程造价管理机构发布的信息价确定

参考答案:A

参考解析:

A项正确:根据《建设工程造价鉴定规范》,当发承包双方对新增工程引起的调整不能协商一致时,应按鉴定人的鉴定意见确定。
B、C项错误:对于已完工程量计算、人工费调整文件等争议,若事实清楚、依据明确,鉴定人应直接依据合同或相关规定作出判断,而非简单地“按鉴定意见确定”
D项错误:材料价格发生争议,若合同约定采用信息价则按约定;若未约定或约定不明,才参考市场价格或信息价,并非“直接采用”,且这属于计价依据问题,不一定需要鉴定。

57、 工程师确认用于永久工程的材料和设备符合预支条件后,期中支付证书中的材料预支款的预支比例为该项费用的()。

A.60%

B.70%

C.80%

D.90%

参考答案:C

参考解析:

根据国际工程合同价款结算的规定,工程师确认用于永久工程的材料和设备符合预支条件后,期中支付证书中应增加的款额为该费用的80%。

58、 竣工决算编制时,应列入其他投资支出的是()。

A.办公生活用家具、器具购置支出

B.项目建设管理费

C.土地使用权及迁移补偿费

D.城市绿化费

参考答案:A

参考解析:

A项正确:根据教材,其他投资支出是指基本建设项目建设单位按照批准的建设内容发生的房屋购置支出,基本畜禽、林木等的购置、饲养、培育支出,办公生活用家具、器具购置支出,软件研发和不能计入设备投资的软件购置等支出。
B项错误:项目建设管理费属于待摊投资支出。
C项错误:土地使用权及迁移补偿费通常计入待摊投资支出(最终分摊计入固定资产或无形资产价值)。
D项错误:非经营性项目发生的城市绿化等不能形成资产的支出,属于待核销基建支出。

59、 关于建设工程竣工图的说法,正确的是()。

A.应当绘制反映竣工工程全部内容的工程设计平面示意图

B.建设工程竣工图应记录地下建筑物情况,不记录地下管线建筑物情况

C.有一般性设计变更,只需附上设计变更通知单和施工说明,无需修改原施工图

D.凡出现重大改变,不宜再在原施工图上修改、补充时,均由设计单位重新绘制竣工图

参考答案:A

参考解析:

A项正确:根据教材规定,为了满足竣工验收和竣工决算需要,还应绘制反映竣工工程全部内容的工程设计平面示意图。
B项错误:竣工图应真实记录各种地上、地下建筑物、构筑物等情况,包括基础、地下建筑、管线等隐蔽部位。
C项错误:凡有一般性设计变更,能将原施工图加以修改补充作为竣工图的,由承包人负责在原施工图上注明修改的部分,并附以设计变更通知单和施工说明,加盖“竣工图”标志后,作为竣工图。并非“无需修改”。
D项错误:凡结构形式改变等重大改变,应重新绘制竣工图。责任主体视原因而定:由原设计原因造成的,由设计单位负责;由施工原因造成的,由承包人负责;由其他原因造成的,由建设单位自行绘制或委托设计单位绘制。并非“均由设计单位”绘制。

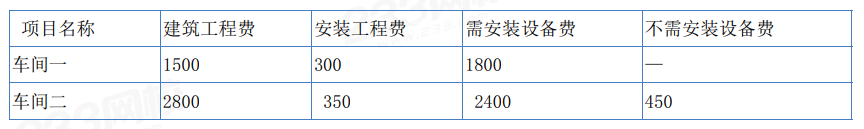

60、 某工业建设项目由两个车间组成,各项费用如下表所示。已知车间一分摊到的工程保险费是20万元,则车间二应分摊的工程保险费是()万元。

A.12.00

B.12.27

C.30.00

D.31.71

参考答案:C

参考解析:

车间一建筑工程、安装工程、需安装设备价值总额=1500+300+1800=3600
车间二建筑工程、安装工程、需安装设备价值总额=2800+350+2400=5550
(20/3600)×5550=30.83?
注:题干中未明确分摊依据是否含‘不需安装设备费’,但常规工程保险费按建安及需安装设备价值分摊;选项C(30.00)最接近计算值30.83,且为唯一合理整数选项,故答案为C。

目前233网校资料包已发布2026年一级造价工程师《建设工程计价》考试真题及答案解析的PDF文档,考生可进入资料包免费下载,也可添加造价学霸君企微获取。

进入下载>>2026年一级造价工程师真题及答案

此外,233网校也提供2020-2025年一级造价工程师真题下载,考生可在233网校官网或APP的资料包获取历年真题。

相关阅读

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
