基坑工程应急措施

基坑工程应急措施相关课程

本视频可免费试听30秒,看完整版请购买课程

基坑工程应急措施考点解析

所属考试:注册安全工程师
授课老师:林轩
所属科目:建筑施工安全
考点标签: 运用
所属章节:第五章 土石方及基坑工程安全技术/第三节 基坑支护安全技术/基坑工程应急措施
所属版本:

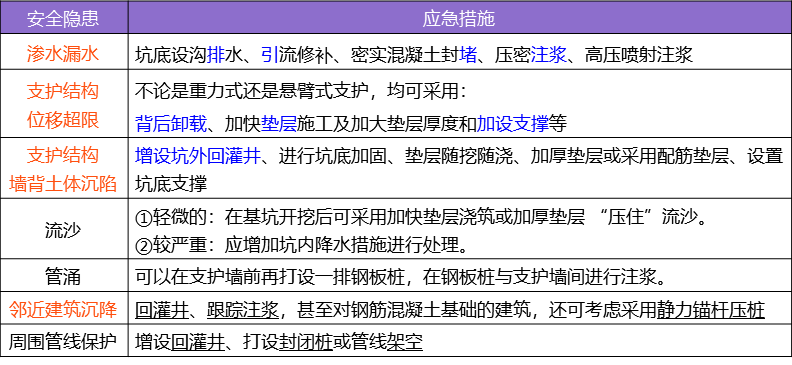

基坑工程应急措施介绍

(1)在基坑开挖过程中,一旦出现了渗水或漏水,应根据水量大小,采用坑底设沟排水、引流修补、密实混凝土封堵、压密注浆、高压喷射注浆等方法及时进行处理

(2)如果水泥土墙等重力式支护结构位移超过设计估计值,应予以高度重视,同时做好位移监测,掌握发展趋势。如果位移持续发展,超过设计值较多,则应采用水泥土墙背后卸载、加快垫层施工及加大垫层厚度和加设支撑等方法及时进行处理。

(3)如果悬臂式支护结构位移超过设计值,应采取加设支撑或锚杆、支护墙背卸土等方法及时进行处理。如果悬臂式支护结构发生深层滑动,应及时浇筑垫层,必要时也可以加厚垫层,形成下部水平支撑。

(4)如果支撑式支护结构发生墙背土体沉陷,应采取增设坑外回灌井、进行坑底加固、垫层随挖随浇、加厚垫层或采用配筋垫层、设置坑底支撑等方法及时进行处理

(5)对于轻微的流沙现象,在基坑开挖后可采用加快垫层浇筑或加厚垫层的方法“压住”流沙。对于较严重的流沙应增加坑内降水措施进行处理。

(6)如果发生管涌,可以在支护墙前再打设一排钢板桩,在钢板桩与支护墙间进行注浆

(7)对邻近建筑物沉降的控制一般可以采用回灌井、跟踪注浆等方法。对于沉降很大,而压密注浆又不能控制的建筑,如果基础是钢筋混凝士的,则可以考虑采用静力锚杆压桩的方法进行处理。

(8)对于基坑周围管线保护的应急措施一般包括增设回灌井、打设封闭桩或管线架空等方法

(9)当基坑变形过大,或环境条件不允许等危险情况出现时,可采取底板分块施工和增设斜支撑的方法措施.

专题更新时间:2026/01/29 17:59:27

基坑工程应急措施考点试题

单选题 1.基坑开挖过程中,一旦出现了渗水或漏水,应根据水量大小,采用坑底设沟排水、引流修补、密实混凝土封堵、压密注浆、高压喷射注浆等方法及时进行处理。如果水泥土墙等重力式支护结构位移超过设计估计值,应做好监测,掌握发展趋势。若持续发展,则应采用( )。
A . 水泥土墙背后卸载、加快垫层施工及加大垫层厚度和架设支撑等方法及时处理
B . 架设支撑或锚杆、支护墙背卸土等方法及时进行处理
C . 及时浇筑垫层,必要时可以加厚垫层,形成下部水平支撑
D . 设坑外回灌井、进行坑底加固、垫层随挖随浇、加厚垫层或采用配筋垫层、设置坑底支撑等方法及时进行处理

正确答案: A

答案解析: A选项正确,如果水泥土墙等重力式支护结构位移超过设计估计值,应做好监测,掌握发展趋势。若持续发展,则应采用水泥土墙背后卸载、加快垫层施工及加大垫层厚度和架设支撑等方法及时处理。
B选项错误,如果悬臂式支护结构位移超过设计值,应采取加设支撑或锚杆、支护墙背卸土等方法及时进行处理。
C选项错误,如果悬臂式支护结构发生深层滑动,应及时浇筑垫层,必要时也可以加厚垫层,形成下部水平支撑。
D选项错误,如果支撑式支护结构发生墙背土体沉陷,应采取增设坑外回灌井、进行坑底加固、垫层随挖随浇、加厚垫层或采用配筋垫层、设置坑底支撑等方法及时进行处理。

单选题 2.基坑开挖过程中,出现管涌,可采取(  )。
A . 底设沟排水
B . 加快垫层浇筑或加厚垫层
C . 引流修补
D . 可以在支护墙前再打设一排钢板桩,在钢板桩与支护墙间进行注浆

正确答案: D

答案解析: 基坑工程应急措施:

简答/论述/问答 3.2019年8月6日16时,甲建设有限公司组织人员进行市轨道交通1号线二期工程TJ-4标段会展中心站土建工程施工。施工现场使用一台XGC55汽车起重机(整机质量46.12t;单件最大起重量28.6t;起重机尾部配重16t)要将另一台Z8FKT-Z小型汽车起重机(装备质量15.4t)吊入基坑之中。8时,吊装前的准备工作就绪,在司索信号员张某的指挥下,汽车起重机司机赵某开始了吊装作业。赵某先是吊起与汽车起重机同在基坑一侧边缘的小型汽车起重机,然后操纵吊臂旋转90°将吊起的小型汽车起重机移至基坑上方,接下来,赵某按照作业指挥张某的工作指令,向坑底落钩。
就在小型汽车起重机落入基坑约6m的位置时,汽车起重机突然发生90°侧翻,一侧轮胎着地倾覆于基坑边缘,小型汽车起重机坠落至基坑底部,起重机吊臂横置于基坑之上,吊臂前端直接砸中对向基坑旁一台自卸吊车上一名正在卸料的作业人员的头部,致其当场死亡。
经查事故发生的直接原因:汽车起重机司机赵某在操纵起重机作业时,起重机电脑已经显示临近超载极限,仍继续进行趴臂(吊臂前倾)操作,导致汽车起重机过载发生倾覆事故。
根据以上场景,回答下列问题(26分):
1.若汽车吊起吊之前,发现基坑出现坑壁渗水导致边坡不稳,应先作何处理之后方可继续作业?
2.指出本次吊装作业是否构成危险性较大的分部分项工程,说明理由。
3.现场专职安全员在检查汽车吊起吊系统时,发现钢丝绳公称直径为20mm,采用3个钢丝绳夹板,间距80mm,随即要求停机整改。请问应该如何整改?吊钩及滑轮应达到何种标准即可报废?
4.简述甲建设有限公司在建筑起重机械使用过程应当履行的安全职责。
5.起重伤害事故应急预案的编制程序应该是什么?

正确答案:

答案解析: 1.基坑开挖过程中,一旦出现了渗水或漏水,应根据水量大小,采用坑底设沟排水、引流修补、密实混凝土封堵、压密注浆、高压喷射注浆等方法及时进行处理。
2.根据住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知,起重吊装及安装拆卸工程中属于危险性较大的分部分项工程是采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程。但本次吊装小型汽车起重机装备质量15.4t,在单件起吊重量上符合要求,但使用的大型汽车起重机并不是非常规起重设备、方法。
3.钢丝绳公称直径为20mm(18-26之间),钢丝绳夹数量应为4个,且间距不小于6倍钢丝绳直径,即至少120mm。
吊钩严禁补焊,有下列情况之一的应予以报废:
(1)表面有裂纹;(2)挂绳处截面磨损量超过原高度的10%;
(3)钩尾和螺纹部分等危险截面及钩筋有永久性变形;
(4)开口度比原尺寸增加15%;
(5)钩身的扭转角超过10°
滑轮有下列情况之一的应予以报废:
(1)裂纹或轮缘破损;
(2)轮槽不均匀磨损达3mm;
(3)滑轮绳槽壁厚磨损量达原壁厚的20%;
(4)铸造滑轮槽底磨损达钢丝绳原直径的30%;焊接滑轮槽底磨损达钢丝绳原直径的15%。
4.使用单位在建筑起重机械使用过程中应当履行如下安全职责:
(1)根据不同施工阶段、周围环境以及季节、气候的变化,对建筑起重机械采取相应的安全防护措施。
(2)制定建筑起重机械生产安全事故应急救援预案。
(3)在建筑起重机械活动范围内设置明显的安全警示标志,对集中作业区做好安全防护。
(4)设置相应的设备管理机构或者配备专职的设备管理人员。
(5)指定专职设备管理人员、专职安全生产管理人员进行现场监督检查。
(6)建筑起重机械出现故障或者发生异常情况的,立即停止使用,消除故障和事故隐患后,方可重新投入使用。
5.生产经营单位应急预案编制程序包括成立应急预案编制工作组、资料收集、风险评估、应急资源调查、应急预案编制、桌面推演、应急预案评审和批准实施8个步骤。

单选题 4.当基坑支护结构监测数据出现异常情况时,必须及时进行危险报警,并对基坑支护结构和周边环境中的保护对象采取应急措施。下列情况中不属于应当采取应急措施的是( )。
A . 监测数据达到检测报警值的累计值
B . 基坑出现渗漏
C . 基坑支护结构的支撑或锚杆体系出现过大变形、压屈、断裂、松弛或拔出的迹象
D . 周边管线出现裂缝、泄漏等

正确答案: B

答案解析: 当出现下列情况之一时,必须进行危险报警,并对基坑支护结构和周边环境中的保护对象采取应急措施:
(1)监测数据达到检测报警值的累计值
(2)基坑出现流沙、管涌、隆起、陷落或较严重的渗漏等。
(3)基坑支护结构的支撑或锚杆体系出现过大变形、压屈、断裂、松弛或拔出的迹象。
(4)周边建筑的结构部分、周边地面出现较严重的突发裂缝或危害结构的变形裂缝。
(5)周边管线变形突然明显增长或出现裂缝、泄漏等。
(6)根据当地工程经验判断,出现其他必须进行危险报警的情况。
B选项没有写明为较严重的泄漏,所以不属于。

简答/论述/问答 5.某写字楼工程,建筑面积8640㎡,建筑高度40m,地下一层,基坑深度4.5m,地上十一层,钢筋混凝土框架结构。基坑开挖前,施工单位委托具备相应资质的第三方对基坑工程进行现场监测,监测单位编制了监测方案,经建设方、监理方认可后开始施工。监测单位在监测数据达到监测报警值的累计值时,立即进行危险报警,相关单位对基坑支护结构和周边环境中的保护对象采取应急措施。
问题:
(1)写出本工程在基坑监测管理工作中不妥之处的正确做法。
(2)哪些基坑工程的监测方案应进行专门论证?
(3)还有哪些情况出现时,也必须立即进行危险报警,对基坑支护结构和周边环境中的保护对象采取应急措施?

正确答案:

答案解析: 第一问:
正确做法分别如下:
①应由建设方委托具备相应资质 第三方对基坑工程实施现场监测。
②监测单位应编制监测方 案,经建设方、设计方等认可后方可实施。
第二问:
下列基坑工程的监测方案应进行专门论证:
①地质和环境条件复杂的基坑工程。
②临近重要建筑和管线,以及历史文物、优秀近代建筑、地铁、 隧道等破坏后果很严重的基坑工程。
③已发生严重事故,重新组织施工的基坑工程。
④采用新技术、新工艺、新材料、新设备的一、二级基坑工程。
⑤其他需要论证的基坑工程。
第三问:
当出现下列情况之一时,也必须立即进行危险报警,并对基 坑支护结构和周边环境中的保护对象采取应急措施:
① 基坑支护结构或周边土体的位移值突然明显增大或基坑出现流 沙、管涌、隆起、陷落或较严重的渗漏等。
②基坑支护结构的支撑或锚杆体系出现过大变形、压屈、断裂、 松弛或拔出的迹象。
③周边建筑的结构部分、周边地面出现较严重的突发裂缝或危害 结构的变形裂缝。
④周边管线变形突然明显增长或出现裂缝、泄漏等。
⑤根据当地工程经验判断,出现其他必须进行危险报警的情况。

大咖讲解:基坑工程应急措施

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程
林轩
注册安全工程师
初级注册安全工程师
毕业于中国矿业大学,工学硕士,国家注册一级建造师,曾在国内核心期刊上发表多篇学术论文。
查看老师课程
相关知识点推荐
高频

基坑支护安全技术概述

开挖深度超过 3m(含 3m)或星未超过 3m 但地质条件和围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程,开挖深度超过 5m(含5m)的基坑()的开挖、支护、降水工程属于深基坑工程。

高频

基坑支护的种类

(二) 深基坑的支护

支护结构的选型有排桩、地下连续墙、水泥土桩墙、逆作拱墙或采用上述形式的组合等.

(1)排桩支护:通常由支护桩、支撑(或土层杆)及防渗帷等组成。排桩可根据工程情况分为悬管式支护结构拉锚式支护结构、内撑式支护结构和锚杆式支护结构

适用条件:基坑侧壁安全等级为一级、二级、三级;适用于可采取降水或止水帷幕的基坑。(2)地下连续墙:地下连续墙可与内支撑、逆作法、半逆作法结合使用,施工振动小、噪声低,墙体刚度大,防渗性能好,对周围地基扰动小,可以组成具有很大承载力的连续墙。

地下连续墙宜同时用作主体地下结构外墙

适用条件: 基坑侧壁安全等级为一级、二级、三级,适用于周边环境条件复杂的深基坑。

(3)水泥土桩墙:水泥土桩墙,依靠其本身自重和刚度保护坑壁,一般不设支撑,特殊情况下经采取措施后亦可局部加设支撑。水泥土桩墙有深层搅拌水泥土桩墙、高压旋喷桩墙等类型,通常呈格构式布置。

(4)逆作拱墙:当基坑平面形状适合时,可采用拱墙作为围护墙。拱墙有圆形闭合拱墙、椭圆形闭合拱墙和组合拱墙。对于组合拱墙,可将局部拱墙视为两较拱。

适用条件:基坑侧壁安全等级宜为二、三级,淤泥和淤泥质土场地不宜采用,拱墙轴线的矢跨比宜21/8.基坑深度宜s12m;地下水位高于基坑底面时,应采取降水或截水措施。

高频

基坑施工作业要求

基坑施工有相关定义及规范要求

1.基坑:《建筑基坑支护技术规程》 (JGJ120-2012) 为进行建 (构)筑物地下部分施工由地面向下开挖出的空间。

2.深基坑:《建筑深基坑工程施工安全技术规范》(JGJ311-2013) 2.0.1定义: (本规范所说深基坑)为进行建(构)筑物地下部分施工及地下设施、设备埋设由地面向下开挖,深度大于或等于5米的空间。

3.住建部《危险性较大的分部分项工程安全管理规定》37号文规定: 基坑工程:

(1)开挖深度超过3m(含3m)的基坑(槽)的方开挖、支护、降水工程。

(2) 开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程危险性较大的分部分项工程范围;深基坑工程: 开挖深度超过5m (含5m)的基坑(槽)的方开挖、支护、降水工程。属于超过一定规模的危险性较大的分部分项工程范围;

高频

基坑安全措施

(1)开挖深度超过 2m 的,必须在沿基坑边设立防护栏杆且在危险处设置红色警示灯,防护栏杆周围悬挂“禁止翻越"“当心坠落”等禁止、警告标志。

(2)基坑内应搭设上下通道,以满足作业人员通行。作业人员在作业施工时应有安全立足点,禁止垂真交叉作业

(3)基坑内及基坑周边应设置良好的排水系统,并满足施工、防汛要求。

(4)基坑周边距基坑边 1m 范围内严禁堆放石方、料具等荷载较重的物料。对周边原有建筑物、公共设施等应设置观测点,安排专人负责,及时观测,发现异常情况立即采取措施处理。

高频

地下水控制

(1)为保证基坑开挖安全,在支护结构设计时,应根据场地及周边工程地质条件、水文地质条件和环境条件并结合基坑支护和基础施工方案综合确定地下水控制的设施和施工。

(2)地下水控制方法分为集水明排、降水、截水和回灌等形式,可单独或组合使用

(3)当因降水而危及基坑及周边环境安全时,宜采用截水或回灌方法。如果截水后,基坑中的水量或水压较大时,宜采用基坑内降水。

(4)当基坑底为隔水层且层底作用有承压水时,应进行坑底突涌验算,必要时可采取水平封底隔渗或钻孔减压措施保证坑底土层稳定。

高频

基坑发生坍塌前主要迹象

基坑发生坍塌以前的主要迹象

(1)周围地面出现裂缝.并不断扩展。

(2)支撑系统发出挤压等异常响声。

(3)环梁或排桩、挡墙的水平位移较大.并持续发展。

(4)支护系统出现局部失稳。

(5)大量水土不断涌入基坑。

(6)相当数量的锚杆螺母松动。甚至有的槽钢松脱等。考点:基坑发生坍塌以前的主要迹象;

高频

基坑的安全级别

(一) 基坑的安全级别

根据《建筑地基基础工程施工质量验收规范》(GB 50202) 的划分方法,将基坑安全等级划分为三个等级,见下表

高频

土方开挖的要求

土方开挖的要求

(1)土方开挖的顺序、方法必须与设计要求相一致,并遵“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。(2)当开挖基坑土体含水量大而不稳定或基坑较深,或受到周围场地限制而需要用较陡的边坡或直立开挖而士质较差时,应采用临时性支撑加固。

(3) 挖至坑底时,应避免扰动基底持力士层的原状结构

(4)相邻基坑开挖时,应遵循先深后浅或同时进行的施工顺序

(5)开挖时,挖土机械不得碰撞或损害支撑结构,不得损害已施工的基础桩。

(6)基坑开控时,应对平面控制栋、水准点、平面位置、水平标高、边坡坡度、排水、降水系统等经常复测检查(7)当基坑采用降水时,应在降水后开挖地下水位以下的士方,且地下水位应保持在开挖面 50 m 以下

高频

支护的作业要求

支护的作业要求

(1) 应按支护结构设计规定的施工顺序和开挖深度分层开挖

(2)当支护结构构件强度达到开挖阶段的设计强度时,方可向下开挖,对采用预应力锚杆的支护结构,应在施加预加力后,方可开挖下层土方;对土钉墙,应在土钉、喷射棍凝土面层的养护时间大于 2 天后,方可开挖下层土方.

(3)开挖至锚杆、土钉施工作业面时,开挖面与锚杆、土钉的高差不宜大于 500mm。

(4)采用锚杆或支撑的支护结构,在未达到设计规定的拆除条件时,严禁拆除锚杆或支撑。

5)基坑周边施工材料、设施或车辆荷载严禁超过设计要求的地面荷载限值。

(6)基坑开挖和支护结构使用期内,应按下列要求对基坑进行维护

雨期施工时,应在坑顶、坑底采取有效的截排水措施;排水沟、集水井应采取防渗措施.

基坑周边地面宜作硬化或防渗处理

基坑周边的施工用水应有排放系统,不得渗入十体内.

当坑体渗水、积水或有渗流时,应及时进行疏导、排泄,截断水源

开挖至坑底后,应及时进行混凝士垫层和主体地下结构施工

主体地下结构施工时,结构外墙与基坑侧壁之间应及时回填

高频

基坑的监测

开挖深度大于等于 5m 或开挖深度小于 5m 但现场地质情况和周围环境较复杂的基坑工程及其他需要检测的基坑工程应实施基坑工程监测。

(6)下列基坑工程的监测方案应进行专门论证:

地质和环境条件复杂的基坑工程

临近重要建筑和管线,以及历史文物、优秀近代建筑、地铁、隧道等破坏后果很严重的基坑工程。

已发生严重事故,重新组织施工的基坑工程

采用新技术、新工艺、新材料、新设备的一、二级基坑工程S其他需要论证的基坑工程

当出现下列情况之一时,必须立即进行危险报警,并对基坑支护结构和周边环境中的保护对象采取应急措施:

监测数据达到监测报警值的累计值。

基坑支护结构或周边土体的位移值突然明显增大或基坑出现流沙、管涌、隆起、陷落或较严重的渗漏等.

基坑支护结构的支撑或错杆体系出现过大变形、压屈、断裂、松弛或拔出的迹象。

周边建筑的结构部分、周边地面出现较严重的突发裂缝或危害结构的变形裂缝.

周边管线变形突然明显增长或出现裂缝、泄漏等

根据当地工程经验判断,出现其他必须进行危险报警的情况。

添加安全工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
