(一)系统调试
调试项目包括模拟启动试验、模拟喷气试验和模拟切换操作试验。调试完成后将系统各部件及联动设备恢复正常工作状态。
1.模拟启动试验
(1)调试要求。调试时,对所有防护区或保护对象按规范规定进行模拟启动试验,并合格。
(2)模拟启动试验方法。
1)自动模拟启动试验按下述方法进行:
①将灭火控制器的启动输出端与灭火系统相应防护区驱动装置连接。驱动装置与阀门的动作机构脱离;也可用1个启动电压、电流与驱动装置的启动电压、电流相同的负载代替。
②人工模拟火警使防护区内任意1个火灾探测器动作,观察单一火警信号输出后,相关报警设备动作是否正常(如警铃、蜂鸣器发出报警声等)。
③人工模拟火警使该防护区内另一个火灾探测器动作,观察复合火警信号输出后,相关动作信号及联动设备动作是否正常(如发出声、光报警,启动输出端的负载响应,关闭通风空调、防火阀等)。
2)手动模拟启动试验按下述方法进行:
按下手动启动按钮,观察相关动作信号及联动设备动作是否正常(如发出声、光报警,启动输出端的负载响应,关闭通风空调、防火阀等)。手动启动压力信号反馈装置,观察相关防护区门外的气体喷放指示灯是否正常。
2.模拟喷气试验
(1)调试要求。调试时,对所有防护区或保护对象进行模拟喷气试验,并合格。预制灭火系统的模拟喷气试验宜各取1套进行试验。

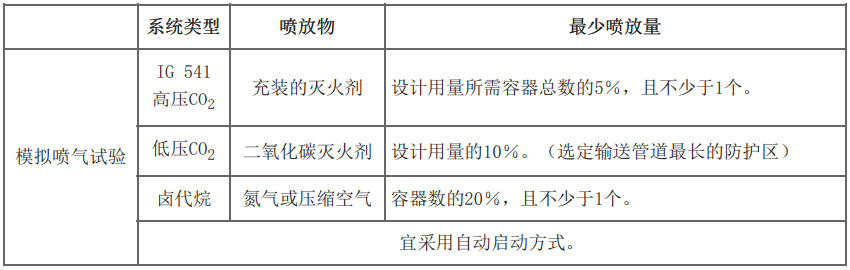

(2)模拟喷气试验方法

2)模拟喷气试验结果要符合下列规定:
①延迟时间与设定时间相符,响应时间满足要求。
②有关声、光报警信号正确。
③有关控制阀门工作正常。
④信号反馈装置动作后,气体防护区门外的气体喷放指示灯工作正常。
⑤储存容器间内的设备和对应防护区或保护对象的灭火剂输送管道无明显晃动和机械性损坏。
⑥试验气体能喷入被试防护区内或保护对象上,且能从每个喷嘴喷出。
3.模拟切换
操作试验设有灭火剂备用量且与储存容器连接在同一集流管上的系统应进行模拟切换操作试验,并合格。
(二)系统功能验收
(1)应进行模拟启动试验,并合格。(按防护区或保护对象总数的20%)
(2)应进行模拟喷气试验,并合格。(组合分配不应少于1个防护区或保护对象,预制系统各取1套)
(3)应对设有灭火剂备用量的系统进行模拟切换操作试验,并合格。
(4)应对主、备用电源进行切换试验,并合格。
