【背景资料】

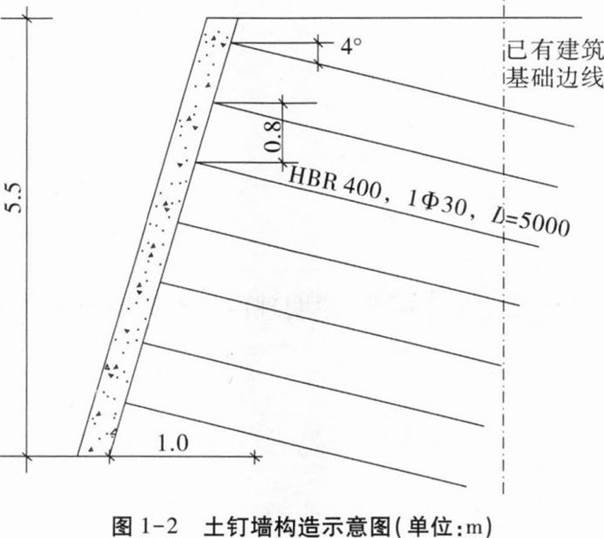

某基坑工程,建设单位委托有资质的设计单位根据基坑周边环境等因素,确定支护结构采用单一土钉墙,施工单位根据岩土工程勘察报告等相关资料对建筑基坑及边坡、地基、基础工程进行施工。土钉墙的构造示意图如图下2所示。

基坑挖土分层厚度与土钉竖向间距协调同步,逐层开挖并施工土钉。施工方案:上一层土钉完成注浆24h后开挖下层土方;六层土钉施工后,集中抽查土钉的抗拔力;喷射混凝土的骨料最大粒径不大于20mm;作业分段分片依次进行,同一分段内应自上而下。监理工程师认为该方案存在诸多不妥。
在有地表水、地下水作用的土层开挖时,未采取有效的降排水措施,造成基坑边坡局部塌方,使地基土受到扰动,承载力降低,施工单位针对塌方原因,立即制定了相应的地下水控制措施。经现场调查发现,早在基坑开挖时就出现了坍塌风险的预兆,但是未及时进行处理。
【问题】
1.指出土钉墙构造中的不妥之处,写出正确做法。土钉墙包括哪些类型?
2.土钉施工方案中不妥之处有哪些,说明理由。土钉墙施工必须遵循的原则是什么?
3.边坡塌方的原因还有哪些?
4.“出现基坑坍塌风险预兆未及时处理”是否属于基坑工程重大事故隐患?若是,请写出基坑工程还有哪些情形应判定为重大事故隐患?
1、(1)①不妥之处一:土钉墙的坡比为5.5:1。正确做法:土钉墙的坡比不宜大于1:0.2。
②不妥之处二:土钉倾角为4°。正确做法:土钉倾角宜为5°~20°。
③不妥之处三:土钉竖向间距为0.8m。正确做法:土钉竖向间距宜为1~2m。
④不妥之处四:土钉墙的土钉伸入邻近建(构)筑物基础及基础下方。正确做法:土钉墙的土钉不应伸入邻近建(构)筑物基础及基础下方。
(2)土钉墙可分为单一土钉墙、预应力锚杆复合土钉墙、水泥土桩复合土钉墙、微型桩复合土钉墙等类型。
2、(1)①不妥之处一:上一层土钉完成注浆24h后开挖下层土方。理由:上一层土钉完成注浆48h后,才可开挖下层土方。
②不妥之处二:六层土钉施工后,集中抽查土钉的抗拔力。理由:每层土钉施工后,都应按要求抽查土钉的抗拔力。
③不妥之处三:喷射混凝土的骨料最大粒径不大于20mm。理由:喷射混凝土的骨料最大粒径不大于15mm。
④不妥之处四:作业分段分片依次进行,同一分段内应自上而下。理由:作业分段分片依次进行,同一分段内应自下而上。
(2)土钉墙施工必须遵循“超前支护,分层分段,逐层施作,限时封闭,严禁超挖”的原则要求。
3、原因还有:
1)基坑(槽)开挖坡度不够。
2)边坡顶部堆载过大,或受外力振动影响。
3)土质松软,开挖次序、方法不当。
4、(1)出现基坑坍塌风险预兆未及时处理,属于基坑工程重大事故隐患。
(2)基坑工程还有下列情形应判定为重大事故隐患:
①对因基坑工程施工可能造成损害的毗邻重要建筑物、构筑物和地下管线等,未采取专项防护措施;
②基坑土方超挖且未采取有效措施;
③深基坑施工未进行第三方监测。
