【背景资料】
某安装公司承接一条生产线的机电安装工程,项目范围包括工艺线设备、管道、电气安装和一座35kV变电站施工(含室外电缆敷设)。合同明确工艺设备、钢材、电缆由业主提供。
项目开工前,安装公司对项目质量管理策划结果进行了交底,采用书面的形式。交底的内容包括:施工部位、质量要求和目标、工艺流程及标准、使用的材料、操作要点等。

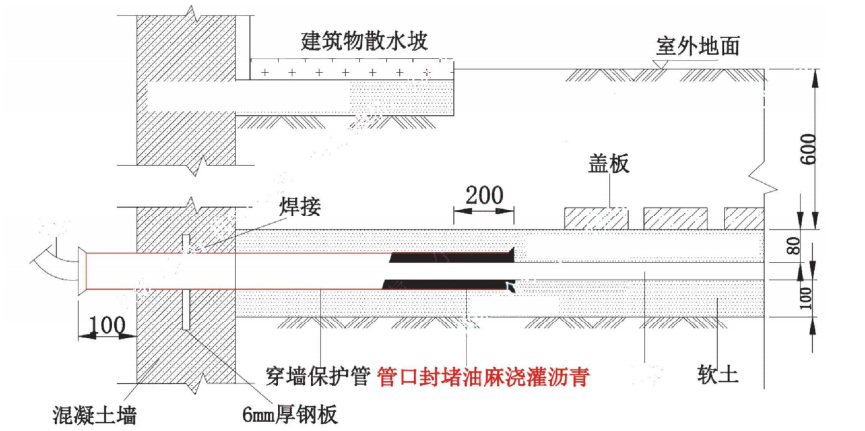

项目部在进行电缆敷设前,采取了积极的措施,减少了电缆的接头,从而一定程度上节约了成本、缩短了项目工期。安装公司提交的埋地电缆施工图(如下图,单位:mm)遭到了监理工程师的否定,要求安装公司进行整改后方可开展施工。

施工过程中,有一段电缆的型号为YJY-26/35-3×240,项目部用兆欧表测量了电缆的绝缘电阻并做了记录,电缆敷设前遭到了监理工程师的制止,要求施工单位根据要求对电缆做绝缘试验合格后方可实施。
各项准备工作就位之后,变电站进入试运行阶段,35kV变压器在试运行过程中,项目部记录了相关参数,经过24h空载试运行合格后,未发现异常情况,随即进入了负荷试运行。
【问题】
1、项目质量管理策划结果的交底内容至少还应包括哪些?项目质量管理策划交底的方式还可采用哪些?
2、指出电缆施工图中存在的错误并改正。
3、说明电缆电力(YJY-26/35-3×240) 绝缘层材料。电缆敷设前为何遭到监理工程师的制止?
4、35kV 变压器空载试运行过程中,需要记录哪些参数?应进行几次空载全压冲击合闸?
1.(1)项目质量管理策划结果的交底内容至少还应包括:施工机具、环境要求、进度规定、验收标准。(2)口头及培训的方式;
2.错误1:直埋电缆的埋深为0.68m;改正措施:直埋电缆的埋深应不小于0.7m ;
错误2:直埋电缆上方的软土厚度为80mm;改正措施:直埋电缆的上面要铺100mm厚的软土;
错误3:保护管伸出建筑物散水坡的长度为200mm;改正措施:保护管伸出建筑物散水坡的长度不应小于250mm;
3.(1)电缆电力(YJY-26/35-3×240)绝缘层材料是:交联聚乙烯
(2)电缆电力(YJY-26/35-3× 240)的额定电压为26/35kV,而6kV 以上的电缆,在敷设前应做交流耐压试验和直流泄漏试验,仅用兆欧表测量了电缆的绝缘电阻不符合要求。
4.(1)35kV变压器空载试运行过程中,需要记录:冲击电流;空载电流;-一、二次电压;温度,并做好试运行记录。
(2)5次
