【背景资料】

某安装公司承包一商场的建筑电气施工,工程内容有变电所、供电干线、室内配线和电气照明。主要设备有电力变压器、配电柜、插接式母线槽(供电干线)、照明电器(灯具、开关、插座和照明配电箱),合同约定设备、材料均由安装公司采购。

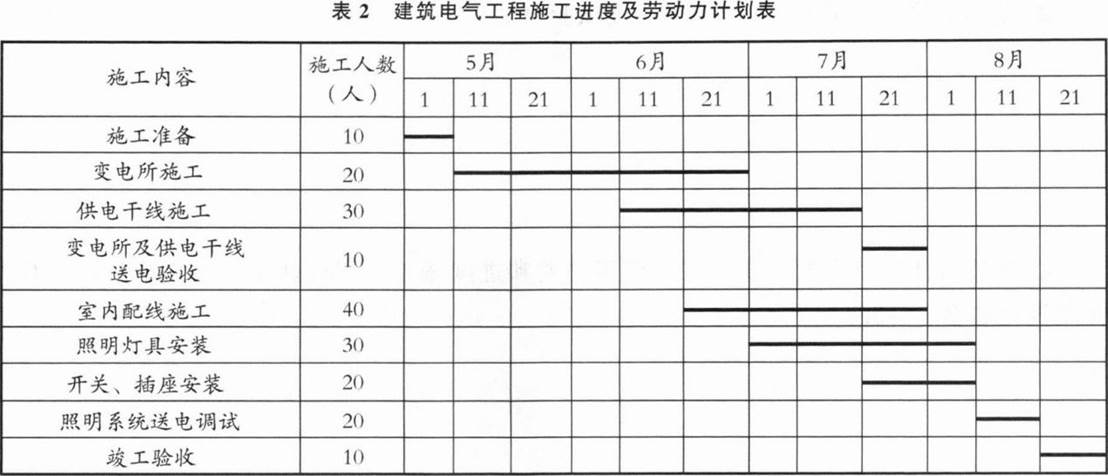

安装公司项目部进场后,编制了建筑电气工程的施工方案、施工进度及劳动力计划,见表2。


采购的变压器、配电柜及插接式母线槽在5月11目送达施工现场,经二次搬运到安装位置,施工人员依据施工方案制定的施工程序进行安装。项目部对施工项目动态控制,及时调整施工进度计划,使工程按合同要求完成。

在施工过程中,发生了以下三个事件:

事件一:室内配线施工时,由于对劳动力优化配置认识不足,人力资源调配出现短缺,现场只能安排30人。班组加班加点,赶在8月20日才完成配线施工。

事件二:在进行母线槽施工时,监理单位发现室内配电母线槽的圆钢吊架直径为6mm,水平度与垂直度为5‰,全长偏差为10mm;要求施工单位改正;

事件三:项目部将2000m供电干线施工分包给B公司,预算单价为150 元/m。在7月3日结束前检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达250000元。项目部对B公司提出了警告,要求加快进度。

【问题】

1.施工方案的内容包括哪些?事件一发生后,7月下旬现场有多少工人?

2.事件一的发生是否影响施工进度?说明理由。

3.写出事件二的正确做法;

4.计算事件三中供电干线施工的费用偏差和进度偏差?该事件是否会影响后续工作?是否影响总施工进度?

参考解析:

1.(1)工程概况、施工安排、施工进度计划、施工准备与资源配置计划、施工方法(工艺)要求、质量、安全保证措施;(2)事件一发生后,7月下旬现场的工人人数为:10+30+30+20=90(人)。

2.事件一的发生会影响施工进度。

理由:室内配线工作8月20日才完成,配线系统施工完毕才能开始照明系统送电调试,而按原计划,作为关键工作的照明系统送电调试必须在8月11日开始。会导致总工期延误10天。

3.(1)室内配电母线槽的圆钢吊架直径不得小于8mm;

(2)配电母线槽水平度与垂直度允许偏差不宜大于1.5‰,全长允许偏差不宜大于20mm;

4.(1)已完工程预算费用BCWP=1 000×150=150 000(元)。

计划工程预算费用BCWS=2 000/40×23×150=172 500(元)。

已完工程实际费用ACWP=250 000元。

故费用偏差CV=BCWP—ACWP—150 000-250000=-100 000(元)。

进度偏差SV=BCWP—BCWS=150 000—172 500=-22 500(元)<0,故进度拖延。

(2)该事件会影响后续工作,因为“供电干线施工”和后续“变电所及供电干线送电验收”是依次工作关系,“供电干线施工”拖延,必影响其紧后工作“变电所及供电干线送电验收”的进度拖延。

(3)该事件不影响施工总进度,因为“变电所及供电干线送电验收”和后续工作“照明系统送电调试”是依次工作关系,之间有10天总时差,进度拖延,没有超过总时差,不影响照明系统送电调试,也不影响总进度。

插入模块

备考刷题233网校APP提供一建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


资料一建备考PDF资料下载 | 一建干货笔记 | 一建学霸笔记

刷题一建章节试题免费刷 | 历年真题在线演练 | 一建模考大赛

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
