【背景资料】
A公司承包50MW风电场项目施工。项目内容有:23台风力发电机组安装、混凝土基础施工、监控系统安装、防雷接地网安装、箱式变压器安装和电缆施工。A公司得到业主同意后,将混凝土基础施工分包给B公司,并签订了基础施工分包合同。

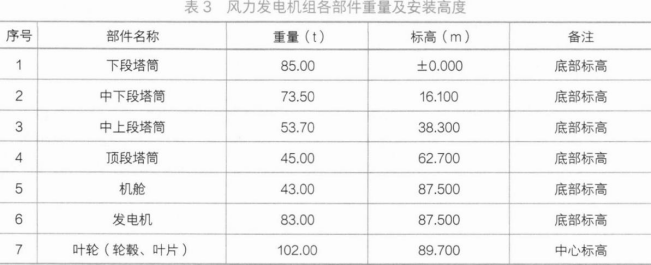

A公司进场后,针对项目地处山区,运输道路、作业环境较为复杂的情况,编制了施工组织设计。辨识了吊装过程的危险源,如起重机倾倒、机舱吊装就位脱钩、螺栓或工具高空坠落等。编制了风力发电机组专项施工方案,方案中选用的履带起重机在回转半径18m、吊装高度110m时,额定起重量为138t。吊钩重3.6t,叶轮吊装时吊索具重3.4t,发电机吊装时吊索具重4.0t,并组织专家论证审议通过。风力发电机组各部件重量及安装高度见表3。

A公司成立现场文明施工管理小组,作为开展文明施工和环境保护的组织保证。建立并健全了各专业文明施工管理制度、岗位责任制等。
A公司对B公司提供了现场施工、测量等多方面的服务。对基础施工进行有效检查和记录,对B公司进行全过程管理,使基础环法兰水平度偏差≤3mm,基础接地电阻≤4Q,保证了基础施工的质量和进度。
基础验收合格后,A公司进行风力发电机组的安装。基础、塔筒、机舱、发电机、轮毂之间采用高强度螺栓连接,使用电动力矩扳手紧固,安装后检查,塔筒法兰内侧间隙<0.5mm,发电机绕组间及对地绝缘≥500Mr2,风力发电机组安装合格。
在风力发电机组安装时,A公司同步完成监控系统、防雷接地网、箱式变压器安装和电缆施工。施工现场的各专业施工顺序、作业面协调和技术协调满足施工需求。工程竣工资料按单位工程、分部工程进行整理、汇总组卷,形成风电场项目竣工验收资料。
【问题】
1.计算最不利工况下的起升计算载荷(忽略风载荷影响)。选用的履带起重机能否满足吊装要求?
2.A公司如何对B公司进行全过程的管理?
3.吊装机舱时,造成履带起重机倾翻的风险因素有哪些?
4.背景中的基础和风力发电机组检查,需要使用哪几种计量检测仪器?
5.常见的施工作业面安排的协调有哪些?风电场项目施工资料整理和汇总组卷时可划分为多少个单位工程?
1.最不利工况是叶轮吊装,此时的吊装载荷是叶轮重量、吊钩重量及吊索具重量之和。吊装载荷=102+3.6+3.4=109t。计算载荷=k₁×Q=1.1×109=119.9
方案中选用的履带起重机在回转半径18m、吊装高度110m时,额定起重量为138t;额定起重量=138t>计算载荷=119.9t,选用的履带起重机能满足吊装要求。
2.A公司应对B公司从进场、施工准备、工序交验、竣工验收、工程保修以及技术、质量、安全、进度、工程款支付等进行全过程的管理。
3.吊装机舱时,造成履带起重机倾翻的风险因素有:履带起重机接触地面处的地基承载耐力不足、风力过大、起重机作业工况不足、机舱提升平移中触碰履带起重机臂架等。
4.背景中的基础和风力发电机组检查,需要使用的计量检测仪器有:水准仪、接地电阻测试仪、塞尺、绝缘电阻测试仪、钢卷尺、钢板尺。
5.(1)机电工程在同一工作面上由不同专业作业人员在不同时段进行工作,专业间存在作业面交替现象,在交接时应协调好临时设施的共同使用,如脚手架、用电和用水点 等,共用机具的移交,如电焊机、氧乙炔装置等,还要协调好已形成的工程实体的成品保护措施。如同一工作面实行两个专业以上的搭接作业,则应协调好开始搭接的作业时间、搭接的初始部位和作业完成后现场的清理工作。
(2)风电场项目施工资料整理和汇总组卷时可划分为23个单位工程。
