【背景资料】
某建设项目由A公司施工总承包,A公司征得业主同意,把变电所及照明工程分包给B公司。分包合同约定:电力变压器、配电柜等设备由A公司采购,灯具、开关、插座、管材和电线电缆等由B公司采购。B公司项目部进场后,按公司的施工资源现状,编制了变电所及照明工程施工作业进度计划(见表3—1),工期需150天,在审批时被A公司否定,要求增加施工人员,优化变电所及照明工程作业进度计划,缩短工期。B公司项目部按A公司要求,在工作持续时间不变的情况下,将照明线管施工的开始时间提前到3月1日,变电所和照明工程平行施工。

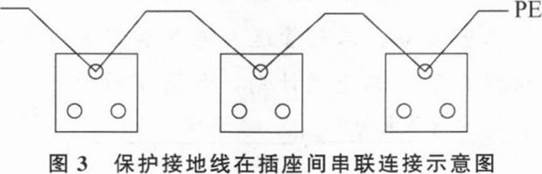

在设备、材料到达施工现场后,B公司项目部依据施工图纸和施工方案,对灯具、开关及插座的安装进行技术交底,灯具类型及安装高度见表3—2。在施工质量的检查中,监理工程师发现单项三孔插座的保护接地线(PE线)在插座间串联连接(如图3所示),相线与中性线利用插座本体的接线端子转接供电。监理工程师要求返工,使用连接器对插座的保护接地线、相线和中性线进行分路连接,施工人员按要求整改后通过检验。


【问题】
1.B公司项目部编制的施工作业进度计划表(表3—1)为什么被A公司否定?优化后的进度计划工期缩短为多少天?画出调整后的施工作业进度计划表。
2.灯具的接线有哪些要求?
3.本照明工程有多少灯具外壳需要与保护导体连接?写出连接的要求。
4. 灯具安装每检验批抽取多少?质量大于10kg的灯具固定如何做试验?
5.图3中的插座接线会有什么不良后果?画出正确的插座保护接地线连接示意图。
1.(1)B公司项目部编制的施工作业进度计划表未充分考虑工作间的衔接关系及符合工艺规律的逻辑关系,变电所和照明工程可以平行施工,因此被A公司否定。
(2)优化后的进度计划工期缩短为90天。
(3)调整后的施工作业进度计划见下表:

2.灯具的接线要求如下:
(1)引向单个灯具的绝缘导线截面应与灯具功率相匹配,绝缘铜芯导线的线芯截面不应小于1mm²。
(2)由接线盒引至嵌入式灯具或槽灯的绝缘导线应采用柔性导管保护,不得裸露, 且不应在灯槽内明敷;柔性导管与灯具壳体应采用专用接头连接。
3.(1)本照明工程灯具外壳与保护导体连接的数目为:3 050+300=3350(个)。
(2)I 类灯具外露可导电部分必须采用铜芯软导线与保护导体可靠连接,连接处应设置接地标识;铜芯软导线(接地线)的截面应与进入灯具的电源线截面相同。
4.(1)检查时按每检验批的灯具数量抽查5%,且不得少于1套。
(2)质量大于10kg的灯具、固定装置及悬吊装置应按灯具重量的5倍恒定均布载荷做强度试验,且持续时间不得少于15min。
5.(1)保护接地导体(PE)在插座之间不得串联连接。相线与中性导体(N)不应利用插座本体的接线端子转接供电。插座接线造成的不良后果为:如果保护接地线在插座端子处虚接或断开会使故障点之后的插座失去保护接地功能。

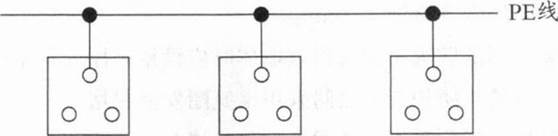

(2)保护接地线在插座间并联连接示意图如下图所示:
