【背景资料】

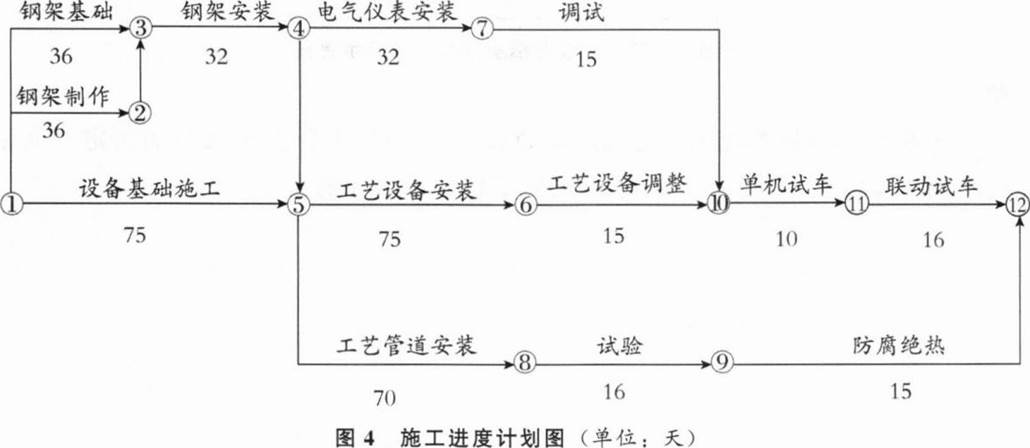

建设单位通过招标与施工单位签订了某工业项目的施工合同,主要工作内容包括设备基础、钢架基础、设备钢架、工艺设备、工艺管道、电气和仪表设备安装等。开工前,施工单位按照合同约定向建设单位提交了施工进度计划,如图4所示。

施工单位在组织土方开挖、余土外运时,开挖现场、厂外临时堆土及运输道路上经常尘土飞扬,运送土方的汽车也存在漏土现象。

在使用250t履带吊进行大型工艺设备吊装作业时,250t履带吊的车身突然发生倾斜,起重指挥人员立即停止了吊装作业,经检查发现履带吊的右侧腹带前部的地面出现了下陷,施工单位立即组织人员进行了妥善处理。

在蒸汽主管道上安装压力取源部件时,施工单位发现图纸所示的安装位置不符合要求,立即通知了建设单位。建设单位通过设计变更修改了压力取源部件的安装位置,使该部件的安装工作顺利进行。

【问题】

1.指出用节点代号表示的施工进度计划的关键线路。该施工进度计划的总工期是多少天?

2.在土方开挖施工过程中,需要采取哪些扬尘控制措施?

3.250t履带吊进行大型工艺设备吊装作业时,吊车工作位置的地面有哪些要求?

4.在水平蒸汽管道上安装压力取源部件应符合哪些要求?

5.简述预防起重机机械失稳的措施。

参考解析:

1.(1)该施工进度计划的关键线路为:①→⑤→⑥→⑩→⑪→⑫。

(2)该施工进度计划的总工期为191天。

2.土方开挖施工过程中,需要采取的环境保护措施有以下几方面:

(1)运送土方、垃圾、设备及建筑材料等时,不应污损道路。运输容易散落、飞 扬、流漏的物料的车辆,应采取措施封闭严密。施工现场出口应设置洗车设施,保持开 出现场车辆的清洁。

(2)现场道路、加工区、材料堆放区宜及时进行地面硬化。

(3)土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,不扩散到场区外。

(4)对易产生扬尘的堆放材料应采取覆盖措施;对粉末状材料应封闭存放。

3.250t履带吊进行大型工艺设备吊装作业时,对吊车工作位置的地面要求有以下几方面:

(1)流动式起重机必须在水平坚硬地面上进行吊装作业。吊车工作位置(包括吊车行走路线)的地基需进行处理。

(2)根据地基土质情况或以测定的地面耐压力为依据,采用合适的方法进行处理。在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计,并编制地基处理方案。

(3)处理后的地基应做耐压力测试,常用压重法或请第三方测试机构进行测试。

4.(1)压力取源部件的安装位置应选在被测物料流束稳定的位置,其端部不应超出设备或管道的内壁。

(2)测量蒸汽压力时,应在管道的上半部,以及下半部与管道水平中心线成0°~ 45°夹角范围内。

5.预防起重机机械失稳的措施:①严禁超载;②严格机械检查;③打好支腿并用道木和钢板垫实和加固,确保支腿稳定;④起重臂杆仰角最大不超过78°,最小不低于45°。

插入模块

备考刷题233网校APP提供一建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


资料一建备考PDF资料下载 | 一建干货笔记 | 一建学霸笔记

刷题一建章节试题免费刷 | 历年真题在线演练 | 一建模考大赛

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
