【背景资料】
A总承包单位将一商场的通风空调工程分包给B安装单位,工程内容包括风系统、水系统和冷热(媒)系统。该工程的风冷式热泵机组、水泵、吸顶式新风空调机组、风机盘管和排风机均由业主采购,通风空调工程的电气系统由A总承包单位施工。

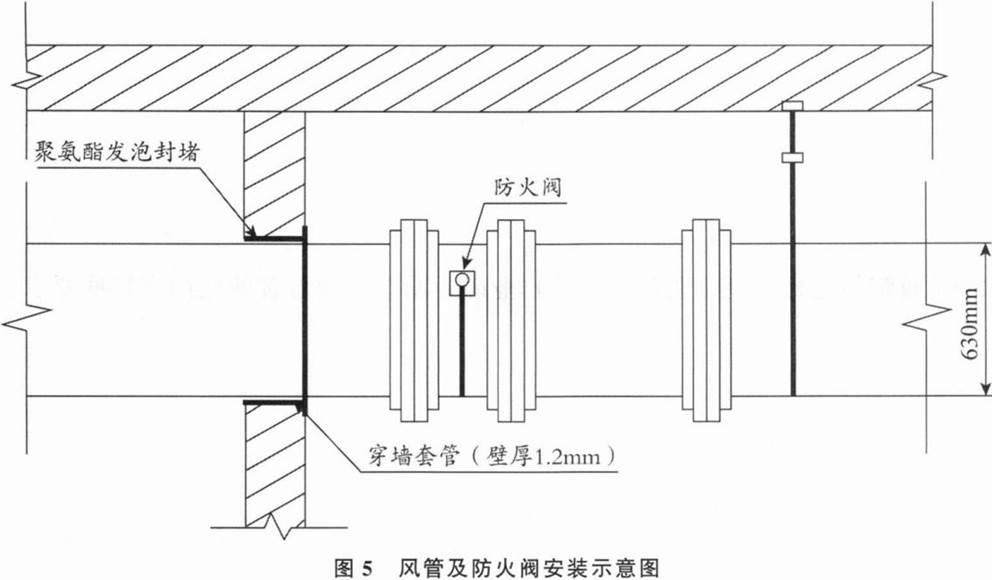

B安装单位进场后,依据施工验收规范和施工图纸制定了金属风管的安装程序。施工后,风管板材拼接、风管制作、风管法兰连接等检查均符合质量要求,但风管和防火阀安装(如图5所示)存在质量问题,监理工程师要求项目部返工。

通风空调设备安装完工后,对风机盘管等做了水压试验,在总承包单位的配合下,安装单位对通风空调的风系统、水系统和冷热(媒)系统进行了系统调试。调试人员在风机盘管、新风机和排风机单机试车合格后,用热球风速仪对各风口进行测定与调整及其他内容的调试。在全部数据达到设计要求后,通风空调工程在夏季做了带冷源的试运转,并通过竣工验收。
【问题】
1.风机盘管安装前应做什么试验,试验要求及合格标准分别是什么?
2.风机盘管在进场验收时应对哪些参数进行复试?有何要求?
3.通风空调工程调试包括哪些内容?
4.通风空调系统非设计满负荷条件下的联动试运行及调试包括哪些内容?
5.风管及防火阀安装示意图中有哪些部分不符合规范要求?写出正确做法。
1.(1)风机盘管机组安装前宜进行风机三速试运转及盘管水压试验。
(2)试验要求:试验压力应为系统工作压力的1.5倍,试验观察时间应为2min。
(3)试验合格标准:不渗漏为合格。通电试运行不漏电、不短路,风机三速转动方向、转速正常为合格。
2.(1)风机盘管机组到达施工现场要对供冷量、供热量、风量、水阻力、功率及噪声等参数进行复试。
(2)复试检验方法为随机抽样送检,核查复验报告。同一厂家的风机盘管机组按数量复验2%,不得少于2台;复验合格后再进行安装。
3.通风空调工程安装完毕,必须进行系统的测定和调整(简称调试),系统调试包括设备单机试运转及调试、系统无负荷联合试运转及调试。具体包括风机盘管、新风机和排风机单机试车及调试,水系统(水泵)单机试运转及调试,热泵机组(冷热媒)单机试运转及调试,整个系统非设计满负荷条件下的联动试运行及调试。
4.通风空调系统非设计满负荷条件下的联动试运行及调试内容如下:
(1)监测与控制系统的检验、调整与联动运行。
(2)系统风量的测定和调整(通风机、风口、系统平衡)。
(3)空调水系统的测定和调整。
(4)室内空气参数的测定和调整。
(5)防排烟系统测定和调整。
5.(1)不符合要求之处一:穿墙套管壁厚1.2mm。
正确做法:风管穿过需要封闭的防火防爆楼板或墙体时应设钢板厚度不小于1.6mm的钢制防护套管。
(2)不符合要求之处二:风管与防护套管之间采用聚氨酯发泡封堵。
正确做法:风管与防护套管之间应采用不燃柔性材料封堵。
(3)不符合要求之处三:边长(直径)大于或等于630mm的防火阀未设置独立的支吊架。
正确做法:边长(直径)大于或等于630mm的防火阀应设置独立的支吊架。
