一建公路案例分析题及答案详解(15)

来源:233网校 2025-08-25 00:36:03

【背景资料】

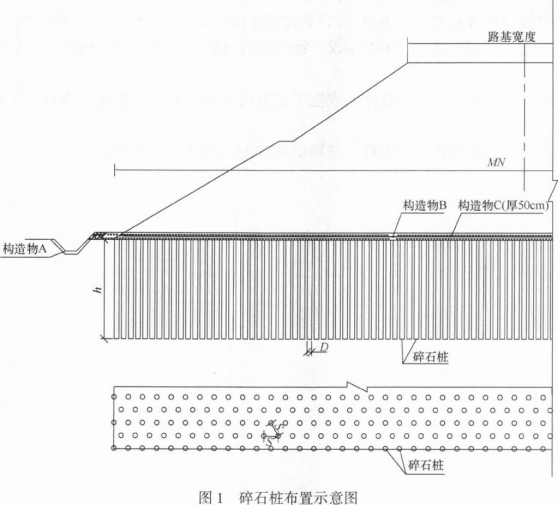

施工单位承建了某二级公路路基工程,路基宽度10m。其中K1+600~Kl+900为软土地基,该路段原地面平坦,路基为填方路堤,设计采用碎石桩处理软基,碎石桩桩径D为0.5m,桩中心间距S为1.3m,正三角形布置,桩长h为6m,桩内填充碎石填料,填料最大粒径50mm,含泥量不大于5%。碎石桩布置如图1所示。

施工单位专业工程师编制了软基路堤填筑施工方案,项目技术部门对施工方案进行了审核,项目经理审批后用于指导施工。

碎石桩采用振动沉管法施工,针对碎石桩施工.施工单位在施工前进行了成桩挤密试验。施工过程中,先开挖纵横排水沟,将农田排水疏干.并清除表层淤泥质土。清基后先铺设0.25m厚的级配碎石并压实,然后进行碎石桩施工。打完碎石桩后铺设土工格栅.再铺设级配碎石垫层。首排碎石桩里程桩号为K1+600,最后一排里程桩号不超过K1+900.

基底处理宽度MN为52m,桩位布置不超出此范围。其成桩工艺为:

(1)桩管垂直就位,闭合桩靴。

(2)将桩管沉人地基土中达到设计深度。

(3)按设计规定的混合料数量向桩管内投入碎石料。

(4)边振动边拔管,拔管高度100cm。

(5)边振动边向下压管(沉管),下压高度30cm。

(6)继续振动10~20s,停拔时间长短按照规定要求。

(7)重复步骤(3)~(6),直至桩管拔出地面。

路堤填筑过程中,为保证软土地基路堤稳定性,路堤施工期内施工单位连续观测了路堤的沉降等,其填筑速率按路堤中心线地面沉降速率每昼夜不大于10~15mm控制。路堤完工且在沉降稳定后,进行路面及边坡防护等施工。

问题:

1.写出图1中构造物A、B、C的名称。

2.计算该路段碎石桩的总根数。(计算过程结果保留小数点后3位,最后结果取整)

3.改正施工方案审批流程中的错误。针对碎石桩施工,施工单位在施工前还应进行何种试验?

4.写出背景资料中振动沉管法的成桩工艺方法名称。振动沉管法的成桩工艺还有哪两种方法?

5.为保证软土地基路堤稳定性,路堤填筑时还应采用什么控制标准?

参考解析:

1.A:边沟或排水沟。B:土工格栅。C:级配碎石垫层(碎石垫层)。

2.排间距:1.3×cos30°=1.126m。

第一排(单排)桩的根数:52/1.3+1=41根。

第二排(双排)桩的根数:(52—0.65)/1.3+1=40根。

总排数:300/1.126+1=266+1=267排。

总根数:l34×41+133×40=5494+5320=10814根。

3.施工方案审批流程中的错误改正如下:

将“项目经理审批后用于指导施工”改正为:“项目总工程师审批后用于指导施工”。碎石桩施工前,施工单位还应进行成桩工艺试验。

4.振动沉管法的成桩工艺方法名称:重复压管成桩法。

振动沉管法的成桩工艺还有:一次拔管成桩法和逐步拔管成桩法。

5.软土地区路堤施工期间宜按坡脚水平位移速率每昼夜不大于5mm控制路堤稳定性。

插入模块

备考刷题233网校APP提供一建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


资料一建备考PDF资料下载 | 一建干货笔记 | 一建学霸笔记

刷题一建章节试题免费刷 | 历年真题在线演练 | 一建模考大赛

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
