【背景资料】
某高速公路双向四车道分离式隧道,左洞起讫桩号为ZK10+000~ZK10+800,右洞起讫桩号为YK10+000~YK10+820,隧道最大埋深220m,地下水不发育。隧道部分地段地质情况为:左洞ZK10+100~ZK10+200段,岩性为强风化钠长石英片石,岩体较破碎,围岩基本质量指标BQ为235;右洞YK10+300~YK10+500段,岩性为中风化钠长石英片岩,岩体较硬、较破碎,围岩基本质量指标BQ为300,右洞进口YK10+000~YK10+150为V级围岩。
施工中发生如下事件:
事件一:左洞进口洞门采用端墙式,进口明洞左侧采用偏压墙,洞口施工包括以下主要工序:①仰坡开挖及防护;②截水沟开挖、铺砌;③边坡开挖及防护;④偏压墙开挖、浇筑混凝土;⑤管棚成孔、装管、注浆;⑥套拱施工。
事件二:隧道结构采用复合式衬砌,二次衬砌施工前,质检部门对初支喷射混凝土的强度进行了检验。

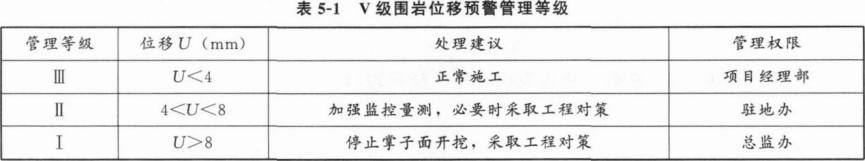

事件三:施工单位制定并经总监办批准了监控量测方案,方案明确了预警机制、分级及管理,V级围岩位移预警管理等级见表5—1。

当遇到下列情况时,必须纳入I级管理:①连续3天拱顶沉降量大于2mm;②1天拱顶沉降量大于20mm。

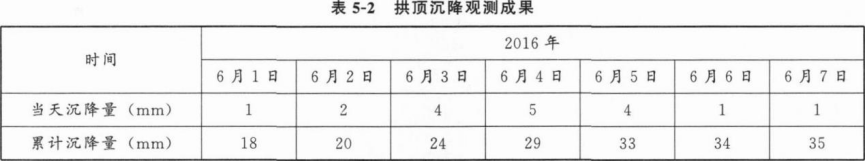

隧道施工过程中,右洞YK10+100(位于V级)围岩段处,拱顶沉降观测成果见表5—2。

事件四:为保证隧道施工安全,施工单位做了以下工作:
(1)施工前,施工单位依据风险评估结论,编制了专项施工方案,经专家评审,施工单位技术负责人签字后,报总监理工程师批准执行。
(2)施工单位专项施工方案要求二次衬砌距掌子面的距离,IV级围岩不得大于120m,V级围岩不得超过90m。
(3)隧道开工前,项目部仅对隧道施工区负责人和安全员进行了岗前安全培训。
问题:
1.分别判断左洞ZK10+100~ZK10+200段和右洞YK10+300~YK10+500段围岩级别,并写出两段隧道洞身的开挖方式。
2.写出事件一中工序①~⑥的正确排序。(以“①一②一③……”格式作答)
3.补充事件二中质检部门对初支喷射混凝土检验的实测项目。
4.事件三中,施工单位是否应发出预警?说明理由。
5.逐条判断事件四中施工单位所做的工作是否正确,若不正确请改正。
1.左洞ZK10+100~ZK10+200段为V级围岩,宜选用环形开挖预留核心土法;右洞YK10+300~YK10+500段为Ⅳ级围岩,宜选用台阶法、环形开挖预留核心土法。
2.正确排序:②→①→③→⑥→⑤→④。
3.初支喷射混凝土检验的实测项目还有喷层厚度、喷层与围岩接触状况。
4.施工单位应该发出预警。
理由:6月3日沉降量为4mm,6月4 日沉降量为5mm,6月5日沉降量为4mm,连续三天沉降量大于2mm。
5.(1)正确。
(2)不正确。
改正:二次衬砌距掌子面的距离,Ⅳ级围岩不得大于90m,V级及以上围岩不得超过70m。
(3)不正确。
改正:生产经营单位应当进行安全培训的从业人员包括主要负责人、安全生产管理人员、特种作业人员和其他从业人员。
