【背景资料】

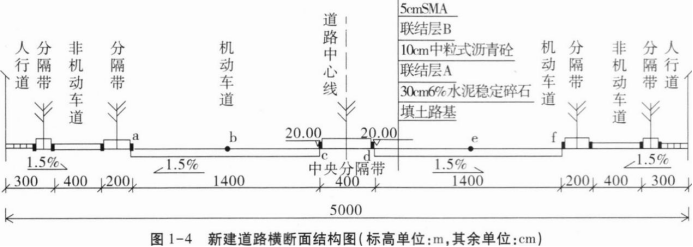

某公司承建新建道路施工,全长2200m,计划工期100天。其中新建道路横断面布置为:3.0m(人行道、分隔带)+4.0m(非机动车道)+2.0m(分隔带)+14.0m(机动车道)+4.0m(中央分隔带)+14.0m(机动车道)+2.0m(分隔带)+4.0m(非机动车道)+3.0m(人行道、分隔带)。横断面结构图如图1-4所示。

项目部编制的施工组织设计部分内容如下:
(1)为保证压实质量,面层分层进行,压实层最大厚度不超过200mm;上面层压实采用重型轮胎压路机压实;
(2)确定了上面层SMA横接缝的处理流程;宜采用机械切割或人工刨除层厚不足部分;
(3)确定了面层的主控项目。
问题:
1.根据道路在道路系统中所处地位判断图1-4属于什么等级道路。写出联结层A、B的名称,并列式计算a点标高。
2.施工组织设计(1)中,有哪些错误,请写出正确做法?
3.哪些地方需要喷洒B;
4.完善施工组织设计(3)中上面层SMA横接缝处理流程:
5.写出面层的主控项目。
1.(1)属于主干路。
(2)联结层A是透层;联结层B是粘层。
(3)c点标高为20m, a和c之间的高差:14×1.5%=0.21m。a点标高是:20-0.21=19.79(m)。
2.错误之处1:面层分层摊铺,压实层最大厚度不超过200mm;正确做法:压实层最大厚度不超过100mm;
错误之处2:上面层压实采用重型轮胎压路机压实;正确做法:压实采用初压复压、终压;初压应采用钢轮压路机静压;对粗集料为主的混合 料,宜优先采用振动压路机复压;宜选用双轮钢筒式压路机或关闭振动的振动压路机进行终压;
3.在既有结构和路缘石、检查井等构筑物与沥青混合料层的连接面、沥青层与水泥混凝土路面之间应喷洒粘层油。
4.使工作缝成直角连接。清除切割时留下的泥水,干燥后涂刷粘层油,铺筑新混合料,接槎软化后,先横向碾压,再纵向充分压实,连接平顺。
5.主控项目:原材料、压实度、面层厚度、弯沉值。
