【背景资料】

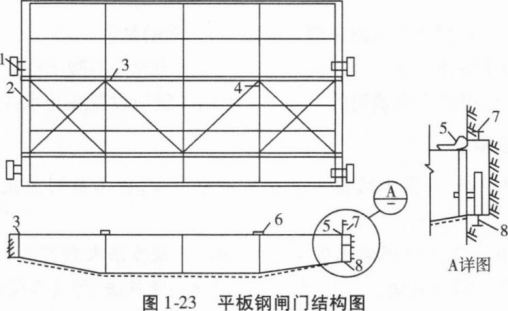

某大(2)型水库枢纽工程由混凝土面板堆石坝、电站、溢流坝和节制闸等建筑物组成。节制闸共2孔,采用平板直升钢闸门,闸门尺寸为净宽15m,净高12m,闸门结构如图1.23所示。

某水利施工单位承担该工程土建施工及金属结构、机电设备安装任务。闸门门槽采用留槽后浇二期混凝土的方法施工。
该工程于2024年5月开工,2025年8月申报文明建设工地,此时已完成全部建筑安装工程量的18%。
【问题】
1.分别写出图中代表主轨、橡胶止水和主轮的数字序号。
2.结合背景材料说明门槽二期混凝土应采用具有什么性能特点的混凝土;指出门槽二期混凝土在入仓、振捣时的注意事项。
3.该工地能否申报水利系统文明建设工地?说明理由。
1.8为主轨;5为橡胶止水;1为主轮。

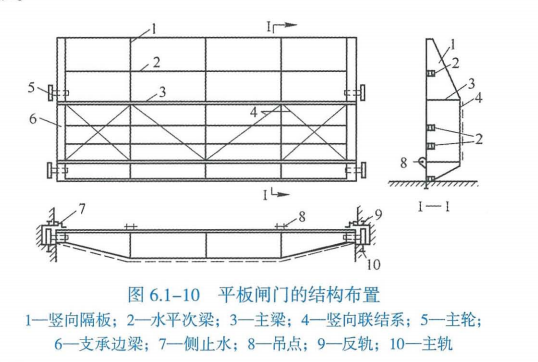

【备考点拨】本小题主要考查水闸闸门结构。平板闸门的结构布置如图1-24所示。

上图中,1为竖向隔板;2为水平次梁;3为主梁;4为竖向联结系;5为主轮;6为支承边梁;7为侧止水;8为吊点;9为反轨;10为主轨。
2.二期混凝土应采用补偿收缩细石混凝土。
门槽二期混凝土在入仓、振捣时的注意事项:捣固时要细心,已装好的金属构件不要振动。对于较高的门槽,可以采用分段安装和浇筑,禁止直接从高处下料。
【备考点拨】本小题主要考查水闸门槽二期混凝土施工相关要求。二期混凝土浇筑时,为使二期混凝土可以很好地结合,并且防止对闸门及其他预埋件的破坏,故应使用补偿收缩细石混凝土。混凝土浇筑振捣要求:首先应防止混凝土振捣时对闸门及其他预埋件产生扰动,故应细心捣固,不要振动已装好的金属构件。二期混凝土入仓时的通用要求是混凝土下落面不能太高,否则应采取分段施工措施。
3.该工地不能申报水利系统文明建设工地。理由:在申报水利系统文明建设工地时,已完工程量应达到全部建筑安装工程量的20%及以上。
【备考点拨】本小题主要考查申报水利系统文明建设工地的条件。《水利建设工程文明工地创建管理办法》第七条规定,有下列情形之一的,不得申报“文明工地”:(1)干部职工中发生违纪、违法行为,受到党纪、政纪处分或被刑事处罚的。(2)发生较大及以上质量事故或生产安全事故的。(3)被水行政主管部门或有关部门通报批评或进行处罚的。(4)恶意拖欠工程款、农民工工资或引发当地群众发生群体事件,并造成严重社会影响的。(5)项目建设单位未严格执行项目法人负责制、招标投标制和建设监理制的。(6)项目建设单位未按照国家现行基本建设程序要求办理相关事宜的。(7)项目建设过程中,发生重大合同纠纷,造成不良影响的。(8)参建单位违反诚信原则,弄虚作假情节严重的。第十四条规定,文明工地实行届期制,每两年通报一次。在上一届期已被命名为文明工地的,如符合条件,可继续申报下一届。第十五条规定,凡符合文明工地标准且符合下列申报条件的水利建设工地可自愿申报,即:开展文明工地创建活动半年以上;工程项目已完成的工程量,应达全部建筑安装工程量的20%及以上,或在主体工程完工1年以内;工程进度满足总体进度计划要求的均可由项目法人按自愿原则申报。申报文明工地的项目,原则上是以项目建设管理单位所管辖的一个工程项目或其中的一个或几个标段为单位的工程项目(或标段)为一个文明建设工地。
