您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 水利水电工程 > 水利水电工程模拟试题

一建水利案例分析题及答案详解(11)

来源:233网校 2025-08-03 00:26:21

【背景资料】

清河泵站设计装机流量150m³/s,出口防洪闸所处堤防为1级。招标人对出口防洪闸工程施工进行公开招标。有关招标工作计划如下:5月31日提交招标备案报告,6月1日发布招标公告,6月11日~15日出售招标文件,6月16日组织现场踏勘,6月17日组织投标预备会,7月5日开标,7月6日~10日评标定标。

招标工作完成后,A单位中标,与发包人签订了施工承包合同。工程实施中发生如下事件。

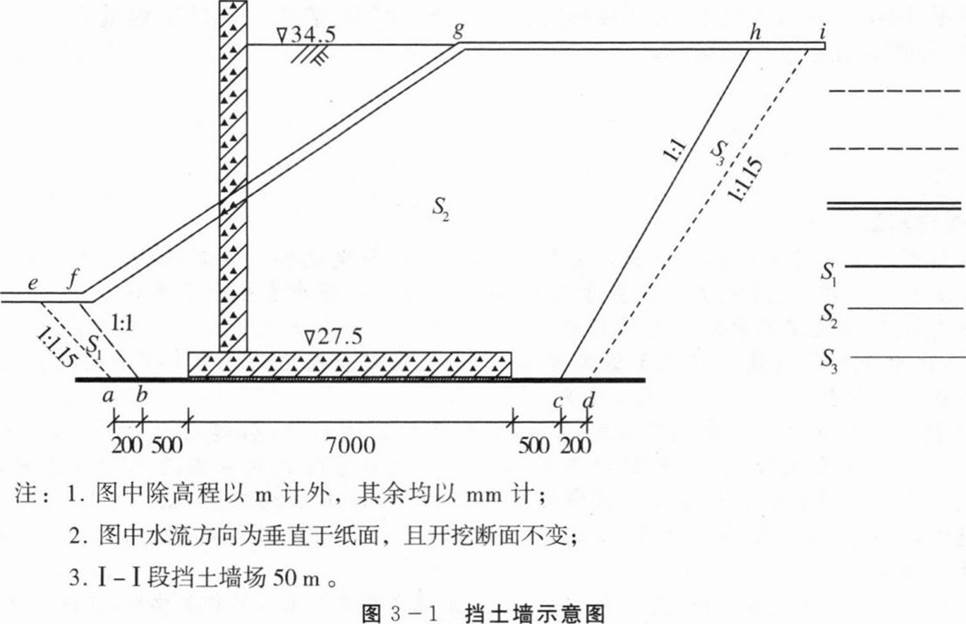

事件1:Ⅰ-Ⅰ段挡土墙(示意图如下)开挖设计边坡1:1,由于不可避免的超挖,实际开挖边坡为1:1.15。A单位申报的结算工程为50×(S1+S2+S3),监理单位不同意。

事件2:原定料场土料含水量不能满足要求,监理单位指示A单位改变了挡土墙墙后填土料场,运距由1km增加到1.5km,填筑单价基本直接费相应增加2元/m³,A单位提出费用变更申请。

【问题】

1.上述施工标招标工作计划中,招标人可以不开展哪些工作?确定中标人后,招标人还需执行的招标程序有哪些?

2.为满足Ⅰ-Ⅰ段挡土墙土方开挖工程计量要求,A单位应进行的测量内容有哪些?

3.Ⅰ-Ⅰ段挡土墙土方开挖工程计量中,不可避免的施工超挖产生的工程量能否申报结算?为什么?计算Ⅰ-Ⅰ段挡土墙土方开挖工程结算工程量。

4.料场变更后,A单位的费用变更申请能否批准?说明理由。若其他直接费费率取2%,现场经费费率取4%,根据水利工程概(估)算编制有关规定,计算填筑单价直接费增加后相应的其他直接费、直接费。

参考解析:

1.(1)上述施工标招标工作计划中,招标人可以不开展的工作包括组织踏勘现场和投标预备会。

(2)确定中标人后,招标人还需执行的招标程序:

①向水行政主管部门提交招标投标情况的书面总结报告。

②发中标通知书,并将中标结果通知所有投标人。

③进行合同谈判,并与中标人订立书面合同。

2.A单位应进行的测量内容有:

(1)开挖区原始地形、断面测量;

(2)开挖轮廓点放样;

(3)开挖区竣工地形、断面测量。

3.(1)Ⅰ—Ⅰ段挡土墙土方开挖工程计量中,不可避免的施工超挖产生的工程量不能申报结算。

理由:土方开挖工程工程量应按招标设计图纸所示轮廓尺寸计算的有效自然方体积以立方米计量。施工过程中增加的超挖量和施工附加量所发生的费用,应包含在《工程量清单》相应项目有效工程量的工程单价中。

(2)Ⅰ—Ⅰ段挡土墙土方开挖工程结算工程量一50×S2

4.(1)料场变更后,A单位的费用变更申请能批准。

理由:料场变更属于发包人的原因。料场变更,运输距离也发生了变化,单价相应做调整。

(2)其他直接费一基本直接费×其他直接费费率=2×2%=0.04(元/m³)。

直接费=基本直接费+其他直接费=2+0.04=2.04(元/m³)。

插入模块

备考刷题233网校APP提供一建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


资料一建备考PDF资料下载 | 一建干货笔记 | 一建学霸笔记

刷题一建章节试题免费刷 | 历年真题在线演练 | 一建模考大赛

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
