一建通信与广电案例分析题及答案详解(3)

来源:233网校 2025-08-13 00:20:16

【背景资料】

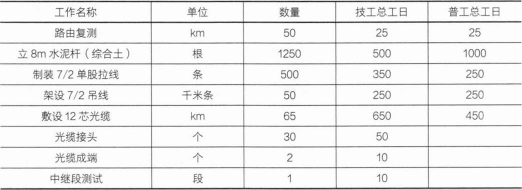

某架空线路单位工程的工作量及技工、普工的总工日数见下表:


人工费按技工50元/工日、普工20元/工日,材料费预算价格为7000元/km,其他费用计划开支为20000元,工程按计划进度完工。

本项目质量安全检查中的部分记录如下:

A处:光缆在电杆两侧的第一只挂钩距电杆300mm,挂钩间距800mm;

B处:进入0DF架时光缆的曲率半径是80mm,光缆的外径是10mm;

C处:一人在吊板上挂跨越公路的光缆,有人在公路上疏导车辆通行。

问题:

1.列式计算本工程的拟完工程计划施工成本和已完工程计划施工成本。

2.如果材料费实际开支平均为6500元/km,其他费用实际开支为25000元,在其他条件不变的情况下,计算已完工程实际施工成本。

3.计算本工程的成本偏差并简要分析。

4.计算本工程的进度偏差并简要分析。

5.说明质量安全检查发现的各处存在什么错误?

参考解析:

首先计算技工总工日为l845,普工总工日为1975。

1.(本小题4分)

拟完工程计划施工成本和已完工程计划施工成本在此处是一样的,包括:

人工成本:1845×50+1975×20=131750(元)。

材料成本:50×7000=350000(元)。

其他成本:20000(元)。

共计:131750+350000+20000=501750(元)。

2.(本小题3分)

已完工程实际施工成本:

人工成本:1845×50+1975×20=131750(元)。

材料成本:50×6500—325000(元)。

其他成本:25000(元)。

共计:131750+325000+25000=481750(元)。

3.(本小题4分)

成本偏差=已完工程实际施工成本一已完工程计划施工成本=481750—501750=-20000(元)。

计算结果小于零,说明本工程施工成本节约了。

4.(本小题4分)

进度偏差=已完工程计划施工成本一拟完工程计划施工成本=501750—501750=0(元)。

计算结果等于零,说明本工程施工进度正常。

5.(本小题5分)

A处:光缆在电杆两侧的第一只挂钩距电杆间距过大,挂钩间间距过大。

B处:光缆进入0DF架的曲率半径过小。

C处:跨越公路架设光缆作业,不得使用吊板作业方式。

插入模块

备考刷题233网校APP提供一建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


资料一建备考PDF资料下载 | 一建干货笔记 | 一建学霸笔记

刷题一建章节试题免费刷 | 历年真题在线演练 | 一建模考大赛

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
