一建通信与广电案例分析题及答案详解(5)

来源:233网校 2025-08-15 00:20:36

【背景资料】

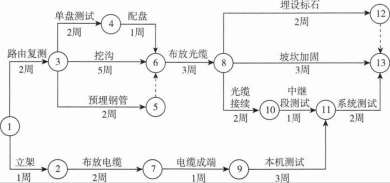

某本地传输网工程,包括线路和设备两部分。光缆沿线与原有光缆、铁路交越。建设单位和施工单位签订了承包合同,合同工期16周。交越过路手续和赔补由建设单位负责,钢管、水泥、沙石由施工单位采购。施工单位提交了初步施工进度网络计划并得到了建设单位的批准,如下图所示(每周按7天计算):

施工过程发生了下列事件:

事件一:开工后建设单位办理穿越铁路手续时,铁路部门要求另选地点穿越。为此,施工单位配合选址l0个工日,人员误工30个工日。根据新的穿越方案,施工单位增加费用5万元,挖沟进度延迟3天。

事件二:钢管到货后,经检验为未镀锌钢管,施工单位进行镀锌处理造成误工20工日,进度延迟4天。

事件三:在光缆接续时,由于光纤熔接机故障造成误工l0个工日,进度延迟5天。

事件四:部分坡坎强度达不到要求,重新加固增加30个工日,增加材料费6000元,进度延迟3天。

事件五:为加快进度,施工单位在系统测试时增加了人员和仪表,使得该工作进度缩短了1周。

其余各项工作实际进度和费用与原计划相符。

问题:

1.施工单位提交的施工进度网络计划中的关键工作有哪些?计算工期是多少?

2.针对上述每个事件,分别回答施工单位能否向建设单位提出工期及费用的索赔并简述理由。

3.本工程中施工单位能得到的工期补偿为多少天?总工期比原计算工期提前或拖后多少天?

4.若在合同中约定人工费综合工日为l00元/工日,误工费为50元/工日,计算在工程结算时施工单位得到的赔偿数额。

5.施工单位索赔时应向建设单位提交哪些文件?

6.在与原有光缆交越施工时,施工单位应采取哪些措施保护原有光缆的安全?

参考解析:

1.(本小题7分)

关键工作有:路由复测、挖沟、布放光缆、光缆接续、中继段测试、系统测试。计算工期为:l5周或l05天。

2.(本小题6分)

事件一:可以提出工期和费用的索赔,因为办理穿越铁路手续是建设单位的责任。

事件二:不能提出索赔,因为不合格的材料是由施工单位采购的。

事件三:不能提出索赔,因为熔接机是施工单位提供的。

事件四:不能提出索赔,因为这是施工单位的质量问题。

事件五:不能提出索赔,因为这是施工单位自己为了加快进度采取的措施。

3.(本小题5分)

该工程能得到的工期补偿为3天。

-3-5+7=-1天,总工期比原计算工期拖后1天。

4.(本小题4分)

工程结算时,施工单位得到的赔偿是:

10×100+30×50+50000=52500(元)。

5.(本小题3分)

(1)索赔信或索赔通知、索赔申请。

(2)索赔报告。

(3)索赔款项计算依据。

6.(本小题5分)

保护措施包括:①开挖前详细了解原有光缆的位置情况;②人工小心开挖;③开挖后加装保护管。

插入模块

备考刷题233网校APP提供一建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


资料一建备考PDF资料下载 | 一建干货笔记 | 一建学霸笔记

刷题一建章节试题免费刷 | 历年真题在线演练 | 一建模考大赛

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
