【背景资料】

某施工单位承接了一项直埋光缆线路工程,其中有3段需要同沟敷设本地网线路光缆。

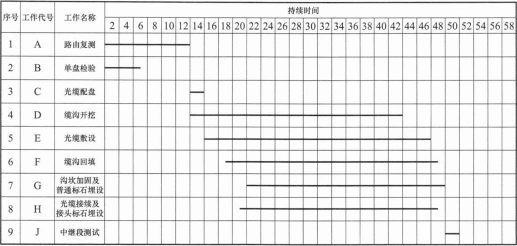

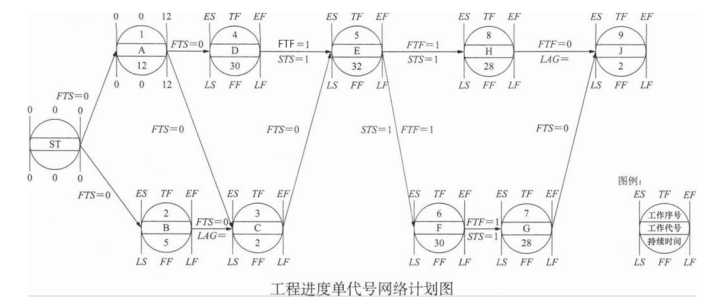

工程开工前,项目部组织进行了现场勘查,设立了临时设施和光缆分屯点,完成了工程开工的其他准备工作。项目部分别编制了工程进度单代号网络计划图,工程进度横道计划图。

施工过程中,为确保光缆埋设质量符合要求,项目部重点对涉及的隐蔽工程进行了检查验收,主要包括路由位置、引上管及引上光缆的安装质量、回填土的质量等。

完工检查中发现,施工单位仅在光缆接头处埋设了接头标石,直线段落每隔180~200m埋设了标石,监理单位要求在需要埋设标石的地方尽快补足。


问题:

1.按照图例格式列出B、c、D、E工作的时间参数,并计算B、C和H、J之间的时间间隔(LAG)。

2.指出本工程中关键工作的名称并给出计算工期。

3.在答题卡上复制工程进度横道计划图并绘制完整的工程进度横道计划图。

4.写出本工程临时设施的选取原则。

5.本工程中隐蔽工程验收还应包括哪些内容。

6.写出本工程尚需埋设标石的位置。

参考解析:

1.(本小题4分)

B.C、D、E工作的时间参数如下:


B.C之间的时间间隔,LAG=7。

H、J之间的时间间隔,LAG=1。

2.(本小题5分)

关键工作有:A路由复测,C光缆配盘,E光缆敷设,F缆沟回填,G沟坎加固及普通标石埋设,I中继段测试。

计算工期为50天。

3.(本小题6分)

4.(本小题4分)

(1)距离施工现场较近。

(2)运输材料、设备、机具便利。

(3)通信、信息传递方便。

(4)人身及物资安全。

5.(本小题6分)

(1)光缆沟深及沟底处理。

(2)光缆与其他设施的间距。

(3)光缆的布放质量。

(4)排流线的埋设质量。

(5)沟坎加固保护措施的质量。

(6)接头装置的安装位置及安装质量。

6.(本小题5分)

(1)光缆转弯点、预留处。

(2)长途塑料管道的人(手)孔点、塑料管道断开点及接头点、埋式人(手)孔的位置。

(3)敷设防雷排流线的起止点、同沟敷设光缆的起止点。

(4)穿越障碍物点。

(5)装有监测装置的地点。
