[一建历年真题]2021年机电工程考试真题及答案解析

正在为一级建造师考试《机电工程》科目冲刺的考生们注意啦!备考冲刺阶段,历年真题是掌握出题规律、把握考试重点的“秘密武器”。我们特别整理了2020年一级建造师《机电工程》考试真题及详细答案解析,助力考生高效复习。通过练习这些真题,考生不仅能巩固知识点,还能了解考试题型和难度,做到心中有数。想要在考试中脱颖而出,这份真题资料绝对不容错过,快来一探究竟吧!

 [一建历年真题]2021年机电工程考试真题及答案解析

第1题 单选题 (每题1分,共20题,共20分)

1、热力管道与其他管道共架敷设时,疏水器应安装在()。

A.流量孔板前侧

B.管道集气处

C.流量孔板后侧

D.管道最高点

参考答案:A
参考解析:疏水器应安装在以下位置: BD错误,管道的最低点可能集结冷凝水的地方, A正确,C错误,流量孔板的前侧及其他容易积水处。

过期考点,仅做参考】 2、下列防腐施工方法中,漆料省、效率高的是( ) 。

A.高压无气喷涂法

B.刷涂法

C.空气喷涂法

D.滚涂法

参考答案:A
参考解析:A选项正确,高压无气喷涂优点:克服了一般空气喷涂时,发生涂料回弹和大量漆雾飞扬的现象,不仅节省了漆料,而且减少了污染,改善了劳动条件;工作效率较一般空气喷涂提高了数倍至十几倍;涂膜质量较好。适宜于大面积的物体涂装。 B选项错误,刷涂法是一种最简单的手工涂装方法。采用刷涂法施工的主要优点:漆膜渗透性强可以深入细孔、缝隙中;工具简单,投资少,操作容易,适应性强;对工件形状要求不严,节省涂料等。缺点:该施工方法劳动强度大,生产效率低,涂膜易产生刷痕,外观欠佳。因此,刷涂法常用于小面积涂装。 C选项错误,空气喷涂法是应用最广泛的一种涂装方法,几乎可适用于一切涂料品种,该方法的最大优点:可获得厚薄均匀、光滑平整的涂层。缺点:空气喷涂法涂料利用率较低,对空气的污染也较严重。 D选项错误,滚涂法是先将滚子(空心圆柱形,表层粘有纤维)在涂料中浸润,然后再将涂料滚涂到所需的表面。滚涂法适用于较大面积工件的涂装,较刷涂法效率高。

3、室内排水管道的施工程序中,防腐的紧后工序是()。

A.水压试验

B.通水试验

C.灌水试验

D.通球试验

参考答案:D
参考解析:D选项正确,室内排水工程施工程序:施工准备→预留、预埋→管道测绘放线→管道元件检验→管道支吊架制作安装→管道预制→排水泵等设备安装→管道及配件安装→系统灌水试验→防腐→系统通球试验。

4、关于耐火砖砌筑施工的说法,正确的是()。

A.砌砖时应使用铁锤找正

B.反拱底应从中心向两侧对称砌筑

C.砌砖中断时应做成断面平齐的直槎

D.拱的砌筑应从拱脚一侧依次砌向另一侧

参考答案:B
参考解析:选项A错误,砌砖时应用木槌或橡胶锤找正,不应使用铁锤。 选项B正确,反拱底应从中心向两侧对称砌筑。 选项C错误,砌砖中断或返工拆砖时,应做成阶梯形的斜槎。 选项D错误,当拱脚砖后面有砌体时,应在该砌体砌完后,才可砌筑拱或拱顶。

5、下列硬质绝热制品的捆扎方法中,正确的是( )。

A.应螺旋式缠绕捆扎

B.多层一次捆扎固定

C.每块捆扎至少一道

D.振动部位加强捆扎

参考答案:D
参考解析:捆扎方式: 1)A选项错误,不得采用螺旋式缠绕捆扎。 2)C选项错误,D选项正确,每块绝热制品上的捆扎件不得少于两道,对有振动的部位应加强捆扎。 3)B选项错误,双层或多层绝热层的绝热制品,应逐层捆扎,并应对各层表面进行找平和严缝处理。 4) 不允许穿孔的硬质绝热制品,钩钉位置应布置在制品的拼缝处;钻孔穿挂的硬质绝热制品,其孔缝应采用矿物棉填塞。

6、关于自动化仪表气源管道安装的做法,正确的是( )。

A.气源系统吹扫时,先吹支管再吹总管

B.气源管道末端和集液处应设置排污阀

C.气源管道使用镀锌钢管时, 应采用焊接

D.气源装置应根据现场情况整定气源压力值

参考答案:B
参考解析:气源管道安装: C选项错误,气源管道采用镀锌钢管时,应用螺纹连接,拐弯处应采用弯头,连接处应密封,缠绕密封带或涂抹密封胶时,不得使其进入管内;采用无缝钢管时,应焊接连接,焊接时焊渣不得落入管内。 B选项正确,气源管道末端和集液处应有排污阀,排污管口应远离仪表、电气设备和线路。水平干管上的支管引出口应在干管的上方。 A选项错误,气源系统安装完毕后应进行吹扫,吹扫气应使用合格的仪表空气,先吹总管,再吹干管、支管及接至各仪表的管道。 D选项错误,气源装置使用前,应按设计文件规定整定气源压力值。

7、【考点已过期】下列整定内容中,属于配电装置过电流保护整定的是()

A.合闸元件整定

B.温度元件整定

C.时间元件整定

D.方向元件整定

参考答案:C
参考解析:C选项正确,过电流保护整定:电流元件整定和时间元件整定。 A选项错误,三相一次重合闸整定:重合闸延时整定和重合闸同期角整定 D选项错误,零序过电流保护整定:电流元件整定、时间元件整定和方向元件整定 B选项错误,此为干扰选项。

8、下列安装工序中,不属于光伏发电设备安装程序的是()

A.汇流箱安装

B.逆变器安装

C.集热器安装

D.电气设备安装

参考答案:C
参考解析:ABD选项,光伏发电设备的安装程序:施工准备→基础检查验收→设备检查→光伏支架安装→光伏组件安装→汇流箱安装→逆变器安装→电气设备安装→调试→验收。 C选项,C选项属于光热发电设备。

9、关于钢结构框架分段安装的做法,错误的是( )。

A.铣平面应均匀接触,接触面积不应小于75%

B.框架节点采用焊接连接时,不得设置定位螺栓

C.在地面拼装的框架,其焊缝需进行无损检测

D.在安装的框架上施加临时载荷时,应经验算

参考答案:B
参考解析:分段(片)安装 (1)框架的安装可采用地面拼装和组合吊装的方法施工,己安装的结构应具有稳定性和空间刚度。管廊可在地面拼装成片,检查合格后成片吊装。 (2)A选项正确,铣平面应接触均匀,接触面积不应小于75%。 (3)B选项错误,框架的节点采用焊缝连接时,宜设置安装定位螺栓。每个节点定位螺栓数量不得少于2个。 (4)C选项正确,地面拼装的框架和管廊结构焊缝需进行无损检测或返修时,无损检测和返修应在地面完成,合格后方可吊装。 (5)D选项正确,在安装的框架和管廊上施加临时载荷时,应经验算。

10、下列设备基础中,属于按使用功能划分的是( )

A.垫层基础

B.联合基础

C.减振基础

D.箱式基础

参考答案:C
参考解析:C选项正确,使用功能不同的基础分类及应用:(1)减振基础,可以消减振动能量的基础。( 2 )绝热层基础,在基础底部设置隔热、保温层的基础,适用于有特殊保温要求的设备基础。 A选项错误,A属于材料组成不同的设备基础种类及应用。 B选项错误,B属于埋置深度不同的设备基础种类及应用 D选项错误,D属于结构形式不同的基础种类及应用。

11、塑料绝缘铠装多芯电缆的最小允许弯曲半径是电缆外径的()。

A.10倍

B.12倍

C.15倍

D.20倍

参考答案:B

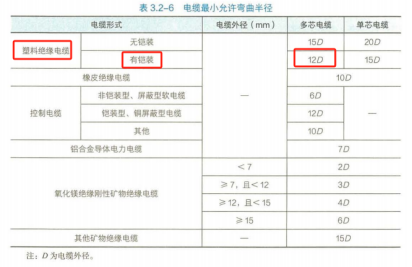

参考解析:B正确,由下图可知。

12、关于洁净层流罩安装调试的说法,错误的是()。

A.应采用独立的防晃支架

B.利用生产设备作为支撑

C.安装高度允许偏差1mm

D.不小于1h的连续试运转

参考答案:B
参考解析:洁净层流罩安装要求 (1)A选项,B选项,应采用独立的吊杆或支架,并应采取防止晃动的固定措施,且不得利用生产设备或壁板作为支撑。 (2)直接安装在吊顶上的层流罩,应采取减振措施,箱体四周与吊顶板之间应密封。 (3)C选项,洁净层流罩安装的水平度偏差应为1% , 高度允许偏差应为1mm 。 (4)D选项,安装后,应进行不少于1h的连续试运转,且运行应正常。

13、下列自动扶梯故障中,必须通过安全触点电路来完成开关断开的是()。

A.无控制电压

B.接地故障

C.电路过载

D.踏板下陷

参考答案:D
参考解析:下列情况下的开关断开的动作必须通过安全触点或安全电路来完成: 1)控制装置在超速和运行方向非操纵逆转下动作。 2附加制动器动作。 3)直接驱动梯级、踏板或胶带的部件(如链条或条)断或过分伸长 4)驱动装置与转向装置之间的距离(无意性)缩短。 5)D选项正确,梯级、踏板下陷,或胶带进入梳齿板处有异物夹住,且产生损坏梯级、踏板或胶带支撑结构。 6)无中间出口的连续安装的多台自动扶梯、自动人行道中的一台停止运行 7)扶手带入口保护装置动作。

14、关于建筑设备监控系统输入设备安装的说法,正确的是()。

A.铂温度传感器的接线电阻应小于1Ω

B.电磁流量计应安装在流量调节阀下游

C.风管型传感器应在风管保温前安装

D.涡轮式流量传感器应垂直安装

参考答案:A
参考解析:主要输入设备安装要求 (1)各类传感器的安装位置应装在能正确反映其检测性能的位置,并远离有强磁场或剧烈振动的场所,而且便于调试和维护。 (2)C选项错误,风管型传感器安装应在风管保温层完成后进行。 (3)水管型传感器开孔与焊接工作,必须在管道的压力试验、清洗、防腐和保温前进行。 (4)A选项正确,传感器至现场控制器之间的连接应符合设计要求。例如,镍温度传感器的接线电阻应小于3Ω ,铂温度传感器的接线电阻应小于1Ω,并在现场控制器侧接地。 (5)B选项错误,电磁流量计应安装在流量调节阀的上游,流量计的上游应有10倍管径长度的直管段,下游段应有4~5倍管径长度的直管段。 (6)D选项错误,涡轮式流量传感器应水平安装,流体的流动方向必须与传感器壳体上所示的流向标志一致。 (7)空气质量传感器的安装位置,应选择能正确反映空气质量状况的地方。

15、下列设备安装时,不能采用橡胶减振垫的是()

A.冷水机组

B.排烟风机

C.空调机组

D.冷却塔

参考答案:B
参考解析:B选项正确,防排烟风机应设在混凝土或钢架基础上,且不应设置减振装置;若排烟系统与通风空调系统共用且需要设置减振装置时,不应使用橡胶减振装置。

16、下列机电工程项目采购类型中,按采购内容划分的不包括()。

A.工程采购

B.货物采购

C.询价采购

D.服务采购

参考答案:C
参考解析:ABD选项,机电工程项目采购,按采购内容可分为工程采购、货物采购与服务采购三种类型。 C选项,C选项属于按采购方式可分为招标采购、直接采购和询价采购三种类型。

17、商务报价的策略中不包括()

A.不平衡报价

B.多方案报价

C.突出工期目标

D.无利润竞标

参考答案:C
参考解析:商务报价的策略 ( 1 )ABD选项,可采用不平衡报价法、多方案报价法、增加建议方案法、投标前突然竞价法、无利润竞标法、先亏后盈法等方式进行报价。 ( 2 )根据投标单位的自身情况及此次招标投标的业主、竞争对手的实际情况确定。

18、规避国际机电工程项目中的营运风险。采取的防范措施是()。

A.选择专业化的维保单位

B.提高项目融资管理水平

C.选择有实力的施工单位

D.关键技术采用国内标准

参考答案:A
参考解析:A选项正确,营运风险防范(主要指BOT 、BOOT 、ROT等涉及运营环节的项目):营运风险主要指在整个营运期间承包商能力影响项目投资效益的风险。防范措施:运行维护委托专业化运行单位承包,降低运行故障及运行技术风险。 B选项错误,B属于管理风险防范。 C选项错误,C属于建设风险防范。 D选项错误,D属于技术风险防范。

19、机电工程的清单综合单价中不包括()。

A.材料费

B.机械费

C.管理费

D.措施费

参考答案:D
参考解析:ADC选项,清单综合单价:单价中综合了分项工程人工费、材料费、机械费、管理费、利润、人材机价差以及一定范围的风险费用 D选项,但并未包括措施费、规费和税金,因此它是一种不完全综合单价。

过期考点,仅做参考】 20、【该试题考点已过期】机电工程项目竣工预验的复验单位是( )。

A.建设单位

B.监理单位

C.设计单位

D.施工单位

参考答案:D
参考解析:【该试题考点已过期,新版教材已不考,为保证试卷完整性,仅供考生参阅】 D选项正确,进行竣工预验的复验。施工单位在自我检查整改的基础上,由项目经理提请上级单位进行复验,要解决复验中的遗留问题,为正式验收做好准备。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
