【背景资料】

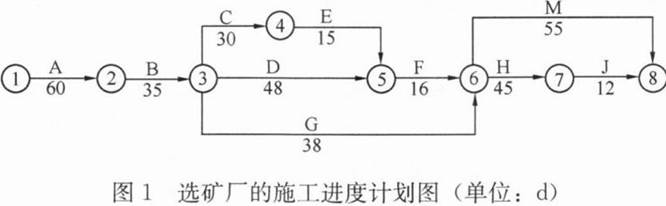

某施工单位承担了一项矿井工程的地面土建施工任务。工程开工前,项目经理部编制了项目管理实施规划并报监理单位审批,监理工程师审查后,建议施工单位通过调整个别工序作业时间的方法,将选矿厂的施工进度计划(如图1所示)工期控制在210d内。施工单位通过工序和成本分析,得出C、D、H三个工序的作业时间可通过增加投入的方法予以压缩,其余工序作业时间基本无压缩空间或赶工成本太高。其中C工序作业时间最多可缩短4d,每缩短1d增加施工成本6000元;D工序最多可缩短6d,每缩短1d增加施工成本4000元;H工序最多可缩短8d,每缩短1d,增加施工成本5000元。经调整,选矿厂房的施工进度计划满足了监理单位的工期要求。施工过程中,由于建设单位负责采购的设备不到位,使G工序比原计划推迟了25d才开始施工。工程进行到第160d时,监理单位根据建设单位的要求下达了赶工指令,要求施工单位将后续工期缩短5d。施工单位改变了M工序的施工方案,使其作业时间压缩了5d,由此增加施工成本80000元。工程按监理单位要求工期完工。

【问题】

1.指出选矿厂房的初始进度计划的关键工序并计算工期。

2.根据工期一成本优化原理,施工单位应如何调整进度计划使工期控制在210d内?调整工期所增加的最低成本为多少元?

3.对于G工序的延误,施工单位可提出多长时间的工期索赔?说明理由。

4.监理单位下达赶工指令后,施工单位应如何调整后续三个工序的作业时间?

5.针对监理单位的赶工指令,施工单位可提出多少费用索赔?

参考解析:

第一问:

该选矿厂房的初始进度计划的关键工序为:A、B、D、F、H、J(或工序①→②、②→③、③→⑤、⑤→⑥、⑥→⑦、⑦→⑧)。

工期=60+35+48+16+45+12=216d。

第二问:

施工单位控制工期在210d内的方法是:应当将H工序缩短2d,D工序缩短4d,C工序缩短1d。

调整工期所增加的最低成本=2×5000+4×4000+1×6000=32000元。

第三问:

对于G工序,施工单位可提出3d的工期索赔。

理由:虽然G工序延误了25d,但G工序不是关键工序,有可利用的时差,时差为44+16-38=22d,故可索赔的工期应为25-22=3d。

第四问:

施工单位调整后续三个工序的作业时间的方法为:后序工序M压缩5d。H压缩5d(H调整为38d),J作业时间不变(J调整为12d)。

第五问:

施工单位可提出的费用索赔应为:80000+5000×5=105000元。

插入模块

备考刷题233网校APP提供一建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


资料一建备考PDF资料下载 | 一建干货笔记 | 一建学霸笔记

刷题一建章节试题免费刷 | 历年真题在线演练 | 一建模考大赛

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
