2026年一建《水利水电工程》时间/数字考点汇总
2026年一建《水利水电工程》数字、时间、计算考点
总计包含71考点汇总:
1、第一部分计算考点16个;
2、第二部分时间考点7个;
3、第三部分数字考点48个
第一部分 计算考点

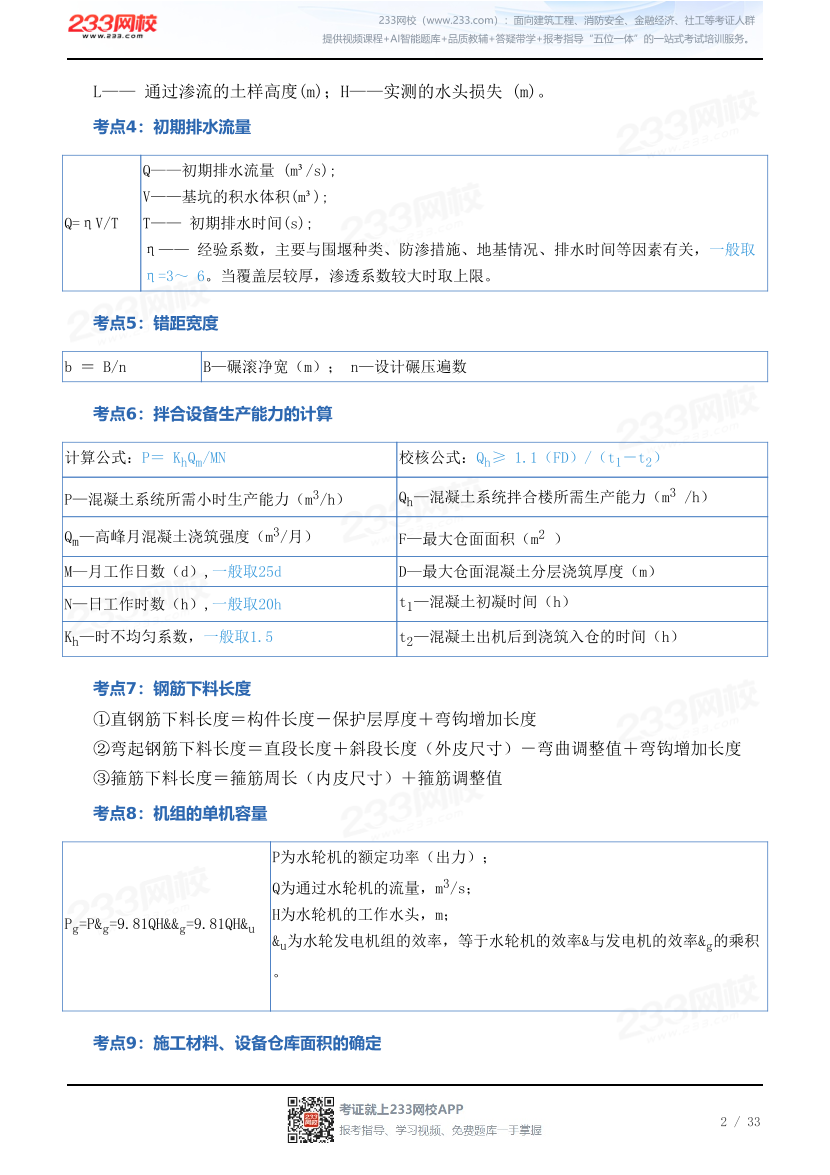

考点1:水工建筑物抗滑稳定分析
考点2:静水压力
P=1/2γH2
式中 P——单位宽度作用面上的水平静水压力 (kN);H—— 水深(m);
γ——水的重度(kN/m³),一般采用9.81kN/m³,对于多泥沙河流应根据实际情况确定。
考点3:渗透系数 K=QL/AH
式中 Q——实测的流量(m³/s);A——通过渗流的土样横断面面积(m²);
233网校(www.233.com):面向建筑工程、消防安全、金融经济、社工等考证人群
提供视频课程+AI智能题库+品质教辅+答疑带学+报考指导“五位一体”的一站式考试培训服务。
1 / 33
2026年一建《水利水电工程》时间/数字考点汇总
2026年一建《水利水电工程》数字、时间、计算考点
总计包含71考点汇总:
1、第一部分计算考点16个;
2、第二部分时间考点7个;
3、第三部分数字考点48个
第一部分 计算考点
考点1:水工建筑物抗滑稳定分析
考点2:静水压力
P=1/2γH2
式中 P——单位宽度作用面上的水平静水压力 (kN);H—— 水深(m);
γ——水的重度(kN/m³),一般采用9.81kN/m³,对于多泥沙河流应根据实际情况确定。
考点3:渗透系数 K=QL/AH
式中 Q——实测的流量(m³/s);A——通过渗流的土样横断面面积(m²);
233网校(www.233.com):面向建筑工程、消防安全、金融经济、社工等考证人群
提供视频课程+AI智能题库+品质教辅+答疑带学+报考指导“五位一体”的一站式考试培训服务。
1 / 33
L—— 通过渗流的土样高度(m);H——实测的水头损失 (m)。
考点4:初期排水流量
Q=ηV/T
Q——初期排水流量 (m³/s);
V——基坑的积水体积(m³);
T—— 初期排水时间(s);
η—— 经验系数,主要与围堰种类、防渗措施、地基情况、排水时间等因素有关,一般取
η=3~ 6。当覆盖层较厚,渗透系数较大时取上限。
考点5:错距宽度
b = B/n B—碾滚净宽(m); n—设计碾压遍数
考点6:拌合设备生产能力的计算
计算公式:P= KhQm/MN 校核公式:Qh≥ 1.1(FD)/(t1-t2)
P—混凝土系统所需小时生产能力(m3/h) Qh—混凝土系统拌合楼所需生产能力(m3 /h)
Qm—高峰月混凝土浇筑强度(m3/月) F—最大仓面面积(m2 )
M—月工作日数(d),一般取25d D—最大仓面混凝土分层浇筑厚度(m)
N—日工作时数(h),一般取20h t1—混凝土初凝时间(h)
Kh—时不均匀系数,一般取1.5 t2—混凝土出机后到浇筑入仓的时间(h)
考点7:钢筋下料长度 ①直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度
②弯起钢筋下料长度=直段长度+斜段长度(外皮尺寸)-弯曲调整值+弯钩增加长度
③箍筋下料长度=箍筋周长(内皮尺寸)+箍筋调整值
考点8:机组的单机容量
Pg=P&g=9.81QH&&g=9.81QH&u
P为水轮机的额定功率(出力);
Q为通过水轮机的流量,m3/s;
H为水轮机的工作水头,m;
&u为水轮发电机组的效率,等于水轮机的效率&与发电机的效率&g的乘积
。
考点9:施工材料、设备仓库面积的确定
233网校(www.233.com):面向建筑工程、消防安全、金融经济、社工等考证人群
提供视频课程+AI智能题库+品质教辅+答疑带学+报考指导“五位一体”的一站式考试培训服务。
2 / 33
L—— 通过渗流的土样高度(m);H——实测的水头损失 (m)。
考点4:初期排水流量
Q=ηV/T
Q——初期排水流量 (m³/s);
V——基坑的积水体积(m³);
T—— 初期排水时间(s);
η—— 经验系数,主要与围堰种类、防渗措施、地基情况、排水时间等因素有关,一般取
η=3~ 6。当覆盖层较厚,渗透系数较大时取上限。
考点5:错距宽度
b = B/n B—碾滚净宽(m); n—设计碾压遍数
考点6:拌合设备生产能力的计算
计算公式:P= KhQm/MN 校核公式:Qh≥ 1.1(FD)/(t1-t2)
P—混凝土系统所需小时生产能力(m3/h) Qh—混凝土系统拌合楼所需生产能力(m3 /h)
Qm—高峰月混凝土浇筑强度(m3/月) F—最大仓面面积(m2 )
M—月工作日数(d),一般取25d D—最大仓面混凝土分层浇筑厚度(m)
N—日工作时数(h),一般取20h t1—混凝土初凝时间(h)
Kh—时不均匀系数,一般取1.5 t2—混凝土出机后到浇筑入仓的时间(h)
考点7:钢筋下料长度 ①直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度
②弯起钢筋下料长度=直段长度+斜段长度(外皮尺寸)-弯曲调整值+弯钩增加长度
③箍筋下料长度=箍筋周长(内皮尺寸)+箍筋调整值
考点8:机组的单机容量
Pg=P&g=9.81QH&&g=9.81QH&u
P为水轮机的额定功率(出力);
Q为通过水轮机的流量,m3/s;
H为水轮机的工作水头,m;
&u为水轮发电机组的效率,等于水轮机的效率&与发电机的效率&g的乘积
。
考点9:施工材料、设备仓库面积的确定
233网校(www.233.com):面向建筑工程、消防安全、金融经济、社工等考证人群
提供视频课程+AI智能题库+品质教辅+答疑带学+报考指导“五位一体”的一站式考试培训服务。
2 / 33

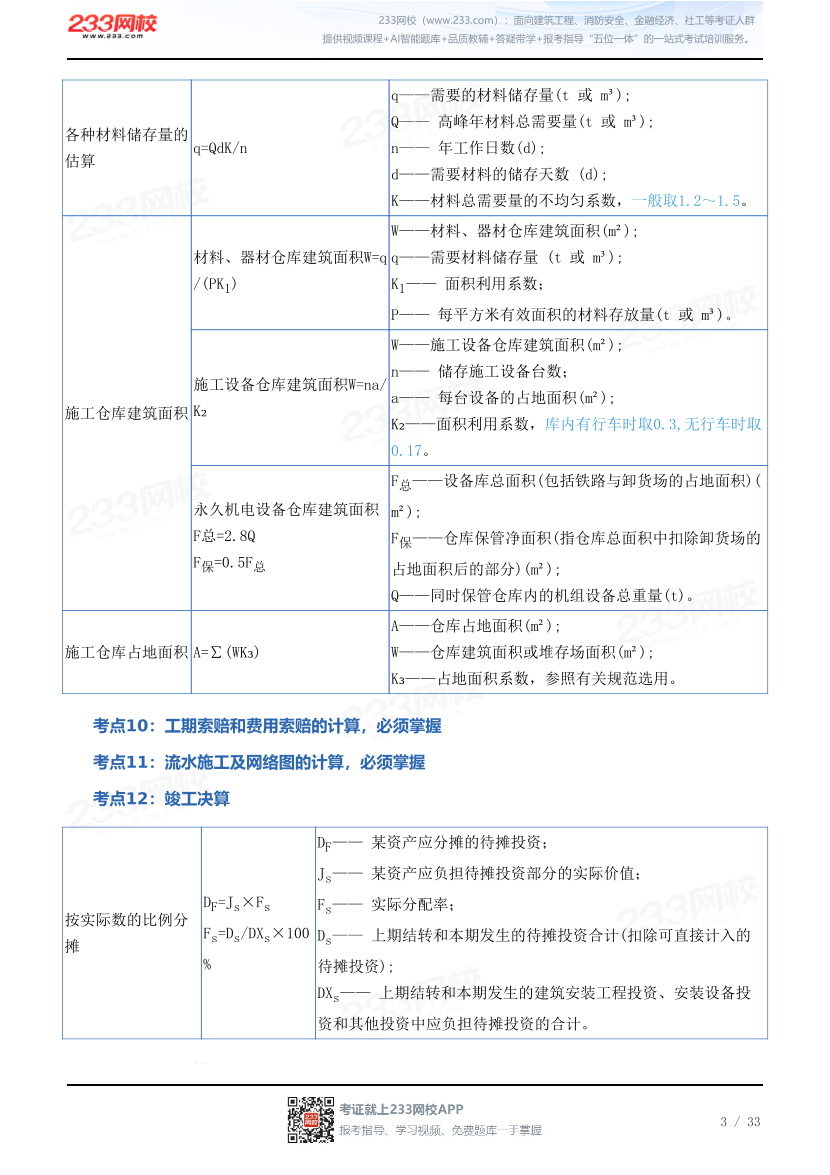

各种材料储存量的
估算 q=QdK/n
q——需要的材料储存量(t 或 m³);
Q—— 高峰年材料总需要量(t 或 m³);
n—— 年工作日数(d);
d——需要材料的储存天数 (d);
K——材料总需要量的不均匀系数,一般取1.2~1.5。
施工仓库建筑面积
材料、器材仓库建筑面积W=q
/(PK1)
W——材料、器材仓库建筑面积(m²);
q——需要材料储存量 (t 或 m³);
K1—— 面积利用系数;
P—— 每平方米有效面积的材料存放量(t 或 m³)。
施工设备仓库建筑面积W=na/
K₂
W——施工设备仓库建筑面积(m²);
n—— 储存施工设备台数;
a—— 每台设备的占地面积(m²);
K₂——面积利用系数,库内有行车时取0.3,无行车时取
0.17。
永久机电设备仓库建筑面积
F总=2.8Q
F保=0.5F总
F总——设备库总面积(包括铁路与卸货场的占地面积)(
m²);
F保——仓库保管净面积(指仓库总面积中扣除卸货场的
占地面积后的部分)(m²);
Q——同时保管仓库内的机组设备总重量(t)。
施工仓库占地面积 A=∑(WK₃) A——仓库占地面积(m²);
W——仓库建筑面积或堆存场面积(m²);
K₃——占地面积系数,参照有关规范选用。
考点10:工期索赔和费用索赔的计算,必须掌握
考点11:流水施工及网络图的计算,必须掌握
考点12:竣工决算
按实际数的比例分
摊
DF=Js×Fs
Fs=Ds/DXs×100
%
DF—— 某资产应分摊的待摊投资;
Js—— 某资产应负担待摊投资部分的实际价值;
Fs—— 实际分配率;
Ds—— 上期结转和本期发生的待摊投资合计(扣除可直接计入的
待摊投资);
DXs—— 上期结转和本期发生的建筑安装工程投资、安装设备投
资和其他投资中应负担待摊投资的合计。
233网校(www.233.com):面向建筑工程、消防安全、金融经济、社工等考证人群
提供视频课程+AI智能题库+品质教辅+答疑带学+报考指导“五位一体”的一站式考试培训服务。
3 / 33
各种材料储存量的
估算 q=QdK/n
q——需要的材料储存量(t 或 m³);
Q—— 高峰年材料总需要量(t 或 m³);
n—— 年工作日数(d);
d——需要材料的储存天数 (d);
K——材料总需要量的不均匀系数,一般取1.2~1.5。
施工仓库建筑面积
材料、器材仓库建筑面积W=q
/(PK1)
W——材料、器材仓库建筑面积(m²);
q——需要材料储存量 (t 或 m³);
K1—— 面积利用系数;
P—— 每平方米有效面积的材料存放量(t 或 m³)。
施工设备仓库建筑面积W=na/
K₂
W——施工设备仓库建筑面积(m²);
n—— 储存施工设备台数;
a—— 每台设备的占地面积(m²);
K₂——面积利用系数,库内有行车时取0.3,无行车时取
0.17。
永久机电设备仓库建筑面积
F总=2.8Q
F保=0.5F总
F总——设备库总面积(包括铁路与卸货场的占地面积)(
m²);
F保——仓库保管净面积(指仓库总面积中扣除卸货场的
占地面积后的部分)(m²);
Q——同时保管仓库内的机组设备总重量(t)。
施工仓库占地面积 A=∑(WK₃) A——仓库占地面积(m²);
W——仓库建筑面积或堆存场面积(m²);
K₃——占地面积系数,参照有关规范选用。
考点10:工期索赔和费用索赔的计算,必须掌握
考点11:流水施工及网络图的计算,必须掌握
考点12:竣工决算
按实际数的比例分
摊
DF=Js×Fs
Fs=Ds/DXs×100
%
DF—— 某资产应分摊的待摊投资;
Js—— 某资产应负担待摊投资部分的实际价值;
Fs—— 实际分配率;
Ds—— 上期结转和本期发生的待摊投资合计(扣除可直接计入的
待摊投资);
DXs—— 上期结转和本期发生的建筑安装工程投资、安装设备投
资和其他投资中应负担待摊投资的合计。
233网校(www.233.com):面向建筑工程、消防安全、金融经济、社工等考证人群
提供视频课程+AI智能题库+品质教辅+答疑带学+报考指导“五位一体”的一站式考试培训服务。
3 / 33
按概算数的比例分
摊
DF=Js×Fy
Fy=Dy/DXy×100
%
Fy—— 预定分配率;
Dy—— 概算中各项待摊投资项目的合计(扣除可直接计入的待摊
投资);
DXy—— 概算中建筑安装工程投资、安装设备投资和其他投资中
应负担待摊投资的合计。
考点13:总价评审
投标报价的偏差率
复合方式确定评标基
准价
S—— 评标基准价;
an——投标人有效报价;
T—— 招标人编制的最高投标限价;
A—— 招标人编制的最高投标限价在评标基准价中所占
的权重;
n——有效报价的投标人个数。
考点14:价格调整、计量与支付
价格调整公式 预付款的扣回与还清公式
△P=P0(A+B×Ft/F0-1) R=A(C-F1S)/(F2-F1)S
ΔP—需调整的价格差额;
P0—付款证书中承包人应得到的已完成工程量的金
额;此项金额应不包括价格调整、不计质量保证金
的扣留和支付、预付款的支付和扣回;变更及其他
金额已按现行价格计价的,也不计在内;
A—定值权重(即不调部分的权重);
B—各可调因子的变值权重(即可调部分的权重)
,为各可调因子在投标函投标总报价中所占的比例
;
Ft—各可调因子的现行价格指数,指付款证书相关
周期最后一天的前42天的各可调因子的价格指数;
F0—各可调因子的基本价格指数,指基准日期的各
可调因子的价格指数。
R—每次进度付款中累计扣回的金额;
A—工程预付款总金额;
S—签约合同价;
C—合同累计完成金额;
F1—开始扣款时合同累计完成金额达到签约合同价
的比例,一般取20%;
F2—全部扣清时合同累计完成金额达到签约合同价
的比例,一般取80%~90%。
上述合同累计完成金额均指价格调整前未扣质量保
证金的金额(变更及索赔已确认金额需要考虑其中
)。
考点15:造价分析 1、主要材料计算价格
233网校(www.233.com):面向建筑工程、消防安全、金融经济、社工等考证人群
提供视频课程+AI智能题库+品质教辅+答疑带学+报考指导“五位一体”的一站式考试培训服务。
4 / 33

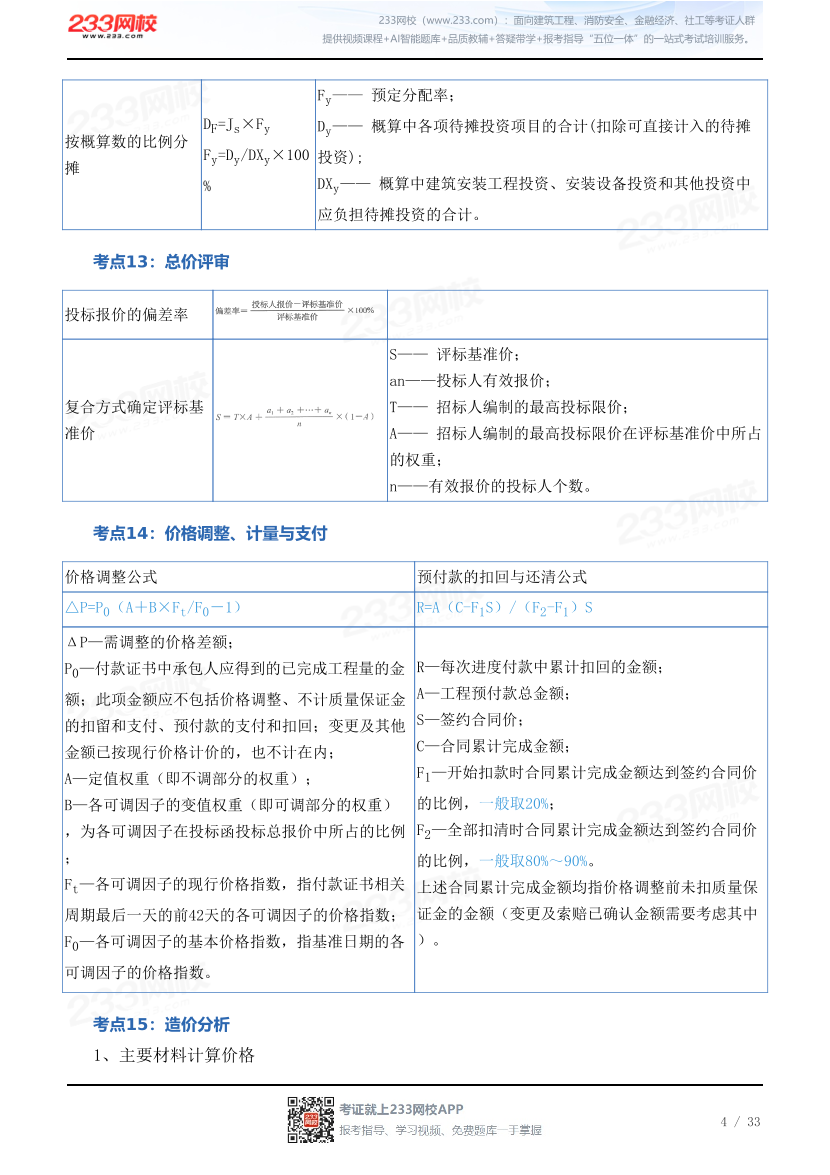

按概算数的比例分
摊
DF=Js×Fy
Fy=Dy/DXy×100
%
Fy—— 预定分配率;
Dy—— 概算中各项待摊投资项目的合计(扣除可直接计入的待摊
投资);
DXy—— 概算中建筑安装工程投资、安装设备投资和其他投资中
应负担待摊投资的合计。
考点13:总价评审
投标报价的偏差率
复合方式确定评标基
准价
S—— 评标基准价;
an——投标人有效报价;
T—— 招标人编制的最高投标限价;
A—— 招标人编制的最高投标限价在评标基准价中所占
的权重;
n——有效报价的投标人个数。
考点14:价格调整、计量与支付
价格调整公式 预付款的扣回与还清公式
△P=P0(A+B×Ft/F0-1) R=A(C-F1S)/(F2-F1)S
ΔP—需调整的价格差额;
P0—付款证书中承包人应得到的已完成工程量的金
额;此项金额应不包括价格调整、不计质量保证金
的扣留和支付、预付款的支付和扣回;变更及其他
金额已按现行价格计价的,也不计在内;
A—定值权重(即不调部分的权重);
B—各可调因子的变值权重(即可调部分的权重)
,为各可调因子在投标函投标总报价中所占的比例
;
Ft—各可调因子的现行价格指数,指付款证书相关
周期最后一天的前42天的各可调因子的价格指数;
F0—各可调因子的基本价格指数,指基准日期的各
可调因子的价格指数。
R—每次进度付款中累计扣回的金额;
A—工程预付款总金额;
S—签约合同价;
C—合同累计完成金额;
F1—开始扣款时合同累计完成金额达到签约合同价
的比例,一般取20%;
F2—全部扣清时合同累计完成金额达到签约合同价
的比例,一般取80%~90%。
上述合同累计完成金额均指价格调整前未扣质量保
证金的金额(变更及索赔已确认金额需要考虑其中
)。

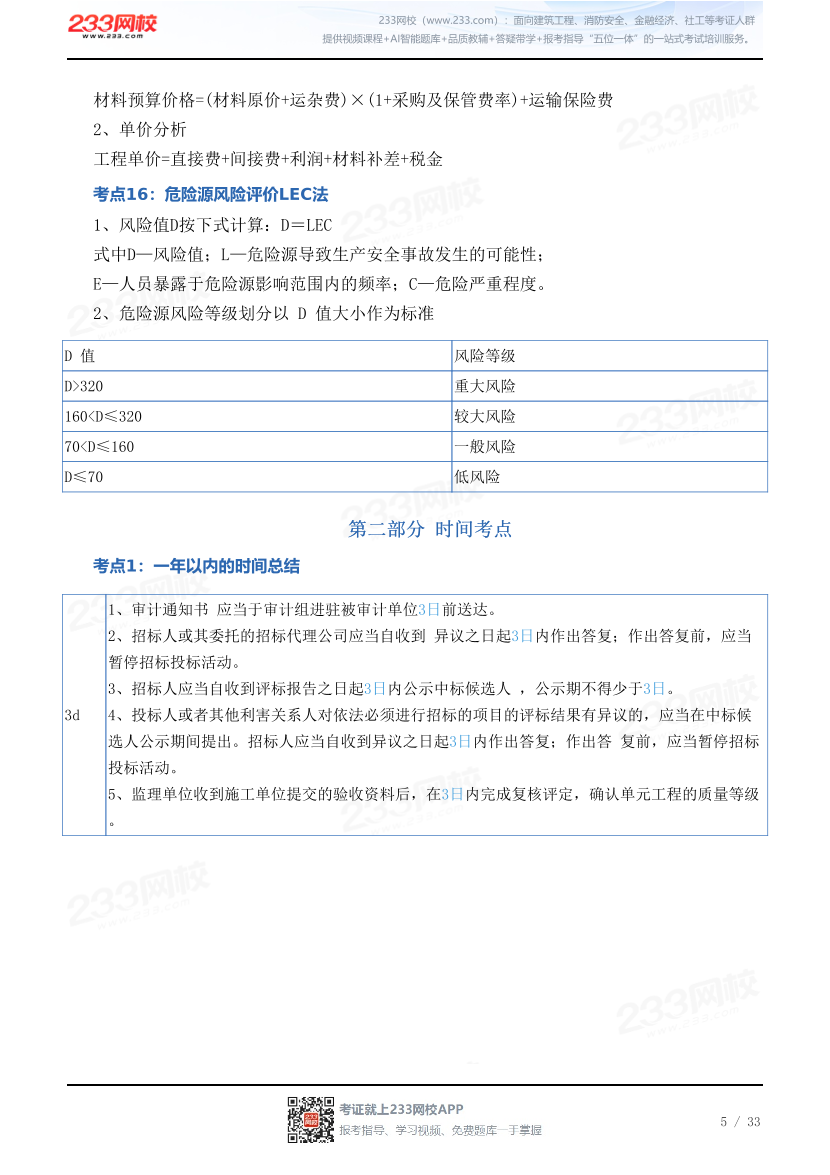

考点15:造价分析 1、主要材料计算价格
233网校(www.233.com):面向建筑工程、消防安全、金融经济、社工等考证人群
提供视频课程+AI智能题库+品质教辅+答疑带学+报考指导“五位一体”的一站式考试培训服务。
4 / 33
材料预算价格=(材料原价+运杂费)×(1+采购及保管费率)+运输保险费
2、单价分析
工程单价=直接费+间接费+利润+材料补差+税金
考点16:危险源风险评价LEC法 1、风险值D按下式计算:D=LEC
式中D—风险值;L—危险源导致生产安全事故发生的可能性;
E—人员暴露于危险源影响范围内的频率;C—危险严重程度。
2、危险源风险等级划分以 D 值大小作为标准
D 值 风险等级
D>320 重大风险
160 70 D≤70 低风险
第二部分 时间考点
考点1:一年以内的时间总结
3d
1、审计通知书 应当于审计组进驻被审计单位3日前送达。
2、招标人或其委托的招标代理公司应当自收到 异议之日起3日内作出答复;作出答复前,应当
暂停招标投标活动。
3、招标人应当自收到评标报告之日起3日内公示中标候选人 ,公示期不得少于3日。
4、投标人或者其他利害关系人对依法必须进行招标的项目的评标结果有异议的,应当在中标候
选人公示期间提出。招标人应当自收到异议之日起3日内作出答复;作出答 复前,应当暂停招标
投标活动。
5、监理单位收到施工单位提交的验收资料后,在3日内完成复核评定,确认单元工程的质量等级
。
233网校(www.233.com):面向建筑工程、消防安全、金融经济、社工等考证人群
提供视频课程+AI智能题库+品质教辅+答疑带学+报考指导“五位一体”的一站式考试培训服务。
5 / 33
材料预算价格=(材料原价+运杂费)×(1+采购及保管费率)+运输保险费
2、单价分析
工程单价=直接费+间接费+利润+材料补差+税金
考点16:危险源风险评价LEC法 1、风险值D按下式计算:D=LEC
式中D—风险值;L—危险源导致生产安全事故发生的可能性;
E—人员暴露于危险源影响范围内的频率;C—危险严重程度。
2、危险源风险等级划分以 D 值大小作为标准
D 值 风险等级
D>320 重大风险
160 70 D≤70 低风险
第二部分 时间考点
考点1:一年以内的时间总结
3d
1、审计通知书 应当于审计组进驻被审计单位3日前送达。
2、招标人或其委托的招标代理公司应当自收到 异议之日起3日内作出答复;作出答复前,应当
暂停招标投标活动。
3、招标人应当自收到评标报告之日起3日内公示中标候选人 ,公示期不得少于3日。
4、投标人或者其他利害关系人对依法必须进行招标的项目的评标结果有异议的,应当在中标候
选人公示期间提出。招标人应当自收到异议之日起3日内作出答复;作出答 复前,应当暂停招标
投标活动。
5、监理单位收到施工单位提交的验收资料后,在3日内完成复核评定,确认单元工程的质量等级
。
233网校(www.233.com):面向建筑工程、消防安全、金融经济、社工等考证人群
提供视频课程+AI智能题库+品质教辅+答疑带学+报考指导“五位一体”的一站式考试培训服务。
5 / 33

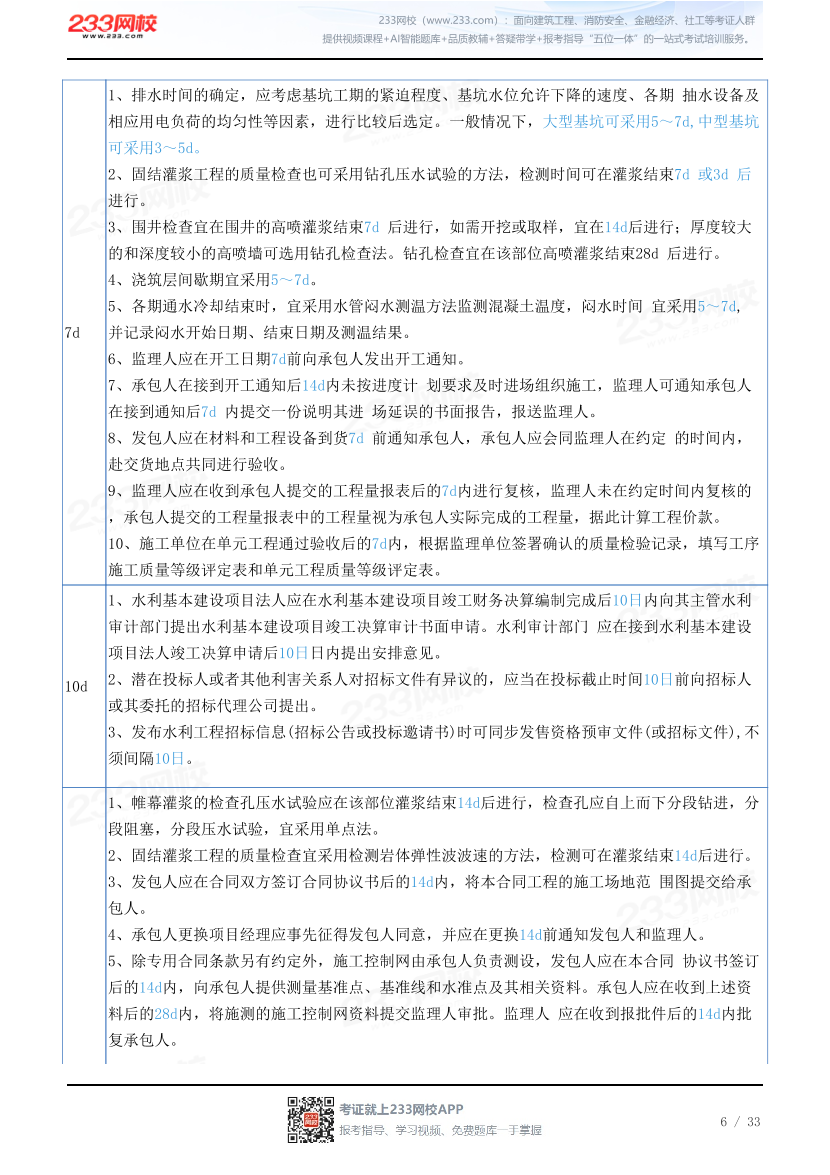

7d
1、排水时间的确定,应考虑基坑工期的紧迫程度、基坑水位允许下降的速度、各期 抽水设备及
相应用电负荷的均匀性等因素,进行比较后选定。一般情况下,大型基坑可采用5~7d,中型基坑
可采用3~5d。
2、固结灌浆工程的质量检查也可采用钻孔压水试验的方法,检测时间可在灌浆结束7d 或3d 后
进行。
3、围井检查宜在围井的高喷灌浆结束7d 后进行,如需开挖或取样,宜在14d后进行;厚度较大
的和深度较小的高喷墙可选用钻孔检查法。钻孔检查宜在该部位高喷灌浆结束28d 后进行。
4、浇筑层间歇期宜采用5~7d。
5、各期通水冷却结束时,宜采用水管闷水测温方法监测混凝土温度,闷水时间 宜采用5~7d,
并记录闷水开始日期、结束日期及测温结果。
6、监理人应在开工日期7d前向承包人发出开工通知。
7、承包人在接到开工通知后14d内未按进度计 划要求及时进场组织施工,监理人可通知承包人
在接到通知后7d 内提交一份说明其进 场延误的书面报告,报送监理人。
8、发包人应在材料和工程设备到货7d 前通知承包人,承包人应会同监理人在约定 的时间内,
赴交货地点共同进行验收。
9、监理人应在收到承包人提交的工程量报表后的7d内进行复核,监理人未在约定时间内复核的
,承包人提交的工程量报表中的工程量视为承包人实际完成的工程量,据此计算工程价款。
10、施工单位在单元工程通过验收后的7d内,根据监理单位签署确认的质量检验记录,填写工序
施工质量等级评定表和单元工程质量等级评定表。
10d
1、水利基本建设项目法人应在水利基本建设项目竣工财务决算编制完成后10日内向其主管水利
审计部门提出水利基本建设项目竣工决算审计书面申请。水利审计部门 应在接到水利基本建设
项目法人竣工决算申请后10日日内提出安排意见。
2、潜在投标人或者其他利害关系人对招标文件有异议的,应当在投标截止时间10日前向招标人
或其委托的招标代理公司提出。
3、发布水利工程招标信息(招标公告或投标邀请书)时可同步发售资格预审文件(或招标文件),不
须间隔10日。
1、帷幕灌浆的检查孔压水试验应在该部位灌浆结束14d后进行,检查孔应自上而下分段钻进,分
段阻塞,分段压水试验,宜采用单点法。
2、固结灌浆工程的质量检查宜采用检测岩体弹性波波速的方法,检测可在灌浆结束14d后进行。
3、发包人应在合同双方签订合同协议书后的14d内,将本合同工程的施工场地范 围图提交给承
包人。
4、承包人更换项目经理应事先征得发包人同意,并应在更换14d前通知发包人和监理人。
5、除专用合同条款另有约定外,施工控制网由承包人负责测设,发包人应在本合同 协议书签订
后的14d内,向承包人提供测量基准点、基准线和水准点及其相关资料。承包人应在收到上述资
料后的28d内,将施测的施工控制网资料提交监理人审批。监理人 应在收到报批件后的14d内批
复承包人。
