2026年一建《经济》章节题练习:价差预备费

来源:233网校 2026-08-05 08:23:31

“价差预备费”是一级建造师《建设工程经济》科目第十三章第五节的内容,学完这一知识点后,建议大家通过大量试题练习来巩固,如此方能在考场上稳操胜券,避免丢分

一建在线题库】【0元领一建好课】【免费领纸质教辅书

一建《经济》章节题练习:价差预备费

1、某建设项目工程费用5000万元,工程建设其他费用1000万元。基本预备费率为8%,年均投资价格上涨率5%。建设前期年限1年,建设期两年,计划每年完成投资50%,则该项目建设期差预备费为(  )万元。

A.326.025

B.494.100

C.666.326

D.664.200

查看答案
参考答案:C
参考解析:静态投资额=工程费用+工程建设其他费用+基本预备费=(5000+1000)×(1+8%)=6480万元

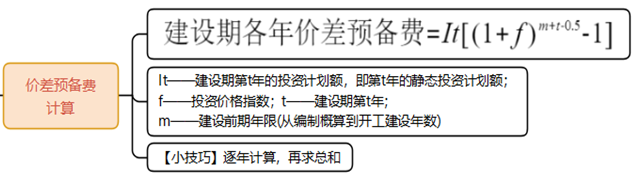

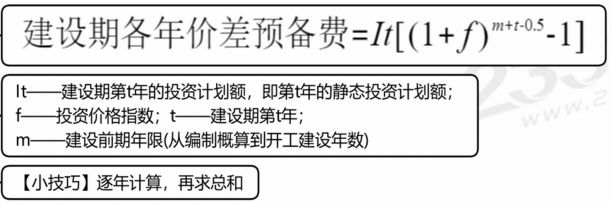

价差预备费=6480×50%×1.05(1+1-0.5)+6480×50%×1.05(1+2-0.5)-6480
=3240×1.051.5+32402.5-6480=666.326万元

2、某建设项目设备及工器具购置费为3000万元,建筑安装工程费为6000万元,建设用地费为5000万元,建设管理费为600万元,可行性研究费为100万元,联合试运转费为200万元,已知项目建设前期年限为1年,项目建设期为3年,各年投资计划值分别为30%、50%、20%,年均投资价格上涨率为5%,基本预备费费率为8%,其他因素不考虑。则该项目建设期第1年价差预备费的计算基数为(  )万元。

A.1123.96

B.1748.43

C.4827.60

D.2349.60

查看答案
参考答案:C
参考解析:价差预备费的计算基数为:工程费用、工程建设其他费用及基本预备费之和。
工程费用=设备及工器具购置费+建筑安装工程费=3000+6000=9000(万元),
工程建设其他费用=建设用地费+建设管理费+可行性研究费十联合试运转费=5000+600+100+200=5900(万元),
基本预备费=(工程费用+工程建设其他费用)×基本预备费费率=(9000+5900)×8%=1192(万元)。
第1年投资30%,即计算基数=(9000+5900+1192)×30%=4827.60(万元)。

3、某建设项目静态投资计划额60000万元建设前期年限1年。建设期2年,第1年和第2年计划分别完成投资24000万元和36000万元,投资在各年内均匀发生。若各年投资价格上涨率均为4%,则项目建设期价差预备费()万元。

A.2656.752

B.5163.022

C.3897.600

D.6453.504

查看答案
参考答案:B
参考解析:(24000×1.041.5+36000×1.042.5)-60000=5163.022万元

4、价差预备费以(  )之和为计算基数。

A.建筑安装工程费

B.设备及工器具购置费

C.工程建设其他费

D.基本预备费

E.建设期利息

查看答案
参考答案:A,B,C,D
参考解析:价差预备费以工程费用、工程建设其它费用及基本预备费之和为计算基数。工程费用包括建筑安装工程费和设备及工器具购置费。
插入模块

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
