8.2.1施工进度计划编制

8.2.1施工进度计划编制相关课程

本视频可免费试听30秒,看完整版请购买课程

8.2.1施工进度计划编制考点解析

所属考试:一级建造师
授课老师:梁毛
所属科目:建筑工程
考点标签: 了解
所属章节:第8章施工进度管理/8.2施工进度计划编制与控制/8.2.1施工进度计划编制
所属版本:

8.2.1施工进度计划编制介绍

1.施工进度计划的分类

2.施工进度计划的内容
1)施工总进度计划
(1)内容包括:编制说明,施工总进度计划表(图),分期(分批)实施工程的开、竣工日期及工期一览表,资源需要量及供应平衡表等。
(2)施工总进度计划表(图)为最主要内容。
(3)资源需要量及供应平衡表是根据施工总进度计划表编制的保证计划,可包括劳动力、材料、预制构件和施工机械等资源的计划。
(4)编制说明的内容包括:编制的依据,假设条件,指标说明,实施重点和难点,风险估计及应对措施等。
2)单位工程进度计划
一般应包括:
(1)工程设计情况:拟建工程的建筑面积、层数、层高、总高、总宽、总长、平面形状和平面组合情况,基础、结构类型,室内外装修情况等。
(2)单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。

3.施工进度计划的编制步骤
1)施工总进度计划
(1)根据独立交工系统的先后顺序,明确划分建设工程项目的施工阶段;按照施工部署要求,合理确定各阶段各个单项工程的开、竣工日期。
(2)分解单项工程,列出每个单项工程的单位工程和每个单位工程的分部工程。
(3)计算每个单项工程、单位工程和分部工程的工程量。
(4)确定单项工程、单位工程和分部工程的持续时间。
(5)编制初始施工总进度计划;为了使施工总进度计划清楚明了,可分级编制。
(6)进行综合平衡后,绘制正式施工总进度计划图。
2)单位工程进度计划
(1)收集编制依据;
(2)划分施工过程、施工段和施工层;
(3)确定施工顺序;
(4)计算工程量;
(5)计算劳动量或机械台班需用量;
(6)确定持续时间;
(7)绘制可行的施工进度计划图;
(8)优化并绘制正式施工进度计划图。

专题更新时间:2025/08/01 10:58:35

8.2.1施工进度计划编制考点试题

简答/论述/问答 1.【背景资料】
某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上11层,建筑檐高48m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定电梯安装工程由建设单位指定分包。
施工过程中,发生了如下事件:
事件1:工程开工之前,项目部按安排施工程序的同时,首先安排其相应的准备工作等原则编制了施工总进度计划。

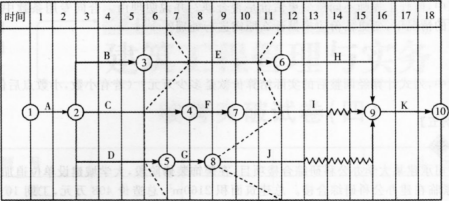

事件2:针对某分部工程,施工单位编制进度计划时标网络图,并在第6个月月底和第11个月月底对实际进度进行检查,绘制进度计划前锋线如下图(单位:月)。

事件3:办公楼电梯安装工程早于装饰装修工程施工完成,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。
【问题】
1.事件一中,请简述施工总进度计划的内容有哪些?
2.事件二中,请简述网络计划的应用程序包括哪些阶段?
3.事件二中时标网络图进度前锋线,分析6月、11月月底各项被检查工作的实际进度情况。
4.写出事件三中的错误之处,并分别给出正确做法。

正确答案:

答察解析: 1.施工总进度计划的内容应包括:编制说明,施工总进度计划表(图),分期(分批)实施工程的开、竣工日期及工期一览表,资源需要量及供应平衡表等。
2.网络计划的应用程序包括:
(1)准备阶段;
(2)绘制网络图阶段;
(3)计算参数阶段;
(4)编制可行网络计划阶段;
(5)确定正式网络计划阶段;
(6)网络计划的实施与控制阶段;
(7)收尾阶段。
3.根据时标网络图上进度前锋线,可知:
    (1)6月月底检查结果:工作E进度超前一个月,工作C进度滞后一个月、工作D进度滞后一个月。
    (2)11月月底检查结果:工作E进度滞后一个月,工作I进度与原计划一致,工作J进度滞后三个月。
4.事件三中错误之处及其正确做法如下:
     (1)错误之处:电梯工程验收总承包单位未参加。正确做法:电梯工程验收总承包单位应派人参加。
     (2)错误之处:验收后电梯安装单位将电梯工程有关资料移交给建设单位。正确做法:应将电梯工程有关资料移交给总承包单位。

多选题 2.施工进度计划按编制对象的不同可分为()。
A . 施工总进度计划
B . 单位工程进度计划
C . 分阶段工程(或专项工程)进度计划
D . 分部分项工程进度计划
E . 单项工程进度计划

正确答案: A

答察解析: 施工进度计划按编制对象的不同可分为:施工总进度计划、单位工程进度计划、分阶段工程(或专项工程)进度计划、分部分项工程进度计划四种。
【易混淆考点】
施工组织设计按编制对象,可分为施工组织总设计、单位工程施工组织设计和施工方案三个层次。

简答/论述/问答 3.【背景资料】
某高校新建新校区,包括办公楼、教学楼、科研中心、后勤服务楼,学生宿舍等多个单体建筑,由某建筑工程公司进行该群体工程的施工建设。其中,科研中心工程为现浇钢筋混凝土框架结构。地上十层,地下二层。
在施工过程中,发生了下列事件:
事件一:施工单位进场后,针对工程进度计划的不同编制对象,施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。
事件二:首层水平杆搭设后,施工项目负责人组织有关人员对现场脚手架再次进行检查验收,检查结果合格。
事件三:主体结构验收后,项目监理机构批准的施工进度计划如图所示(时间单位:周)。各工作均按匀速施工。

施工到第4周末时进行进度检查:A工作已经完成。B工作施工时,遇到罕见特大暴雨,造成施工单位的施工机械损坏,损失1万元,实际只完成估算工程量的25%。C工作为检验检测配合工作,只完成了估算工程量的20%。施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置。
【问题】
1.事件一中,简述单位工程进度计划一般包括哪些内容?
2.事件二中,是否应对脚手架进行检查验收?还有哪些阶段应对脚手架进行检查验收。
3.根据第4周末的检查结果,绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度及其对工期的影响,并说明理由。
4.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?
5.施工单位是否可以就事件B、D提出费用索赔?为什么?

正确答案:

答察解析: 1.单位工程进度计划包括:(1)工程设计情况:拟建工程的建筑面积、层数、层高、总高、总宽、总长、平面形状和平面组合情况,基础、结构类型,室内外装修情况等。
(2)单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。
2.(1)首层水平杆搭设后应该对脚手架再次进行检查验收。
  (2)需对脚手架检查和验收的情况还有:
① 基础完工后及脚手架搭设前;
②作业脚手架每搭设一个楼层高度;
③ 悬挑脚手架悬挑结构搭设固定后;
④搭设支撑脚手架,高度每2~4步或不大于6m。
3.(1)实际进度前锋线如下:


 (2)工作B拖后1周,因工作B总时差为1周,所以不影响总工期。
         工作C拖后1周,因工作C总时差为3周,所以不影响总工期。
         工作D拖后2周,因工作D在关键线路上,总时差为0,所以影响总工期2周。
4.项目监理机构应批准工程延期2周。
   理由:(1)施工中发现地下文物造成D工作拖延,属于建设单位应承担的风险。 因工作D在关键线路上,总时差为0,所以影响总工期2周。
(2)遇到罕见特大暴雨,属于不可抗力,因为B工作在非关键线路上,总时差为1周,延误1周没有超过总时差,不影响总工期。
(3)检验检测配合工作,属于建设单位应承担的风险。因为C工作在非关键线路上,总时差为3周,延误1周没有超过总时差,不影响总工期。
5.事件B不能索赔费用。
   理由:罕见特大暴雨属于不可抗力,施工单位施工机械损坏由施工单位自己承担。
   事件D可以索赔费用。
    理由:施工中发现地下文物属于建设单位应承担的风险,施工单位可以就设备闲置向建设单位索赔费用。

单选题 4.下列单位工程进度计划的编制步骤,正确的是()。
(1)划分施工过程、施工段和施工层;
(2)确定施工顺序;
(3)计算工程量;
(4)计算劳动量或机械台班需用量;
(5)确定持续时间;
A . (1)→(2)→(3)→(4)→(5)
B . (2)→(1)→(3)→(4)→(5)
C . (1)→(2)→(4)→(3)→(5)
D . (2)→(1)→(4)→(3)→(5)

正确答案: A

答察解析: 单位工程进度计划的编制步骤
(1)收集编制依据;
(2)划分施工过程、施工段和施工层;
(3)确定施工顺序;
(4)计算工程量;
(5)计算劳动量或机械台班需用量;
(6)确定持续时间;
(7)绘制可行的施工进度计划图;
(8)优化并绘制正式施工进度计划图。

多选题 5.下列文件中,属单位工程进度计划应包括的内容有( )。
A . 工程设计情况
B . 建设单位可能提供的条件和水电供应情况
C . 施工现场条件和勘察资料
D . 分阶段进度计划
E . 主要施工方案及流水段划分

正确答案: A

答察解析: 单位工程进度计划的内容
(1)工程设计情况:拟建工程的建筑面积、层数、层高、总高、总宽、总长、平面形状和平面组合情况,基础、结构类型,室内外装修情况等。
(2)单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。

大咖讲解:8.2.1施工进度计划编制

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程
梁毛
监理工程师
一级建造师
工程管理证书“大满贯”获得者,一级建造师(建筑/机电)、造价工程师、监理工程师(土建/交通)、二级建造师(建筑/机电/市政)、高级工程师(建筑工程)
查看老师课程
相关知识点推荐
高频

8.2.2施工进度控制

1.施工进度控制程序、控制内容
1)事前控制
(1)编制项目实施总进度计划,确定工期目标。
(2)将总目标分解为分目标,制定相应细部计划。
(3)制订完成计划的相应施工方案和保障措施。
2)事中控制
(1)检查工程进度,一是审核计划进度与实际进度的差异;二是审核形象进度、实物工程量与工作量指标完成情况的一致性。
(2)进行工程进度的动态管理,即分析进度差异的原因,提出调整的措施和方案,相应调整施工进度计划、资源供应计划。
3)事后控制
当实际进度与计划进度发生偏差时,在分析原因的基础上应采取以下措施:
(1)制订保证总工期不突破的对策措施。
(2)制订总工期突破后的补救措施。
(3)调整相应的施工计划,并组织协调相应的配套设施和保障措施。

2.进度计划的实施与监测
1)监测方法
横道计划比较法,网络计划法,实际进度前锋线法,S形曲线法,香蕉型曲线比较法等。
2)监测内容
施工进度计划监测的内容:
①随着项目进展,不断观测每一项工作的实际开始时间、实际完成时间、实际持续时间、目前现状等内容,并加以记录。
②定期观测关键工作的进度和关键线路的变化情况,并相应采取措施进行调整。
③观测检查非关键工作的进度,以便更好地发掘潜力,调整或优化资源,以保证关键工作按计划实施。
④定期检查工作之间的逻辑关系变化情况,以便适时进行调整。
⑤收集有关项目范围、进度目标、保障措施变更的信息等,并加以记录。
3)进度报告的内容
项目进度报告的内容主要包括:进度执行情况的综合描述;实际施工进度;资源供应进度;工程变更、价格调整、索赔及工程款收支情况;进度偏差状况及导致偏差的原因分析;解决问题的措施;计划调整意见

3.进度计划的调整
调整的内容包括:施工内容、工程量、起止时间、持续时间、工作关系、资源供应等
调整施工进度计划的步骤如下:
(1)分析进度计划检查结果。
(2)分析进度偏差的影响并确定调整的对象和目标。
(3)选择适当的调整方法。
(4)编制调整方案。
(5)对调整方案进行评价和决策。
(6)调整。
(7)确定调整后付诸实施的新施工进度计划。
调整的方法:
①关键工作的调整。
②改变某些工作间的逻辑关系。
③剩余工作重新编制进度计划。
④非关键工作调整。
⑤资源调整。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
