知识库/一级建造师 /危大工程专项施工方案

危大工程专项施工方案

危大工程专项施工方案相关课程

本视频可免费试听30秒,看完整版请购买课程

危大工程专项施工方案考点解析

所属考试:一级建造师
授课老师:梁毛
所属科目:建筑工程
考点标签: 运用
所属章节:第4章相关法规/4.2安全生产及施工现场管理相关规定/4.2.3危险性较大的分部分项工程安全管理的有关规定
所属版本:

危大工程专项施工方案介绍

4.危大工程专项施工方案
(1)主要内容包括:工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、施工管理及作业人员配备和分工、验收要求、应急处置措施、计算书及相关施工图纸。
(2)审批流程
①专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。
②危大工程实行分包并由分包单位编制专项施工方案的,专项施工方案应当由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章。
(3)专家论证

(4)危大工程监测方案:主要内容应当包括工程概况、监测依据、监测内容、监测方法、人员及设备、测点布置与保护、监测频次、预警标准及监测成果报送等。
(5)危大工程验收人员
①总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、 项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;
②监理单位项目总监理工程师及专业监理工程师;
③有关勘察、设计和监测单位项目技术负责人。

专题更新时间:2025/08/01 10:58:25

危大工程专项施工方案考点试题

简答/论述/问答 1.【背景资料】
某学校教学楼工程,地上 5 层,结构类型为钢筋混凝土框架结构。一层层高 4.5m,二~五层层高均为 3.9m。
监理单位要求对专项施工方案进行修改,经总监理工程师审查合格后再组织召开危大工程专项施工方案专家论证会。
【问题】

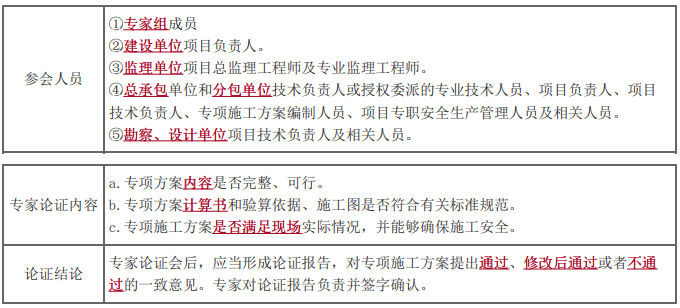

危大工程专项施工方案专家论证的主要内容有哪些?

正确答案:

答察解析: 危大工程专项施工方案专家论证的主要内容:
a. 专项方案内容是否完整、可行。
b.专项方案计算书和验算依据、施工图是否符合有关标准规范。
c. 专项施工方案是否满足现场实际情况,并能够确保施工安全。

单选题 2.关于危险性较大的起重吊装及安装拆卸工程,下列不属于验收人员的是()。
A . 建设单位项目负责人
B . 施工单位项目负责人
C . 监理单位项目总监理工程师
D . 设计单位项目技术负责人

正确答案: A

答察解析: A选项:专家论证会的参会人员:专家组成员,建设单位项目负责人,监理单位项目总监理工程师及专业监理工程师,总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员、勘察、设计单位项目技术负责人及相关人员。
BCD选项:危大工程验收人员应当包括:① 总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、 项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员。② 监理单位项目总监理工程师及专业监理工程师。③有关勘察、设计和监测单位项目技术负责人

单选题 3.进行危险性较大的分部分项工程专项方案论证的专家组应至少由()名专家组成。
A . 3
B . 5
C . 7
D . 9

正确答案: B

答察解析: 专家应当从地方人民政府住房城乡建设主管部门建立的专家库中选取,符合专业要求且人数不得少于5名

单选题 4.提升高度160米的附着式升降脚手架专家论证会的组织单位是( )。
A . 建设单位
B . 监理单位
C . 施工总承包单位
D . 专业施工单位

正确答案: C

答察解析: 对于超过一定规模的危大工程,施工单位应当组织召开专家论证会对专项施工方案进行论证。实行施工总承包的,由施工总承包单位组织召开专家论证会。

单选题 5.下列不属于危大工程专家论证的主要内容的是( )。
A . 专项方案内容是否完整、可行
B . 专项方案计算书和验算依据、施工图是否符合有关标准规范
C . 专项施工方案是否满足现场实际情况,并能够确保施工安全
D . 专项方案的经济性,总分包单位资质是否满足要求

正确答案: D

答察解析: 专家论证的主要内容:
a.专项方案内容是否完整、可行。
b.专项方案计算书和验算依据、施工图是否符合有关标准规范。
c.专项施工方案是否满足现场实际情况,并能够确保施工安全。

大咖讲解:危大工程专项施工方案

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程
梁毛
监理工程师
一级建造师
工程管理证书“大满贯”获得者,一级建造师(建筑/机电)、造价工程师、监理工程师(土建/交通)、二级建造师(建筑/机电/市政)、高级工程师(建筑工程)
查看老师课程
相关知识点推荐
高频

4.2.1《施工脚手架通用规范》的有关规定

4.脚手架搭设、使用、拆除
(3)脚手架应按顺序搭设,并应符合下列规定:
① 落地作业脚手架、悬挑脚手架的搭设应与主体结构工程施工同步, 一次搭设高度不应超过最上层连墙件2步,且自由高度不应大于4m;②剪刀撑、斜撑杆等加固杆件应随架体同步搭设;
③构件组装类脚手架的搭设应自一端向另一端延伸,应自下而上按步逐层搭设;并应逐层改变搭设方向;
④每搭设完一步距架体后,应及时校正立杆间距、步距、垂直度及水平杆的水平度。
(7)雷雨天气、6级及以上大风天气应停止架上作业;雨、雪、雾天气应停止脚手架的搭设和拆除作业,雨、雪、霜后上架作业应采取有效的防滑措施,雪天应清除积雪。
(8)严禁将支撑脚手架、缆风绳、混凝土输送泵管、卸料平台及大型设备的支承件等固定在作业脚手架上。严禁在作业脚手架上悬挂起重设备。
(9)支撑脚手架在浇筑混凝土、工程结构件安装等施加荷载的过程中,架体下严禁有人。
(12)脚手架的拆除作业应符合下列规定:
① 架体拆除应按自上而下的顺序按步逐层进行,不应上下同时作业。
② 同层杆件和构配件应按先外后内的顺序拆除;剪刀撑、斜撑杆等加固杆件应在拆卸至该部位杆件时拆除。
③ 作业脚手架连墙件应随架体逐层、同步拆除,不应先将连墙件整层或数层拆除 后再拆架体。
④作业脚手架拆除作业过程中,当架体悬臂段高度超过2步时,应加设临时拉结。
5.检查与验收
(1)脚手架材料、构配件质量现场检验应采用随机抽样的方法进行外观质量、实测实量检验。
(2)附着式升降脚手架支座及防倾、防坠、荷载控制装置、悬挑脚手架悬挑结构件等涉及架体使用安全的构配件应全数检验。
(3)脚手架搭设达到设计高度或安装就位后,应进行验收,验收不合格的,不得使用。脚手架的验收应包括下列内容:
①材料与构配件质量;
②搭设场地、支承结构件的固定;
③架体搭设质量;
④专项施工方案、产品合格证、使用说明及检测报告、检查记录、测试记录等技术资料

高频

4.2.2建筑工程生产安全重大事故隐患判定标准的有关规定

2.重大事故隐患判定条件
(1)施工安全管理有下列情形之一的,应判定为重大事故隐患:
①建筑施工企业未取得安全生产许可证擅自从事建筑施工活动;
②施工单位的主要负责人、项目负责人、专职安全生产管理人员未取得安全生产考核合格证书从事相关工作;
③建筑施工特种作业人员未取得特种作业人员操作资格证书而上岗作业;
④危险性较大的分部分项工程未编制、未审核专项施工方案或未按规定要求对专项施工方案组织专家论证。
(2)基坑工程有下列情形之一的,应判定为重大事故隐患:
①对因基坑工程施工可能造成损害的毗邻重要建筑物、构筑物和地下管线等,未采取专项防护措施;
②基坑土方超挖且未采取有效措施;
③深基坑施工未进行第三方监测;
④出现基坑坍塌风险预兆且未及时处理。
(3)模板工程有下列情形之一的,应判定为重大事故隐患:
①模板工程的地基基础承载力和变形不满足设计要求;
②模板支架承受的施工荷载超过设计值;
③模板支架拆除及滑模、爬模爬升时,混凝土强度未达到设计或规范要求。
(4)脚手架工程有下列情形之一的,应判定为重大事故隐患:
①脚手架工程的地基基础承载力和变形不满足设计要求;
②未设置连墙件或连墙件整层缺失;
③附着式升降脚手架未经验收合格即投入使用。
(5)起重机械及吊装工程有下列情形之一的,应判定为重大事故隐患:
①塔式起重机、施工升降机、物料提升机等起重机械设备未经验收合格即投入使用,或未按规定办理使用登记;
②塔式起重机独立起升高度、附着间距和最高附着以上的最大悬高及垂直度不符合规范要求;
③施工升降机附着间距和最高附着以上的最大悬高及垂直度不符合规范要求。
(6)高处作业有下列情形之一的,应判定为重大事故隐患:
①钢结构、网架安装用支撑结构地基基础承载力和变形不满足设计要求,钢结构、网架安装用支撑结构未按设计要求设置防倾覆装置;
②单榀钢桁架(屋架)安装时未采取防失稳措施;
③悬挑式操作平台的搁置点、拉结点、支撑点未设置在稳定的主体结构上,且未做可靠连接。
(7)施工临时用电方面,特殊作业环境(隧道、人防工程,高温、有导电灰尘、比较潮湿等作业环境)照明未按规定使用安全电压的,应判定为重大事故隐患。
(8)拆除工程方面,拆除施工作业顺序不符合规范和施工方案要求的,应判定为重大事故隐患。
(9)使用危害程度较大、可能导致群死群伤或造成重大经济损失的施工工艺、设备和材料,应判定为重大事故隐患。

高频

4.2.3危险性较大的分部分项工程安全管理的有关规定

1.危大工程管理
(1)建设单位在申请办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。
(2)建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的, 其专项方案可由专业承包单位组织编制。

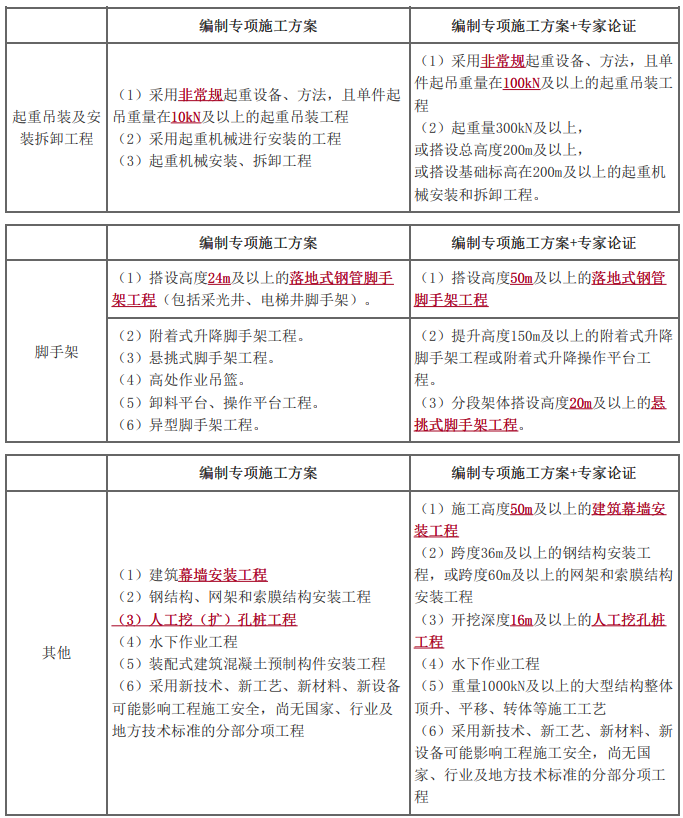

2.危大工程的范围
3.超过一定规模的危大工程的范围

4.危大工程专项施工方案
(1)主要内容包括:工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、施工管理及作业人员配备和分工、验收要求、应急处置措施、计算书及相关施工图纸。
(2)审批流程
①专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。
②危大工程实行分包并由分包单位编制专项施工方案的,专项施工方案应当由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章。

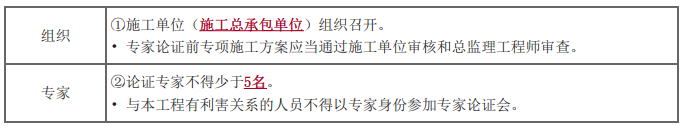

(3)专家论证

(4)危大工程监测方案:主要内容应当包括工程概况、监测依据、监测内容、监测方法、人员及设备、测点布置与保护、监测频次、预警标准及监测成果报送等。
(5)危大工程验收人员
①总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、 项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;
②监理单位项目总监理工程师及专业监理工程师;
③有关勘察、设计和监测单位项目技术负责人。

高频

4.2.4施工现场建筑垃圾减量化的有关规定

1. 原则和目标
(1)原则:源头减量、分类管理、就地处置、排放控制。
(2)目标:2025年年底,实现新建建筑施工现场建筑垃圾(不包括工程渣土、工程泥浆)排放量每万平方米不高于300t,装配式建筑施工现场建筑垃圾(不包括工程渣土、工程泥浆)排放量每万平方米不高于200t。
2.施工现场建筑垃圾减量化措施
(1)建设单位应明确建筑垃圾减量化目标和措施,并纳入招标文件和合同文本,将建筑垃圾减量化措施费纳入工程概算,及时支付所需费用。
(2)施工单位在总体施工组织设计和主要施工方案确定后,编制施工现场建筑垃圾减量化专项方案,内容包括:工程概况、编制依据、总体策划、源头减量措施、分类收集与存放措施、就地处置措施、排放控制措施以及相关保障措施等。
(4)施工现场建筑垃圾的源头减量应通过施工图纸深化、施工方案优化、永临结合、临时设施和周转材料重复利用、施工过程管控等措施,减少建筑垃圾的产生。
(5)施工现场办公用房、宿舍、工地围挡、大门、工具棚、安全防护栏杆等临时设施推广采用重复利用率高的标准化设施。
(9)应制订施工现场建筑垃圾分类收集与存放管理制度,包括:建筑垃圾具体分类,分时段、分部位、分种类收集存放要求,各单位各区域建筑垃圾管理责任,台账管理要求等。

高频

4.2.5国家主管部门近年来安全生产及施工现场管理的有关规定

1. 《建设工程质量检测管理办法》的规定
(1)检测机构与所检测建设工程相关的建设、施工、监理单位,以及建筑材料、建筑构配件和设备供应单位不得有隶属关系或者其他利害关系。
(2)检测机构及其工作人员不得推荐或者监制建筑材料、建筑构配件和设备。
(3)建设单位委托检测机构开展建设工程质量检测活动的,建设单位或者监理单位应当对建设工程质量检测活动实施见证。
• 见证人员应制作见证记录, 记录取样、制样、标识、 封志、送检以及现场检测等情况,并签字确认。
(4)提供检测试样的单位和个人,应当对检测试样的符合性、真实性及代表性负责。检测试样应当具有清晰的 、不易脱落的唯一性标识、封志。
(5)现场检测或者检测试样送检时,应当由检测内容提供单位、送检单位等填写委托单。委托单应当由送检人员、见证人员等签字确认。
(6)检测报告经检测人员、审核人员、检测机构法定代表人或者其授权的签字人等签署,并加盖检测专用章后方可生效。
(7)检测报告中应当包括检测项目代表数量(批次)、检测依据、检测场所地址、检测数据、检测结果、见证人员单位及姓名等相关信息。
(8)非建设单位委托的检测机构出具的检测报告不得作为工程质量验收资料。
2. 《企业安全生产费用提取和使用管理办法》的规定
(1)企业安全生产费用管理原则:筹措有章、支出有据、管理有序、监督有效。
(2)建设工程施工企业以建筑安装工程造价为依据,于月末按工程进度计算提取企业安全生产费用。
• 房屋建筑工程提取标准为3%。
(3)建设工程施工企业编制投标报价应当包含并单列企业安全生产费用,竞标时不得删减。
(4)建设单位应当在合同中单独约定并于工程开工后一个月内向承包单位支付至少50%的企业安全生产费用。
(5)总包单位应当在合同中单独约定并于分包工程开工后一个月内将至少50%的企业安全生产费用直接支付给分包单位并监督使用,分包单位不再重复提取。
(6)工程竣工决算后结余的企业安全生产费用,应当退回建设单位。
(7)建设工程施工企业安全生产费用应当用于以下支出:
①完善、改造和维护安全防护设施设备支出,包括施工现场临时用电系统、洞口或临边防护、高处作业或交叉作业防护、临时安全防护、支护及防治边坡滑坡、工程有害气体监测和通风、保障安全的机械设备、防火、防爆、防触电、防尘、防毒、防雷、防台风、防地质灾害等设施设备支出;
②应急救援技术装备、设施配置及维护保养支出,应急救援队伍建设、应急预案制订修订与应急演练支出;
③工程项目安全生产信息化建设、运维和网络安全支出;
④安全生产检查、评估评价、咨询和标准化建设支出;
⑤配备和更新现场作业人员安全防护用品支出;
⑥安全生产宣传、教育、培训和从业人员发现并报告事故隐患的奖励支出;
(8)本企业职工薪酬、福利不得从企业安全生产费用中支出。

高频

危大工程管理、危大工程与超危大工程范围

1.危大工程管理
(1)建设单位在申请办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。
(2)建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的, 其专项方案可由专业承包单位组织编制。

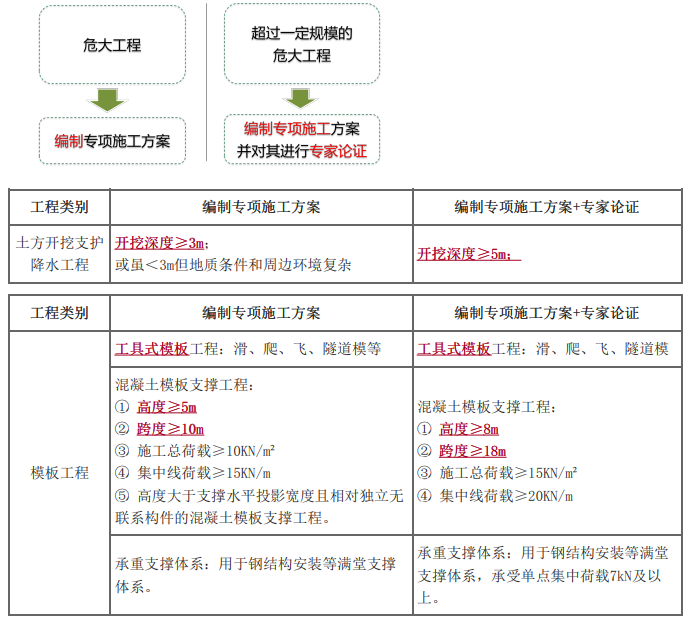

2.危大工程的范围
3.超过一定规模的危大工程的范围

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
