第1题 单选题 (每题1分,共20题,共20分)

1、关于有色金属及其合金的说法,正确的是( )。

A. 铝合金的强度一般比纯铝低

B.铝合金的硬度一般比纯铝高

C. 有色合金的电阻比纯金属小

D.白铜比铜的电阻温度系数大

参考答案:B
参考解析:

A错误。实际上,铝合金的强度通常比纯铝高。通过添加其他元素(如铜、镁、硅等),可以显著提高铝合金的强度和硬度。

B正确。通过合金化,可以提高铝合金的硬度。例如,添加铜、镁等元素可以使铝合金的硬度增加。

C错误。一般来说,合金的电阻率会比纯金属大,因为合金中的杂质和第二相粒子会增加电子的散射,从而增大电阻。

D错误。白铜(主要是铜镍合金)的电阻温度系数通常比纯铜要小。电阻温度系数是指材料电阻随温度变化的特性,而白铜的电阻温度系数较小,使其在某些应用中更为稳定。

2、下列石油化工设备中,不属于换热设备的是( )。

A.缓冲器

B.冷凝器

C.蒸发器

D.冷却器

参考答案:A
参考解析:换热设备。主要用于完成介质间热量交换的压力容器称为换热设备,如管壳 式余热锅炉、热交换器、冷却器、冷凝器、蒸发器等。A属于分离过滤设备。

3、适用于施工滑模平台水平控制的测量仪器是( )。

A. 激光平面仪

B. 光学经纬仪

C. 水准仪

D. 激光准直仪

参考答案:A
参考解析:激光平面仪是一种建筑施工用的多功能激光测量仪器,其铅直光束通过五棱镜转 为水平光束;微电机带动五棱镜旋转,通过水平光束扫描给出激光水平面。适用于提升 施工的滑模平台、网形屋架的水平控制和大面积混凝土楼板支模、灌注及抄平工作,精确方便、省力省工。

4、下列起重滑车的跑绳穿绕方法中,适宜 7 门滑车采用的是( )。

A.单头顺穿

B.大花穿

C.双跑头顺穿

D.小花穿

参考答案:C
参考解析:一般3门及以下宜采用顺穿;4~6门宜采用花穿;7门以上宜采用双跑头顺穿。

5、5000 m³ 钢制拱顶罐底部边缘板间的焊接接头形式是()

A.T 形接头

B.角接接头

C.搭接接头

D.对接接头

参考答案:D
参考解析:底板 边缘板外侧300mm 的对接焊缝应先行组焊并进行射线探伤检测,焊缝合格后,在罐底板上按罐体半径于罐内侧焊好限位铁。

6、在设计未注明时,散热器背面与装饰后的墙内表面的最小安装距离为 ( ).

A.15mm

B.20mm

C.25mm

D.30mm

参考答案:D
参考解析:散热器组对应平直紧密。散热器背面与装饰后的墙内表面安装距离,应符合 设计或产品说明书要求。如设计未注明,应为30mm。

7、关于配电柜手车式开关安装后检查的要求,正确的是()。

A.操作检查可以先电动操作后手动操作

B.动触头与静触头中心线的偏差为2mm

C.投入时,接地触头应先于主触头接触

D.退出时,接地触头应先于主触头接触

参考答案:C
参考解析:动触头与静触头的中心线应一致,且触头接触应紧密,投入时,接地触头应先于主触头接触;退出时,接 地触头应后于主触头脱开;手车单元接地触头可靠接地。

8、下列连接部位中,应采用金属软管柔性连接的是()。

A.排烟风机与风管的连接

B.风机盘管与供回水管的连接

C.空调风口与风管的连接

D.风机盘管与凝结水管的连接

参考答案:B
参考解析:风机盘管机组与供回水管道的连接,应采用耐压值大于或等于 1.5倍工作压力的金属软管柔性连接。

9、关于光缆敷设的说法,错误的是()

A.牵到力应加在光缆加强芯上

B. 光缆牵引速度宜为 10m/min

C.牵引力是光缆允许张力的 80%

D.牵引直线长度不超过 1.5Km

参考答案:D
参考解析:D选项错误,一次牵引的直线长  度不宜超过1km,  光纤接头的预留长度不应小于8m。

10、下列自动扶梯部件中,进场验收必须提供断裂强度证明文件复印件的是 ()

A.胶带

B.踏板

C.梯级

D.盖板

参考答案:A
参考解析:设备技术资料必须提供梯级、踏板的型式检验报告复印件,扶手带、胶带的 断裂强度证明文件复印件。

10、 列自动扶梯部件中,进场验收必须提供断裂强度证明文件复印件的是 ()。

A.胶带

B.踏板

C.梯级

D.盖板

参考答案:A

参考解析:

设备技术资料必须提供梯级、踏板的型式检验报告复印件,扶手带、胶带的断裂强度证明文件复印件。

11、 泡沫灭火系统的常压钢质泡沫液储罐投入使用前,应进行的试验 ( )。

A.喷射试验

B.真空试验

C.喷气试验

D.盛水试验

参考答案:D

参考解析:

常压钢质泡沫液储罐应进行盛水试验,试验压力应为储罐装满水后的静压力。

12、 关于设备安(装)过程中垫铁的设置要求错误的是()。

A.每个地脚螺栓旁边至少有一组垫铁

B.设备底座接缝两侧各设置一组垫铁

C.放置平垫铁时厚的应该放在下面

D.平垫铁端面露出设备底面外 3mm

参考答案:D

参考解析:

垫铁的设置要求
(1)每组垫铁的面积应符合要求。
(2)垫铁与设备基础之间应接触良好;每组垫铁应放置整齐平稳、接触良好。
(3)每个地脚螺栓旁边至少应有一组垫铁,并应设置在靠近地脚螺栓和底座主要 受力部位的下方。A正确。
(4)设备底座有接缝处的两侧,应各设置一组垫铁,每组垫铁的块数不宜超过 5块。B正确。
(5)放置平垫铁时,厚的宜放在下面,薄的宜放在中间,垫铁的厚度不宜小于2mm。 设备调平后,每组垫铁均应压紧。C正确。
(6)垫铁端面应露出设备底面外缘,平垫铁宜露出10~30mm, 斜垫铁宜露出10~ 50mm, 垫铁组伸入设备底座底面的长度应超过设备地脚螺栓的中心。D错误。
(7)除铸铁垫铁外,设备调整完毕后各垫铁相互间应用定位焊焊牢。

13、 三相交流母线的中性线 N 的颜色为()。

A.黄色

B. 淡蓝色

C.红色

D.黄绿色

参考答案:B

参考解析:

三相交流母线的L1 相为黄色,L2 相为绿色,L3 相为红色;中性线N应为淡蓝色 。

14、 工业管道吹扫与清洗的顺序是()。

A.支管→主管→疏排管

B.疏排管→支管→主管

C.主管→支管→疏排管

D.主管→疏排管→支管

参考答案:C

参考解析:

吹扫与清洗的顺序应按主管、支管、疏排管依次进行。吹洗出的脏物不得进入已经吹扫与清洗合格的管道。

15、 关于流量取源部件安装的说法正确的是()。

A.均压环取压孔在不同截面

B.气体流量取压应在管道上半部

C.蒸汽取压口在管道下半部

D.液体流量取压口在管道上半部

参考答案:B

参考解析:

流量取源部件安装要求
(1)在上、下游直管段的最小长度范围内,不得设置其他取源部件或检测元件。
(2)直管段内表面应清洁,无凹坑和凸出物。
(3)采用均压环取压时,取压孔应在同一截面上均匀设置,且上、下游取压孔的数量应相等。A错误。
(4)节流装置在水平和倾斜的管道上时,取压口的方位设置要求:
①测量气体流量时,取压口应在管道的上半部。B正确。
②测量液体流量时,取压口应在管道的下半部与管道水平中心线成0°~45°夹角的范围内。D错误。
③测量蒸汽时,取压口应在管道的上半部与管道水平中心线成0°~45°夹角的范围内。C错误。

16、 关于管道绝热层伸缩缝施工的技术要求错误是()。

A.固定管架间水平管道伸缩缝留设1道

B.垂直管道应该在法兰上面留设伸缩缝

C.高温管道保温层伸缩缝外应再行保温

D.两弯头间高温直管段保温层设伸缩缝

参考答案:B

参考解析:

B选项错误,立式设备及垂直管道,应在支承件、法兰下面留设伸缩缝。

17、 下列计量器具中,列入国家强制检定目录的是()。

A.垂直检测尺

B.分光光度计

C.甲烷测定器

D.阻抗图示仪

参考答案:C

参考解析:

列入国家强制检定目录的工作计量器具。
例如:用于安全防护的压力表、电能表、接地电阻测量仪、声级计、透射式烟度计、电力测量用互感器;用于测绘的手持式激光测距仪、全站仪、测地型GNSS 接收 机;用于有毒有害、易燃易爆气体检测(报警)的二氧化硫气体检测仪、硫化氢气体分析仪、一氧化碳检测报警器、一氧化碳和二氧化碳红外线烟气分析仪、化学发光法氮氧 化物分析仪、甲烷测定器。

18、 关于新建住宅小区供电设施建设的说法正确的是().

A.高层小区一级负荷应采用单电源供电

B.高层小区特级负荷应采用单电源供电

C.新建住宅小区需设应急移动电源接口

D.高层小区二级负荷应采用单电回路供电

参考答案:C

参考解析:

(1)新建住宅小区供电设施技术标准和建设要求:
①高层小区一级负荷应当采用双重电源供电(A错误);特级负荷除双重电源供电外(B错误),还应增设应急电源供电,并严禁将其他负荷接入应急供电系统;二级负荷宜采用双回线路供电(D错误) 。
②新建居民住宅小区应当合理规划确定配用电设施位置,满足防洪防涝相关要求, 设置应急移动电源接口。C正确。

19、 特种设备安装验收合格后移交相关文件给使用单位的最晚时间期限是()。

A.14日

B.28日

C.30日

D.60日

参考答案:C

参考解析:

安装、改造、修理的施工单位应当在验收后30日内将相关技术资料和文件移交特种设备使用单位。特种设备使用单位应当将其存入该特种设备的安全技术档案。

20、 关于临时用电施工组织设计的说法,错误的是()

A.应包括现场配电系统设计

B.由项目电气专业技术人员编制

C.应制定临时设施拆除措施

D.应由电气技术负责人审批变更

参考答案:D

参考解析:

临时用电施工组织设计应由电气技术人员编制,项目部技术负责人审核,经相关部门审核并经具有法人资质的企业技术负责人批准后实施。
[Page]

第2题 多选题 (每题2分,共10题,共20分)

21、 下列汽轮机本体设备部件,属于转动部件的有()

A.汽封

B.喷嘴组

C.主轴

D.联轴器

E.叶轮

参考答案:C,D,E

参考解析:

汽轮机本体设备主要由静止部分和转动部分组成。静止部分 包括汽缸、喷嘴组、隔板(套)、汽封、轴承及紧固件等;转动部分包括动叶栅、叶轮、 主轴、联轴器、盘车器、止推盘、机械危急保安器等。

22、 炉窑砌筑前的工序交接证明书需包含的内容有()。

A.托砖板焊接质量合格说明

B.炉体冷却装置试压记录

C.安装后的试运行验收报告

D.炉子中心线的测量记录

E.隐蔽工程的验收合格证明

参考答案:A,B,D,E

参考解析:

工序交接证明书内容:炉子中心线和控制标高及必要的沉降观测点的测量记录;隐蔽工程的验收合格证明;炉体冷却装置、管道和炉壳的试压记录及焊接严密性试验合格证明;钢结构和炉内轨道等安装位置的主要尺寸复测记录;动态炉窑或炉子的可动部分试运行合格证明;炉内托砖板和锚固件等的位置、尺寸及焊接质量的检查合格证明;上道工序成果的保护要求。

23、 关于石化设备气压试验的说法.正确的有()。

A.试压方案经审批通过才能进行气压试验

B.现场采取了相应安全措施才能进行气压试验

C.初次加压直达试验压力的50%,保压5min

D.达到50%试验压力后按10%试验压力逐级加压

E.气压试验过程中用肥皂液检查有无泄露情况

参考答案:A,B,D,E

参考解析:

符合气压试验的情况下,试压方案经审批且现场采取了相应的安全措施后,才可进行气压试验;缓慢升至试验压力的10%,且不超过0.05MPa, 保压时间5min; 对所有焊缝和连接部位进行初次泄漏检查;初次泄漏检查合格后,继续升压至试验压力的 50%,观察有无异常现象;如无异常现象,继续按规定试验压力的10%逐级升压,直到试验压力,保压10min后将压力降至设计压力,对所有焊接接头和连接部位进行全面检查;试验过程中用肥皂液检查无漏气、无可见变形、无异常的响声为合格。对标 准抗拉强度下限值大于或等于540MPa的塔器,泄压后进行表面无损检测抽查未发现裂纹 。

24、 关于建筑电气的应急电源和备用电源的说法正确的有()

A.应急电源与主供电电源之间采取并列运行

B.备用电源和应急电源应有各自的供电回路

C.备用电源负荷不应接入应急电源供电回路

D.备用电源应满足连续供电时间和容量要求

E.主备电源切换时间比设备允许中断时间长

参考答案:B,C,D

参考解析:

A选项错误,应急电源与非应急电源之间,应采取防止并列运行的措施。
E选项错误,两个供电电源之间的切换时间应满足用电设备允许中断供电时间的要求。

25、 下列合同场景中,合同总价应进行调整的有()

A.清单计价的单价合同工程,工程量清单存在缺陷

B.按图纸包干的固定总价合同,工程清单存在缺陷

C.按图纸包干的固定总价合同,施工工艺发生变化

D.采用成本加酬金的合同,清单综合单价发生变化

E.采用成本加酬金合同的工程,项目工程量发生变化

参考答案:A,E

参考解析:

单价合同
(1)采用单价合同的工程,合同总价应包括按招标文件规定完成合同工程量清单 所需的全部费用。
(2)分部分项工程项目清单存在缺陷的,应按规定调整合同价格。A正确,
采用成本加酬金合同的工程,合同总价为暂定价,应依据招标文件、合同约定的计价规定和施工图纸、相关国家及行业工程量计算标准,按实确定工程项目及其数量, 乘以其项目成本单价,计算合同工程成本,并按合同的约定计算相应酬金及合同总价。E正确,D错误。
BC错误:为投标报价的风险因素,不涉及价格的调整。

26、 关于分部分项工程项目清单采用的计量单位,说法正确的有()。

A.防排烟风机计量单位为“台”

B.照明配电箱计量单位为“台”

C.通风工程检测计量单位为m2

D.成品支吊架的计量单位为kg

E.静态平衡阀计量单位为“个”

参考答案:A,B,E

参考解析:

C选项错误,通风工程检测、调试以图纸中通风空调风系统的个数计算,计量单位是“系统”。
D选项错误,成品支吊架计量单位采用专业特殊规定 “套”。

27、 组织单位工程绿色施工阶段评价的单位有()。

A.监理单位

B.总承包单位

C.建设单位

D.节能检测单位

E.设计单位

参考答案:A,C

参考解析:

单位工程绿色施工阶段评价应由建设单位或监理单位组织,建设单位、监理单位和施工单位参加。

28、 关于压力容器制造的说法,正确的是()

A.在压力容器的焊接接头上开孔

B.加强圈可以设置在容器的内部

C.加强圈应围绕在容器的圆周上

D.加强圈与圆筒可以间断焊接

E.容器补强材料与壳体材料宜相同

参考答案:B,C,D,E

参考解析:

《压力容器第3部分:设计》GB/T 150.3—2024
(1)加强圈可设置在容器的内部或外部,应整圈围绕在圆筒的圆周上。加强圈与圆筒之间可采用连续或者间断的焊接,当加强圈设置在容器外面时,加强圈每侧间断焊接的总长,应不少于圆筒外圆周长的1/2,当设置在容器里面时,应不少于圆筒内圆周 长的1/3。焊脚尺寸不得小于相焊件中较薄件的厚度。
(2)在任何情况下,过渡段或加强段的厚度不应小于与其连接的锥壳厚度,并不应小于圆筒内直径的0.3%。
(3)容器上的开孔宜避开容器焊接接头。A错误。
(4)补强材料宜与壳体材料相同。若补强材料许用应力小于壳体材料许用应力,则补强面积应按壳体材料与补强材料许用应力之比而增加。若补强材料许用应力大于壳体材料许用应力,则所需补强面积不得减少。

29、 关于工程材料管理的说法,正确的有()

A.甲供材料发生超耗使用,超额费由甲方承担

B.后补超耗用料的领料单时,应注明超耗原因

C.甲方额外抽检乙供材料,检测费由甲方承担

D.领发料台账应与领料卡、库存料、金额相符

E.甲供材料由乙方保管时,保管费由甲方承担

参考答案:B,D,E

参考解析:

A不正确。因承包人原因,实际领用数量超过施工图纸计算的实际(合理)数量及合同约定的材料有效损耗时,超出部分的材料费用应由承包人承担。
B正确。在用料前应办理手续,填写限额领料单,注明超耗原因,经签发批准后实施。
C不正确。发包人可对承包人按合同约定提供的未安装或已安装的材料进行检测,若经检测相关材料不符合合同约定的质量标准,承包人应及时整改,承包人应承担检测所发生的费用和由此引起的损失及修复费用。若经检测,相关材料符合合同约定的质量标准,发包人应承担由此增加的费用和工期延误。
D正确。专人管理,明确责任。建立台账,账、物、卡、金额要相符。
E正确。发包人提供材料需要承包人提供协助协调、材料保管等相应服务的,发生的费用应由发包人承担。
因此,正确的选项是 B、D 和 E。选项 A 和 C 是不正确的。

30、 关于机电工程专项验收的说法,正确的有()

A.建设单位应向消防设计审查部门申请消防验收

B.特殊建设工程的消防验收应实行备案抽查管理

C.环境保护验收应与主体工程竣工验收同时进行

D.分期建设的工程,环境保护验收应当分期进行

E.安全设施的验收可以在项目投产后一个月完成

参考答案:A,C,D

参考解析:

选项A正确,在建设工程竣工后向消防设计审查验收主管部门申请消防验收。
选项B错误,对于特殊建设工程竣工后,建设单位应向消防设计审查验收主管部门申请消防验收;对于其他建设工程,应实行消防验收备案、抽查管理。
选项C正确,环境保护设施竣工验收,应当与主体工程竣工验收同时进行。
选项D正确,分期建设、分期投产或者使用的建设项目,其相应的环保设施应当分期验收。
选项E错误,建设工程项目的安全设施及环境保护设施应与主体工程同时设计、同时施工、同时投入生产和使用。
[Page]

三、案例分析 (每题20分,共4题,共80分)

31、某安装公司采用"投建运一体化"的合同模式,实施某公共机构项目的建筑节能降碳改造和能费托管运营。项目总投资额2000万元,建设期8个月,运营期10年,其中,节能降碳改造内容包括:

(1)完善建筑能耗监测计量系统建设;

(2)建筑屋顶增加分布式光伏发电系统,并配置用户侧储能设施及智能微网控制系统;

(3)更新改造部分通风空调系统;

(4)地下车库及室外照明系统更换节能灯具,加装智能控制系统;

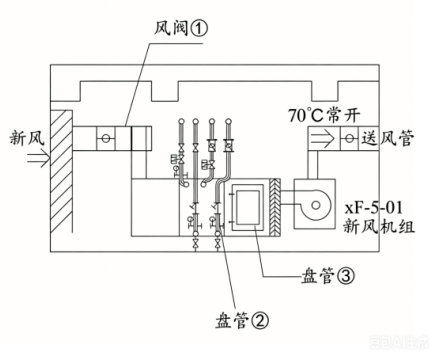

(1) 建设智慧能碳管控系统平台。项目实施过程中,安装公司更换了部分空调系统的设备,其中新风机组的安装见图1,图中XF-5-01新风机组为四管制机组。为应对寒冷天气影响,新风进口侧设风阀①,与机组送风风机联锁;机组深化设计过程中预留了操作维修空间。风阀①配套的控制器安装前,控制器机关检查项符合设计要求,并进行了模拟动作检查。

项目改造施工完成后,各相关单位建筑节能分部工程进行了验收。项目最终完工验收后,智慧能碳控平台正式投入使用,系统对建筑运行阶段的能耗和碳排放进行了分类项监测和统计,其中屋顶分布式光伏系统年发电量100万kWh,有效降低了项目碳排放量。

问题:

1.写出图1中①是何种功能的风阀?②③为何种功能的盘管?新风机组何处应预留操作维修空间?

2.说明风阀①的控制器安装前对应其哪些项目进行检查?

3.建筑节能分部工程验收应由谁组织并主持?参加的主要单位有哪些?

4.建筑运行阶段,暖通空调系统的能耗应包括哪几类?计算本项目屋顶光伏发电系统的年减碳量是多少吨?(电网碳排放因子0.5777kg CO2 /kWh)

参考答案:

1.答出图1‑1中B~F显示

1.

1-1.①是严寒地区的新风机组新风进口侧应设防冻电动风阀,且该风阀与系统送风风机联锁;四管制的机组。

1-2.②热盘管应布置在进风端,③冷盘管应布置在其里侧。

1-3.过滤器段、风机段等开门侧应预留操作维修的空间;

2.

电动风阀控制器安装前,应检查线圈和阀体间的电阻、供电电压、输入信号等是否符合要求,宜进行模拟动作检查。

3.

建筑节能分部工程验收应由总监理工程师组织并主持,施工单位项目负责人、项 目质量技术负责人和相关专业的负责人、质量检查员、施工员参加验收;施工单位的技术质量部门负责人应参加验收;设计单位项目负责人及相关专业负责人应参加验收;主要设备、材料供应商及分包单位负责人应参加验收。

4.

4-1.暖通空调系统能耗应包括冷源能耗、热源能耗、输配系统及末端空气处理设备能耗。

4-2.光伏发电系统的年减碳量=100*104*0.5777=57700kg

kg换成t。

57700kg/1000= 577.7吨

32、A公司承接小型商业办公楼工程,机电安装承包内容包括:通风空调工程、给排水及供暖工程、电气工程、消防工程和电梯工程等。A公司根据施工图纸和工程量清单,组织项目部和采购部门共同协作编制材料采购计划。

A公司将办公楼的曳引式电梯安装工程分包给B公司,B公司的电梯井道照明施工图2所示,A公司检查后发现B公司在井道照明施工中存在多处不符合规范的做法,要求B公司整改。

电梯整机验收时,B公司检查了动力电路、控制电路、安全电路有与负载匹配的短路保护装置;三相电源有断相、错相保护功能,保证电梯运行安全可靠。

经检查,限速器上的轿厢,下行标志与轿厢的实际下行方向相符:限速器铭牌上的参数与电梯采购要求相符;限速器绳张紧开关、液压缓冲器复位开关等动作可靠;限速器与安全钳电气开关在联动试验中动作可靠。施工过程中,A公司项目部实行绿色施工管理、保护节约资源、具体措施包括:施工现场机具、设备、车辆冲洗、喷洒路面采用非传统水源;对机用废油、涂料等有害液体进行回收,实行有组织排放;采用标准化、可周转装配式作业工棚、试验用房及安全防护设施。

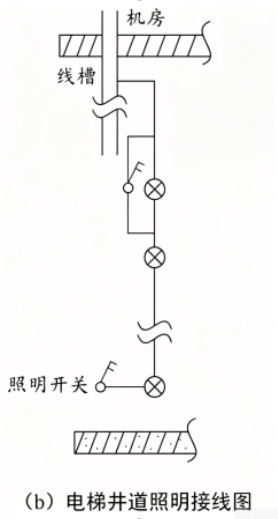

缺图(a)

问题:

1.A公司编制材料计划时还缺少哪些依据?制定材料采购计划还需A公司哪些部门参与?

2.B公司在电梯井道照明施工中的错误应如何整改?写出电梯井道和机房的最低照度要求。

3.电梯整机验收时,B公司还应检查动力电路的哪项保护装置?需要核对限速器铭牌上的哪些参数?

4.在绿色施工中,A公司项目部采取了哪几个方面的资源节约技术措施?

参考答案:

1.答出图1‑1中B~F显示

1. (1)还缺少:整体施工进度安排及安装施工预算定额。

(2)需要经营部门、工程部门、项目部、施工工地和采购部 门等共同协作来完成。

2. (1)a图中

错误1:井道排风扇距离最高点700mm。

整改:井道通风孔最好设置在井道顶部。

错误2:中间井道灯间距7500mm。

整改:中间井道灯间距≤7m。

错误3:井道下部防水插座距离最低点700mm。

整改:插座底边距坑底地面约1.5m。

b图中

错误4:上部的井道照明开关位置设置错误。

整改:井道照明开关应分别设置在底坑和电梯机房主开关附近。

(2)电梯井道最低照度不得小于50lx,机房的最低照度不得小于200lx。

3. (1)还应检查过载保护装置。

(2)核对限速器铭牌上的额定速度、动作速度。

4.节水与水资源利用技术、节地和施工用地保护技术、临时设施资源节约。

33、某施工单位承建一轧钢技改工程项目,在原轧钢厂主轧跨新增一套可逆式粗轧机,项目主要施工内容包括:主机列设备,电气系统,液压系统,附属管道安装及设备试运转等。

本项目采用固定总价合同,施工单位投标报价中,分部分项工程项目清单的直接费总计1180万元,措施费总计100万元,其他费用中暂列金额20万元,且均不虑增值税可抵扣进项税额,增值税税率9%。

施工单位成本管理部门经测算后,给项目部下达的目标成本为1200万元。项目部结合工程特点,施工方案,项目部自身技术管理实力及当地资源价格等情况,确定了项目的计划成本为1100万元。

项目部进场后,采取技术、经济措施降低成本,对管线应用BIM技术深化设计,对轧机机架的吊装方案进行优化,利用生产车间内两台行车经过相关的设计验算,最终形成双机抬吊的吊装方案,经批准后实施。项目相关人员进行了安全技术交底,并将交底记录妥善留存。轧机机架吊装就位及找平找正后,监理工程师组织了分项工程验收。项目部对轧机机架窗口中心线水平偏斜进行了测量。测量示意见图3,轧机机架安装的测量数据见表3。

施工过程中,项目部全部参与实施成本的动态控制,实际成本比计划成本降低了80万元。顺利完成竣工验收。

问题:

1.计算该项目签约的含税合同价和实际成本降低率。

2.轧机机架采用双机抬吊法时,吊装设计与验算需考虑哪些主要因素?

3.安全技术交底记录应留存几份?分别由谁留存?

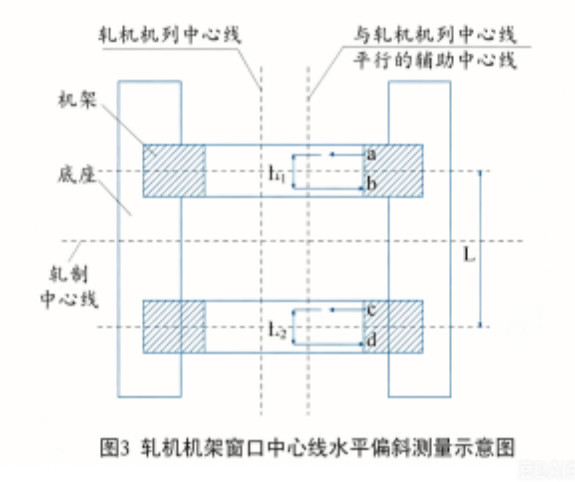

4.计算轧机两机架窗口中心线水平偏斜度,轧机机架安装还应检查哪些实测项目?

参考答案:

1.答出图1‑1中B~F显示

1.(1)(1180+100+20)×(1+9%)=1417万元

(2)实际成本:1100-80=1020万元,实际成本降低率=1200-1020/1200×100%=15%

2.  利用生产车间内两台行车辅助平衡梁共同抬吊轧机机架,需根据轧机机架的重量、行车的起重能力、两行车吊钩间距尺寸和提升高度进行设计和验算。

3.  安全技术交底记录一式三份,分别由工长、施工班组和安全员留存。

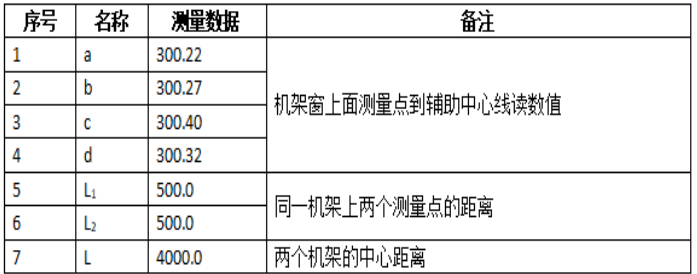

4.  (1)机架窗口面在水平方向的偏斜计算: 同一轧机两机架窗口中心线的水平偏斜= |(300.22+300.27)/2-(300.40+300.32)/2 |/4000=0.115/4000=0.02875‰

(2)轧机机架的安装应检查机架垂直度、水平度、纵横向中心线、机架窗口在水平方向扭斜等参数。

34、

问题:1.绿色施工专项方案应由谁审批?绿色施工专项方案还应包括哪些内容?

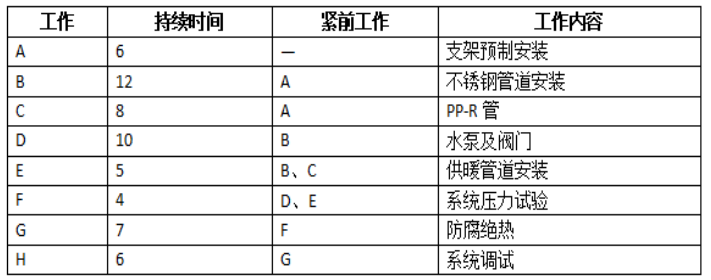

2.用表4中工作编号写出施工进度的关键线路,并分别计算总工期和工作C的总时差。工作C的材料延误是否影响总工期?

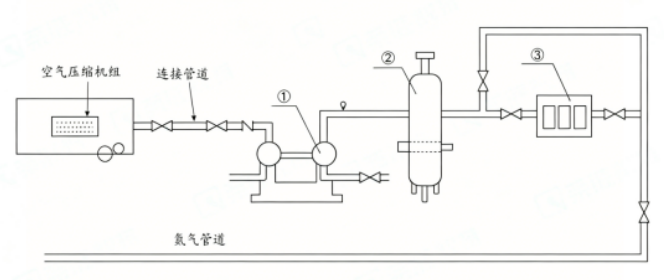

3.写出图4中123分别表示什么设备?写出氮气管道吹扫中存在的错误应如何整改?

4.竣工图绘制的依据还应包括哪些内容?竣工图章还应补充哪些内容?

参考答案:

1.答出图1‑1中B~F显示

1. (1)由施工单位技术负责人审批。

(2)工程概况、绿色施工目标、环境保护、资源节约、人力资源节约和保护及创新等方面的具体技术细节。

2. (1)关键线路:A→B→D→F→G→H,总工期45天,C的总时差是9天。

(2)C工作延误6天,6天<总时差9天,C的材料延误不影响总工期。

3. (1)①储气罐;②油水分离器;③干燥器。

(2)吹扫压力不得大于管道的设计压力;吹扫流速不宜小于20m/s;吹扫5min后靶板上无铁锈、尘土、水分及其他杂物为合格。

4. (1)竣工图应依据施工图、图纸会审记录、设计变更通知单、工程洽商记录(技术核定单)等绘制。

(2)审核人、技术负责人。
