41、 根据《公路工程建设项目概算预算编制办法》,地质勘察监理费属于()。
A.前期工作费
B.工程监理费
C.设计文件审查费
D.建设单位管理费
设计文件审查费指在项目审批前,建设单位(业主)为保证勘察设计工作的质量,组织有关专家或委托有资质的单位,对提交的建设项目可行性研究报告和勘察设计文件进行审查所需要的相关费用。设计文件审查费以定额建筑安装工程费为基数,分段选用费率,以累进方法计算。
(1)建设项目若有地质勘察监理,费用在此项目开支。
(2)建设项目若有设计咨询(或称设计监理、设计双院制),其费用在此项目内开支。

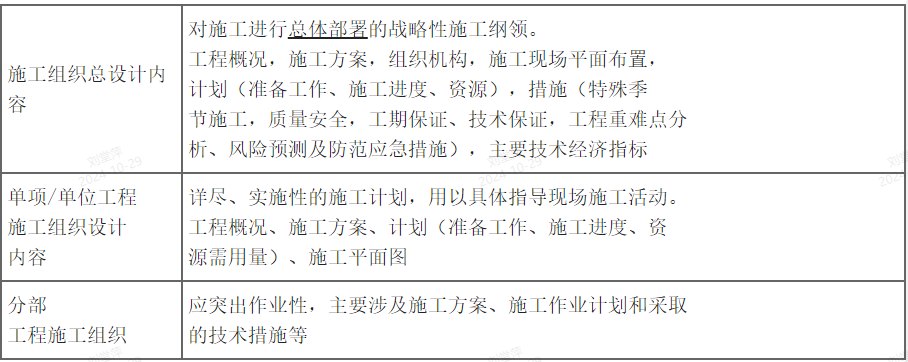

42、 下列属于施工组织总设计,但不属于单位工程施工组织设计的内容是()。
A.资源计划
B.进度计划
C.组织机构
D.施工平面布置图

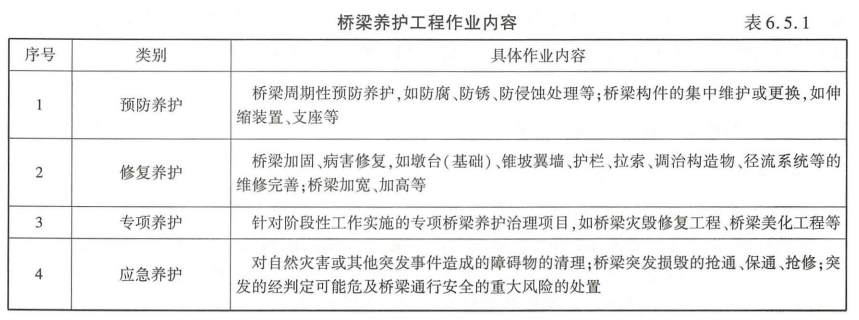

43、 桥梁被冲毁后,进行修复属于()养护。
A.预防养护
B.修护养护
C.专项养护
D.应急养护

44、 相对于主体工程而言,()是为了保证永久性工程建设而修建的,公路建成后,必须拆除并恢复原状。
A.辅助工程
B.临时工程
C.措施工程
D.以上3个都不是
45、 某一级公路项目,挖方普通土15000m3(断面方),利用方3000m3(断面方),考虑填挖平衡,则该项目弃方工程量为()m3。
A.12000
B.11520
C.10084
D.12360

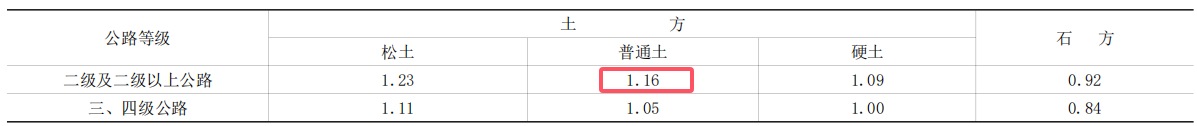

除定额中另有说明者外,土方挖方按天然密实体积计算,填方按压(夯)实后的体积计算;石方爆破按天然密实体积计算。当以填方压实体积为工程量,采用以天然密实方为计量单位的定额,如路基填方为利用方时,所采用的定额应乘以下列系数,如路基填方为借方时,则应在下列系数基础上增加0.03的损耗。

弃方工程量:15000-3000×1.16=11520
46、 初期支护措施对地下工程的稳定性起着重要的作用,在节理裂隙岩体中加固作用十分明显的措施是()。
A.喷射混凝土
B.锚杆
C.钢筋网
D.钢支撑
47、 下列关于隧道施工说法正确的是( )。
A.二次衬砌应在初期支护完成后立即进行
B.边仰坡外的截水沟应于洞口土石方开挖前完成
C.隧道防水以防水层防水为主,自防水为辅
D.中导洞法先进行左右两洞开挖,再开挖两洞之间中隔墙,并完成中隔墙混凝土浇筑
二次衬砌应在初期支护变形基本稳定后进行。
边仰坡外的截水沟或排水沟应于洞口土石方开挖前完成。
隧道防水以混凝土自防水为主,防水混凝土抗渗等级应符合设计要求。
中导洞法:在连拱隧道或单线隧道的喇叭口地段,先开挖两洞之间立柱(或中隔墙)部分,并完成立柱(或中隔墙)混凝土浇筑后,再进行左右两洞开挖的施工方法。
48、 某山区高速公路桥梁采用T形梁预制安装法,桥墩高度35m,适合的安装方法是()。
A.跨墩龙门安装法
B.架桥机安装法
C.扒杆吊装法
D.起重机安装法
架桥机安装法是预制梁的典型架设安装方法,适用于山区桥梁的预制安装。
跨墩龙门、扒杆吊装、起重机安装均不适用在山区进行T形梁的预制安装。
49、 关于交通标线施工流程,说法正确的是()。
A.清理路面→划线→施工放样
B.施工放样→划线→清理路面
C.施工放样→清理路面→划线
D.清理路面→施工放样→划线
50、 关于交通安全设施的施工要求,以下描述正确的是()。
A.标线应选择温度稳定的夜间施工
B.标志底板应根据设计尺寸在工厂进行加工成型
C.标志立柱的长度可根据现场情况调整
D.混凝土护栏模板应用木模,可分段浇筑
选项A错误,标线施工应在白天进行,当出现雨天、雪天、强风天、沙尘暴、温度低于材料规定施工温度的天气时,应暂时停止施工。
选项B正确。
选项C错误,在加工标志立柱时,应根据有关规范及设计的要求,并结合标志实际设置位置的情况,确定立柱的长度。
选项D错误,混凝土护栏块使用的模板,应采用钢模板。
51、 工程量清单计价中投标单价的确定是根据施工企业自己的消耗量水平确定,下列说法正确的是()。
A.工程量清单计价以费用项目清单为表现形式
B.标单价消耗量水平与定额水平一致
C.投标单价消耗量水平可以比定额水平高也可以比定额水平低
D.工程量清单计价中单价与定额计价中的技术经济指标的内涵相同
52、 根据《工程量清单计量规则》,以下内容综合在借土填方单价中的是()。
A.借土填方临时用地费
B.借土场绿化费
C.借土场防护费
D.借土场场地清理费
借土填方工作内容包括:
1.借土场场地清理、清除不适用材料;
2.简易便道、基底翻松、压实、挖台阶;
3.挖、装、运输、卸车;
4.分层摊铺;
5.洒水、压实、刷坡;
6.施工排水处理;
7.整型。

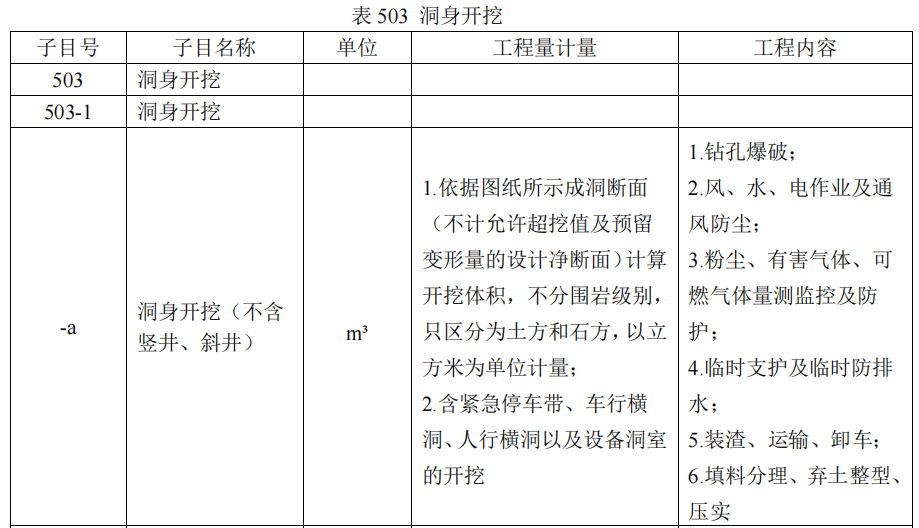

53、 根据《工程量清单计量规则》,关于洞身开挖(不含竖井、斜井)清单描述正确的是()。
A.隧道开挖按成洞断面(加预留变形)计算
B.隧道开挖量包括允许超挖值
C.隧道开挖包括设备洞室的开挖
D.隧道洞身开挖根据围岩级别分类

54、 根据《公路工程建设项目概算预算编制办法》,以下属于施工辅助费的是()。
A.高边坡稳定监测费
B.行车干扰施工增加费
C.工具用具使用费
D.高原地区施工增
A选项正确:高填方和软基沉降监测、高边坡稳定监测、桥梁施工监测、隧道施工监控量测、超前地质预报等施工监控费含在施工辅助费中不得另行计算。
B选项错误:属于措施费。
C选项错误:正确的描述是生产工具用具使用费。
D选项错误:属于特殊地区施工增加费,属于措施费。
【补充】施工辅助费包括生产工具用具使用费、检验试验费和工程定位复测、工程点交、场地清理费用。
55、 施工单位的技术开发费属于()。
A.措施费
B.企业管理费
C.施工辅助费
D.研究试验费
企业管理费由基本费用、主副食运费补贴、职工探亲路费、职工取暖补贴和财务费用五项组成。
基本费用中其他必要的费用支出,包括技术转让费、技术开发费、竣(交)工文件编制费、招投标费、业务招待费、绿化费、广告费、公证费、定额测定费、法律顾问费、审计费、咨询费以及施工标准化、规范化、精细化管理等费用。

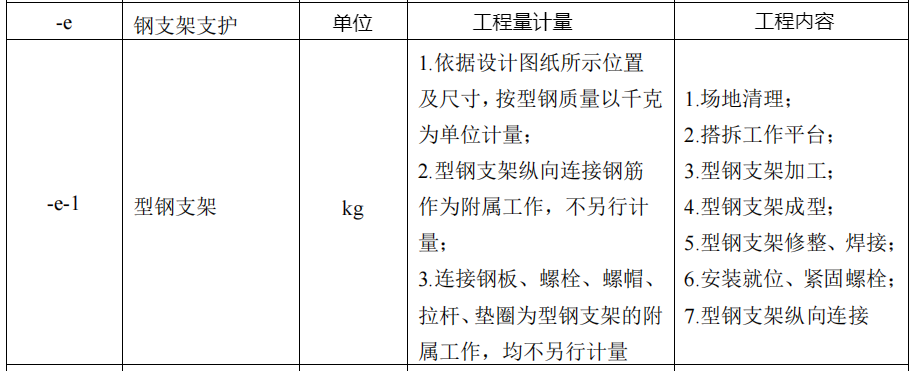

56、 根据《工程量清单计量规则》,关于503-2-e-1型钢支架描述正确的是()。
A.工程量以榀计算
B.连接钢板要另行计量
C.拉杆单独计入工程量
D.纵向连接钢筋不另行计量

57、 根据《公路工程预算定额》(JTG/T 3832-2018),关于防护工程定额说法正确的是()。
A.除注明外,均不包括混凝土的拌合费用
B.除注明外,均包括混凝土的外掺剂费用
C.除注明外,均已包括路基、基础垫层工作内容
D.除注明外,均包括伸缩缝费用
选项A错误,本章定额中除注明者外,均已包括水泥混凝土的拌和费用。
选项B错误,总说明中,本定额中各类混凝土均未考虑外掺剂的费用,当设计需要添加外掺剂时,可按设计要求另行计算外掺剂的费用并适当调整定额中的水泥用量。
选项C错误,本章定额中除注明者外,均不包括挖基、基础垫层的工程内容,需要时按“桥涵工程”项目的有关定额计算。
选项D正确,本章定额中除注明者外,均已包括按设计要求需要设置的伸缩缝、沉降缝的费用。
58、 根据《公路工程建设项目概算预算编制办法》,人工费指的是()。
A.施工现场所有人的各项费用
B.支付给现场从事建安施工的生产工人的各项费用
C.施工现场与建筑安装直接有关人的工资性费用
D.直接从事建筑安装工程施工的生产工人开支各项费用
59、 某项目钢筋含税价5085元/t,税率13%,供应地到工地仓库距离20km,工地仓库到使用点距离3km,运费0.5元/(t·km),装卸费5元/t,过磅费1元/t,采购与保管费率0.75%,则钢筋的预算价格为( )
A.5141.35元/t
B.4549.87元/t
C.5139.26元/t
D.4543.83元/t
材料预算价格=(材料原价+运杂费)×(1+场外运输损耗率)×(1+采购及保管费率)-包装品回收价值
运杂费指材料自供应地点至工地仓库(施工地点存放材料的地方)的费用,包括装卸费、运费,如果发生 ,还应计囤存费及其他杂费(如过磅、标签、支撑加固、路桥通行等费用)。
钢筋的预算价格:(5085÷1.13+20×0.5+5+1)×(1+0.75%)=4549.87元/t
60、 根据《公路工程预算定额》(JTG/T 3832-2018),下列关于隧道工程工程量计算说法正确的是()。
A.砂浆锚杆工程量按锚杆质量计算
B.洞身开挖工程量要考虑超挖量
C.洞身开挖工程量要考虑预留变形量
D.洞身开挖工程量按成洞断面加衬砌断面计算
选项A错误,砂浆锚杆工程量为锚杆、垫板及螺母等材料质量之和。
选项BC错误,D正确,洞身开挖、出渣工程量按设计断面数量(成洞断面加衬砌断面)计算,包含洞身及所有附属洞室的数量,定额中已考虑超挖因素,不得将超挖数量计入工程量。
