41、 根据《建设项目工程总承包计价规范》(T/CCEAS001—2022),可行性研究报告批准后发包的建设项目,宜采用的工程总承包模式是()。

A.EPC模式

B.DB模式

C.设计采购模式

D.交钥匙模式

参考答案:A
参考解析:

总承包模式的选择同时也与发包时点有关。可行性研究报告批准后发包的,宜采用设计采购施工总承包(EPC)模式;方案设计批准后发包的,可采用设计采购施工总承包(EPC)模式或设计施工总承包(DB)模式;初步设计批准后发包的,宜采用设计施工总承包(DB)模式。

选项A,EPC模式:适用于在项目前期工作较为充分的情况下,如可行性研究报告已经批准,能够提供较为详细的设计和建设要求。

选项B,DB模式:适用于方案设计批准后的阶段,此时项目的具体设计还未完全确定,需要进一步细化。

选项C,设计采购模式:不适用于此题的背景。

选项D,交钥匙模式:虽然也是总承包的一种形式,但它更侧重于从项目前期到运营准备的全链条服务,通常适用于有特殊需求的业主。对于可行性研究报告批准后的项目,EPC模式更为合适。

42、 计算国际工程的人工工日单价时,当地雇佣工人工日单价均需考虑的是()。

A.国内国际差旅费

B.国外津贴、补贴费

C.工资预涨费

D.国外岗位工资

参考答案:C
参考解析:

选项C正确,当地雇佣工人工日单价。主要包括:基本工资,按当地政府或市场价格计算;带薪法定假日、带薪休假日工资,若月工资未包括此项,应另行计算;夜间施工、冬雨季施工或加班工资;税金和保险费,按当地规定计算;雇工招募和解雇应支付的费用,按当地规定计算:工人上下班交通费;工资预涨费等。

选项ABD错误,国内派出工人工日单价。主要包括:国外岗位工资;派出工人的企业收取的管理费;服装费、卧具及住房费;国内、国际差旅费;国外津贴、补贴费和伙食费;奖金及加班工资;劳保福利费;工资预涨费,每年上涨率一般可按5%~10%估计;保险费,按当地工人保险费标准计算。

43、 国际工程投标报价时,以下各项费用中,应列入其他费用的是()。

A.开办费

B.税金

C.贷款利息

D.风险费

参考答案:A
参考解析:

选项A正确,选项D错误,报价由直接费用、间接费用、其他费用、利润和风险费组成。其他费用包括分包费、暂定金额、开办费等。

选项BC错误,税金、贷款利息属于间接费。

44、【过期考点】下列施工合同约定调整合同价款的事项中,属于工程变更类的是()。

A.法律法规变化

B.提高验收质量标准

C.物价上涨

D.因承包人延误,发包人指令的加速施工

参考答案:B
参考解析:该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。工程变更类,主要包括工程变更、项目特征不符、工程量清单缺项、工程量偏差、计日工等事件。选项B属于工程变更。

45、【过期考点】根据《建设工程工程量清单计价规范》(GB50500-2013)对于实行招标的建设工程,下列承包人报价浮动率L的算式正确的是()。

A.(1-报价值/施工图预算)×100%

B.(1-报价值/最高投标限价)×100%

C.(1-中标价/最高投标限价)×100%

D.(1-中标价/施工图预算)×100%

参考答案:C
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

承包人报价浮动率可按下列公式计算:

①实行招标的工程:承包人报价浮动率L=(1−中标价/最高投标限价)×100%

②不实行招标的工程:承包人报价浮动率L=(1−报价值/施工图预算)×100%

46、【过期考点】某工程招标工程量清单中挖土方的工程量为20万m³,施工中由于设计变更调减为16万m³,最高投标限价挖土方的综合单价为30元/m³,中标价挖土方的综合单价为25元/m³,投标人的报价浮动率为4%。合同约定实际工程量与招标工程量偏差超过±15%时,按照现行工程量清单计价规范调整综合单价。该挖土方清单项目的结算造价应是()万元。

A.400.0

B.480.0

C.489.6

D.500.0

参考答案:A
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。16/20=80%<85%,工程量减少超过15%,需调价

30×(1-15%)×(1-4%)=24.48元/m³<25元/m³,则不需要对单价进行调整

结算价=25×16=400万元

47、 施工合同约定承包人承担材料价格风险幅度为±5%,超出部分依据现行工程工程量清单计价规范造价信息法调差。已知钢筋的投标价、基准期发布的价格分别为4000元/t,3600元/t,施工中某期钢筋的造价信息发布价为3500元/t,该期钢筋的实际结算价应是()元/t。

A.3500

B.3520

C.3920

D.4000

参考答案:D
参考解析:3600×(1-5%)=3420元/t<3500元/t,不需调价实际结算价为4000元/t。

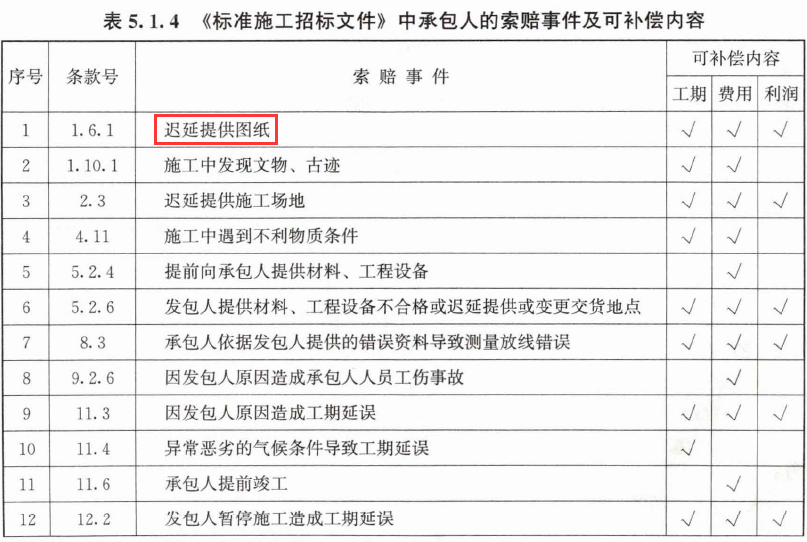

48、【过期考点】根据《标准施工招标文件》(2007年版)的通用合同条款,下列事件中,承包人能同时得到工期、费用、利润补偿的是()。

A.延迟提供图纸

B.施工中发现文物、古迹

C.施工中遇到不利物质条件

D.承包人提前竣工

参考答案:A
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

49、 某工程进度计划网络图上的工作×(在关键线路上)与平行工作Y(在非关键线路上)同时受到异常恶劣气候影响,导致×工作延误10天,Y工作15天,其他均不受影响;若原计划中Y工作的剩余自由时差3天,则承包人可向发包人索赔的工期是()天。

A.10

B.12

C.13

D.15

参考答案:B
参考解析:X工作在关键线路上,影响工期10天;Y工作自由时差为3天,影响紧后工作工期15-3=12天,因此X的紧后工作相应的也只能在Y工作完成后开始,因此可索赔12天。

50、 下列因不可抗力事件发生而增加的费用中,承包人有权向发包人提出并获得索赔的是()。

A.工程保险延期手续费

B.履约保函延期手续费

C.工程清理修复费

D.承包人停工损失费

参考答案:C
参考解析:

因不可抗力事件引起的人员伤亡、财产损失、费用增加和(或)工期延误等工程索赔,发承包双方应遵循下列原则承担相应损失及费用:

1)永久工程、已运至施工现场材料的损坏及修复费用,以及因不可抗力事件引起施工场地内及工程损坏造成的第三方人员伤亡和财产损失应由发包人承担。

2)承包人施工机具的损坏及停工损失和措施项目的损坏、清理、修复费用,以及因承包人原因发生的第三方人员伤亡和财产损失应由承包人承担。选项D错误

3)发承包双方应承担各自人员伤亡和上述第1)、第2)项以外的其他财产的损失。选项AB错误

4)因不可抗力引起暂停施工的,停工期间按照发包人要求照管、清理、修复工程的费用和发包人要求留驻施工现场必要的管理与保卫人员工资,以及按发包人要求留驻现场待工人员的工资应由发包人承担。选项C正确

5)因不可抗力影响承包人履行合同约定的义务,引起工期延误的,应当顺延工期,发包人要求赶工的,由此增加的赶工费用应由发包人承担。

51、 下列施工过程中完成的工程量,发包人应予计量的是()。

A.承包人自行增加的施工辅助措施工程量

B.监理人抽检不合格返工增加的工程量

C.承包人自检不合格返工增加的工程量

D.工程量清单缺项的工程量

参考答案:D
参考解析:

承包人实施的下列工程及工作不予计量:

1)承包人为完成永久工程所实施的临时工程,合同约定应予计量的临时工程除外。

2)承包人原因引起超出合同约定工程范围的工程。选项A错误

3)承包人所完成、但不符合合同图纸及合同规范要求的工程。选项BC错误

4)承包人拆除及迁离不符合合同图纸及合同规范要求的工程或工作。

5)承包人责任造成的其他返工。

选项D正确,“工程量清单缺项的工程量”,对于这种情况,发包人应予以计量,并且可以根据实际发生的工程量调整合同价款。

52、 关于工程预付款的支付与扣回,下列说法正确的是()。

A.发包人应在工程开工后28天内将预付款支付给承包人

B.包工包料工程的预付款支付比例不得高于签约合同价的10%

C.采用起扣点计算法扣回预付款,对承包人比较有利

D.预付款可在工程竣工后从质量保证金中扣清

参考答案:C
参考解析:

选项A错误,预付款在正式开工前由发包人预先支付给承包人。

选项B错误,包工包料工程的预付款的支付比例不得低于签约合同价(扣除暂列金额、计日工价款及专业工程暂估价)的10%,不宜高于签约合同价(扣除暂列金额、计日工价款及专业工程暂估价)的30%。

选项C正确,起扣点计算法对承包人比较有利,最大限度地占用了发包人的流动资金,但是,显然不利于发包人资金使用。

选项D错误,发包人支付给承包人的工程预付款属于预支性质,随着工程的逐步实施后,原已支付的预付款应以充抵工程价款的方式陆续扣回,抵扣方式应当由双方当事人在合同中明确约定。

53、【过期考点】关于编制竣工结算文件应当遵循的计价原则,下列说法正确的是()。

A.安全文明施工费应按已标价工程量清单中的金额计算

B.总承包服务费应按承包人实际发生的金额计算

C.计日工应按承包人实际发生的数量及单价计算

D.暂列金额如有余额归发包人

参考答案:D
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,安全文明施工费必须按照国家或省级、行业建设主管部门的规定计算。

选项B错误,总承包服务费应依据合同约定金额计算,如发生调整的,以发承包观方确认调整的金额计算。

选项C错误,计日工应按发包人实际签证确认的事项计算。

选项D正确,暂列金额应减去工程价款调整(包括索赔、现场签证)金额计算,如有余额归发包人。

54、 因承包人违约而解除建设工程施工合同,承包人有权向发包人申请支付的是()。

A.遣散人员费用

B.按施工计划已运至现场的材料货款

C.设备退场费用

D.临时设施拆除费

参考答案:B
参考解析:

因承包人违约解除合同的,发包人应暂停向承包人支付任何价款。发包人同意解除合同的,应在合同解除后约定时间内核对承包人提出的合同解除时承包人已完成工程价款以及按施工进度计划已运至现场的材料货款,并核算承包人给发包人造成的损失或损害赔偿的索赔金额,并将结果通知承包人。发承包双方应在约定时间内予以确认或提出复核意见,并办理工程结算。发承包双方不能就解除合同后的结算达成一致的,按照合同约定的争议解决方式处理。因承包人违约解除合同的,不应免除承包人对其已完成工程的质量保证责任。

选项A错误,由于是承包人违约导致合同解除,这类额外费用通常不会由发包人承担。

选项B正确,这是承包人为履行合同而已经采购并运送至现场的材料,这部分费用应得到确认并在结算时支付给承包人。

选项C错误,这些费用也属于承包人违约后的额外支出,通常不由发包人承担。

选项D错误,这属于承包人违约后产生的额外费用,一般也不由发包人承担。

55、【过期考点】关于建设工程施工合同价款纠纷的解决,下列说法正确的是()。

A.合同价款调整的争议可通过造价工程师暂定的方式进行和解

B.发承包双方在施工合同中约定的争议调解人不得调换或终止

C.和解协议或调解书是申请仲裁的前提

D.承包人提出的合同价款纠纷诉讼应由承包人所在地人民法院管辖

参考答案:A
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A正确,和解是指当事人在自愿互谅的基础上,就已经发生的争议进行协商并达成协议,自行解决争议的一种方式。发生合同争议时,当事人应首先考虑通过和解解决争议。(1)协商和解。(2)监理或造价工程师暂定。

选项B错误,合同履行期间,发承包双方可以协议调换或终止任何调解人,但发包人或承包人都不能单独采取行动。

选项C错误,和解、调解、仲裁和诉讼均为纠纷的解决途径,和解协议或调解书不是申请仲裁的前提。

选项D错误,建设工程施工合同纠纷按照不动产纠纷确定管辖,由不动产所在地人民法院管辖,即应当由工程所在地人民法院管辖。

56、 根据《建设工程造价鉴定规范》(GB/T 51262-2017),关于工程造价鉴定期限的规定,下列说法正确的是()。

A.鉴定期限从鉴定人接收委托人移交证据材料之日起算

B.鉴定期限与鉴定项目争议标的涉及的工程造价金额有关

C.鉴定过程中重新勘验现场所需的时间应计入鉴定期限

D.鉴定期限总延长时间不得超过30个工作日

参考答案:B
参考解析:

选项A错误,鉴定期限从鉴定人接收委托人按照规定移交证据材料之日起的次日起算。

选项B正确,鉴定期限由鉴定机构与委托人根据鉴定项目争议标的涉及的工程造价金额、复杂程度等因素在表规定的期限内确定。

选项C错误,在鉴定过程中,经委托人认可,等待当事人提交、补充或者重新提交证据、勘验现场等所需的时间,不计入鉴定期限。

选项D错误,鉴定事项涉及复杂、疑难、特殊的技术问题需要较长时间的,经与委托人协商,完成鉴定的时间可以延长,每次延长时间一般不得超过30个工作日。每个鉴定项目延长次数一般不得超过3次。

57、 根据《建设项目工程总承包合同(示范文本)》(GF-2020-0216),关于采用价格调整公式调整合同价款,下列说法正确的是()。

A.未列入合同附件《价格指数权重表》的费用应根据市场变化调整

B.各可调因子的权重在合同约定后不得调整

C.计算调整差额时得不到当期价格指数时可暂用上一次价格指数计算

D.发包人原因导致原竣工日期后施工的工程,当期价格指数应采用实际竣工日期的价格指数

参考答案:C
参考解析:

选项A错误,未列入合同附件《价格指数权重表》的费用不因市场变化而调整。

选项B错误,变更导致原定合同中的权重不合理的,由发承包双方协商后进行调整。

选项C正确,在计算调整差额时得不到当期价格指数的,可暂用上一次价格指数计算,并在以后的付款中再按实际价格指数进行调整。

选项D错误,发包人原因导致原竣工日期后施工的工程,当期价格指数应采用原约定竣I日期与实际竣工日期的两个价格指数中较高的一个。

58、 下列建设项目竣工决算相应表中,反应基本建设项目建设建成后新增固定资产的情况价值,作为财产交接、检查投资计划完成情况和分析投资效果依据是()。

A.基本建设项目概况表

B.基本建设项目竣工财务决算表

C.基本建设项目交付使用资产明细表

D.基本建设项目交付使用资产总表

参考答案:D
参考解析:

选项A错误,“基本建设项目概况表”主要反映的是项目的总体情况,包括总投资、建设起止时间等基本信息,并不专门用于反映新增固定资产的价值。

选项B错误,“基本建设项目竣工财务决算表”是对整个项目从开始到结束的全部资金来源与运用情况的汇总,虽然涉及到资金的最终流向,但并不专门针对新增固定资产进行详细描述。

选项C错误,“基本建设项目交付使用资产明细表”确实记录了具体的固定资产、流动资产及无形资产等的详细信息,但它更侧重于提供这些资产的明细清单,作为办理资产交接和接收单位登记资产账目的依据。

选项D正确,“基本建设项目交付使用资产总表”,根据题目中提到的内容,该表反映了建设项目建成后新增固定资产、流动资产、无形资产价值的情况和价值,是财产交接、检查投资计划完成情况以及分析投资效果的重要依据。

59、 下列建设项目投资支出中,应计入竣工决算其他投资支出的是()。

A.建设单位按照批准的建设内容发生的房屋购置支出

B.产权不属于本单位的配套专用道路投资支出

C.产权属于本单位的配套专用通讯设施投资支出

D.不能形成资产的城市绿化支出

参考答案:A
参考解析:

其他投资支出是指基本建设项目建设单位按照批准的建设内容发生的房屋购置支出,基本畜禽、林木等的购置、饲养、培育支出,办公生活用家具、器具购置支出,软件研发和不能计入设备投资的软件购置等支出。

选项A中的“建设单位按照批准的建设内容发生的房屋购置支出”明确属于其他投资支出的一部分。因此,正确答案是A。

其他选项(B、C、D)没有给出具体内容,但从题干信息来看,只有A选项符合其他投资支出的定义。

60、某建设项目由两个车间组成,各项费用如下表所示。若待分摊的项目建设管理费为600万元,求车间二待分摊的项目建设管理费是()万元。

A. 150

B. 180

C. 187

D. 200

参考答案:D
参考解析:

用地与工程准备费、工程勘察和建筑设计费等按建筑工程造价比例分摊;生产工艺流程设计费按生产设备(包括需安装设备和不需安装设备)购置费比例分摊;项目建设管理费、联合试运转费、工程保险费和建设期利息等按建筑工程、安装工程、需安装设备价值总额比例分摊。

车间二待分摊的项目建设管理费=(2000+1000+2000)/(2000+6000+1000+1000+2000+3000)×600=200万元

真题练习近5年一级造价工程师考试真题在线练习 | 真题PDF下载

备考推荐一造在线题库练习 | 资料免费下载 | 一造全科干货笔记

APP下载233网校APP提供一级造价工程师章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!


233网校一级造价工程师视频培训课,大咖团队+定制学习计划+全程带学,书课题一站式备考,全方位助您拿下一造。课程详细介绍>>

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
