2025年一级造价工程师《建设工程造价管理》真题及答案(51-60题)

来源:233网校 2025-10-21 09:41:26

2025年一级造价工程师考试时间为10月18日-19日,2025年一级造价工程师考试《建设工程造价管理》真题答案已更新,快来一起估分对答案吧!


2025年一级造价工程师《造价管理》真题及答案(51-60题)

51、某企业通过长期借款和发行长期债券筹措建设资金。其中,长期借款500万元,筹资费费率3%,贷款年利率4%,每年末支付利息到期一次还本。长期债券面额1000万元,票面利率6%,发行费用率5%,发行价格1200万元,企业所得税税率 25%。该企业加权资金成本率是()

A.3.52%

B.3.70%

C.4.19%

D.4.82%

参考答案:B
参考解析:
长期借款成本;4%+(1-25%)/(1-3%)=3.09%
长期债券成本;[1000×6%×(1-25%)]/[1200×(1-5%)]=3.95%
加权资金成本率:500/1700×3.09%+1200/1700×3.95%=3.70%

52、根据《标准施工招标文件》,采用争议评审方式解决合同争议的,被申请人应在收到申请人评审申请报告副本后的()天内,向争议评审组提交答辩报告。

A.7

B.14

C.21

D.28

参考答案:D
参考解析:合同双方的争议,应首先由申请人向争议评审组提交一份详细的评审申请报告,并附必要的文件、图纸和证明材料,申请人还应将上述报告的副本同时提交给被申请人和监理人。被申请人在收到申请人评审申请报告副本后的28天内,向争议评审组提交一份答辩报告,并附证明材料。

53、除专用合同条款另有约定外,发包人最迟应在监理人收到进度付款申请单后的()天内,将进度应付款支付给承包人。

A.14

B.21

C.28

D.42

参考答案:C
参考解析:发包人最迟应在监理人收到进度付款申请单后的28天内,将进度应付款支付给承包人。发包人未能在前述时间内完成审批或不予答复的,视为发包人同意进度付款申请。发包人不按期支付的,按专用合同条款的约定支付逾期付款违约金。

54、争议评审组或争端避免/裁决委员会(DAAB)应分别在收到合同双方书面报告后()天内做出书面评审意见或裁决。

A.42和84

B.28和84

C.42和56

D.28和42

参考答案:B
参考解析:争议评审组应在收到合同双方报告后的 14天内进行调查,并在调查会结束后的 14天内作出书面评审意见。DAAB应在收到争端书面报告后的84天内对争端作出裁决,并说明理由。

55、在施工评标中的初步评审环节,对投标文件进行响应性审查所包含的内容是()

A.投标文件是否对技术标准和要求提出不同意见

B.施工质量管理体系与措施是否合理有效

C.安全生产许可证的单位名称是否与投标单位名称一致

D.联合体协议书内容是否与招标文件要求一致

参考答案:A
参考解析:投标文件对招标文件的响应性审查包括
1)投标内容是否与投标人须知中的工程或标段一致,不允许只投招标范围内的部分专业工程或单位工程的施工。
2)投标工期应满足投标人须知中的要求,承诺的工期可以比招标工期短,但不得超过要求的时间。
3)工程质量的承诺和质量管理体系应满足要求。
4)提交的投标保证金形式和金额是否符合投标须知的规定。
5)投标人是否完全接受招标文件中的合同条款,如果有修改建议的话,不得对双方的权利、义务有实质性背离且是否为招标单位所接受。
6)核查已标价的工程量清单。
7)投标文件是否对招标文件中的技术标准和要求提出不同意见。

56、进行施工成本分析时,为获得目标成本实际成本和成本降低额之间的比例关系,以便寻求降低成本的途径,可采用的比率分析法是()

A.综合比率分析法

B.构成比率分析法

C.相关比率分析法

D.动态比率分析法

参考答案:B
参考解析:构成比率分析法又称比重分析法或结构对比分析法,是通过计算某技术经济指标中各组成部分占总体比重进行数量分析的方法。通过构成比率,可以考察项目成本的构成情况,将不同时期的成本构成比率相比较,可以观察成本构成的变动情况,同时也可看出量、本、利的比例关系(即目标成本、实际成本和降低成本的比例关系),从而为寻求降低成本的途径指明方向。

57、某工程施工至2025年6月底,拟完工程计划费用900万元,已完工程计划费用和实际费用分别为960万元和1080万元。采用挣值分析法分析,该工程截至2025年6月底的施工费用绩效指数和进度绩效指数分别是()

A.1.13和0.94

B.1.07和0.94

C.0.89和1.13

D.0.89和1.07

参考答案:D
参考解析:
依据题意:
拟完工程计划费用bcws= 900万元;
已完工程计划费用bcwp= 960万元;
已完工程实际费用 acwp = 1080万元。
CPI=960/1080=0.89
SPI=960/900=1.13

58、某工程施工进度双代号网络计划如下图所示,其中所包含的关键线路是()

A.3

B.4

C.5

D.6

参考答案:B
参考解析:
关键线路包含:
①→②→⑥→⑦→⑧
①→②→③→⑦→⑧
①→②→④→⑤→⑦→⑧
①→④→⑤→⑧
共4条

59、某项目有甲、乙、丙、丁四个互斥型方案,各方案每年初净现金流量(单位:万元)及内部收益率见下表。

若基准收益率为5%,则采用增量投资内部收益率法确定的最佳方案是()

A.方案甲

B.方案乙

C.方案丙

D.方案丁

参考答案:D
参考解析:甲和乙内部收益率小于基准收益率淘汰,
丁方案-乙方案
年0:-50万元,年1:53万元,年2-5:0万元
丁方案对乙方案的增量内部收益率=-50+53/(1+i)=0
i=5.66%大于5%,那么取丁方案

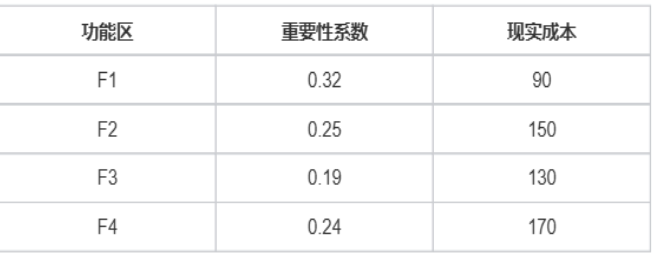

60、企业对某产品开展价值工程活动时,获得的功能区重要性系数和现实成本见下表。

若该产品的目标总成本为500元,则按成本改善期望值考虑,应优先改进的两个功能区是()

A.F1和F4

B.F2和F3

C.F1和F3

D.F3和F4

参考答案:D
参考解析:


↓点击下载2025一级造价工程师考试真题答案

加入2025年一级造价工程师真题估分交流群,群内一起估分对答案,讨论考试难度!对完答案也别急着退群,后续群内同步成绩查询、合格名单、考后审核等重要资讯!

推荐阅读:

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
