21、 编制单位工程施工进度计划需进行的工作有:①计算各项工作工程量;②确定工作持续时间;③确定施工顺序。仅就这三项工作而言,正确的开展顺序是()

A.①②③

B.②①③

C.③①②

D.③②①

参考答案:C

参考解析:

单位工程施工进度计划的编制程序和方法如下:(1)划分工作(2)确定施工顺序(3)计算工程量(4)计算劳动量和施工机具台班数(5)确定工作持续时间(6)绘制施工进度计划图(7)施工进度计划的检查与调整

22、 利用控制图法判断产品质量时,下列情形中,可以判断“点子”在控制界限内有缺陷的是()。

A.点子连续在中心线一侧出现6个

B.连续6个点子下降或上升

C.连续17个点子中有11个点在同一侧

D.连续20个点子中有13个点在同一侧

参考答案:C

参考解析:

A选项错误:连续7个点在中心线一侧才判异,6个不够。
B选项错误:连续6点上升或下降通常不作为独立判异准则(一般要求连续7点或更多趋势)。
C选项正确:连续17个点中,有11个及以上在同侧,属于判异准则之一,表明过程均值可能发生了偏移。
D选项错误:连续20个点中有13个同侧,未达到判异标准(连续20个点中至少有16个点出现在同一侧)

23、 在流水施工垂直计划图表(垂直图)中,斜向线段用于表示()。

A.流水节拍

B.某一施工过程的流水强度

C.相邻施工过程的流水步距

D.某一施工过程的施工进度

参考答案:D

参考解析:

采用垂直图表达流水施工的优点是:施工过程及其先后顺序表达清楚,不仅时间和空间状况形象直观,而且斜向进度线的斜率还可直观反映各施工过程的进展速度。

24、 某工程等节奏流水施工,有4个施工过程(挖土、铺垫层、扎钢筋、浇混凝土),流水节拍是2天,其中挖土后的工艺间歇时间是1天,浇混凝土施工队提前插入时间是1天。该流水施工的工程,若划分4个施工段,则总工期为()。

A. 14天

B. 16天

C. 18天

D. 20天

参考答案:A

参考解析:

T=(4+4-1)×2+1-1=7×2=14天

25、 某双代号网络计划中,K工作开始节点的最早时间和最迟时间分别是5和6,完成节点的最早时间和最迟时间分别是15和17,K工作的持续时间是7天,K工作的自由时差是()。

A.2

B.3

C.5

D.6

参考答案:B

参考解析:

K工作的最早开始时间=开始节点最早时间=5
K工作的最早完成时间=5+7=12
自由时差=完成节点最早时间−工作最早完成时间=15−12= 3天。

26、 某工程网络计划中,工作Q的总时差为4天,自由时差为2天,若工作Q的实际进度拖后5天,则此进度偏差产生的影响是()。

A.使后续工作最早开始时间推迟1天,但不影响总工期

B.使后续工作最迟开始时间推迟2天,但不影响总工期

C.使紧后工作最早开始时间推迟3天,并使总工期延长1天

D.使紧后工作最迟开始时间推迟2天,并使总工期延长2天

参考答案:C

参考解析:

工作Q实际拖延5天:
自由时差为2天,超过自由时差:5-2=3天,会使紧后工作最早开始时间推迟3天;总时差为4天,超过总时差:5-4=1天,会使总工期延长1天
因此选:使紧后工作最早开始时间推迟3天,并使总工期延长1天。

27、 根据《标准勘察招标文件》,承担勘探场地临时设施建设和拆除工作的一方是()。

A.勘察人

B.发包人

C.设计人

D.施工承包人

参考答案:A

参考解析:

根据《标准勘察招标文件》通用合同条款的规定,勘察人应按合同约定提供勘察文件以及为完成勘察服务所需的劳务、材料、勘察设备、实验设施等,并应自行承担勘探场地临时设施的搭设、维护、管理和拆除。

28、 某项目建设期2年,借款总额500万元,第一年年初贷款300万元,第二年年初借款200万元,运营期第三年末还款。年名义利率4%,按季复利计息,达产期第2年年末一次性偿还全部本利和,则应偿还的金额是()万元。

A.592.000

B.598.967

C.600.573

D.610.095

参考答案:B

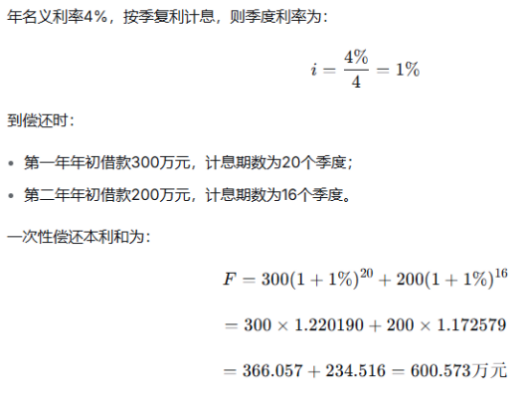

参考解析:

29、 某公司计划在未来5年内每年年初等额存入金融机构一笔资金,至第5年年末取得本利和2000万元。若按年复利计息,年利率3%,则公司每年年初应等额存入的资金是()万元。

A.309.29

B.365.74

C.376.71

D.388.35

参考答案:B

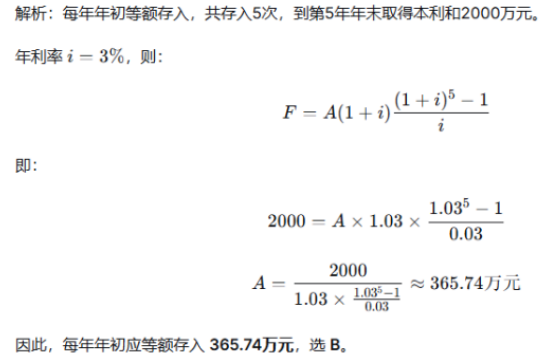

参考解析:

30、 某具有常规现金流量的投资项目,运营期为4年。折现率为15%时,项目净现值为36.2万元;折现率为18%时,项目净现值为-10万元;折现率为20%时,项目净现值为-52.5万元。该项目内部收益率的数值是()。

A.小于15%

B.大于15%,小于18%

C.大于18%,小于20%

D.大于20%

参考答案:B

参考解析:

当折现率为15%时,NPV=36.2万元>0;
当折现率为18%时,NPV=-10万元<0。
根据常规现金流量项目的特性,NPV随折现率增大而减小。由于NPV在15%和18%之间由正变负,说明使NPV=0的IRR必然位于15%和18%之间。

目前233网校资料包已发布2026年一级造价工程师《建设工程造价管理》考试真题及答案解析的PDF文档,考生可进入资料包免费下载,也可添加造价学霸君企微获取。

进入下载>>2026年一级造价工程师真题及答案

此外,233网校也提供2020-2025年一级造价工程师真题下载,考生可在233网校官网或APP的资料包获取历年真题。

相关阅读

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
