知识库/造价工程师 /土石方工程其他规定

土石方工程其他规定

土石方工程其他规定相关课程

本视频可免费试听30秒,看完整版请购买课程

土石方工程其他规定考点解析

所属考试:造价工程师
授课老师:吴新华
所属科目:技术与计量(土建)
考点标签: 理解
所属章节:第五章 工程计量/第三节 工程量计算规则与方法/土石方工程(编码:0101)
所属版本:

土石方工程其他规定介绍

(二)其他规定

(1)项目特征中的“土类别”“岩石类别”可按表5.3.1、表5.3.2确定,如有需要可增加干土、湿土的描述。如土、岩石类别不能准确划分,可依据地勘报告进行描述。

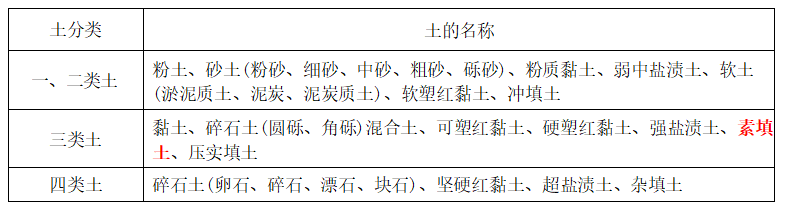

表A.4.3-1 土分类表

土分类

土的名称

一、二类土

粉土、砂土(粉砂、细砂、中砂、粗砂、砾砂)、粉质黏土、弱中盐渍土、软土(淤泥质土、泥炭、泥炭质土)、软塑红黏土、冲填土

三类土

黏土、碎石土(圆砾、角砾)混合土、可塑红黏土、硬塑红黏土、强盐渍土、素填土、压实填土

四类土

碎石土(卵石、碎石、漂石、块石)、坚硬红黏土、超盐渍土、杂填土

(2)干土、湿土的划分

以地质勘测资料的地下常水位为准,地下常水位以上干土以下为湿土。地表水排出后,土的含水率25%时为湿土

含水率超过液限,土和水的混合物呈现流动状态时为淤泥

温度在0℃及以下,并夹含有冰的土为冻土。本附录中的冻土,指短时冻土季节冻土

(3)计算土石方的开挖、回填工程量时,均不考虑不同密实状态的土、石体积折算

(4)挖沟槽、基坑土石方的工作面宽度应按设计要求进行计算,无设计要求时可按表5.3.3、表5.3.4计算。

表A-4基础土方施工所需工作面宽度计算表

基础材料

每边各增加工作面宽度(mm)

砖基础

200

浆砌毛石、条石基础

250

混凝土基础、垫层(支模板)

600

基础垂直面做砂浆防潮层

400(自防潮层面)

基础垂直面做防水层或防腐层

1000(自防水层或防腐层面)

支挡土板

100(另加)

2025072421291733571524_工程量计算规则与方法(二)

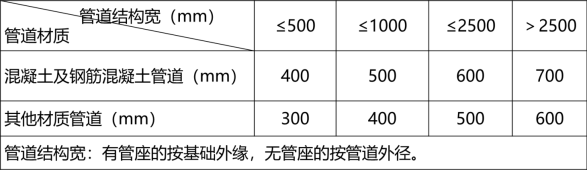

表A.4.6-2 管沟施工每侧所需工作面宽度计算表

管道材质

管道结构宽(mm)

≤500

≤1000

≤2500

>2500

混凝土及钢筋混凝土管道(mm)

400

500

600

700

其他材质管道(mm)

300

400

500

600

注:管道结构宽:有管座的按基础外缘,无管座的按管道外径

专题更新时间:2026/06/09 14:47:49

土石方工程其他规定考点试题

单选题 1.根据《房屋建筑与装饰工程工程量计算标准》(GB/T 50854-2024),某管沟施工,混凝土管道外径800mm,其基础外缘宽1200mm,当无设计时,其每侧工作面宽度为(  )mm。
A . 400
B . 500
C . 600
D . 700

正确答案: C

答案解析: 见下表:

单选题 2.按土方工程施工的难易程度,土壤类别为三类土的是(  )。
A . 粗砂土
B . 素填土
C . 坚硬红黏土
D . 杂填土

正确答案: B

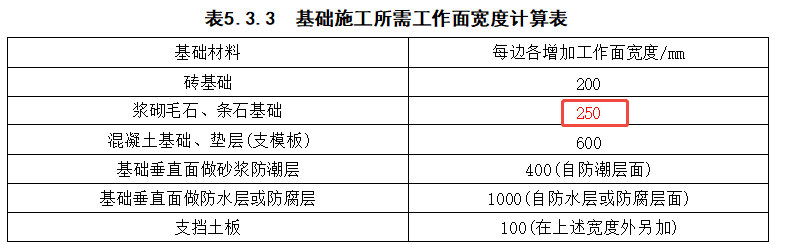

答案解析: B选项正确,如下图所示:

多选题 3.根据《房屋建筑与装饰工程工程量计算标准》(GB/T50854-2024)规定,关于土方工程量计算与项目列项,下列说法正确的有(  )。
A . 挖填厚度不超过±300mm的挖土应按平整场地计算
B . 基础土石方中,底宽≤3m且底长>3倍底宽的为沟槽
C . 为使施工场地达到预设标高所进行的土方按单独土方列项
D . 若需要进行基底钎探,需要单独列项计算
E . 挖基坑土方项目特征需要描述土方的运距

正确答案: A

答案解析: D选项错误,基底钎探是挖土方的工作内容,在综合单价中考虑。
E选项错误,挖基坑土方项目特征需要描述土类别、开挖深度、基地处理方式。

多选题 4.根据《房屋建筑与装饰工程工程量计算标准》(GB/T50854-2004),回填方项目特征需要描述(  )。
A . 填方部位
B . 材料品种
C . 密实度
D . 运距
E . 填方来源

正确答案: A

答案解析: 回填方项目特征需描述:填方部位、材料品种、密实度。回填方的“材料品种”可描述为就地取土、素土、灰土等。如同时采用多种材料回填时,应分别编码列项。工作内容包括:运输、回填、压实。

单选题 5.根据《房屋建筑与装饰工程工程量计算规范》(GB/T50854-2024)规定,浆砌毛石、条石基础每边各增加工作面宽度是()mm
A . 200
B . 250
C . 600
D . 400

正确答案: B

答案解析: 如下表所示,B选项正确

大咖讲解:土石方工程其他规定

吴新华
造价工程师
二级造价工程师
国家注册一级建造师,国家注册一级造价工程师。
查看老师课程
相关知识点推荐
高频

土石方工程(编码:0101)

1.项目划分(2015、2016、2017、2020

1)建筑物场地厚度≤±300mm的挖、填、运、找平,应按平整场地项目编码列项。建筑物场地厚度>±300mm的竖向布置挖土或山坡切土应一般土方项目编码列项。

2)沟槽、基坑、一般土方的划分为:底宽≤7m且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m2基坑;超出上述范围则为一般土方

关于体积的规定:工程量按体积计算的,挖方按天然密实体积;运方按天然密实体积;回填方按夯实后体积。

2.主要项目的工程量计算规则2013、2015、2016)

1)平整场地

按设计图示尺寸以建筑物首层建筑面积计算。项目特征包括土壤类别、弃土运距、取土运距

2)挖一般土方

按设计图示尺寸以体积计算。挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。项目特征包括土壤类别、挖土深度、弃土运距

3)挖沟槽土方、挖基坑土方

按设计图示尺寸以基础垫层底面积乘以挖土深度计算。基础土方开挖深度应按基础垫层底表面标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定。

4)冻土开挖

按设计图示尺寸开挖面积乘以厚度以体积计算。

5)挖淤泥、流沙

按设计图示位置、界限以体积计算。

6)管沟土方

1)按设计图示以管道中心线长度计算;

2)按设计图示管底垫层面积乘以挖土深度以体积计算。无管底垫层按管外径的水平投影面积乘以挖土深度计算。不扣除各类井的长度,井的土方并入。

有管沟设计时,平均深度以垫层底面标高至交付施工场地标高计算;无管沟设计时,直埋管深度按管底外表面标高至交付施工场地标高的平均高度计算。

3.其他需要说明的事项

1)桩间挖土不扣除桩的体积,并在项目特征中加以描述。

2)项目特征中涉及到弃土运距或取土运距时,弃、取土运距可以不描述,但应注明由投标人根据施工现场实际情况自行考虑,决定报价。

3)项目特征中土壤的分类应按表确定,如土壤类别不能准确划分时,招标人可注明为综合,由投标人根据地勘报告决定报价。

4)挖沟槽、基坑、一般土方因工作面和放坡增加的工程量(管沟工作面增加的工程量),是否并入各土方工程量中,按各省、自治区、直辖市或行业建设主管部门的规定实施,如并入各土方工程量中,办理工程结算时,按经发包人认可的施工组织设计规定计算,编制工程量清单时,可按表规定计算

(二)石方工程2019

1.项目划分;山坡凿石应按一般石方项目编码列项。其他同土方。2013、2014、2015、2019)

2.主要项目工程量计算规则2015、2016、2017、2018)

1)挖一般石方

按设计图示尺寸以体积计算。应按自然地面测量标高至设计地坪标高的平均厚度确定。

2)挖沟槽(基坑)石方

按设计图示尺寸沟槽(基坑)底面积乘以挖石深度以体积计算。(未提垫层

3)管沟石方

按设计图示以管道中心线长度计算;按设计图示截面积乘以长度计算以体积计算。(平均深度同土方)



(三)回填2016、2021)

1.工程量计算规则

1)回填方

按设计图示尺寸以体积计算。

①场地回填:回填面积乘以平均回填厚度。

②室内回填:主墙间净面积乘以回填厚度,不扣除间隔墙。

③基础回填:挖方清单项目工程量减去自然地坪以下埋设的基础体积(包括基础垫层及其他构筑物)。回填土方项目特征描述:密实度要求、填方材料品种、填方粒径要求、填方来源及运距

2)余方弃置

按挖方清单项目工程量利用回填方体积(正数)计算项目特征包括废弃料品种、运距。注意:“利用”两个字。不是指直接减去回填体积,回填方与利用回填方体积不是一个概念。

2.相关说明

1)填方密实度要求,在无特殊要求情况下,项目特征可描述为满足设计和规范的要求

2)填方材料品种可以不描述,但应注明由投标人根据设计要求验方后方可填入,并符合相关工程的质量规范要求。

3)填方粒径要求,在无特殊要求,项目特征可以不描述。

4)如需买土回填应在项目特征填方来源中描述,并注明买土方数量

高频

地基处理与边坡支护工程(编码:0102)

(一)地基处理

1.计算规则:2013、2015、2016、2017、2020)

项目

计算规则

换填垫层

图示以体积计算

褥垫层

图示以体积计算

以铺设面积计算

铺设土工合成材料

以面积计算

预压地基、强夯地基、振冲密实(不填料)

按设计图示处理范围以面积计算

振冲桩(填料)、砂石桩

按设计桩截面乘以桩长以体积计算

以桩长计算

水泥粉煤灰碎石桩、夯实水泥土桩、石灰桩、灰土(土)挤密桩、深层搅拌桩、粉喷桩、柱锤冲扩桩

以桩长计算

注浆地基

以钻孔深度计算

2.相关说明

2)项目特征中的“桩长”应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。

(二)基坑与边坡支护

1.计算规则2013、2015、2018、2020)

项目

计量规则

地下连续墙2020

墙中心线长乘以厚度乘以槽深,以体积m3计算

型钢桩

以质量(t)或数量(根)计算

钢板桩

以质量(t)或按中心线长乘以桩长以面积计算

喷射混凝土、水泥砂浆

以面积计算

钢支撑

以质量计,不扣孔眼,焊条、铆钉、螺栓不增

钢筋混凝土支撑

以体积计算

咬合灌注桩、圆木桩、预制钢筋混凝土板桩、

按长度或根数计算

锚杆、锚索、土钉

孔深(m)或根数



高频

桩基础工程(编码:0103)

(一)打桩

1.项目划分2015、2019、2020)

1)打试验桩打斜桩应按相应项目单独列项,并应在项目特征中注明试验桩或斜桩(斜率)。

2)打桩的工作内容中包括了接桩和送桩(2020。未包括承载力检测、桩身完整性检测等内容(另计算费用)。

2.工程量计算规则2015、2017、2018、2019)

项目

计算规则

单位

预制钢筋混凝土方桩、预制钢筋混凝土管桩

1、桩长(包括桩尖)

m

2、截面积乘以桩长(包括桩尖)以实体积计算

3、数量

钢管桩

1、图示尺寸以质量计

t

2、图示数量计

截(凿)桩头2019

1、桩截面乘以桩头长度以体积计算

2、图示数量计

泥浆护壁成孔灌注桩、沉管灌注桩、干作业成孔灌注桩

1、以桩长(包括桩尖)计

m

2、不同截面在桩上范围内以体积计算

3、图示数量计

人工挖孔灌注桩

1、按桩芯混凝土体积计算

2、图示数量计

挖孔桩土(石)方

含护壁)截面积乘以挖孔深度以体积计算

压浆桩

1、图示尺寸以桩长计

m

2、图示数量计

灌注桩后压浆

以注浆孔数计算



高频

砌筑工程(编码:0104)

砌筑工程包括砖砌体、砌块砌体、石砌体、轻质墙板。

(一)项目设置及计算规则

1.砖砌体

(编码:010401)

2.砌块砌体

(编码:010402)

3.石砌体

(编码:010403)

4.轻质墙板

(编码:010404)

砖 基 础、实心砖墙、

多孔砖墙、空心砖墙、实心砖柱、多孔砖柱、砖检查井、零星砌砖、砖散水(地坪)、砖地沟(明沟)、贴砌砖墙

砌块墙、 砌块柱

石基础、石勒脚、石墙、石挡土墙、石柱、石栏杆、石护坡、石台阶、石坡道、石地沟(明沟)

轻质墙板

轻质保温一体墙板

(1)基础与墙(柱)身划分: 基础与墙(柱)身使用同一种材料时,以设计室内地面为界(有地下室者,以地下室室内设计地面为界) ,以下为基础,以上为墙(柱)身。基础与墙身使用不同材料时,位于设计室内地面高度±300mm 以内的,以不同材料为分界线,±300mm以外的,以设计室内地面为分界线 。

2025072421291733571524_工程量计算规则与方法(六)

(2)石基础、石勒脚、石墙身的划分:基础与勒脚应以设计室外地坪为界。勒脚与墙身应以设计室内地坪为界。石围墙内外地坪标高不同时,应以较低地坪标高为界,以下为基础;内外标高之差为挡土墙时,挡土墙以上为墙身。

2025072421291733571524_工程量计算规则与方法(六)
高频

混凝土及钢筋混凝土工程(编码:0105)

主要包括混凝土及钢筋工程量计算。

混凝土主要按体积计算,计算砼工程量时不扣除构件内钢筋、螺栓、预埋铁件、张拉孔道所占体积,但应扣除劲性骨架的型钢所占体积。

(一)现浇混凝土基础2015)

1.列项

有肋带形基础、无肋带形基础应分别编码列项,并注明肋高。箱式满堂基础及框架式设备基础中柱、梁、墙、板按现浇混凝土柱、梁、墙、板分别编码列项;箱式满堂基础底板按满堂基础项目列项,框架设备基础的基础部分按设备基础列项。

2.工程量计算规则:

包括垫层、带形基础、独立基础、满堂基础、设备基础、桩承台基础。按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件和伸入承台基础的桩头所占体积。

(二)现浇混凝土柱2014、2015、2016、2017、2021)

1.工程量计算规则:按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积。构造柱嵌接墙体部分并入柱身体积。依附柱上的牛腿和升板的柱帽,并入柱身计算。

2.说明:

1)柱高规定:有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。框架柱的柱高应自柱基上表面至柱顶高度计算。构造柱按全高计算

2)异形柱截面形状T、L、Z、十字、梯形等。异形柱各方向上截面高度厚度之比最小值大于4时不再按异形柱列项

(三)现浇混凝土梁2013、2017、2020)

1.工程量计算规则:包括基础梁、矩形梁、异形梁、圈梁、过梁、弧形梁、拱形梁。按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内。(2020

2.相关说明:梁长:梁与柱连接时,梁长算至柱侧面;主梁与次梁连接时,次梁长算至主梁侧面。圈梁与过梁相连时,应分别列项。当梁与混凝土墙连接时,梁的长度应计算到混凝土墙的侧面

(四)现浇混凝土墙2014、2017、2019)

1.工程量计算规则:包括直形墙、弧形墙、短肢剪力墙、挡土墙。按设计图示尺寸以体积计算。不扣除构件内钢筋,预埋铁件所占体积,扣除门窗洞口及单个面积>0.3m2的孔洞所占体积;墙垛及突出墙面部分并入墙体体积内计算。

2.相关说明:短肢剪力墙是指截面厚度不大于300mm,各肢截面高度与厚度之比的最大值大于4但不大于8的剪力墙;各肢截面高度与厚度之比的最大值不大于4的剪力墙按柱项目列项。2019

(五)现浇混凝土板2013、2015、2017、2019、2020)

1.工程量计算规则:

1)有梁板、无梁板、平板、拱板、薄壳板、栏板按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件及单个面积≤0.3m2的柱、垛以及孔洞所占体积;压形钢板混凝土楼板扣除构件内压形钢板所占体积。(2019

有梁板(包括主、次梁与板)按梁、板体积之和计算;无梁板按板和柱帽体积之和计算,各类板伸入墙内的板头并入板体积内计算;薄壳板的肋、基梁并入薄壳体积内计算。

2)天沟(檐沟)、挑檐板按设计图示尺寸以体积计算。

3)雨篷、悬挑板、阳台板按设计图示尺寸以墙外部分体积计算。包括伸出墙外的牛腿和雨篷反挑檐的体积。(2020

4)空心板。按设计图示尺寸以体积计算(m³)。空心板(GBF高强薄壁蜂巢芯板等)应扣除空心部分体积。(2019

2.相关说明:

1)现浇挑檐、天沟板、雨篷、阳台与板(包括屋面板、楼板)连接时,以外墙外边线为分界线;与圈梁(包括其他梁)连接时,以梁外边线为分界线。外边线以外为挑檐、天沟、雨篷或阳台。

2)有梁板、无梁板

(六)现浇混凝土楼梯

1.工程量计算规则:

①按设计图示尺寸以体积计算。

按设计图示尺寸以水平投影面积计算不扣除宽度≤500mm的楼梯井,伸入墙内部分不计算

2.相关说明:整体楼梯水平投影面积包括休息平台、平台梁、斜梁和楼梯的连接梁。当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最后一个踏步边缘加300mm为界。

(七)现浇混凝土其他构件2015、201920202021

1.工程量计算规则:

1)散水、坡道、室外地坪。按设计图示尺寸以水平投影面积计算。不扣除单个面积≤0.3m2的孔洞所占面积。不扣除构件内钢筋、预埋铁件所占体积。

2)电缆沟、地沟。按设计图示以中心线长度计算。

3)台阶。①按设计图示尺寸水平投影面积计算;②按设计图示尺寸以体积计算。

4)扶手、压顶。①按设计图示的中心线延长米计算;②按设计图示尺寸以体积计算。

5)化粪池、检查井。①按设计图示尺寸以体积计算;②按设计图示数量计算(座)。

2.相关说明:

1)现浇混凝土小型池槽、垫块、门框等,按其他项目列项。

2)架空式混凝土台阶,按现浇楼梯计算

(八)后浇带。按设计图示尺寸以体积计算。

(九)预制混凝土构件(不扣除构件内钢筋、预埋铁件体积)2014、2016、2018、2020)

预制混凝土构件

数量或体积

预制混凝土柱、梁

-

预制混凝土屋架

三角形屋架按折线型屋架列项2020

平板、空心板、大型板

平板项目列项

不带肋的

带肋板项目列项

F、T、单肋板、反挑檐的

大型板项目列项

预制大型墙板、大型楼板、大型屋面板

预制混凝土楼梯

空洞体积应扣除

沟井盖板、井圈

-

预制烟/垃圾/通风道

-

不扣除范围

构件内钢筋、预埋铁件

单个面积≤300mm×300mm的孔洞

(十)钢筋工程

1.工程量计算规则:2016、2018、2019)

1)现浇混凝土钢筋、预制构件钢筋、钢筋网片、钢筋笼。均按设计图示钢筋(网)长度(面积)乘以单位理论质量计算。工作内容中综合了钢筋的焊接(绑扎)连接,钢筋的机械连接单独列项2019

2)先张法预应力钢筋,按设计图示钢筋长度乘以单位理论质量计算(t)。

3)后张法预应力钢筋、预应力钢丝、预应力钢绞线,按设计图示钢筋(丝束、绞线)长度乘以单位理论质量计算。

4)支撑钢筋(铁马)。应区分钢筋种类和规格,按钢筋长度乘以单位理论质量计算。

5)声测管。应区分材质和规格型号,按设计图示尺寸以质量计算。

2.相关说明:2019)

1)现浇构件中伸出构件的锚固钢筋应并入钢筋工程量内。除设计(包括规范规定)标明的搭接外,其他施工搭接不计算工程量,在综合单价中考虑。

2)在工程计价中,钢筋连接的数量可根据《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)中规定确定。设计图纸及规范要求未标明的,按以下规定计算:

①A10以内的长钢筋按每12m计算一个钢筋接头;

②A10以上的长钢筋按每9m一个接头。

3)钢筋工程量=图示钢筋长度×单位理论质量

钢筋的容重可按7850kg/m3计算。

3.钢筋长度一般计算方法2014、2015、2017、2019)

1)纵向钢筋图示长度的计算。

1)混凝土保护层厚度。是结构构件中钢筋外边缘构件表面范围。构件中受力钢筋的保护层厚度≥钢筋公称直径d;2019

注:1混凝土强度等级不大于C25时,表中保护层厚度数值应增加5mm

2钢筋混凝土基础宜设置混凝土垫层,基础中钢筋的混凝土保护层厚度应从垫层顶面算起,且不应小于40mm

3)钢筋弯钩增加长度。

④钢筋的锚固长度。(查表)

⑤纵向受拉钢筋的搭接长度。(查表)

2)箍筋长度的计算。

箍筋长度=箍筋的外皮尺寸周长+2×弯钩增加长度

双肢箍单根长度=构件截面周长-8×保护层厚+2×弯钩增加长度

箍筋根数=箍筋分布长度/箍筋间距+1

对一般结构构件,箍筋弯钩的弯折角度不应小于90°,弯折后平直段长度不应小于箍筋直径的5倍

注:斜弯钩增加长度=0.5d+5d=5.5d

对有抗震设防要求或设计有专门要求的结构构件,箍筋弯钩的弯折角度不应小于135°,弯折后平直段长度不应小于箍筋直径的max(10倍和75mm)

有抗震设防要求结构箍筋弯钩长度:

斜弯钩增加长度=1.9d+max(10d,75mm)

4.平法钢筋工程量计算方法2016、2019)

1)上部贯通钢筋长度计算:上部贯通钢筋长度=通跨净长+两端支座锚固长度+搭接长度

2)端支座负筋长度计算

端支座负筋长度=锚固长度+伸出支座的长度

锚固长度同上部贯通钢筋;伸出支座的长度,第一排为净跨的1/3,第二排为净跨的1/4

3)中间支座负筋长度计算

中间支座负筋长度=中间支座宽度+左右两边伸出支座的长度

伸出支座的长度,第一排为净跨的1/3,第二排为净跨的1/4。当支座两端净跨不相等时,取左右跨中较大的跨度值。

4)架立筋长度计算

架立筋长度=每跨净长-左右两边伸出支座的负筋长度+2×搭接长度;架立筋与支座负筋搭接长度按150mm计算

5)下部钢筋长度计算

下部钢筋一般为分跨布置,当布置有贯通钢筋时与上部钢筋计算相同。当分跨布置时下部钢筋长度(分跨布置)=净跨长度十左侧锚固长度+右侧锚固长度

下部钢筋长度(不伸入支座)=净跨长度-2×0.1lnilni各跨净跨长度)

6)侧面钢筋长度计算

侧面钢筋包括侧面构造钢筋受扭钢筋。当hw≥450时,在梁的两个侧面应沿高度配置纵向构造钢筋;纵向钢筋的间距a≤200mm。梁侧面构造纵筋的搭接与锚固长度可取15d。

7)箍筋和拉筋长度的计

两肢箍单根长度=(梁宽+梁高)×2-8×保护层+2×max(75+1.9d,11.9d)

加密区的范围:抗震等级为一级的≥2.0hb≥500,抗震等级为二~四级的≥1.5hb≥500;hb为梁截面高度。

8)吊筋长度计算

吊筋长度=2×锚固长度+2×斜段长度+次梁宽度+2×50

当梁高度>800mm,a=60°;当梁高度≤800mm,a=45°

(十一)螺栓、铁件

螺栓、预埋铁件,按设计图示尺寸以质量计算。机械连接按数量计算(个)。

高频

金属结构工程(编码:0106)

金属构件的切边不规则及多边形钢板发生的损耗在综合单价中考虑。金属构件工作内容中综合了补刷油漆,但不包括刷防火涂料,金属构件刷防火涂料应单独列项。

项目编码

项目名称

项目特征

计量单

工程量计算规则

工作内容

010601001

钢网架

1.钢材品种、规格

2.网架节点形式、连接方式

3.网架跨度、安装高度

4.探伤要求

5.防火要求

t

按设计图示尺寸以质量计算。不扣除孔眼的质量,焊条、铆钉等不另增加质量

1.拼装

2.安装

3.探伤

4.补刷油漆



金属结构

按质量

除下面项目外,均按质量计算。

按面积或数量

①压型钢板楼板

铺设水平投影面积

②压型钢板墙板

铺挂面积

③金属制品(成品空调金属百页护栏、成品栅栏、金属网栏、砌块墙钢丝网加固、后浇带金属网)

面积

④成品雨篷

接触边长度计算

展开面积计算

⑤钢屋架

按数量(榀)计算

按质量(t)计算

工作内容

工作内容中综合了补刷油漆,但不包括刷防火涂料

不扣除范围

孔眼的重量

金属构件切边(应扣除),不规则及多边形钢板损耗在综合单价中考虑

柱、垛以及0.3㎡以内孔洞面积

不增加范围

焊条、铆钉、螺栓等重量;(注意:网架结构螺栓需要另外按质量计算工程量)

钢板墙的包角、包边、窗台的泛水等面积

并入范围

依附在钢柱上的牛腿及悬臂梁等并入钢柱工程量内。

钢管柱上的节点板,加强环、内衬管、牛腿等并入。

制动梁、制动板、制动桁架、车档并入钢吊车梁工程量内

依附漏斗的型钢并入漏斗的工程量内



高频

木结构工程(编码:0107)

包括木屋架、木构件、屋面木基层。

(一)木屋架:包括木屋架钢木屋架

1.工程量计算规则

1)木屋架,以“榀”计量时,按设计图示数量计算;以计量时,按设计图示的规格尺寸以体积计算。

2)钢木屋架,以“榀”计量,按设计图示数量计算。

2.相关说明

1)屋架的跨度以上、下弦中心线两交点之间的距离计算。

2)带气楼的屋架和马尾、折角以及正交部分的半屋架,按相关屋架项目编码列项。

3)以“榀”计量,按标准图设计的应注明标准图代号,按非标准图设计的项目特征需要描述木屋架的跨度、材料品种及规格、刨光要求、拉杆及夹板种类、防护材料种类。

4)屋架中钢拉杆、钢夹板等应包括在清单项目的综合单价内。

(二)木构件:木柱、木梁、木檩、木楼梯及其他木构件

1.工程量计算规则

1)木柱、木梁,按设计图示尺寸以体积“m³”计算。

2)木檩条,以“m³”计量时,按设计图示尺寸以体积计算;以“m”计量时,按设计图示尺寸以长度计算。

3)木楼梯,按设计图示尺寸以水平投影面积“m²”计算。不扣除宽度小于300mm的楼梯井,伸入墙内部分不计算。

2.相关说明

1)若按图示数量以米计量,项目特征必须描述构件规格尺寸

2)木楼梯的栏杆(栏板)、扶手,应按其他装饰工程中的相关项目编码列项。

(三)屋面木基层

按设计图示尺寸以斜面积计算,单位:m2不扣除房上烟囱、风帽底座、风道、小气窗、斜沟等所占面积。小气窗的出檐部分不增加面积

高频

门窗工程(编码:0108)

(一)各种门计量规则:按数量(樘)或面积(㎡),“樘”为单位计量需要描述洞口尺寸,以“㎡”计量,可不描述。

1)有洞口的门,按设计图示洞口尺寸。木质门带套不包括门套的面积,门套计入综合单价中。

特殊:防护铁丝门、钢质花饰大门按门框面积。

2)木门框以“樘”计量。按设计图示数量计算;“米”计量,按设计图示框的中心线以延长米计算。木门框项目特征除了描述门代号及洞口尺寸、防护材料的种类,还需描述框截面尺寸

3)门锁安装按设计图示数量计算。木门锁需要单独列项,铝合金门锁包括在门五金内。

(二)各种窗计量规则

1)(木、金属)窗。按设计图示数量计算,单位:樘;或按设计图示洞口尺寸以面积计算,单位:m2

2)(木、金属)飘(凸)窗、橱窗。按设计图示数量计算,单位:樘;或按设计图示尺寸以框外围展开面积计算,单位:m2。按樘计量的,应描述框外围展开面积。

3)(木、金属)纱窗。按设计图示数量计算,单位:樘;或按框的外围尺寸以面积计算,单位:m2

4)彩板窗、复合材料窗。按设计图示数量计算,单位:樘;或按设计图示洞口尺寸或框外围以面积计算,单位:m2

(三)门窗套计量规则

说明:木门窗套适用于单独门窗套的制作、安装。当以“米”计量时,项目特征必须描述门窗套展开宽度、筒子板及贴脸宽度。当以“樘”计量时,需要描述洞口尺寸、门窗套展开宽度。

1)木门窗套、木筒子板、饰面夹板筒子板、金属门窗套、石材门窗套、成品木门窗套。按设计图示数量计算,单位:樘;或按设计图示尺寸以展开面积计算,单位:m2;或按设计图示中心以延长米计算,单位:m。

2)门窗贴脸。按设计图示数量计算,单位:樘;或按设计图示尺寸以延长米计算,单位:m。

(四)窗台板。按设计图示尺寸以展开面积计算,单位:m2

(五)窗帘、窗帘盒、轨当窗帘以“米”计量,项目特征必须描述窗帘高度和宽。若为双层,须描述每层材质。

1)窗帘。按设计图示尺寸以成活后长度计算,单位:m;或按图示尺寸以成活后展开面积计算,单位:m2

2)木窗帘盒,饰面夹板、塑料窗帘盒,铝合金属窗帘盒,窗帘轨按设计图示尺寸以长度计算,单位:m。当为弧形时,其长度应为中心线计算。

高频

屋面及防水工程(编码:0109)

(一)瓦、型材屋面及其他屋面

1.工程量计算规则

1)瓦屋面、型材屋面,按设计图示尺寸以斜面积计算。不扣除房上烟囱、风帽底座、风道、小气窗、斜沟等所占面积,小气窗的出檐部分不增加面积

2)阳光板、玻璃钢屋面,按设计图示尺寸以斜面积计算。不扣除屋面面积≤0.3㎡孔洞所占面积。

3)膜结构屋面,按设计图示尺寸以需要覆盖水平投影面积计算。

(二)屋面防水2014、2016、2017、2018、2019、2021)

1.工程量计算规则

1)屋面卷材防水、屋面涂膜防水,按设计图示尺寸以面积计算。斜屋顶(不包括平屋顶找坡)按斜面积计算;平屋顶水平投影面积计算。不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟所占面积。屋面的女儿墙伸缩缝天窗等处的弯起部分,并入屋面工程量内。

2)屋面刚性层,按设计图示尺寸以面积计算。不扣除房上烟囱、风帽底座、风道等所占的面积。项目特征描述∶刚性层厚度、混凝土种类、混凝土强度等级、嵌缝材料种类钢筋规格及型号,当无钢筋,其钢筋项目特征不必描述。同时还应注意,当有钢筋时,其工作内容中包含了钢筋制作安装,即钢筋计入综合单价,不另编码列项。

3)屋面排水管,按设计图示尺寸以长度计算。如设计未标注尺寸,以檐口至设计室外散水上表面垂直距离计算。

4)屋面排(透)气管,按设计图示尺寸以长度计算。

5)屋面(廊、阳台)泄(吐)水管,按设计图示数量计算。

6)屋面天沟檐沟,按设计图示尺寸以展开面积计算。

7)屋面变形缝,按设计图示尺寸以长度计算。

2.相关说明

1)屋面防水搭接附加层用量不另行计算,在综合单价中考虑。

2)屋面找平层按楼地面装饰工程“平面砂浆找平层”项目编码列项。屋面保温找坡层按保温、隔热、防腐工程“保温隔热屋面”项目编码列项。

(三)墙面防水、防潮2018、2020)

1.工程量计算规则

1)墙面卷材防水、墙面涂膜防水、墙面砂浆防水(潮):按设计图示尺寸以面积计算。

2)墙面变形缝:按设计图示尺寸以长度计算。墙面变形缝,若做双面,工程量乘系数2。

2.相关说明

3)墙面砂浆防水(防潮)项目工作内容中已包含了挂钢丝网,不另行计算,在综合单价中考虑。

(四)楼(地)面防水、防潮2014、2020)

1.工程量计算规则

1)楼(地)面卷材、涂膜、砂浆防水(潮),按设计图示尺寸以面积计。

1)楼(地)面防水:按主墙间净空面积计算,扣除凸出地面的构筑物、设备基础等所占面积,不扣除间壁墙及单个面积≤0.3m2柱、垛、烟囱和孔洞所占面积。

2)楼(地)面防水反边高度≤300mm算作地面防水,反边高度>300mm按墙面防水计算。

2)楼(地)面变形缝:按设计图示尺寸以长度计算。

2.相关说明(同上)

高频

保温、隔热、防腐工程(编码:0110)

(一)保温、隔热

1.工程量计算规则

(1)保温隔热屋面。按设计图示尺寸以面积计算,单位:m2。扣除面积>0.3m2孔洞及占位面积。

(2)保温隔热天棚。按设计图示尺寸以面积计算,单位:m2。扣除面积>0.3m2柱、垛、孔洞所占面积,与天棚相连的梁按展开面积,计算并入天棚工程量内。柱帽保温隔热应并入天棚保温隔热工程量内。

(3)保温隔热墙面。按设计图示尺寸以面积计算,单位:m2。扣除门窗洞口以及面积>0.3m2梁、孔洞所占面积;门窗洞口侧壁以及与墙相连的柱,并入保温墙体工程量。

(4)保温柱、梁。保温柱、梁适用于不与墙、天棚相连的独立柱、梁。按设计图示尺寸以面积计算,单位:m2。

1)柱按设计图示柱断面保温层中心线展开长度乘保温层高度以面积计算,扣除面积>0.3m2梁所占面积。

2)梁按设计图示梁断面保温层中心线展开长度乘保温层长度以面积计算。

(5)保温隔热楼地面。按设计图示尺寸以面积计算,单位:m2。扣除面积>0.3m2柱、垛、孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分不增加。

2.相关说明

(3)保温隔热装饰面层,按装饰工程中相关项目编码列项。

(4)仅做找平层按楼地面装饰工程"平面砂浆找平层"或墙、柱面装饰与隔断、幕墙工程"立面砂浆找平层"项目编码列项。

(5)保温柱、梁适用于不与墙、天棚相连的独立柱、梁,与墙、天棚相连的柱、梁并入墙、天棚工程量内。

(二)防腐面层

1.工程量计算规则

(1)防腐砼面层、防腐砂浆面层、防腐胶泥面层、玻璃钢防腐面层、聚氯乙烯板面层、块料防腐面层。按设计图示尺寸以面积计算。单位:m2。

1)平面防腐。扣除凸出地面的构筑物、设备基础等以及面积>0.3m2孔洞、柱垛所占面积,门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。

2)立面防腐。扣除门、窗洞门以及面积>0.3m2孔洞、梁所占面积。门、窗、洞口侧壁、垛突出部分按展开面积计算。

(2)池、槽块料防腐面层。按设计图示尺寸以展开面积计算,单位:m2。

2.相关说明

(1)防腐踢脚线,应按楼地面装饰工程“踢脚线”项目编码列项。

(三)其他防腐

1.工程量计算规则

(1)隔离层(平面和立面)。按设计图示尺寸以面积计算,单位:m2。

(2)砌筑沥青浸渍砖。按设计图示尺寸以体积计算,单位:m³。

(3)防腐涂料(平面和立面)。按设计图示尺寸以面积计算,单位:m2。(同防腐面层)

2.相关说明

(2)防腐涂料需要刮腻子时,须描述刮腻子的种类及遍数,并含在综合单价中。

高频

楼地面装饰工程(编码:0111)

(一)整体面层及找平层

1.工程量计算规则

1)水泥砂浆楼地面、现浇水磨石楼地面、细石混凝土楼地面、菱苦土楼地面、自流坪楼地面,按设计图示尺寸以面积计算,单位:m2。扣除凸出地面构筑物、设备基础、室内铁道、地沟等所占面积,不扣除间壁墙及≤0.3m2柱、垛、附墙烟囱及孔洞所占面积。门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。

2)平面砂浆找平层,按设计图示尺寸以面积计算,单位:m2。平面砂浆找平层只适用于仅做找平层的平面抹灰。

2.相关说明

1)楼地面混凝土垫层另按现浇混凝土基础中垫层项目编码列项,除混凝土外的其他材料垫层按砌筑工程中垫层项目编码列项。

2)间壁墙指墙厚≤120mm的墙。

4)地面做法中,垫层需单独列项计算,而找平层综合在地面清单项目中,不需另行计算。

(二)块料面层

1.工程量计算规则

石材楼地面、碎石材楼地面、块料楼地面,按设计图示尺寸以面积计算,单位:m2。门洞、空圈、暖气包槽、壁龛的开口部分并入相应的工程量。

2.相关说明:

5)找平层不单独列项计算工程量。

(三)橡塑面层

1.工程量计算规则

同(二)块料面层

2.相关说明

橡塑面层项目中找平层,应单独编码列项。这一点与整体面层块料面层不同。

(四)其他材料面层(地毯、竹、木、复合、金属、防静电)

计算规则同(二)块料面层

(五)踢脚线

踢脚线包括水泥砂浆踢脚线、石材踢脚线、块料踢脚线、塑料板踢脚线、木质踢脚线、金属踢脚线、防静电踢脚线。

工程量以平方米计量,按设计图示长度乘高度以面积计算;以米计量,按延长米计算。

(六)楼梯面层

1.工程量计算规则

按设计图示尺寸以楼梯(包括踏步、休息平台及≤500mm的楼梯井)水平投影面积计算,单位:m2。楼梯与楼地面相连时,算至梯口梁内侧边沿;无梯口梁者,算至最上一层踏步边沿加300mm

2.相关说明

3)找平层,防滑条计入综合单价,不另计算。

(七)台阶装饰

按设计图示尺寸以台阶(包括最上层踏步边沿加300mm)水平投影面积计算,单位:m2

(八)零星装饰项目

1.工程量计算规则

按设计图示尺寸以面积计算,单位:m2

2.相关说明

楼梯、台阶牵边侧面镶贴块料面层,不大于0.5m2的少量分散的楼地面镶贴块料面层,应按零星项目列项。

高频

墙、柱面装饰与隔断、幕墙工程(编码:0112)

(一)墙面抹灰2016、2020、2021)

1.工程量计算规则

墙面一般抹灰、墙面装饰抹灰、墙面勾缝、立面砂浆找平层,按设计图示尺寸以面积计算。扣除墙裙、门窗洞口及单个>0.3m2的孔洞面积,不扣除踢脚线、挂镜线和墙与构件交接处的面积,门窗洞口和孔洞的侧壁及顶面不增加面积附墙柱、梁、垛、烟囱侧壁并入相应的墙面面积内。飘窗凸出外墙面增加的抹灰并入外墙工程量内。

1)外墙抹灰面积按外墙垂直投影面积计算。

2)外墙裙抹灰面积按其长度乘以高度计算。

3)内墙抹灰面积按主墙间的净长乘以高度计算。无墙裙的内墙高度按室内楼地面天棚底面计算;有墙裙的内墙高度按墙裙顶天棚底面计算。有吊顶天棚抹灰,高度算至天棚底,但有吊顶天棚内墙面抹灰,抹至吊顶以上部分在综合单价考虑。

4)内墙裙抹灰面积按内墙净长乘以高度计。

2.相关说明:

1)墙面抹灰中找平层在综合单价中考虑,不另计算。

2)墙面抹石灰砂浆,水泥砂浆、混合砂浆、聚合物水泥砂浆、麻刀石灰浆、石膏灰浆等按墙面一般抹灰列项;墙面水刷石、斩假石、干粘石、假面砖等按墙面装饰抹灰列项。

(二)柱(梁)面抹灰20202021

按设计图示柱(梁)断面周长乘以高度以面积计算,单位:m2

(三)零星抹灰

墙、柱(梁)面≤0.5m2的少量分散的抹灰按零星抹灰项目编码列项。

(四)墙面块料面层

1)石材墙面、碎拼石材、块料墙面。按镶贴表面积计算,单位:m2

2)干挂石材钢骨架。按设计图示尺寸以质量计算,单位:t。

(五)柱(梁)面镶贴块料。按设计图示尺寸以镶贴表面积计算,单位:m2

(六)零星镶贴块料。按设计图示尺寸以镶贴表面积计算。单位:m2。墙柱面≤0.5m2的少量分散的镶贴块料面层按零星项目执行。

(七)墙饰面

1)墙面装饰板。按设计图示墙净长乘以净高以面积计算。单位:m2扣除门窗洞口及单个>0.3m2的孔洞所占而积。综合了龙骨制作、运输、安装,在综合单价中考虑;基层铺订在综合单价中考虑。

2)墙面装饰浮雕。按设计图示尺寸以面积计算,单位:m2

(八)柱(梁)饰面

1)柱(梁)面装饰。按设计图示饰面外围尺寸以面积计算,单位:m2柱帽、柱墩并入相应柱饰面工程量内。综合了龙骨制作、运输、安装,在综合单价中考虑;饰面外围尺寸即饰面的表面尺寸

2)成品装饰柱。①按设计数量以“根”计算;②按设计长度以“m”计算。

(九)幕墙工程2020

1.工程量计算规则

1)带骨架幕墙。按设计图示框外围尺寸以面积计算,单位:m2。与幕墙同种材质的窗所占面积不扣除。

2)全玻(无框玻璃)幕墙。按设计图示尺寸以面积计算,单位:m2带肋全玻幕墙按展开面积计算。

2.相关说明

1)与幕墙同种材质的窗并入到幕墙工程量内容,包含在幕墙综合单价中;不同种材料窗应另行计算。但幕墙上的门应单独计算

2)幕墙钢骨架按干挂石材钢骨架另列项目。

(十)隔断

1.工程量计算规则

1)隔断、金属隔断。按设计图示框外围尺寸以面积计算,单位:m2不扣除单个≤0.3m2的孔洞所占面积;浴厕门的材质与隔断相同时,门的面积并入隔断面积内。

2)玻璃隔断、塑料隔断。按设计图示框外围尺寸以面积计算。不扣除单个≤0.3m2的孔洞所占面积。

3)成品隔断。①按设计图示框外围尺寸以面积计算;②按设计间的数量以“间”计算。

2.相关说明

1)浴厕门材质与隔断相同时,工程量并入隔断面积内;材质不同时,分别列项计算工程量。

2)隔断龙骨制作、运输、安装在木隔断综合单价中考虑,不另计算工程量。

高频

天棚工程(编码:0113)

(一)天棚抹灰2018)

按设计图示尺寸以水平投影面积计算,单位:m2不扣除间壁墙、垛、柱、附墙烟囱、检查口和管道所占的面积,带梁天棚、梁两侧抹灰面积并入天棚面积内,板式楼梯底面抹灰按斜面积计算,锯齿形楼梯底板抹灰按展开面积计算

(二)天棚吊顶

1.工程量计算规则

1)吊顶天棚,按设计图示尺寸以水平投影面积计算,单位:m2天棚面中的灯槽及跌级、锯齿形、吊挂式、藻井式天棚面积不展开计算。不扣除间壁墙、检查口、附墙烟囱、柱垛和管道所占面积,扣除单个>0.3m2的孔洞、独立柱与天棚相连的窗帘盒面积。

2)格栅吊顶、吊筒吊顶、藤条造型悬挂吊顶、织物软雕吊顶、装饰网架吊顶(水平投影面积)

2.相关说明

1)天棚的检查口应在综合单价中考虑,计算工程量时不扣除,但灯带(槽)、送风口和回风口单独列项计算工程量。

2)吊顶的形式应如平面、跌级、锯齿形、吊挂式、藻井式等应在项目特征中描述。

3)吊顶龙骨安装应在综合单价中考虑,不另列项计算工程量。

(三)采光天棚2020)

工程量计算按框外围展开面积计算。采光天棚骨架应单独按金属结构工程相关项目编码列项。

(四)天棚其他装饰2014)

1)灯带(槽)按设计图示尺寸以框外围面积计算,单位:m2

2)送风口、回风口按设计图示数量(个)计算

高频

油漆、涂料、裱糊工程(编码:0114)

(一)门油漆2013)

按设计图示数量或设计图示洞口尺寸以面积计算,单位:樘/m2

(二)窗油漆

按设计图示数量或设计图示洞口尺寸以面积计算,单位:樘/m2

注:(一)(二)内容中包括“刮腻子”,应在综合单价中考虑,不另计算工程量。

(三)木扶手及其他板条、线条油漆2013)

包括木扶手油漆,窗帘盒油漆,封檐板、顺水板油漆,挂衣板、黑板框油漆,挂镜线、窗帘棍、单独木线油漆。

按设计图示尺寸以长度计算,单位:m。

木扶手应区分带托板不带托板分别编码列项。

工作内容中包括“刮腻子”,应在综合单价中考虑,不另计算工程量。

(四)木材面油漆2013)

1)木护墙、木墙裙油漆,窗台板、筒子板、盖板、门窗套、踢脚线油漆,清水板条天棚、檐口油漆,木方格吊顶天棚油漆,吸声板墙面、天棚面油漆,暖气罩油漆及其他木材面油漆,按设计图示尺寸以面积计算,单位:m2

2)木间壁、木隔断油漆,玻璃间壁露明墙筋油漆,木栅栏、木栏杆(带扶手)油漆按设计图示尺寸单面外围面积计。

列项时当木栏杆带扶手油漆,木扶手油漆不单独列项木栏杆(带扶手)油漆列项。

3)衣柜、壁柜油漆,梁柱饰面油漆,零星木装修油漆,按设计图示尺寸以油漆部分展开面积计算,单位:m2

4)木地板油漆、木地板烫硬蜡面,按设计图示尺寸以面积计算。单位:m2空洞、空圈、暖气包槽、壁龛的开口部分并入相应的工程量内。

(五)金属面油漆

按设计图示尺寸以质量计算,单位:t;或按设计展开面积计算,单位:m2

(六)抹灰面油漆

1)抹灰面油漆,按设计图示尺寸以面积计算,单位:m2

2)抹灰线条油漆,按设计图示尺寸以长度计算,单位:m。

3)满刮腻子,按设计图示尺寸以面积计算,单位:m2仅适用于单独刮腻子的情况,其他凡工作内容中含刮腻子的项目,刮腻子应在综合单价中考虑。

(七)刷喷涂料2016)

1)墙面喷刷涂料、天棚喷刷涂料。按设计图示尺寸以面积计算,单位:m2

2)线条刷涂料。按设计图示尺寸以长度计算,单位:m。

3)金属构件刷防火涂料。可按设计图示尺寸以质量计算,单位:t;或按设计展开面积计算,单位:m2

4)木材构件喷刷防火涂料。工程量按设计图示以面积计算,单位:m2

(八)裱糊。包括墙纸裱糊、织锦缎裱糊。按设计图示尺寸以面积计算,单位:m2

高频

其他装饰工程(编码:0115)

项目工作内容中包括“刷油漆”的,不得单独将油漆分离,单列油漆清单项目;工作内容中没有包括“刷油漆”的,可单独按油漆项目列项。

(一)柜类、货架

工程量计算有三种方式可供选择:

按设计图示数量计算,单位:个;

或按设计图示尺寸以延长米计算,单位:m;

或按设计图示尺寸以体积计算,单位m³。

(二)压条、装饰线

按设计图示尺寸以长度计算,单位:m。

(三)扶手、栏杆、栏板装饰

包括金属硬木塑料的(扶手、栏杆、栏板),GRC栏杆、扶手,金属靠墙扶手,硬木靠墙扶手,塑料靠墙扶手,玻璃栏板。

按设计图示尺寸以扶手中心线以长度(包括弯头长度)计算,单位:m。

(四)暖气罩: 按设计图示尺寸以垂直投影面积(不展开)计算。

(五)浴厕配件

1)洗漱台:按设计图示尺寸以台面外接矩形面积计算。不扣除孔洞、挖弯、削角所占面积,挡板、吊沿板面积并入台面面积内。

2)晒衣架、帘子杆、浴缸拉手、卫生间扶手、毛巾杆(架)、毛巾环、卫生纸盒、肥皂盒、镜箱按设计图示数量计算。

3)镜面玻璃按设计图示尺寸以边框外围面积计算。

(六)雨篷、旗杆

1)雨篷吊挂饰面、玻璃雨篷按设计图示尺寸以水平投影面积计算。

2)金属旗杆按设计图示数量计算,单位:根。

(七)招牌、灯箱

1)平面、箱式招牌按设计图示尺寸以正立面边框外围面积计算。复杂形的凸凹造型部分不增加面积。

2)竖式标、灯,信报按设计图示数量计算,单位:个

(八)美术字

包括泡沫塑料字、有机玻璃字、木质字、金属字、吸塑字。按设计图示数量计算,单位:个。

高频

措施项目(编码:011601)

(一)脚手架2013、2016、2017、2018、2021)

1.工程量计算规则

1)综合脚手架,按建筑面积计算(单位:m2),项目特征描述:建筑结构形式、檐口高度

2)外脚手架、里脚手架、整体提升架、外装饰吊篮,按所服务对象的垂直投影面积计算,单位:m2

3)悬空脚手架、满堂脚手架,按搭设的水平投影面积计算。

4)挑脚手架,按搭设长度乘以搭设层数以延长米计算。

2、相关说明

1)用综合脚手架时,不再使用外脚手架、里脚手架等单项脚手架;综合脚手架适用于能够按“建筑面积计算规则”计算建筑面积的建筑工程脚手架,不适用于房屋加层、构筑物及附属工程脚手架。

2)同一建筑物有不同的檐高时,按建筑物竖向切面分别按不同檐高编列清单项目

檐口高度是指设计室外地坪至檐口滴水的高度(平屋顶系指屋面板底高度)。突出主体建筑物屋顶的电梯机房、楼梯出口间、水箱间、瞭望塔、排烟机房等不计入檐口高度。

3)整体提升架包括2m高的防护架体设施。

5)脚手架按垂直投影面积计算工程时,不应扣除门窗洞口、空圈等所占面积。工作内中包括上料平台的,在综合单价中考虑,不单独编码列项。

4)满堂脚手架应按搭设方式、搭设高度、脚手架材质分别列项。满堂脚手架高度在3.6m~5.2m之间时计算基本层,5.2m以外,每增加1.2m计算一个增加层,不足0.6m按一个增加层乘以系数0.5计算。

(二)混凝土模板及支架2014、2017)

1.工程量计算规则

有两种处理方法:一种是立方米计量的模板及支撑(架),模板及支撑(架)包含在混凝土及钢筋混凝土项目中;另一种是平方米计量,按模板与混凝土构件的接触面积计算。

1)混凝土基础、柱、梁、墙板等主要构件模板及支架工程量按模板与现浇混凝土构件的接触面积计算,单位:m2

1)现浇钢筋混凝土墙、板单孔面积≤0.3m2的孔洞不予扣除,洞侧壁模板亦不增加;单孔面积0.3m2时应予扣除,洞侧壁模板面积并入墙、板工程量内计算。

2)现浇框架分别按梁、板、柱有关规定计算;附墙柱、暗梁、暗柱并入墙内工程量内计算。

3)柱、梁、墙、板相互连接的重叠部分,均不计算模板面积。

4)构造柱按图示外露部分计算模板面积。

2)天沟、檐沟、电缆沟、地沟、散水、扶手、后浇带、化粪池、检查井按模板与现浇混凝土构件的接触面积计算。

3)雨篷、悬挑板、阳台板,按图示外挑部分尺寸的水平投影面积计算,挑出墙外的悬臂梁及板边不另计算。

4)楼梯。按(包括休息平台、平台梁、斜梁和楼层板的连接梁)水平投影面积计算,不扣除宽度≤500mm楼梯井所占面积,楼梯踏步、踏步板、平台梁等侧面模板不另计算。伸入墙内部分不增加。

2、说明

1)原槽浇灌的混凝土基础不计算模板工程量。

2)若现浇混凝土梁、板支撑高度超过3.6m时,项目特征应描述支撑高度。

(三)垂直运输2014、2018)

1.工程量计算规则

垂直运输可按建筑面积计算也可以按施工工期日历天数计算。单位:m2或天。项目特征描述:建筑物建筑类型及结构形式;地下室建筑面积;建筑物檐口高度、层数。

2.相关说明

1)同一建筑物有不同檐高时,应分别编码列项。

2)工作内容:垂直运输机械的固定装置、基础制作、安装,行走式垂直运输机械轨道的铺设、拆除、摊销。即垂直运输设备基础应计入综合单价,不单独编码列项计算工程量,但垂直运输机械的场外运输及安拆按大型机械设备进出场及安拆编码列项计算工程量。

(四)超高施工增加2014、2018)

1.工程量计算规则

单层建筑物檐口高度超过20m多层建筑物超过6层时(不包括地下室层数),可按超高部分的建筑面积计算超高施工增加。单位:m2

2.相关说明

其工作内容包括:①由超高引起的人工工效降低以及由于人工工效降低引起的机械降效;②高层施工用水加压水泵的安装、拆除及工作台班;③通信联络设备的使用及摊销。

(五)大型机械设备进出场及安拆

1.工程量计算规则

大型机械设备进出场及安拆,按使用机械设备的数量“台次”计算。项目特征描述:机械设备名称、机械设备规格型号。

2.相关说明

1)安拆费包括施工机械、设备在现场进行安装拆卸所需人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用。

2)进出场费包括施工机械、设备整体或分体自停放地点运至施工现场或由一施工地点运至另一施工地点所发生的运输、装卸、辅助材料等费用。

(六)施工排水、降水2014、2018)

1.工程量计算规则

1)成井,按设计图示尺寸以钻孔深度计算,单位:m。

2)排水、降水,按排、降水日历天数计算,单位:昼夜。

2.相关说明

1)相应专项设计不具备时,可按暂估量计算。

2)临时排水沟、排水设施安砌、维修、拆除,已包含在安全文明施工中,不包括本项目中。

(七)安全文明施工及其他措施项目

1)安全文明施工(环境保护、文明施工、安全施工、临时设施2020

2)夜间施工

3)非夜间施工照明

4)二次搬运

5)冬雨季施工

6)地上、地下设施、建筑物的临时保护设施

7)已完工程及设备保护

高频

地基处理(编码:010201)

地基处理包括换填垫层、铺设土工合成材料、预压地基、强夯地基、振冲密实(不填料)、振冲桩(填料)、砂石桩、水泥粉煤灰碎石桩、深层搅拌桩、粉喷桩、夯实水泥土桩、高压喷射注浆桩、石灰桩、灰土(土)挤密桩、柱锤冲扩桩、注浆地基、褥垫层等项目。

1.计算规则:

2、相关说明

项目特征中的“桩长”应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。

高频

基坑与边坡支护(编码:010202)

基坑与边坡支护包括地下连续墙、咬合灌注桩、圆木桩、预制钢筋混凝土板桩、型钢桩、钢板桩、锚杆(锚索)、土钉、喷射混凝土(水泥砂浆)、钢筋混凝土支撑、钢支撑等项目。

1、计算规则

2、相关说明

(1)项目特征中地层情况的描述按表5.3.2和表5.3.6的规定,并根据岩土工程勘察报告按单位工程各地层所占比例(包括范围值)进行描述或分别列项,对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。
(2)土钉置人方法包括钻孔置人、打人或射人等。
(3) 混凝土种类:指清水混凝土、彩色混凝土等,如在同一地区既使用预拌(商品)混凝土,又允许现场搅拌混凝土时,也应注明( 下同)。
(4)地下连续墙和喷射混凝土(砂浆)的钢筋网、咬合灌注桩的钢筋笼及钢筋混凝土支撑的钢筋制作、安装,按“混凝土及钢筋混凝土工程”中相关项目列项。本部分未列的基坑与边坡支护的排桩按“桩基工程”中相关项目列项。水泥土墙、坑内加固按“地基处理”中相关项目列项。砖、石挡土墙、护坡按“砌筑工程”中相关项目列项。混凝土挡土墙按“混凝土及钢筋混凝土工程"中相关项目列项。

高频

预制桩(编码:010301)

1.项目划分

1)打试验桩打斜桩应按相应项目单独列项,并应在项目特征中注明试验桩或斜桩(斜率)。

2)打桩的工作内容中包括了接桩和送桩。未包括承载力检测、桩身完整性检测等内容(另计算费用)。

2.工程量计算规则

项目

计算规则

单位

预制钢筋混凝土方桩、预制钢筋混凝土管桩

1、桩长(包括桩尖)

m

2、截面积乘以桩长(包括桩尖)以实体积计算

3、数量

钢管桩

1、图示尺寸以质量计

t

2、图示数量计

截(凿)桩头2019

1、桩截面乘以桩头长度以体积计算

2、图示数量计

泥浆护壁成孔灌注桩、沉管灌注桩、干作业成孔灌注桩

1、以桩长(包括桩尖)计

m

2、不同截面在桩上范围内以体积计算

3、图示数量计

人工挖孔灌注桩

1、按桩芯混凝土体积计算

2、图示数量计

挖孔桩土(石)方

含护壁)截面积乘以挖孔深度以体积计算

压浆桩

1、图示尺寸以桩长计

m

2、图示数量计

灌注桩后压浆

以注浆孔数计算

高频

灌注桩(编码:010302)

灌注桩(编码: 010302)
灌注桩包括泥浆护壁成孔灌注桩、沉管灌注桩、干作业成孔灌注桩、挖孔桩土(石)方、人工挖孔灌注桩、钻孔压浆桩、灌注桩后压浆。混凝土灌注桩的钢筋宠制作、安装,按“混凝土与钢筋混凝土工程”中相关项目编码列项。
1.工程量计算规则
(1)泥浆护壁成孔灌注桩、沉管灌注桩、干作业成孔灌注桩,以“m"计量,按设计图示尺寸以桩长(包括桩尖)计算;以“m?”计量,按不同截面在桩上范围内以体积计算;以“根"计量,按设计图示数量计算。
(2) 挖孔桩土(石)方,按设计图示尺寸(含护壁)截面面积乘以挖孔深度以体积“m”计算。
(3)人工挖孔灌注桩以“m’” 计量,按桩芯混凝土体积计算;以“根”计量,按设计图示数量计算。工作内容中包括了护壁的制作,护壁的工程量不需要单独编码列项,应在综合单价中考虑。
(4)钻孔压浆桩以“m” 计量,按设计图示尺寸以桩长计算;以“根”计量,按设计图示数量计算。
(5)灌注桩后压浆,按设计图示以注浆孔数“孔”计算。
2.相关说明
(1)项目特征中地层情况的描述按表5.3.2和表5.3.6的规定,并根据岩土工程勘察报告按单位工程各地层所占比例(包括范围值)进行描述或分别列项,对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。
(2)项目特征中的桩长应包括桩尖,空桩长度=孔深一桩长,孔深为自然地面至设计桩底的深度。
(3)项目特征中的桩截面(桩径)、混凝土强度等级、桩类型等可直接用标准图代号或设计桩型进行描述。
(4)泥浆护壁成孔灌注桩是指在泥浆护壁条件下成孔,采用水下灌注混凝土的桩。其成孔方法包括冲击钻成孔、冲抓锥成孔、回旋钻成孔、潜水钻成孔、泥浆护壁的旋挖成孔等。
(5)沉管灌注桩的沉管方法包括锤击沉管法、振动沉管法、振动冲击沉管法、内夯沉管法等。
(6)干作业成孔灌注桩是指不用泥浆护壁和套管护壁的情况下,用钻机成孔后,下钢.筋笼,灌注混凝土的桩,适用于地下水位以上的土层使用。其成孔方法包括螺旋钻成孔、螺旋钻成孔扩底、干作业的旋挖成孔等。
(7)混凝土种类:清水混凝土、彩色混凝土、水下混凝土等;如在同一地区既使用预拌(商品)混凝土,又允许现场搅拌混凝土时,也应注明(下同)。

高频

桩基工程-其他规定

[例5.3.3]某工程采用人工挖孔桩基础, 尺寸如图5.3.6所示,共10根,强度等级为C25,桩芯采用商品混凝土,强度等级为C25。地层自上而下:卵石层(四类土)厚5~7m,强凤化泥岩(极软岩)厚3~5m,以下为中风化泥岩(软岩)。请根据工程量计算规范计算挖孔桩土方、人工挖孔灌注桩的工程量。

高频

金属结构项目设置及计算规则

金属构件的切边不规则及多边形钢板发生的损耗在综合单价中考虑。金属构件工作内容中综合了补刷油漆,但不包括刷防火涂料,金属构件刷防火涂料应单独列项。

项目编码

项目名称

项目特征

计量单

工程量计算规则

工作内容

010601001

钢网架

1.钢材品种、规格

2.网架节点形式、连接方式

3.网架跨度、安装高度

4.探伤要求

5.防火要求

t

按设计图示尺寸以质量计算。不扣除孔眼的质量,焊条、铆钉等不另增加质量

1.拼装

2.安装

3.探伤

4.补刷油漆



金属结构

按质量

除下面项目外,均按质量计算。

按面积或数量

①压型钢板楼板

铺设水平投影面积

②压型钢板墙板

铺挂面积

③金属制品(成品空调金属百页护栏、成品栅栏、金属网栏、砌块墙钢丝网加固、后浇带金属网)

面积

④成品雨篷

接触边长度计算

展开面积计算

⑤钢屋架

按数量(榀)计算

按质量(t)计算

工作内容

工作内容中综合了补刷油漆,但不包括刷防火涂料

不扣除范围

孔眼的重量

金属构件切边(应扣除),不规则及多边形钢板损耗在综合单价中考虑

柱、垛以及0.3㎡以内孔洞面积

不增加范围

焊条、铆钉、螺栓等重量;(注意:网架结构螺栓需要另外按质量计算工程量)

钢板墙的包角、包边、窗台的泛水等面积

并入范围

依附在钢柱上的牛腿及悬臂梁等并入钢柱工程量内。

钢管柱上的节点板,加强环、内衬管、牛腿等并入。

制动梁、制动板、制动桁架、车档并入钢吊车梁工程量内

依附漏斗的型钢并入漏斗的工程量内

高频

木结构工程.

包括木屋架、木构件、屋面木基层。

(一)木屋架:包括木屋架钢木屋架

1.工程量计算规则

1)木屋架,以“榀”计量时,按设计图示数量计算;以计量时,按设计图示的规格尺寸以体积计算。

2)钢木屋架,以“榀”计量,按设计图示数量计算。

2.相关说明

1)屋架的跨度以上、下弦中心线两交点之间的距离计算。

2)带气楼的屋架和马尾、折角以及正交部分的半屋架,按相关屋架项目编码列项。

3)以“榀”计量,按标准图设计的应注明标准图代号,按非标准图设计的项目特征需要描述木屋架的跨度、材料品种及规格、刨光要求、拉杆及夹板种类、防护材料种类。

4)屋架中钢拉杆、钢夹板等应包括在清单项目的综合单价内。

(二)木构件:木柱、木梁、木檩、木楼梯及其他木构件

1.工程量计算规则

1)木柱、木梁,按设计图示尺寸以体积“m³”计算。

2)木檩条,以“m³”计量时,按设计图示尺寸以体积计算;以“m”计量时,按设计图示尺寸以长度计算。

3)木楼梯,按设计图示尺寸以水平投影面积“m²”计算。不扣除宽度小于300mm的楼梯井,伸入墙内部分不计算。

2.相关说明

1)若按图示数量以米计量,项目特征必须描述构件规格尺寸

2)木楼梯的栏杆(栏板)、扶手,应按其他装饰工程中的相关项目编码列项。

(三)屋面木基层

按设计图示尺寸以斜面积计算,单位:m2不扣除房上烟囱、风帽底座、风道、小气窗、斜沟等所占面积。小气窗的出檐部分不增加面积

高频

门窗工程.

(一)各种门计量规则:按数量(樘)或面积(㎡),“樘”为单位计量需要描述洞口尺寸,以“㎡”计量,可不描述。

1)有洞口的门,按设计图示洞口尺寸。木质门带套不包括门套的面积,门套计入综合单价中。

特殊:防护铁丝门、钢质花饰大门按门框面积。

2)木门框以“樘”计量。按设计图示数量计算;“米”计量,按设计图示框的中心线以延长米计算。木门框项目特征除了描述门代号及洞口尺寸、防护材料的种类,还需描述框截面尺寸

3)门锁安装按设计图示数量计算。木门锁需要单独列项,铝合金门锁包括在门五金内。

(二)各种窗计量规则

1)(木、金属)窗。按设计图示数量计算,单位:樘;或按设计图示洞口尺寸以面积计算,单位:m2

2)(木、金属)飘(凸)窗、橱窗。按设计图示数量计算,单位:樘;或按设计图示尺寸以框外围展开面积计算,单位:m2。按樘计量的,应描述框外围展开面积。

3)(木、金属)纱窗。按设计图示数量计算,单位:樘;或按框的外围尺寸以面积计算,单位:m2

4)彩板窗、复合材料窗。按设计图示数量计算,单位:樘;或按设计图示洞口尺寸或框外围以面积计算,单位:m2

(三)门窗套计量规则

说明:木门窗套适用于单独门窗套的制作、安装。当以“米”计量时,项目特征必须描述门窗套展开宽度、筒子板及贴脸宽度。当以“樘”计量时,需要描述洞口尺寸、门窗套展开宽度。

1)木门窗套、木筒子板、饰面夹板筒子板、金属门窗套、石材门窗套、成品木门窗套。按设计图示数量计算,单位:樘;或按设计图示尺寸以展开面积计算,单位:m2;或按设计图示中心以延长米计算,单位:m。

2)门窗贴脸。按设计图示数量计算,单位:樘;或按设计图示尺寸以延长米计算,单位:m。

(四)窗台板。按设计图示尺寸以展开面积计算,单位:m2

(五)窗帘、窗帘盒、轨当窗帘以“米”计量,项目特征必须描述窗帘高度和宽。若为双层,须描述每层材质。

1)窗帘。按设计图示尺寸以成活后长度计算,单位:m;或按图示尺寸以成活后展开面积计算,单位:m2

2)木窗帘盒,饰面夹板、塑料窗帘盒,铝合金属窗帘盒,窗帘轨按设计图示尺寸以长度计算,单位:m。当为弧形时,其长度应为中心线计算。

高频

防腐、隔热、保温工程.

(一)保温、隔热

1.工程量计算规则

(1)保温隔热屋面。按设计图示尺寸以面积计算,单位:m2。扣除面积>0.3m2孔洞及占位面积。

(2)保温隔热天棚。按设计图示尺寸以面积计算,单位:m2。扣除面积>0.3m2柱、垛、孔洞所占面积,与天棚相连的梁按展开面积,计算并入天棚工程量内。柱帽保温隔热应并入天棚保温隔热工程量内。

(3)保温隔热墙面。按设计图示尺寸以面积计算,单位:m2。扣除门窗洞口以及面积>0.3m2梁、孔洞所占面积;门窗洞口侧壁以及与墙相连的柱,并入保温墙体工程量。

(4)保温柱、梁。保温柱、梁适用于不与墙、天棚相连的独立柱、梁。按设计图示尺寸以面积计算,单位:m2。

1)柱按设计图示柱断面保温层中心线展开长度乘保温层高度以面积计算,扣除面积>0.3m2梁所占面积。

2)梁按设计图示梁断面保温层中心线展开长度乘保温层长度以面积计算。

(5)保温隔热楼地面。按设计图示尺寸以面积计算,单位:m2。扣除面积>0.3m2柱、垛、孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分不增加。

2.相关说明

(3)保温隔热装饰面层,按装饰工程中相关项目编码列项。

(4)仅做找平层按楼地面装饰工程"平面砂浆找平层"或墙、柱面装饰与隔断、幕墙工程"立面砂浆找平层"项目编码列项。

(5)保温柱、梁适用于不与墙、天棚相连的独立柱、梁,与墙、天棚相连的柱、梁并入墙、天棚工程量内。

(二)防腐面层

1.工程量计算规则

(1)防腐砼面层、防腐砂浆面层、防腐胶泥面层、玻璃钢防腐面层、聚氯乙烯板面层、块料防腐面层。按设计图示尺寸以面积计算。单位:m2。

1)平面防腐。扣除凸出地面的构筑物、设备基础等以及面积>0.3m2孔洞、柱垛所占面积,门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。

2)立面防腐。扣除门、窗洞门以及面积>0.3m2孔洞、梁所占面积。门、窗、洞口侧壁、垛突出部分按展开面积计算。

(2)池、槽块料防腐面层。按设计图示尺寸以展开面积计算,单位:m2。

2.相关说明

(1)防腐踢脚线,应按楼地面装饰工程“踢脚线”项目编码列项。

(三)其他防腐

1.工程量计算规则

(1)隔离层(平面和立面)。按设计图示尺寸以面积计算,单位:m2。

(2)砌筑沥青浸渍砖。按设计图示尺寸以体积计算,单位:m³。

(3)防腐涂料(平面和立面)。按设计图示尺寸以面积计算,单位:m2。(同防腐面层)

2.相关说明

(2)防腐涂料需要刮腻子时,须描述刮腻子的种类及遍数,并含在综合单价中。

高频

楼地面装饰工程

(一)整体面层及找平层

1.工程量计算规则

1)水泥砂浆楼地面、现浇水磨石楼地面、细石混凝土楼地面、菱苦土楼地面、自流坪楼地面,按设计图示尺寸以面积计算,单位:m2。扣除凸出地面构筑物、设备基础、室内铁道、地沟等所占面积,不扣除间壁墙及≤0.3m2柱、垛、附墙烟囱及孔洞所占面积。门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。

2)平面砂浆找平层,按设计图示尺寸以面积计算,单位:m2。平面砂浆找平层只适用于仅做找平层的平面抹灰。

2.相关说明

1)楼地面混凝土垫层另按现浇混凝土基础中垫层项目编码列项,除混凝土外的其他材料垫层按砌筑工程中垫层项目编码列项。

2)间壁墙指墙厚≤120mm的墙。

4)地面做法中,垫层需单独列项计算,而找平层综合在地面清单项目中,不需另行计算。

(二)块料面层

1.工程量计算规则

石材楼地面、碎石材楼地面、块料楼地面,按设计图示尺寸以面积计算,单位:m2。门洞、空圈、暖气包槽、壁龛的开口部分并入相应的工程量。

2.相关说明:

5)找平层不单独列项计算工程量。

(三)橡塑面层

1.工程量计算规则

同(二)块料面层

2.相关说明

橡塑面层项目中找平层,应单独编码列项。这一点与整体面层块料面层不同。

(四)其他材料面层(地毯、竹、木、复合、金属、防静电)

计算规则同(二)块料面层

(五)踢脚线

踢脚线包括水泥砂浆踢脚线、石材踢脚线、块料踢脚线、塑料板踢脚线、木质踢脚线、金属踢脚线、防静电踢脚线。

工程量以平方米计量,按设计图示长度乘高度以面积计算;以米计量,按延长米计算。

(六)楼梯面层

1.工程量计算规则

按设计图示尺寸以楼梯(包括踏步、休息平台及≤500mm的楼梯井)水平投影面积计算,单位:m2。楼梯与楼地面相连时,算至梯口梁内侧边沿;无梯口梁者,算至最上一层踏步边沿加300mm

2.相关说明

3)找平层,防滑条计入综合单价,不另计算。

(七)台阶装饰

按设计图示尺寸以台阶(包括最上层踏步边沿加300mm)水平投影面积计算,单位:m2

(八)零星装饰项目

1.工程量计算规则

按设计图示尺寸以面积计算,单位:m2

2.相关说明

楼梯、台阶牵边侧面镶贴块料面层,不大于0.5m2的少量分散的楼地面镶贴块料面层,应按零星项目列项。

高频

天棚工程

(一)天棚抹灰

按设计图示尺寸以水平投影面积计算,单位:m2不扣除间壁墙、垛、柱、附墙烟囱、检查口和管道所占的面积,带梁天棚、梁两侧抹灰面积并入天棚面积内,板式楼梯底面抹灰按斜面积计算,锯齿形楼梯底板抹灰按展开面积计算

(二)天棚吊顶

1.工程量计算规则

1)吊顶天棚,按设计图示尺寸以水平投影面积计算,单位:m2天棚面中的灯槽及跌级、锯齿形、吊挂式、藻井式天棚面积不展开计算。不扣除间壁墙、检查口、附墙烟囱、柱垛和管道所占面积,扣除单个>0.3m2的孔洞、独立柱与天棚相连的窗帘盒面积。

2)格栅吊顶、吊筒吊顶、藤条造型悬挂吊顶、织物软雕吊顶、装饰网架吊顶(水平投影面积)

2.相关说明

1)天棚的检查口应在综合单价中考虑,计算工程量时不扣除,但灯带(槽)、送风口和回风口单独列项计算工程量。

2)吊顶的形式应如平面、跌级、锯齿形、吊挂式、藻井式等应在项目特征中描述。

3)吊顶龙骨安装应在综合单价中考虑,不另列项计算工程量。

(三)采光天棚

工程量计算按框外围展开面积计算。采光天棚骨架应单独按金属结构工程相关项目编码列项。

(四)天棚其他装饰

1)灯带(槽)按设计图示尺寸以框外围面积计算,单位:m2

2)送风口、回风口按设计图示数量(个)计算

高频

单独土石方(编码:010101)

1.单独土石方(编码:010101)

清单项目设置包括挖单独土方、挖单独石方、单独土石方回填等。单独土石方项目是指为使施工场地达到预设标高(设计室外标高/设计室外地面做法底标高/委托人指定标高所进行的土石方工程。

项目名称

计算规则

项目特征

工作内容

单独土方

单独石方

原始地貌指定标高之间的挖填尺寸,以体积计算

需描述土(岩石)类别

开挖、装车、场内运输、障碍物清除

单独土石方回填

需描述材料品种、密实度





高频

基础土石方(编码:010102)

基础土石方(编码:010102)

清单项目设置包括挖基坑土方、挖沟槽土方、挖冻土、挖淤泥流砂、挖基坑石方、挖沟槽石方、回填方等。

基础土石方项目是指预设标高以下为实施基础施工所进行的土石方工程。

基础土方的开挖深度自预设标高算至基础(含垫层)底标高,下有石方的算至土石分界线。基础石方的开挖深度,石方开挖前标高至基础(含垫层)底标高计算。

沟槽、基坑土石方的划分;基础土石方中,底宽≤3m 且底长>3倍底宽的为沟槽 ,超出上述范围的为基坑 。底宽、底长均不包含工作面尺寸

(1)挖基坑土(石)方。

项目名称

计算规则

项目特征

挖基坑土方

按设计图示基础(含垫层)底面积另加工作面面积,乘以挖土深度,以体积计算。

土类别

开挖深度

基底处理方式

挖基坑石方

开挖深度

岩石类别

项目特征中的“基底处理方式”可描述为基底夯实、基底钎探等。如基础土石方采用逆作法等特殊工艺时,应增加相应特征描述

(2)挖沟槽土(石)方

项目名称

计算规则

项目特征

工作内容

挖沟槽土(石)方

1.基础沟槽土方按照按设计图示基础(含垫层)底面积另加工作面面积,乘以挖土深度,以体积计算

2.管沟土方按设计图示管底基础(含垫层)底面积另加工作面面积,乘以挖土深度,以体积计算;

无管底基础及垫层时,按管外径的水平投影面积另加工作面面积,乘以挖土深度,以体积计算。

管道线路上各类井的土方并入管沟土方内计算

1.土类别

2.开挖深度

3.基底处理方式

1.开挖、放坡(若有)、挡土板围护(若有)

2.装车

3.场内运输

4.清底修边

5.基底夯实

6.基底钎探

2025072421291733571524_工程量计算规则与方法(二)

(3)挖冻土、挖淤泥流砂

项目名称

计算规则

挖冻土

按设计图示开挖面积乘以厚度,以体积计算

挖淤泥流砂

按设计图示位置、界限,以体积计算

(4)回填方

项目名称

工程量计算规则

项目特征

工作内容

回填方

设计图示尺寸,以体积计算:

1.基础回填,按设计图示基础含垫层底面积另加工作面面积,乘以回填深度,减去回填范围内建筑物(构筑物)、基础(含垫层)、管道,以体积计算

2.房心回填,按回填区的净体积计算,净体积是指扣除各种障碍物后的体积

1.填方部位

2.材料品种

3.密实度

1.运输

2.回填

3.压实

回填方的“材料品种”可描述为就地取土、素土、灰土等。如同时采用多种材料回填时,应分别编码列项

高频

平整场地及其他(编码:010103)

清单项目设置包括平整场地余方弃置等。

平整场地,是指基础土石方施工前,对建筑物所在场地标高±300mm之间的就地挖、填、运及平整如单独土石方和基础土石方由同一承包人连续施工时,不再单列平整场地清单项目

2025072421291733571524_工程量计算规则与方法(二)

余方弃置包括施工现场至指定弃置点土石方装卸、运输,且应满足国家及当地建设行政主管部门关于建筑垃圾消纳和处置的要求。

项目名称

工程量计算规则

项目特征

工作内容

平整场地

按设计图示尺寸以建筑物首层建筑面积计算。

建筑物地下室结构外边线突出首层结构外边线时,其突出部分的建筑面积合并计算

土石类别



余方弃置

挖方清单项目工程量回填清单项目工程量(可利用),以体积计算

土石类别

1.装卸

2.外运

3.消纳



高频

砖砌体(编码:010401)

(1)砖基础

  按设计图示尺寸以体积计算。扣除地梁(圈梁)、构造柱所占体积,不扣除基础大放脚T 形接头处的重叠部分及嵌入基础内的钢筋、铁件、管道基础砂浆防潮层和单个面积≤0.3m2孔洞所占体积,附墙垛基础宽出部分体积并入计算,靠墙暖气沟的挑檐不增加。

2025072421291733571524_工程量计算规则与方法(六)

基础长度:外墙基础按外墙中心线,内墙基础按内墙净长线计算

2025072421291733571524_工程量计算规则与方法(六)

基础长度外墙基础按外墙中心线,内墙基础按内墙净长线计算

2025072421291733571524_工程量计算规则与方法(六)

类型

砖基础

适用范围

砖基础:柱基础、墙基础、管道基础

计算规则

工程量按设计图示尺寸以体积计算,附墙垛基础宽出部分体积并入计算

扣除

地梁(圈梁)、构造柱所占体积

不增加

靠墙暖气沟的挑檐不增加

不扣除

基础大放脚T形接头处的重叠部分及嵌入基础内的钢筋、铁件、管道、基础砂浆防潮层和单个面积≤0.3㎡的孔洞

墙基础长度

外墙基础按外墙中心线

内墙基础按内墙净长线计算

项目特征

砖品种、规格、强度等级,基础类型,砂浆强度等级,防潮层材料种类。防潮层在清单项目综合单价中考虑,不单独列项计算工程量。

分页标识###

(2)实心砖墙、多孔砖墙、空心砖墙

按设计图示尺寸以体积计算。扣除门窗洞口、嵌入墙内的柱、梁、板及凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积;

2025072421291733571524_工程量计算规则与方法(六)

不扣除单个面积≤0.3㎡的孔洞及墙内檩头、垫木、木楞头、沿缘木、木砖、门窗走头、加固钢筋、木筋、铁件、管道所占的体积。

2025072421291733571524_工程量计算规则与方法(六)

凸出墙面的墙垛并入计算。腰线、挑檐、压顶、窗台线、虎头砖、门窗套凸出墙面部分的体积不并入计算(按“零星项目”列项)。同材质围墙柱及围墙压顶并入围墙体积内计算。

2025072421291733571524_工程量计算规则与方法(六)

墙长度:外墙按中心线,内墙按净长线。框架间墙不区分内外墙均按净长计算

2025072421291733571524_工程量计算规则与方法(六)
2025072421291733571524_工程量计算规则与方法(六)
2025072421291733571524_工程量计算规则与方法(六)

项目特征需描述:砖品种、规格、强度等级;墙体类型;墙体厚度;砂浆强度等级。

工作内容中综合了刮缝,墙面勾缝按“墙、柱面装饰与隔断、幕墙工程”中“墙、柱面勾缝”列项。

2025072421291733571524_工程量计算规则与方法(六)

(3)实心砖柱、多孔砖柱,按设计图示尺寸以体积计算。扣除混凝土及钢筋混凝土梁垫、梁头、板头所占体积。

2025072421291733571524_工程量计算规则与方法(六)

(4)砖检查井,按设计图示数量计算(单位:)。工作内容中综合了铺设垫层、底板混凝土、井盖安装、刮缝、抹防潮层等,不需要另列项计算。

2025072421291733571524_工程量计算规则与方法(六)

(5)零星砌砖

项目名称

工程量计算规则

说明

零星砌砖

按设计图示尺寸以体积计算

砖砌台阶、台阶挡墙、梯带、花台、花池、栏板;砖砌锅台、炉灶、蹲台、池槽、池槽腿、地垄墙砖砌腰线、挑檐、压顶、窗台线、虎头砖、门窗套凸出墙面的部分及单个面积≤0.3m²的孔洞填塞等按“零星砌砖”编码列项。

2025072421291733571524_工程量计算规则与方法(六)

(6)砖散水、地坪,(7)砖地沟、明沟

项目名称

工程量计算规则

说明

砖散水、地坪

按设计图示尺寸水平投影面积计算

工作内容中综合了地基找平夯实、铺设垫层、抹砂浆面层等。

砖地沟、明沟

按设计图示尺寸以中心线长度计算

工作内容中综合了铺设垫层、底板混凝土、刮缝抹灰等。

2025072421291733571524_工程量计算规则与方法(六)

(8)贴砌砖墙

项目名称

工程量计算规则

说明

贴砌砖墙

按设计图示尺寸以体积计算

依附构件或者依附墙体砌筑的贴砌砖(如地下室外墙防水层的保护砖墙),应按“贴砌砖墙”项目编码列项。

高频

砌块砌体(编码:010402)

清单项目设置包括砌块墙、砌块柱等。

项目名称

工程量计算规则

项目特征

说明

砌块墙

同实心砖墙

1.砌块品种、规格、强度等级

2.墙体类型、厚度

3.砂浆强度等级

工作内容中也综合了刮缝

砌块柱

同实心转注





高频

石砌体(编码:010403)

清单项目设置包括石基础、石勒脚、石墙、石挡土墙、石柱、石栏杆、石护坡、石台阶、石坡道、石地沟(明沟)等。

(1)石基础,按设计图示尺寸以体积计算,包括附墙垛基础宽出部分体积,不扣除基础砂浆防潮层及单个面积≤0.3㎡的孔洞所占体积,靠墙暖气沟的挑檐也不增加。 基础长度:外墙按中心线,内墙按净长线

2025072421291733571524_工程量计算规则与方法(六)
2025072421291733571524_工程量计算规则与方法(六)

(2)石勒脚,按设计图示尺寸以体积计算,扣除单个面积> 0.3㎡ 的孔洞所占体积 。

(3)石墙,同实心砖墙的工程量计算规则。

2025072421291733571524_工程量计算规则与方法(六)

(4)石挡土墙、石柱,按设计图示尺寸以体积计算。石梯膀应按石挡土墙项目编码列项。

2025072421291733571524_工程量计算规则与方法(六)

(5)石栏杆,按设计图示以长度 计算 。

(6)石护坡、石台阶、石坡道,按设计图示尺寸以体积(不含垫层)计算。石台阶项目包括石梯带(垂带),不包括石梯膀。工作内容中综合了铺设垫层

(7)石地沟、明沟,设计图示以中心线长度计算。

高频

轻质墙板(编码:010404)

轻质墙板(编码:010404)

项目名称

工程量计算规则

说明

轻质墙板

按设计图示尺寸以面积计算

轻质墙板应用于框架、框剪结构中的内外墙或隔墙。

轻质保温一体墙板

高频

砌筑工程其他规定

(3)砖石基础的“基础类型”可描述为柱基础、墙基础、管道基础等。墙体项目特征中的“墙体类型”可描述为直形、弧形等,也可按外墙、内墙、女儿墙、围墙等墙体部位进行描述。石砌体的“石料种类”可描述为砂石、青石等;“石料规格”可描述为粗料石、细料石等。

(4)砖墙、砌体墙等的加筋、墙体拉结筋、压砌钢筋网片,应按“混凝土及钢筋混凝土工程”中相关项目编码列项。检查井内的钢爬梯、砖地沟里的钢支架等,按“金属结构工程”中相关项目编码列项。砖(石)地沟、明沟,若设计施工有防水要求时,按“屋面及防水工程”中相关项目编码列项。

砖墙、砌体墙等的加筋、墙体拉结筋、压砌钢筋网片

应按“混凝土及钢筋混凝土工程”中相关项目编码列项。

检查井内的钢爬梯、砖地沟里的钢支架等

应按“金属结构工程”中相关项目编码列项。

砖(石)地沟、明沟,若设计施工有防水要求

应按“屋面及防水工程”中相关项目编码列项。

(5)附墙砌筑的烟囱、通风道、垃圾道应按设计图示尺寸以体积扣除孔洞所占体积)计算,并入所依附的同材质墙体体积内。当设计要求孔洞内需抹灰时,应按“墙、柱面装饰与隔断、幕墙工程”中“零星抹灰”项目编码列项。

(6)砖砌体、砌块墙工作内容中包括了刮缝,不包括勾缝,勾缝需要另列项计算工程量;石砌体工作内容中包括了勾缝

高频

基础及楼地面垫层

1.基础及楼地面垫层(编码:010501)

清单项目设置包括基础垫层楼地面垫层等。

项目名称

工程量计算规则

项目特征

基础垫层

按设计图示尺寸以体积计算。不扣除伸入垫层的桩头所占体积

1.基础形式

2.厚度

3.材料品种、强度要求、配比

楼地面垫层

1.部位

2.厚度

3.材料品种、强度要求、配比

###分页标识###

2025072612012952049660_工程量计算规则与方法(七)2025072612012952049660_工程量计算规则与方法(七)
高频

现浇混凝土构件(编码:010502)

现浇混凝土构件(编码:010502)

砼构件

主要的清单项目

基础

独立基础、条形基础、筏形基础,设备基础,基础联系梁

钢筋混凝土柱、劲性钢筋混凝土柱,钢管混凝土柱

地下室外墙、钢筋混凝土墙

钢筋混凝土梁、劲性钢筋混凝土梁

实心楼板,空心楼板,空心板内置筒芯(箱体),坡屋面板,坡道板,其他板

楼梯

楼梯

二次构件

构造柱、圈梁、过梁、填充混凝土

其他构件

零星构件,挡土墙,电缆沟、地沟,化粪池、检查井,散水、地坪,坡道,台阶

后浇带

后浇带

现浇混凝土构件通用说明

(1)项目特征中的“混凝土种类”可描述为预拌(商品)混凝土、现拌混凝土,清水混凝土、彩色混凝土,防水混凝土、耐酸混凝土,毛石混凝土、轻骨料混凝土等;

(3)现浇混凝土清单项目工作内容中综合了混凝土的输送、浇筑、振捣、养护,即综合单价中应包括混凝土泵送或其他输送方式的价格。

(2)现浇钢筋混凝土构件,均不扣除构件内钢筋、螺栓、预埋铁件、张拉孔道所占体积,但应扣除劲性骨架的型钢所占体积。

2025072612012952049660_工程量计算规则与方法(七)

(1)现浇混凝土基础

砼构件

主要的清单项目

基础

独立基础、条形基础、筏形基础,设备基础,基础联系梁

列项说明

(1)独立桩承台按“独立基础”项目编码列项,承台梁按“基础联系梁”项目编码列项,整片浇筑的桩承台按“筏形基础”项目编码列项。

(3)箱式满堂基础底板按“筏形基础”项目编码列项,其余构件按柱、梁、墙、板相应项目分别编码列项。框架式设备基础按基础、柱、梁、墙、板相应项目分别编码列项。

2025072612012952049660_工程量计算规则与方法(七)2025072612012952049660_工程量计算规则与方法(七)

项目名称

工程量计算规则

项目特征

独立基础

按设计图示尺寸以体积计算。不扣除伸入桩承台的桩头所占体积。与筏形基础一起浇筑的,凸出筏形基础上下表面的其他混凝土构件的体积,并入相应筏形基础体积内(比如筏形基础上的梁或柱墩等)

1.混凝土种类

2.混凝土强度等级

3.基础类型

条形基础

筏形基础

设备基础

按设计图示尺寸以体积计算

1.混凝土种类

2.混凝土强度等级

3.灌浆材料及强度等级

基础联系梁

按设计图示截面面积乘以梁长以体积计算

梁长:所联系基础之间的净长度



说明:独立基础的“基础类型”可描述为普通、杯口、独立桩承台等;条形基础的“基础类型”可描述为板式、梁板式等;筏形基础的“基础类型”可描述为平板式、梁板式等。

2025072612012952049660_工程量计算规则与方法(七)
2025072612012952049660_工程量计算规则与方法(七)

(2)现浇混凝土柱与墙

砼构件

主要的清单项目

钢筋混凝土柱、劲性钢筋混凝土柱,钢管混凝土柱

地下室外墙、钢筋混凝土墙

列项说明

(1)异形柱水平各方向上截面高度厚度之比均大于4,按“钢筋混凝土墙”项目编码列项

(2)建筑物中,起挡土作用的地下室外围护墙按“地下室外墙”项目编码列项,其余现浇混凝土墙按“钢筋混凝土墙”项目编码列项。钢筋混凝土墙除剪力墙身外,还包括剪力墙柱和剪力墙梁。

2025072612012952049660_工程量计算规则与方法(七)

项目名称

工程量计算规则

项目特征

钢筋混凝土柱

按设计断面面积乘以柱高以体积计算。扣除劲性钢骨架所占体积,附着在柱上的牛腿并入柱体积内。

柱高:柱基上表面至柱顶之间的高度,其楼层分界线为各层楼板上表面,其与柱帽的分界线为柱帽下表面

劲性钢筋混凝土柱

钢管混凝土柱

按需浇筑混凝土的钢管内截面面积乘以钢管高度以体积计算

1.混凝土种类

2.混凝土强度等级

3.填充形式

4.空心率

地下室外墙

按设计图示尺寸以体积计算。扣除门窗洞口及单个面积>0.3㎡的孔洞所占体积,墙柱、墙梁及突出墙面部分并入墙体体积内。

墙高:墙基上表面至墙顶之间的高度,与板相交时,内、外墙高度均算至板顶

墙与柱连接时墙算至柱边,墙与梁连接时墙算至梁底,墙与板连接时板算至墙侧

钢筋混凝土墙

2025072612012952049660_工程量计算规则与方法(七)

钢管混凝土柱的“填充形式”可描述为实心、空心。当填充形式为空心时,需描述空心率

(3)现浇混凝土梁与板

构件

主要的清单项目

钢筋混凝土梁、劲性钢筋混凝土梁

实心楼板,空心楼板,空心板内置筒芯(箱体),坡屋面板,坡道板,其他板

列项说明

(1)钢板上浇筑的混凝土板按“实心楼板”项目编码列项,计算工程量时应扣除钢板所占体积,并计算因压型钢板板面凹凸造成的混凝土体积增减。

(2)屋面板坡度20%时,按“实心楼板”项目编码列项,坡度≥20%时,按“坡屋面板”项目编码列项,并描述坡度。

(3)坡道板是指满足通行要求的架空式坡道。

(4)其他板:挑檐板、天沟板、雨篷板、凸飘窗顶(底)板、凸飘窗侧立板、下挂板、栏板、造型板等

(5)阳台按现浇混凝土梁、板等相应构件分别编码列项。

项目名称

工程量计算规则

项目特征

钢筋混凝土梁

按设计图示尺寸以体积计算。扣除劲性钢骨架所占体积,伸入砌体墙内的梁头、梁垫并入梁体积内。

混凝土种类;混凝土强度等级;坡度(≥20%时描述)

劲性钢筋混凝土梁

2025072612012952049660_工程量计算规则与方法(七)

梁长:①梁与柱相交时,梁长算至柱侧面;②主梁与次梁相交时,次梁长算至主梁侧面。

2025072612012952049660_工程量计算规则与方法(七)

梁高:梁顶部与板相交时,梁高算至板顶;梁中部、底部与板相交时,梁高不扣除板厚。

2025072612012952049660_工程量计算规则与方法(七)

(3)现浇混凝土梁与板

项目名称

工程量计算规则

实心楼板

按设计图示尺寸以体积计算。不扣除单个面积≤0.3㎡的孔洞所占体积,伸入砌体墙内的板头以及板下柱帽并入板体积内。

板与现浇墙、梁相交时,板尺寸算至梁侧面

空心楼板

按设计图示尺寸以体积计算。扣除内置筒芯、箱体部分的体积,板下柱帽并入板体积内。

板与现浇墙、梁相交时,板尺寸算至墙、梁侧面

空心板内置筒芯

按设计图示放置筒芯的长度计算

空心板内置箱体

按设计图示放置箱体的数量(单位:个)计算

2025072612012952049660_工程量计算规则与方法(七)

项目

工程量计算规则

项目特征

坡屋面板

按设计图示尺寸以体积计算。不扣除单个面积≤0.3㎡的孔洞所占体积,伸入砌体墙内的板头以及屋脊八字相交处的加厚混凝土并入板体积内。

坡屋面板与屋面梁相交时,板尺寸算至梁侧面

1.混凝土种类

2.混凝土强度等级

3.坡度

坡道板

按设计图示尺寸以体积计算。

不扣除单个面积≤0.3㎡的孔洞所占体积



项目

工程量计算规则

其他板

按设计图示尺寸以构件净体积计算。依附其上的混凝土上翻线条外凸造型等并入板体积内。

挑檐板、天沟板、雨篷板、凸飘窗顶(底)板、凸飘窗侧立板、下挂板、栏板、造型板等按“其他板”项目分别编码列项。

界限:其他板与楼板、屋面板水平连接时,以外墙外边线为界;与梁水平连接时,以梁外边线为界;与梁、楼板竖向连接时,以梁、楼板上下表面为界

2025072612012952049660_工程量计算规则与方法(七)

(4)楼梯

项目名称

工程量计算规则

项目特征

说明

楼梯

按设计图示尺寸以体积计算。

嵌入砌体墙内的部分并入楼梯体积内。

楼梯包括楼梯梯段楼梯梁、楼梯休息平台平台梁。当楼梯与楼板无楼梯梁连接时,以楼梯的最上一级踏步边缘300mm为界。

架空式混凝土台阶应按“楼梯”项目编码列项

1.混凝土种类

2.混凝土强度等级

3.楼梯形式

楼梯项目的“楼梯形式”可描述为直形、弧形、螺旋、板式、梁式、单跑、双跑、三跑等

2025072612012952049660_工程量计算规则与方法(七)

(5)二次构件

项目名称

工程量计算规则

项目特征

说明

构造柱

按设计断面面积乘以柱高以体积计算。与砌体嵌接部分(马牙槎)并入柱体积内。

柱高:1.非通长构造柱高度,自其生根构件(基础、基础圈梁、下部梁、下部板等)的上表面算至其锚固构件(上部梁、上部板等)的下表面;2.通长构造柱高度自其生根构件的上表面算至柱顶。

圈梁

按设计图示截面面积乘以梁长以体积计算。遇洞口变截面部分并入圈梁体积内。圈梁与构造柱连接时,梁长算至构造柱不含马牙槎的侧面

过梁

按设计图示截面面积乘以梁长以体积计算。梁长按设计规定计算,设计无规定时,按梁下洞口宽度两端各加250mm

填充混凝土

按设计图示填充部位的尺寸,以体积计算

混凝土种类;混凝土强度等级;填充部位

填充混凝土项目适用于在已完成的结构体内,为满足设计要求而进行的混凝土浇筑。

2025072612012952049660_工程量计算规则与方法(七)2025072612012952049660_工程量计算规则与方法(七)

(6)其他构件

砼构件

主要的清单项目

其他构件

零星现浇构件,挡土墙,电缆沟、地沟,化粪池、检查井,散水、地坪,坡道,台阶

项目划分

扶手、压顶、小型池槽、垫块、门窗框及其他单体体积0.1m³的同类构件,按“零星现浇构件”项目分别编码列项,并描述构件名称。

2025072612012952049660_工程量计算规则与方法(七)

项目名称

工程量计算规则

零星现浇构件

按设计图示尺寸以构件净体积计算。

挡土墙

按设计图示尺寸以体积计算。不扣除泄水孔所占体积,墙垛及突出墙面部分并入墙体体积内

电缆沟、地沟

按设计图示尺寸以中心线长度计算。工作内容中综合了地基夯实、垫层等内容。

化粪池、检查井

按设计图示数量(单位:座)计算。工作内容不包括图集中的管道、支架、预制盖板、预制井圈。其预制构件、钢筋、模板应按本附录相应清单项目另行编码列项。

项目名称

工程量计算规则

散水、地坪

按设计图示尺寸以水平投影面积计算。工作内容中综合了地基夯实、垫层等内容。

坡道

按设计图示尺寸以斜面积计算。工作内容中综合了地基夯实、垫层等内容。

台阶

按设计图示尺寸以水平投影面积计算。与上部平台相连时,算至最上一级踏步踏面该踏面无设计宽度时,按下一级踏面宽度计算。工作内容中综合了地基夯实、垫层等内容。

(7)后浇带

项目名称

工程量计算规则

后浇带

按设计图示尺寸以体积计算。工作内容中综合了设置钢丝网或快速收口板留置后浇带。

2025072612012952049660_工程量计算规则与方法(七)
高频

一般预制混凝土构件(编码:010503)

一般预制混凝土构件(编码:010503)

砼构件

主要的清单项目

矩形柱、异型柱

矩形梁、异型梁、拱形梁、过梁、吊车梁、其他梁

屋架

屋架、天窗架

实心条板、空心条板、大型板、盖板、井圈

其他

垃圾道、通风道、烟道、其他构件

说明:一般预制混凝土构件的工作内容中不包含使用大型垂直运输机械进行的吊装工作,大型垂直运输机械的使用应包含在措施项目中。

(1)预制柱和梁

项目名称

工程量计算规则

项目特征

矩形柱、异型柱;矩形梁、异型梁、拱形梁、过梁、吊车梁、其他梁

按设计图示尺寸以体积计算

1.图代号

2.混凝土强度等级

3.砂浆(细石混凝土)种类及强度等级

(2)屋架、天窗架

项目名称

工程量计算规则

项目特征

说明

屋 架

按设计图示尺寸以体积计算

1.屋架形式/天窗架组成

2.图代号

3.混凝土强度等级

4.砂浆(细石混凝土)种类及强度等级

项目特征中的“屋架形式”可描述为折线型、三角形、锯齿形等;

天窗架

“天窗架组成”可描述为天窗架、端壁板、侧板、上下档、支撑及檩条等;

(3)实心条板、空心条板、大型板等

项目名称

工程量计算规则

项目特征

实心条板

按设计图示尺寸以体积计算。不扣除单个面积≤0.3㎡的孔洞及宽度≤40mm的板缝所占的体积,空心板空洞体积亦不扣除,伸入墙内的板头并入板体积内计算

1.板形式部位

2.图代号

3.混凝土强度等级

4.砂浆(细石混凝土)种类及强度等级

空心条板

大型板

盖板、井圈

按设计图示数量(单位:套)计算

说明

“板的形式”可描述为平板、槽形板、双T板等;“板的部位”可描述为楼板、墙板、屋面板、挑檐板、雨篷板、栏板等;

(4)垃圾道、通风道、烟道及其他构件

项目名称

工程量计算规则

垃圾道、通风道、烟道

按设计图示尺寸以长度计算

其他构件

按设计图示尺寸以体积计算

小型池槽、压顶、扶手、垫块、墩块、隔热板、花格等应按“其他构件”项目分别编码列项,并描述构件名称

4.装配式预制混凝土构件(编码:010504)

砼构件

主要的清单项目

实心柱

单梁、叠合梁

叠合楼板

实心剪力墙板、夹心保温剪力墙板、叠合剪力墙板、外挂墙板、女儿墙

楼梯

楼梯

其他

阳台、凸(飘)窗、空调板、其他构件

叠合后浇砼

叠合梁(板)后浇混凝土、叠合剪力墙后浇混凝土






高频

装配式预制混凝土构件(编码:010504)

装配式预制混凝土构件说明

(1)装配式构件自带钢筋之外的钢筋应按钢筋及螺栓、铁件的相应项目编码列项;

(2)装配式构件安装包括构件固定所需临时支撑的搭设及拆除,如采用特殊工艺,则应在项目特征中描述支撑(含支撑用预埋铁件)的种类及搭设方式;

(3)装配式构件工程量计算规则中的预埋部件,是指预埋钢板、螺栓、套筒、螺母、线盒、电盒、线管、木砖等;

(4)叠合楼板预制板之间的后浇混凝土板带,并入“叠合梁、板后浇混凝土”内计算。

(1)实心柱、单梁、叠合梁

项目名称

工程量计算规则

实心柱

单 梁

叠合梁

按设计图示构件尺寸以体积计算

接缝灌浆层体积并入构件体积内。

不扣除构件内钢筋、预埋部件、预留孔洞、灌浆套筒及后浇键槽所占体积,

构件外露钢筋、连接件及吊环体积亦不增加

(2)叠合楼板

项目名称

工程量计算规则

叠合楼板

按设计图示构件尺寸以体积计算

不扣除构件内钢筋、预埋部件、预留孔洞、构件边缘倒角及后浇键槽所占体积,

构件外露钢筋、连接件及吊环体积亦不增加

(3)实心剪力墙板、夹心保温剪力墙板、叠合剪力墙板

项目名称

工程量计算规则

实心剪力墙板

夹心保温剪力墙板

叠合剪力墙板

按设计图示构件尺寸扣除门窗洞口以体积计算。

坐浆层体积并入构件体积内。

不扣除:

1.构件内钢筋、预埋部件、预留孔洞所占体积

2.灌浆套筒、灌浆孔道及后浇键槽所占体积

3.相邻预制墙板锚环连接处灌浆体积

构件外露钢筋、连接件及吊环体积亦不增加

(4)外挂墙板、女儿墙

项目名称

工程量计算规则

外挂墙板

女儿墙

按设计图示构件尺寸以体积计算

不扣除构件内钢筋、预埋部件、预留孔洞、后浇键槽及预制墙板拼缝所占体积,

构件外露钢筋、连接件及吊环体积亦不增加

(5)楼梯、阳台、凸(飘)窗、空调板、其他构件

项目名称

工程量计算规则

楼梯

阳台

凸(飘)窗

空调板

其他构件

按设计图示构件尺寸以体积计算

不扣除构件内钢筋、预埋部件、预留孔洞、后浇键槽及预制构件拼缝所占体积,

构件外露钢筋、连接件及吊环体积亦不增加

(6)叠合梁、板后浇混凝土和叠合剪力墙后浇混凝土。

项目名称

工程量计算规则

叠合梁、板后浇混凝土

叠合剪力墙后浇混凝土

按设计图示尺寸以体积计算。

不扣除构件内钢筋、预埋部件、预留孔洞所占的体积,

预制构件边缘倒角部分及后浇混凝土键槽部分亦不增加

叠合楼板预制板之间的后浇混凝土板带,应并入“叠合梁、板后浇混凝土”内计算。

高频

混凝土模板(编码:010505)

一般预制混凝土构件(编码:010503)

砼构件

主要的清单项目

矩形柱、异型柱

矩形梁、异型梁、拱形梁、过梁、吊车梁、其他梁

屋架

屋架、天窗架

实心条板、空心条板、大型板、盖板、井圈

其他

垃圾道、通风道、烟道、其他构件

说明:一般预制混凝土构件的工作内容中不包含使用大型垂直运输机械进行的吊装工作,大型垂直运输机械的使用应包含在措施项目中。

(1)预制柱和梁

项目名称

工程量计算规则

项目特征

矩形柱、异型柱;矩形梁、异型梁、拱形梁、过梁、吊车梁、其他梁

按设计图示尺寸以体积计算

1.图代号

2.混凝土强度等级

3.砂浆(细石混凝土)种类及强度等级

(2)屋架、天窗架

项目名称

工程量计算规则

项目特征

说明

屋 架

按设计图示尺寸以体积计算

1.屋架形式/天窗架组成

2.图代号

3.混凝土强度等级

4.砂浆(细石混凝土)种类及强度等级

项目特征中的“屋架形式”可描述为折线型、三角形、锯齿形等;

天窗架

“天窗架组成”可描述为天窗架、端壁板、侧板、上下档、支撑及檩条等;

(3)实心条板、空心条板、大型板等

项目名称

工程量计算规则

项目特征

实心条板

按设计图示尺寸以体积计算。不扣除单个面积≤0.3㎡的孔洞及宽度≤40mm的板缝所占的体积,空心板空洞体积亦不扣除,伸入墙内的板头并入板体积内计算

1.板形式部位

2.图代号

3.混凝土强度等级

4.砂浆(细石混凝土)种类及强度等级

空心条板

大型板

盖板、井圈

按设计图示数量(单位:套)计算

说明

“板的形式”可描述为平板、槽形板、双T板等;“板的部位”可描述为楼板、墙板、屋面板、挑檐板、雨篷板、栏板等;

(4)垃圾道、通风道、烟道及其他构件

项目名称

工程量计算规则

垃圾道、通风道、烟道

按设计图示尺寸以长度计算

其他构件

按设计图示尺寸以体积计算

小型池槽、压顶、扶手、垫块、墩块、隔热板、花格等应按“其他构件”项目分别编码列项,并描述构件名称

4.装配式预制混凝土构件(编码:010504)

砼构件

主要的清单项目

实心柱

单梁、叠合梁

叠合楼板

实心剪力墙板、夹心保温剪力墙板、叠合剪力墙板、外挂墙板、女儿墙

楼梯

楼梯

其他

阳台、凸(飘)窗、空调板、其他构件

叠合后浇砼

叠合梁(板)后浇混凝土、叠合剪力墙后浇混凝土

装配式预制混凝土构件说明

(1)装配式构件自带钢筋之外的钢筋应按钢筋及螺栓、铁件的相应项目编码列项;

(2)装配式构件安装包括构件固定所需临时支撑的搭设及拆除,如采用特殊工艺,则应在项目特征中描述支撑(含支撑用预埋铁件)的种类及搭设方式;

(3)装配式构件工程量计算规则中的预埋部件,是指预埋钢板、螺栓、套筒、螺母、线盒、电盒、线管、木砖等;

(4)叠合楼板预制板之间的后浇混凝土板带,并入“叠合梁、板后浇混凝土”内计算。

(1)实心柱、单梁、叠合梁

项目名称

工程量计算规则

实心柱

单 梁

叠合梁

按设计图示构件尺寸以体积计算

接缝灌浆层体积并入构件体积内。

不扣除构件内钢筋、预埋部件、预留孔洞、灌浆套筒及后浇键槽所占体积,

构件外露钢筋、连接件及吊环体积亦不增加

(2)叠合楼板

项目名称

工程量计算规则

叠合楼板

按设计图示构件尺寸以体积计算

不扣除构件内钢筋、预埋部件、预留孔洞、构件边缘倒角及后浇键槽所占体积,

构件外露钢筋、连接件及吊环体积亦不增加

(3)实心剪力墙板、夹心保温剪力墙板、叠合剪力墙板

项目名称

工程量计算规则

实心剪力墙板

夹心保温剪力墙板

叠合剪力墙板

按设计图示构件尺寸扣除门窗洞口以体积计算。

坐浆层体积并入构件体积内。

不扣除:

1.构件内钢筋、预埋部件、预留孔洞所占体积

2.灌浆套筒、灌浆孔道及后浇键槽所占体积

3.相邻预制墙板锚环连接处灌浆体积

构件外露钢筋、连接件及吊环体积亦不增加

(4)外挂墙板、女儿墙

项目名称

工程量计算规则

外挂墙板

女儿墙

按设计图示构件尺寸以体积计算

不扣除构件内钢筋、预埋部件、预留孔洞、后浇键槽及预制墙板拼缝所占体积,

构件外露钢筋、连接件及吊环体积亦不增加

(5)楼梯、阳台、凸(飘)窗、空调板、其他构件

项目名称

工程量计算规则

楼梯

阳台

凸(飘)窗

空调板

其他构件

按设计图示构件尺寸以体积计算

不扣除构件内钢筋、预埋部件、预留孔洞、后浇键槽及预制构件拼缝所占体积,

构件外露钢筋、连接件及吊环体积亦不增加

混凝土模板(编码:010505)

清单项目设置包括垫层模板、基础模板、基础联系梁模板、柱面模板、墙面模板、梁 模板、楼板(屋面板、坡道板)模板、其他板模板、柱帽模板、楼梯模板、构造柱模板、 圈梁模板、过梁模板、零星现浇构件模板、挡土墙模板、井(池)模板、电缆沟(地沟)模板、台阶模板、后浇带模板、叠合构件后浇混凝土模板等。

混凝土模板共性问题:

(1)设计图纸或交工标准对现浇混凝土构件表面有特殊要求的,如清水混凝土、表面纹饰造型混凝土等,其模板项目特征中需增加“混凝土表面要求”;设计图纸要求使用定制模板浇筑异型混凝土构件的,其模板项目特征中需增加“模板定制要求”;发包人对模板材质、支模方式等有特殊要求的,可在项目特征中补充描述。

(2)模板的工程量计算规则除构造柱外,均按与构件的接触面积计算。构造柱按混凝土外露宽度乘以柱高以面积计算,与砌体嵌接处按混凝土外露面最大宽度计算。

2025072612012952049660_工程量计算规则与方法(八)

(3)墙与柱连接时算至柱边;墙与梁连接时墙算至梁底;墙与板连接时板算至墙侧;柱、墙、梁、板、栏板相互连接的重叠部分,应扣除重叠部分的模板面积。

2025072612012952049660_工程量计算规则与方法(八)

(4)项目特征中的“模板形式”可描述为直形模板、倾斜模板(适用于坡度≥20%的构件斜面)、弧形模板(适用于半径≤12m的构件弧面)、拱形模板等。

(1)垫层模板

项目名称

工程量计算规则

项目特征

垫层模板

按模板与现浇混凝土垫层的接触面积计算

模板部位

说明:浇筑混凝土地坪、散水、坡道如使用模板,应按“垫层模板”项目编码列项

2025072612012952049660_工程量计算规则与方法(八)

(2)基础模板

项目名称

工程量计算规则

项目特征

基础模板、基础联系梁模板

按模板与现浇混凝土构件的接触面积计算

需要描述基础类型。类型不一样的要分别列项计算工程量。

2025072612012952049660_工程量计算规则与方法(八)

(3)柱面模板、墙面模板

项目名称

工程量计算规则

柱面模板

按模板与现浇混凝土构件的接触面积计算。

若柱上有柱帽,则柱帽模板另列项计算工程量,也是按模板与现浇混凝土构件的接触面积计算。

墙面模板

按模板与现浇混凝土构件的接触面积计算。

扣除门窗洞口及单个面积>0.3㎡的孔洞所占面积,洞侧壁面积并入计算;

不扣除单个面积≤0.3㎡的孔洞所占的面积,洞侧壁面积亦不计算

(4)梁模板、楼板模板

项目名称

工程量计算规则

梁模板

按模板与现浇混凝土构件的接触面积计算。

梁板连接时,边缘处梁侧模不扣除板厚

楼板模板

屋面板模板

坡道板模板

其他板模板

按模板与现浇混凝土构件的接触面积计算。

扣除单个面积>0.3㎡的孔洞所占面积,洞侧壁面积并入计算;

不扣除单个面积≤0.3㎡的孔洞所占的面积,洞侧壁面积亦不计算

2025072612012952049660_工程量计算规则与方法(八)

边缘处梁侧模不扣除板厚,中间的梁要扣除板厚

(5)柱帽模板、楼梯模板

项目名称

工程量计算规则

柱帽模板

按模板与现浇混凝土构件的接触面积计算

楼梯模板

按模板与现浇混凝土构件的接触面积计算。项目特征描述:楼梯形式;模板形式

2025072612012952049660_工程量计算规则与方法(八)

(6)构造柱模板、圈梁模板、过梁模板

项目名称

工程量计算规则

构造柱模板

按混凝土外露宽度乘以柱高以面积计算。

与砌体嵌接处按混凝土外露面最大宽度计算

圈梁模板

按模板与现浇混凝土构件的接触面积计算。

圈梁与构造柱连接时,梁长算至构造柱(含马牙槎)的侧面

过梁模板

按模板与现浇混凝土构件的接触面积计算。

过梁梁长设计无规定时,按梁下洞口宽度两端各加250mm,计算侧模面积

2025072612012952049660_工程量计算规则与方法(八)

(7)其他构件模板

项目名称

工程量计算规则

零星现浇构件模板

按模板与现浇混凝土构件的接触面积计算

“零星现浇构件”是指“扶手、压顶、小型池槽、垫块、门框及其他单体体积≤0.1m³的同类构件”

项目名称

工程量计算规则

挡土墙模板

按模板与现浇混凝土构件的接触面积计算。不扣除单个面积≤0.3m²的孔洞所占的面积,洞侧壁模板亦不增加

井(池)模板

按模板与现浇混凝土构件的接触面积计算

电缆沟、地沟模板

按模板与现浇混凝土构件的接触面积计算

项目名称

工程量计算规则

台阶模板

按模板与现浇混凝土构件的接触面积计算

后浇带模板

按模板与后浇带的接触面积计算

叠合构件后浇混凝土模板

按模板与后浇混凝土构件的接触面积计算

(6)叠合梁、板后浇混凝土和叠合剪力墙后浇混凝土。

项目名称

工程量计算规则

叠合梁、板后浇混凝土

叠合剪力墙后浇混凝土

按设计图示尺寸以体积计算。

不扣除构件内钢筋、预埋部件、预留孔洞所占的体积,

预制构件边缘倒角部分及后浇混凝土键槽部分亦不增加

叠合楼板预制板之间的后浇混凝土板带,应并入“叠合梁、板后浇混凝土”内计算。

高频

钢筋及螺栓、铁件(编码:010506)

钢筋及螺栓、铁件(编码:010506)

清单项目设置包括现浇混凝土基础及联系梁钢筋、现浇混凝土柱钢筋、现浇混凝土地下室外墙钢筋、现浇混凝土墙钢筋、现浇混凝土梁钢筋、现浇混凝土楼板及屋面板钢筋、 现浇混凝土坡道板钢筋、现浇混凝土其他板钢筋、现浇混凝土楼梯钢筋、现浇混凝土二次结构钢筋、现浇混凝土零星构件钢筋、现浇混凝土挡土墙钢筋、现浇混凝土散水坡道钢筋、现浇混凝土地坪钢筋、现浇混凝土台阶钢筋、叠合构件后浇混凝土钢筋、砌体工程内配钢筋、屋面刚性层内配钢筋、装饰工程内配钢筋、钢筋网片、钢筋笼、预应力钢筋、 钢丝网螺栓、预埋铁件、结构抗(隔)震支座、阻尼器等。

(1)钢筋及螺栓、铁件说明:

1)现浇混凝土构件的钢筋,按构件的钢筋项目分别编码列项。一般预制混凝土构件及装配式预制混凝土构件中的钢筋,包含在相应构件中,不单独列项计量。

清单示例:区分不同构件不同规格列项

序号

项目编码

项目名称

项目特征描述

计量单位

工程量

金额(元)

综合单价

合价

3

010506001001

现浇混凝土基础及联系梁钢筋

1.钢筋种类、规格:现浇构件III级螺纹钢Ф10

2.钢筋单价暂定5300元/t

3.其他详见图纸

t

8.82





4

010506001002

现浇混凝土基础及联系梁钢筋

1.钢筋种类、规格:现浇构件级III级螺纹钢Ф22

2.钢筋单价暂定5300元/t

3.其他详见图纸

t

20.50





2)各钢筋项目的工作内容均应包含相应的措施钢筋钢筋的制作包含钢筋清理、调直、切断、弯曲成型等全部制作工序;钢筋的安装、固定包含基层清理及钢筋就位、定位、支撑、绑扎、焊接等全部安装工序;钢筋的连接包含搭接、焊接、机械连接、检查清理等全部连接工序。

3)伸出各现浇构件的锚固钢筋,按设计要求确定长度,并入该构件的钢筋工程量内。

4)各钢筋项目除设计(包括规范规定)标明的搭接外,其他施工搭接(如定尺搭接)不计算工程量。

5)各钢筋项目均不计算非设计要求的马凳筋、斜撑筋、抗浮筋、垫铁等措施钢筋的工程量。

6)非设计要求的植筋,均不单独列项计量。如设计有要求时,应按对应构件钢筋项目分别编码列项,并增加对植入要求的描述。

(2)主要的工程量计算规则

项目名称

工程量计算规则

项目特征

现浇混凝土基础及联系梁钢筋

按设计图示钢筋中心线长度乘以单位理论质量计算。

设计(包括规范规定)标明的搭接和锚固长度应并入计算

钢筋种类、规格



现浇混凝土柱钢筋

现浇混凝土地下室外墙钢筋

现浇混凝土墙钢筋

现浇混凝土梁钢筋

现浇混凝土楼板及屋面板钢筋

现浇混凝土坡道板钢筋

现浇混凝土其他板钢筋

现浇混凝土楼梯钢筋

项目名称

工程量计算规则

现浇混凝土二次结构钢筋

按设计图示钢筋中心线长度乘以单位理论质量计算。

设计(包括规范规定)标明的搭接和锚固长度应并入计算

现浇混凝土零星构件钢筋

现浇混凝土挡土墙钢筋

现浇混凝土散水、坡道钢筋

现浇混凝土地坪钢筋

现浇混凝土台阶钢筋

说明:构造柱、圈梁、过梁等构件的钢筋,按“现浇混凝土二次结构钢筋”项目编码列项

现浇混凝土井、池及电缆沟、地沟中的钢筋,按“现浇混凝土零星构件钢筋”项目编码列项;

项目名称

工程量计算规则

叠合构件后浇混凝土钢筋

按设计图示钢筋中心线长度乘以单位理论质量计算。

叠合预制构件伸入后浇部分的钢筋不计算,相邻现浇构件伸入后浇部分的预留钢筋不并入计算

砌体工程内配钢筋

按设计图示钢筋中心线长度或设计(含规范)要求的钢筋计算长度乘以单位理论质量计算。

设计(包括规范规定)标明的搭接和锚固长度应并入计算

屋面刚性层内配钢筋

按设计图示钢筋中心线长度或设计(含图集)要求的钢筋计算长度乘以单位理论质量计算

装饰工程内配钢筋

按设计图示钢筋中心线长度或设计(含图集)要求的钢筋计算长度乘以单位理论质量计算

钢筋网片

按设计图示钢筋网面积乘以单位理论质量计算

说明:各构件及分部工程中如使用成型钢筋网、成品钢丝网,按“钢筋网片”“钢丝网”项目编码列项;

项目名称

工程量计算规则

钢筋笼

按设计图示钢筋中心线长度乘以单位理论质量计算。设计(包括规范规定)标明的搭接应计算在内,灌注桩允许超灌长度内的钢筋应并入计算

说明:地下连续墙、灌注桩的钢筋,按“钢筋笼”项目编码列项

项目名称

工程量计算规则

项目特征

预应力钢筋

按设计图示钢筋(丝束、绞线)中心线长度乘以单位理论质量计算

1.钢筋(丝束、绞线)种类、规格

2.锚具种类

3.张拉方式

4.砂浆强度等级

说明:

1.预应力钢筋、钢丝束、钢绞线应区分材料种类、规格等项目特征分别编码列项。

2.综合单价中应综合锚具安装、孔道灌浆等内容。

项目名称

工程量计算规则

钢丝网

按设计(包括规范规定)要求以面积计算

2025072612012952049660_工程量计算规则与方法(八)

项目名称

工程量计算规则

螺栓

按设计(包括规范规定)要求以数量(单位:套)计算

预埋铁件

按设计图示尺寸以质量计算

结构抗(隔)震支座

按设计图示数量(数量:套)计算

说明:现浇混凝土中的预埋螺栓、锚入混凝土结构的化学螺栓、因特殊需要留置在混凝土内不周转使用的对拉螺栓,按本附录中“螺栓”项目编码列项;钢结构中使用的螺栓,应执行本标准附录F金属结构工程相应规定。

2025072612012952049660_工程量计算规则与方法(八)
高频

现浇混凝土构件通用说明

现浇混凝土构件通用说明

(1)项目特征中的“混凝土种类”可描述为预拌(商品)混凝土、现拌混凝土,清水混凝土、彩色混凝土,防水混凝土、耐酸混凝土,毛石混凝土、轻骨料混凝土等;

(3)现浇混凝土清单项目工作内容中综合了混凝土的输送、浇筑、振捣、养护,即综合单价中应包括混凝土泵送或其他输送方式的价格。

(2)现浇钢筋混凝土构件,均不扣除构件内钢筋、螺栓、预埋铁件、张拉孔道所占体积,但应扣除劲性骨架的型钢所占体积。

高频

现浇钢筋混凝土基础说明

现浇混凝土基础

砼构件

主要的清单项目

基础

独立基础、条形基础、筏形基础,设备基础,基础联系梁

列项说明

(1)独立桩承台按“独立基础”项目编码列项,承台梁按“基础联系梁”项目编码列项,整片浇筑的桩承台按“筏形基础”项目编码列项。

(3)箱式满堂基础底板按“筏形基础”项目编码列项,其余构件按柱、梁、墙、板相应项目分别编码列项。框架式设备基础按基础、柱、梁、墙、板相应项目分别编码列项。

###分页标识###

2025072612012952049660_工程量计算规则与方法(七)2025072612012952049660_工程量计算规则与方法(七)

###分页标识###

项目名称

工程量计算规则

项目特征

独立基础

按设计图示尺寸以体积计算。不扣除伸入桩承台的桩头所占体积。与筏形基础一起浇筑的,凸出筏形基础上下表面的其他混凝土构件的体积,并入相应筏形基础体积内(比如筏形基础上的梁或柱墩等)

1.混凝土种类

2.混凝土强度等级

3.基础类型

条形基础

筏形基础

设备基础

按设计图示尺寸以体积计算

1.混凝土种类

2.混凝土强度等级

3.灌浆材料及强度等级

基础联系梁

按设计图示截面面积乘以梁长以体积计算

梁长:所联系基础之间的净长度



说明:独立基础的“基础类型”可描述为普通、杯口、独立桩承台等;条形基础的“基础类型”可描述为板式、梁板式等;筏形基础的“基础类型”可描述为平板式、梁板式等。

高频

现浇钢筋混凝土柱、墙说明

现浇混凝土柱与墙

砼构件

主要的清单项目

钢筋混凝土柱、劲性钢筋混凝土柱,钢管混凝土柱

地下室外墙、钢筋混凝土墙

列项说明

(1)异形柱水平各方向上截面高度厚度之比均大于4,按“钢筋混凝土墙”项目编码列项

(2)建筑物中,起挡土作用的地下室外围护墙按“地下室外墙”项目编码列项,其余现浇混凝土墙按“钢筋混凝土墙”项目编码列项。钢筋混凝土墙除剪力墙身外,还包括剪力墙柱和剪力墙梁。

2025072612012952049660_工程量计算规则与方法(七)

项目名称

工程量计算规则

项目特征

钢筋混凝土柱

按设计断面面积乘以柱高以体积计算。扣除劲性钢骨架所占体积,附着在柱上的牛腿并入柱体积内。

柱高:柱基上表面至柱顶之间的高度,其楼层分界线为各层楼板上表面,其与柱帽的分界线为柱帽下表面

劲性钢筋混凝土柱

钢管混凝土柱

按需浇筑混凝土的钢管内截面面积乘以钢管高度以体积计算

1.混凝土种类

2.混凝土强度等级

3.填充形式

4.空心率

地下室外墙

按设计图示尺寸以体积计算。扣除门窗洞口及单个面积>0.3㎡的孔洞所占体积,墙柱、墙梁及突出墙面部分并入墙体体积内。

墙高:墙基上表面至墙顶之间的高度,与板相交时,内、外墙高度均算至板顶

墙与柱连接时墙算至柱边,墙与梁连接时墙算至梁底,墙与板连接时板算至墙侧

钢筋混凝土墙

2025072612012952049660_工程量计算规则与方法(七)

钢管混凝土柱的“填充形式”可描述为实心、空心。当填充形式为空心时,需描述空心率

高频

现浇钢筋混凝土梁、板说明

现浇混凝土梁与板

构件

主要的清单项目

钢筋混凝土梁、劲性钢筋混凝土梁

实心楼板,空心楼板,空心板内置筒芯(箱体),坡屋面板,坡道板,其他板

列项说明

(1)钢板上浇筑的混凝土板按“实心楼板”项目编码列项,计算工程量时应扣除钢板所占体积,并计算因压型钢板板面凹凸造成的混凝土体积增减。

(2)屋面板坡度20%时,按“实心楼板”项目编码列项,坡度≥20%时,按“坡屋面板”项目编码列项,并描述坡度。

(3)坡道板是指满足通行要求的架空式坡道。

(4)其他板:挑檐板、天沟板、雨篷板、凸飘窗顶(底)板、凸飘窗侧立板、下挂板、栏板、造型板等

(5)阳台按现浇混凝土梁、板等相应构件分别编码列项。

项目名称

工程量计算规则

项目特征

钢筋混凝土梁

按设计图示尺寸以体积计算。扣除劲性钢骨架所占体积,伸入砌体墙内的梁头、梁垫并入梁体积内。

混凝土种类;混凝土强度等级;坡度(≥20%时描述)

劲性钢筋混凝土梁

2025072612012952049660_工程量计算规则与方法(七)

梁长:①梁与柱相交时,梁长算至柱侧面;②主梁与次梁相交时,次梁长算至主梁侧面。

2025072612012952049660_工程量计算规则与方法(七)

梁高:梁顶部与板相交时,梁高算至板顶;梁中部、底部与板相交时,梁高不扣除板厚。

2025072612012952049660_工程量计算规则与方法(七)
高频

现浇钢筋混凝土构件的其他说明

项目

工程量计算规则

项目特征

坡屋面板

按设计图示尺寸以体积计算。不扣除单个面积≤0.3㎡的孔洞所占体积,伸入砌体墙内的板头以及屋脊八字相交处的加厚混凝土并入板体积内。

坡屋面板与屋面梁相交时,板尺寸算至梁侧面

1.混凝土种类

2.混凝土强度等级

3.坡度

坡道板

按设计图示尺寸以体积计算。

不扣除单个面积≤0.3㎡的孔洞所占体积





项目

工程量计算规则

其他板

按设计图示尺寸以构件净体积计算。依附其上的混凝土上翻线条外凸造型等并入板体积内。

挑檐板、天沟板、雨篷板、凸飘窗顶(底)板、凸飘窗侧立板、下挂板、栏板、造型板等按“其他板”项目分别编码列项。

界限:其他板与楼板、屋面板水平连接时,以外墙外边线为界;与梁水平连接时,以梁外边线为界;与梁、楼板竖向连接时,以梁、楼板上下表面为界

(4)楼梯

项目名称

工程量计算规则

项目特征

说明

楼梯

按设计图示尺寸以体积计算。

嵌入砌体墙内的部分并入楼梯体积内。

楼梯包括楼梯梯段楼梯梁、楼梯休息平台平台梁。当楼梯与楼板无楼梯梁连接时,以楼梯的最上一级踏步边缘300mm为界。

架空式混凝土台阶应按“楼梯”项目编码列项

1.混凝土种类

2.混凝土强度等级

3.楼梯形式

楼梯项目的“楼梯形式”可描述为直形、弧形、螺旋、板式、梁式、单跑、双跑、三跑等

(5)二次构件

项目名称

工程量计算规则

项目特征

说明

构造柱

按设计断面面积乘以柱高以体积计算。与砌体嵌接部分(马牙槎)并入柱体积内。

柱高:1.非通长构造柱高度,自其生根构件(基础、基础圈梁、下部梁、下部板等)的上表面算至其锚固构件(上部梁、上部板等)的下表面;2.通长构造柱高度自其生根构件的上表面算至柱顶。

圈梁

按设计图示截面面积乘以梁长以体积计算。遇洞口变截面部分并入圈梁体积内。圈梁与构造柱连接时,梁长算至构造柱不含马牙槎的侧面

过梁

按设计图示截面面积乘以梁长以体积计算。梁长按设计规定计算,设计无规定时,按梁下洞口宽度两端各加250mm

填充混凝土

按设计图示填充部位的尺寸,以体积计算

混凝土种类;混凝土强度等级;填充部位

填充混凝土项目适用于在已完成的结构体内,为满足设计要求而进行的混凝土浇筑。

其他构件

砼构件

主要的清单项目

其他构件

零星现浇构件,挡土墙,电缆沟、地沟,化粪池、检查井,散水、地坪,坡道,台阶

项目划分

扶手、压顶、小型池槽、垫块、门窗框及其他单体体积0.1m³的同类构件,按“零星现浇构件”项目分别编码列项,并描述构件名称。

2025072612012952049660_工程量计算规则与方法(七)

项目名称

工程量计算规则

零星现浇构件

按设计图示尺寸以构件净体积计算。

挡土墙

按设计图示尺寸以体积计算。不扣除泄水孔所占体积,墙垛及突出墙面部分并入墙体体积内

电缆沟、地沟

按设计图示尺寸以中心线长度计算。工作内容中综合了地基夯实、垫层等内容。

化粪池、检查井

按设计图示数量(单位:座)计算。工作内容不包括图集中的管道、支架、预制盖板、预制井圈。其预制构件、钢筋、模板应按本附录相应清单项目另行编码列项。

项目名称

工程量计算规则

散水、地坪

按设计图示尺寸以水平投影面积计算。工作内容中综合了地基夯实、垫层等内容。

坡道

按设计图示尺寸以斜面积计算。工作内容中综合了地基夯实、垫层等内容。

台阶

按设计图示尺寸以水平投影面积计算。与上部平台相连时,算至最上一级踏步踏面该踏面无设计宽度时,按下一级踏面宽度计算。工作内容中综合了地基夯实、垫层等内容。

(7)后浇带

项目名称

工程量计算规则

后浇带

按设计图示尺寸以体积计算。工作内容中综合了设置钢丝网或快速收口板留置后浇带。

高频

一般预制混凝土构件说明

一般预制混凝土构件(编码:010503)

砼构件

主要的清单项目

矩形柱、异型柱

矩形梁、异型梁、拱形梁、过梁、吊车梁、其他梁

屋架

屋架、天窗架

实心条板、空心条板、大型板、盖板、井圈

其他

垃圾道、通风道、烟道、其他构件

说明:一般预制混凝土构件的工作内容中不包含使用大型垂直运输机械进行的吊装工作,大型垂直运输机械的使用应包含在措施项目中。

(1)预制柱和梁

项目名称

工程量计算规则

项目特征

矩形柱、异型柱;矩形梁、异型梁、拱形梁、过梁、吊车梁、其他梁

按设计图示尺寸以体积计算

1.图代号

2.混凝土强度等级

3.砂浆(细石混凝土)种类及强度等级

(2)屋架、天窗架

项目名称

工程量计算规则

项目特征

说明

屋 架

按设计图示尺寸以体积计算

1.屋架形式/天窗架组成

2.图代号

3.混凝土强度等级

4.砂浆(细石混凝土)种类及强度等级

项目特征中的“屋架形式”可描述为折线型、三角形、锯齿形等;

天窗架

“天窗架组成”可描述为天窗架、端壁板、侧板、上下档、支撑及檩条等;

(3)实心条板、空心条板、大型板等

项目名称

工程量计算规则

项目特征

实心条板

按设计图示尺寸以体积计算。不扣除单个面积≤0.3㎡的孔洞及宽度≤40mm的板缝所占的体积,空心板空洞体积亦不扣除,伸入墙内的板头并入板体积内计算

1.板形式部位

2.图代号

3.混凝土强度等级

4.砂浆(细石混凝土)种类及强度等级

空心条板

大型板

盖板、井圈

按设计图示数量(单位:套)计算

说明

“板的形式”可描述为平板、槽形板、双T板等;“板的部位”可描述为楼板、墙板、屋面板、挑檐板、雨篷板、栏板等;

(4)垃圾道、通风道、烟道及其他构件

项目名称

工程量计算规则

垃圾道、通风道、烟道

按设计图示尺寸以长度计算

其他构件

按设计图示尺寸以体积计算

小型池槽、压顶、扶手、垫块、墩块、隔热板、花格等应按“其他构件”项目分别编码列项,并描述构件名称

高频

配式预制混凝土构件说明

装配式预制混凝土构件(编码:010504)

砼构件

主要的清单项目

实心柱

单梁、叠合梁

叠合楼板

实心剪力墙板、夹心保温剪力墙板、叠合剪力墙板、外挂墙板、女儿墙

楼梯

楼梯

其他

阳台、凸(飘)窗、空调板、其他构件

叠合后浇砼

叠合梁(板)后浇混凝土、叠合剪力墙后浇混凝土

装配式预制混凝土构件说明

(1)装配式构件自带钢筋之外的钢筋应按钢筋及螺栓、铁件的相应项目编码列项;

(2)装配式构件安装包括构件固定所需临时支撑的搭设及拆除,如采用特殊工艺,则应在项目特征中描述支撑(含支撑用预埋铁件)的种类及搭设方式;

(3)装配式构件工程量计算规则中的预埋部件,是指预埋钢板、螺栓、套筒、螺母、线盒、电盒、线管、木砖等;

(4)叠合楼板预制板之间的后浇混凝土板带,并入“叠合梁、板后浇混凝土”内计算。

(1)实心柱、单梁、叠合梁

项目名称

工程量计算规则

实心柱

单 梁

叠合梁

按设计图示构件尺寸以体积计算

接缝灌浆层体积并入构件体积内。

不扣除构件内钢筋、预埋部件、预留孔洞、灌浆套筒及后浇键槽所占体积,

构件外露钢筋、连接件及吊环体积亦不增加

(2)叠合楼板

项目名称

工程量计算规则

叠合楼板

按设计图示构件尺寸以体积计算

不扣除构件内钢筋、预埋部件、预留孔洞、构件边缘倒角及后浇键槽所占体积,

构件外露钢筋、连接件及吊环体积亦不增加

(3)实心剪力墙板、夹心保温剪力墙板、叠合剪力墙板

项目名称

工程量计算规则

实心剪力墙板

夹心保温剪力墙板

叠合剪力墙板

按设计图示构件尺寸扣除门窗洞口以体积计算。

坐浆层体积并入构件体积内。

不扣除:

1.构件内钢筋、预埋部件、预留孔洞所占体积

2.灌浆套筒、灌浆孔道及后浇键槽所占体积

3.相邻预制墙板锚环连接处灌浆体积

构件外露钢筋、连接件及吊环体积亦不增加

(4)外挂墙板、女儿墙

项目名称

工程量计算规则

外挂墙板

女儿墙

按设计图示构件尺寸以体积计算

不扣除构件内钢筋、预埋部件、预留孔洞、后浇键槽及预制墙板拼缝所占体积,

构件外露钢筋、连接件及吊环体积亦不增加

(5)楼梯、阳台、凸(飘)窗、空调板、其他构件

项目名称

工程量计算规则

楼梯

阳台

凸(飘)窗

空调板

其他构件

按设计图示构件尺寸以体积计算

不扣除构件内钢筋、预埋部件、预留孔洞、后浇键槽及预制构件拼缝所占体积,

构件外露钢筋、连接件及吊环体积亦不增加

(6)叠合梁、板后浇混凝土和叠合剪力墙后浇混凝土。

项目名称

工程量计算规则

叠合梁、板后浇混凝土

叠合剪力墙后浇混凝土

按设计图示尺寸以体积计算。

不扣除构件内钢筋、预埋部件、预留孔洞所占的体积,

预制构件边缘倒角部分及后浇混凝土键槽部分亦不增加

叠合楼板预制板之间的后浇混凝土板带,应并入“叠合梁、板后浇混凝土”内计算。

高频

混凝土模板说明

混凝土模板(编码:010505)

清单项目设置包括垫层模板、基础模板、基础联系梁模板、柱面模板、墙面模板、梁 模板、楼板(屋面板、坡道板)模板、其他板模板、柱帽模板、楼梯模板、构造柱模板、 圈梁模板、过梁模板、零星现浇构件模板、挡土墙模板、井(池)模板、电缆沟(地沟)模板、台阶模板、后浇带模板、叠合构件后浇混凝土模板等。

混凝土模板共性问题:

(1)设计图纸或交工标准对现浇混凝土构件表面有特殊要求的,如清水混凝土、表面纹饰造型混凝土等,其模板项目特征中需增加“混凝土表面要求”;设计图纸要求使用定制模板浇筑异型混凝土构件的,其模板项目特征中需增加“模板定制要求”;发包人对模板材质、支模方式等有特殊要求的,可在项目特征中补充描述。

(2)模板的工程量计算规则除构造柱外,均按与构件的接触面积计算。构造柱按混凝土外露宽度乘以柱高以面积计算,与砌体嵌接处按混凝土外露面最大宽度计算。

(3)墙与柱连接时算至柱边;墙与梁连接时墙算至梁底;墙与板连接时板算至墙侧;柱、墙、梁、板、栏板相互连接的重叠部分,应扣除重叠部分的模板面积。

(4)项目特征中的“模板形式”可描述为直形模板、倾斜模板(适用于坡度≥20%的构件斜面)、弧形模板(适用于半径≤12m的构件弧面)、拱形模板等。

(1)垫层模板

项目名称

工程量计算规则

项目特征

垫层模板

按模板与现浇混凝土垫层的接触面积计算

模板部位

说明:浇筑混凝土地坪、散水、坡道如使用模板,应按“垫层模板”项目编码列项

(2)基础模板

项目名称

工程量计算规则

项目特征

基础模板、基础联系梁模板

按模板与现浇混凝土构件的接触面积计算

需要描述基础类型。类型不一样的要分别列项计算工程量。

2025072612012952049660_工程量计算规则与方法(八)

(3)柱面模板、墙面模板

项目名称

工程量计算规则

柱面模板

按模板与现浇混凝土构件的接触面积计算。

若柱上有柱帽,则柱帽模板另列项计算工程量,也是按模板与现浇混凝土构件的接触面积计算。

墙面模板

按模板与现浇混凝土构件的接触面积计算。

扣除门窗洞口及单个面积>0.3㎡的孔洞所占面积,洞侧壁面积并入计算;

不扣除单个面积≤0.3㎡的孔洞所占的面积,洞侧壁面积亦不计算

(4)梁模板、楼板模板

项目名称

工程量计算规则

梁模板

按模板与现浇混凝土构件的接触面积计算。

梁板连接时,边缘处梁侧模不扣除板厚

楼板模板

屋面板模板

坡道板模板

其他板模板

按模板与现浇混凝土构件的接触面积计算。

扣除单个面积>0.3㎡的孔洞所占面积,洞侧壁面积并入计算;

不扣除单个面积≤0.3㎡的孔洞所占的面积,洞侧壁面积亦不计算

2025072612012952049660_工程量计算规则与方法(八)

边缘处梁侧模不扣除板厚,中间的梁要扣除板厚

(5)柱帽模板、楼梯模板

项目名称

工程量计算规则

柱帽模板

按模板与现浇混凝土构件的接触面积计算

楼梯模板

按模板与现浇混凝土构件的接触面积计算。项目特征描述:楼梯形式;模板形式

2025072612012952049660_工程量计算规则与方法(八)

(6)构造柱模板、圈梁模板、过梁模板

项目名称

工程量计算规则

构造柱模板

按混凝土外露宽度乘以柱高以面积计算。

与砌体嵌接处按混凝土外露面最大宽度计算

圈梁模板

按模板与现浇混凝土构件的接触面积计算。

圈梁与构造柱连接时,梁长算至构造柱(含马牙槎)的侧面

过梁模板

按模板与现浇混凝土构件的接触面积计算。

过梁梁长设计无规定时,按梁下洞口宽度两端各加250mm,计算侧模面积

2025072612012952049660_工程量计算规则与方法(八)

(7)其他构件模板

项目名称

工程量计算规则

零星现浇构件模板

按模板与现浇混凝土构件的接触面积计算

“零星现浇构件”是指“扶手、压顶、小型池槽、垫块、门框及其他单体体积≤0.1m³的同类构件”

项目名称

工程量计算规则

挡土墙模板

按模板与现浇混凝土构件的接触面积计算。不扣除单个面积≤0.3m²的孔洞所占的面积,洞侧壁模板亦不增加

井(池)模板

按模板与现浇混凝土构件的接触面积计算

电缆沟、地沟模板

按模板与现浇混凝土构件的接触面积计算

项目名称

工程量计算规则

台阶模板

按模板与现浇混凝土构件的接触面积计算

后浇带模板

按模板与后浇带的接触面积计算

叠合构件后浇混凝土模板

按模板与后浇混凝土构件的接触面积计算

高频

钢筋及螺栓、铁件说明

清单项目设置包括现浇混凝土基础及联系梁钢筋、现浇混凝土柱钢筋、现浇混凝土地下室外墙钢筋、现浇混凝土墙钢筋、现浇混凝土梁钢筋、现浇混凝土楼板及屋面板钢筋、 现浇混凝土坡道板钢筋、现浇混凝土其他板钢筋、现浇混凝土楼梯钢筋、现浇混凝土二次结构钢筋、现浇混凝土零星构件钢筋、现浇混凝土挡土墙钢筋、现浇混凝土散水坡道钢筋、现浇混凝土地坪钢筋、现浇混凝土台阶钢筋、叠合构件后浇混凝土钢筋、砌体工程内配钢筋、屋面刚性层内配钢筋、装饰工程内配钢筋、钢筋网片、钢筋笼、预应力钢筋、 钢丝网螺栓、预埋铁件、结构抗(隔)震支座、阻尼器等。

(1)钢筋及螺栓、铁件说明:

1)现浇混凝土构件的钢筋,按构件的钢筋项目分别编码列项。一般预制混凝土构件及装配式预制混凝土构件中的钢筋,包含在相应构件中,不单独列项计量。

清单示例:区分不同构件不同规格列项

序号

项目编码

项目名称

项目特征描述

计量单位

工程量

金额(元)

综合单价

合价

3

010506001001

现浇混凝土基础及联系梁钢筋

1.钢筋种类、规格:现浇构件III级螺纹钢Ф10

2.钢筋单价暂定5300元/t

3.其他详见图纸

t

8.82





4

010506001002

现浇混凝土基础及联系梁钢筋

1.钢筋种类、规格:现浇构件级III级螺纹钢Ф22

2.钢筋单价暂定5300元/t

3.其他详见图纸

t

20.50





2)各钢筋项目的工作内容均应包含相应的措施钢筋钢筋的制作包含钢筋清理、调直、切断、弯曲成型等全部制作工序;钢筋的安装、固定包含基层清理及钢筋就位、定位、支撑、绑扎、焊接等全部安装工序;钢筋的连接包含搭接、焊接、机械连接、检查清理等全部连接工序。

3)伸出各现浇构件的锚固钢筋,按设计要求确定长度,并入该构件的钢筋工程量内。

4)各钢筋项目除设计(包括规范规定)标明的搭接外,其他施工搭接(如定尺搭接)不计算工程量。

5)各钢筋项目均不计算非设计要求的马凳筋、斜撑筋、抗浮筋、垫铁等措施钢筋的工程量。

6)非设计要求的植筋,均不单独列项计量。如设计有要求时,应按对应构件钢筋项目分别编码列项,并增加对植入要求的描述。

(2)主要的工程量计算规则

项目名称

工程量计算规则

项目特征

现浇混凝土基础及联系梁钢筋

按设计图示钢筋中心线长度乘以单位理论质量计算。

设计(包括规范规定)标明的搭接和锚固长度应并入计算

钢筋种类、规格



现浇混凝土柱钢筋

现浇混凝土地下室外墙钢筋

现浇混凝土墙钢筋

现浇混凝土梁钢筋

现浇混凝土楼板及屋面板钢筋

现浇混凝土坡道板钢筋

现浇混凝土其他板钢筋

现浇混凝土楼梯钢筋

项目名称

工程量计算规则

现浇混凝土二次结构钢筋

按设计图示钢筋中心线长度乘以单位理论质量计算。

设计(包括规范规定)标明的搭接和锚固长度应并入计算

现浇混凝土零星构件钢筋

现浇混凝土挡土墙钢筋

现浇混凝土散水、坡道钢筋

现浇混凝土地坪钢筋

现浇混凝土台阶钢筋

说明:构造柱、圈梁、过梁等构件的钢筋,按“现浇混凝土二次结构钢筋”项目编码列项

现浇混凝土井、池及电缆沟、地沟中的钢筋,按“现浇混凝土零星构件钢筋”项目编码列项;

项目名称

工程量计算规则

叠合构件后浇混凝土钢筋

按设计图示钢筋中心线长度乘以单位理论质量计算。

叠合预制构件伸入后浇部分的钢筋不计算,相邻现浇构件伸入后浇部分的预留钢筋不并入计算

砌体工程内配钢筋

按设计图示钢筋中心线长度或设计(含规范)要求的钢筋计算长度乘以单位理论质量计算。

设计(包括规范规定)标明的搭接和锚固长度应并入计算

屋面刚性层内配钢筋

按设计图示钢筋中心线长度或设计(含图集)要求的钢筋计算长度乘以单位理论质量计算

装饰工程内配钢筋

按设计图示钢筋中心线长度或设计(含图集)要求的钢筋计算长度乘以单位理论质量计算

钢筋网片

按设计图示钢筋网面积乘以单位理论质量计算

说明:各构件及分部工程中如使用成型钢筋网、成品钢丝网,按“钢筋网片”“钢丝网”项目编码列项;

项目名称

工程量计算规则

钢筋笼

按设计图示钢筋中心线长度乘以单位理论质量计算。设计(包括规范规定)标明的搭接应计算在内,灌注桩允许超灌长度内的钢筋应并入计算

说明:地下连续墙、灌注桩的钢筋,按“钢筋笼”项目编码列项

项目名称

工程量计算规则

项目特征

预应力钢筋

按设计图示钢筋(丝束、绞线)中心线长度乘以单位理论质量计算

1.钢筋(丝束、绞线)种类、规格

2.锚具种类

3.张拉方式

4.砂浆强度等级

说明:

1.预应力钢筋、钢丝束、钢绞线应区分材料种类、规格等项目特征分别编码列项。

2.综合单价中应综合锚具安装、孔道灌浆等内容。

项目名称

工程量计算规则

钢丝网

按设计(包括规范规定)要求以面积计算

2025072612012952049660_工程量计算规则与方法(八)

项目名称

工程量计算规则

螺栓

按设计(包括规范规定)要求以数量(单位:套)计算

预埋铁件

按设计图示尺寸以质量计算

结构抗(隔)震支座

按设计图示数量(数量:套)计算

说明:现浇混凝土中的预埋螺栓、锚入混凝土结构的化学螺栓、因特殊需要留置在混凝土内不周转使用的对拉螺栓,按本附录中“螺栓”项目编码列项;钢结构中使用的螺栓,应执行本标准附录F金属结构工程相应规定。

高频

纵向钢筋图示长度的计算

1.纵向钢筋图示长度的计算。

2025072612012952049660_工程量计算规则与方法(八)

1)混凝土保护层厚度。混凝土保护层是结构构件中最外层钢筋外边缘至构件表面范围用于保护钢筋的混凝土。根据《混凝土结构设计标准》GB/T 50010 的规定,构件中受力钢筋的保护层厚度不应小于钢筋的公称直径d;设计使用年限为50年的混凝土结构,最外层钢筋的保护层厚度应符合下表规定;设计使用年限为100年的混凝土结构,最外层钢筋的保护层厚度不应小于下表中数值的1. 4

2025072612012952049660_工程量计算规则与方法(九)

(2)弯起钢筋增加长度

表 弯起钢筋增加长度计算表

(3)钢筋弯钩增加长度

HPB300钢筋,内径2.5d;HRB400,内径4d)。

2025072612012952049660_工程量计算规则与方法(九)

4)钢筋的锚固长度。(查表)

5)纵向受拉钢筋的搭接长度。(查表)

高频

箍筋长度的计算

箍筋长度的计算。

箍筋长度=箍筋中心线长度+2×弯钩增加长度

双肢箍单根长度=构件截面周长-8×保护层厚-4×箍筋直径+2×弯钩增加长度

箍筋根数=箍筋分布长度/箍筋间距+1(取整+1)

2025072612012952049660_工程量计算规则与方法(九)

对一般结构构件,箍筋弯钩的弯折角度不应小于90°,弯折后平直段长度不应小于箍筋直径的5

注:斜弯钩增加长度=0.5d+5d=5.5d

2025072612012952049660_工程量计算规则与方法(九)

对有抗震设防要求或设计有专门要求的结构构件,箍筋弯钩的弯折角度不应小于135°弯折后平直段长度不应小于箍筋直径的max10倍和75mm

所以HPB300作有抗震设防要求结构箍筋时:

斜弯钩增加长度=1.9d+max10d75mm

2025072612012952049660_工程量计算规则与方法(九)
高频

平法钢筋工程量计算方法

平法钢筋工程量计算方法

(1)上部贯通钢筋长度计算:上部贯通钢筋长度=通跨净长+两端支座锚固长度+搭接长度



2025072612012952049660_工程量计算规则与方法(九)
2025072612012952049660_工程量计算规则与方法(九)

平法钢筋工程量计算方法

(1)上部贯通钢筋长度计算:上部贯通钢筋长度=通跨净长+两端支座锚固长度+搭接长度

2025072612012952049660_工程量计算规则与方法(十)

(2)端支座负筋长度计算

端支座负筋长度=锚固长度+伸出支座的长度

锚固长度同上部贯通钢筋;伸出支座的长度,第一排为净跨的1/3,第二排为净跨的1/4

2025072612012952049660_工程量计算规则与方法(十)
2025072612012952049660_工程量计算规则与方法(十)

(3)中间支座负筋长度计算

中间支座负筋长度=中间支座宽度+左右两边伸出支座的长度。伸出支座的长度,第一排为净跨的1/3,第二排为净跨的1/4。当支座两端净跨不相等时,取左右跨中较大的跨度值。

2025072612012952049660_工程量计算规则与方法(十)
2025072612012952049660_工程量计算规则与方法(十)

(4)架立筋长度计算

架立筋长度=每跨净长-左右两边伸出支座的负筋长度+2×搭接长度;架立筋与支座负筋搭接长度按150mm计算

2025072612012952049660_工程量计算规则与方法(十)

(5)下部钢筋长度计算

下部钢筋一般为分跨布置,当布置有贯通钢筋时与上部钢筋计算相同。当分跨布置时下部钢筋长度(分跨布置)=净跨长度+左侧锚固长度+右侧锚固长度

下部钢筋长度(不伸入支座)=净跨长度-2×0.1lni(lni各跨净跨长度)

2025072612012952049660_工程量计算规则与方法(十)
2025072612012952049660_工程量计算规则与方法(十)

(6)侧面钢筋长度计算

侧面钢筋包括侧面构造钢筋受扭钢筋。当hw≥450时,在梁的两个侧面应沿高度配置纵向构造钢筋;纵向钢筋的间距a≤200mm。梁侧面构造纵筋的搭接与锚固长度可取15d

2025072612012952049660_工程量计算规则与方法(十)

(7)箍筋和拉筋长度的计算

2025072612012952049660_工程量计算规则与方法(十)

两肢箍单根长度=(梁宽+梁高)×2-8×保护层-4×箍筋直径+2×max75+1.9d11.9d

加密区的范围:抗震等级为一级的≥2.0hb且≥500,抗震等级为二~四级的≥1.5hb且≥500;hb为梁截面高度。

(8)吊筋长度计算

吊筋长度=2×锚固长度+2×斜段长度+次梁宽度+2×50

当梁高度>800mm,a=60°;当梁高度≤800mm,a=45°

2025072612012952049660_工程量计算规则与方法(十)
高频

金属结构工程其他规定

(二)其他规定

(1)劲性钢筋混凝土柱梁中的劲性钢骨架、钢管混凝土柱中的钢管,应按本附录相关项目编码列项,其混凝土和钢筋应按“混凝土及钢筋混凝土工程”中相关项目编码列项

(3)各钢构件项目均按半成品编制,工作内容不包含构件制作,半成品加工过程中的刷漆要求应在项目特征构件涂层要求中进行描述。若构件为现场制作,应按 “钢构件制作”项目编码列项。

(4)钢构件施工过程中刷油漆及防火涂料等,应按“油漆、涂料、裱糊工程”中相关项目编码列项。注意与清单项目工作内容中补刷油漆区别,“补刷油漆”应包含在清单项目综合单价中,不需要另外列项计算工程量。

(6)金属制品按材料成品现场安装编制,工作内容不包含金属制品的制作。

高频

屋面及防水工程

清单项目设置包括屋面卷材防水、屋面涂膜防水、屋面柔性隔离层、屋面刚性层、屋面排水管、屋面排(透)气管、屋面(廊、阳台)泄(吐)水管、屋面排水板、天沟(檐沟)防水等。

屋面构造中的列项说明:屋面工程中的找平层、保护层及刚性隔离层应按“屋面刚性层”项目编码列项,并在“刚性层作用”项目特征中进行描述;屋面保温材料形成的找坡层、屋面防水保温一体化工程应按本标准附录K保温、隔热、防腐工程“保温隔热屋面”项目编码列项。

2025072612111275642512_工程量计算规则与方法(十四)

(1)屋面卷材防水、屋面涂膜防水、屋面柔性隔离层

项目名称

工程量计算规则

项目特征

说明

屋面卷材防水

按设计图示尺寸以面积计算

1.斜屋顶(不包括平屋顶找坡)按斜面积计算

平屋顶水平投影面积计算

2.不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟所占面积,相应上述部位上翻不增加

3.屋面的女儿墙、伸缩缝、设备基础和天窗等处的上翻部分,并入屋面工程量内

1.卷材品种、规格、厚度

2.防水层数

3.防水层做法

2025072612111275642512_工程量计算规则与方法(十四)

屋面涂膜防水





屋面柔性隔离层



种植屋面过滤层应按本附录“屋面柔性隔离层”项目编码列项

防水层、隔离层的搭接、拼缝、压边、留槎用量及为满足施工规范所需的附加层用量不另行计算。但设计文件中标注具体尺寸的附加层,应计算工程量,并按附加层材质、做法等项目特征单独编码列项

2025072612111275642512_工程量计算规则与方法(十四)

(2)屋面刚性层

项目名称

工程量计算规则

项目特征

屋面刚性层

按设计图示尺寸以面积计算

不扣除房上烟囱、风帽底座、风道等所占面积

1.刚性层材料种类及强度等级

2.刚性层厚度

3.刚性层作用

4.嵌缝材料种类

说明:屋面及防水工程中,设计采用成型钢筋网片、成品钢丝网,应按本标准附录E混凝土及钢筋混凝土工程“钢筋网片”“钢丝网”项目编码列项;设计采用其他形式的钢筋,应按“屋面刚性层内配钢筋”项目编码列项。

2025072612111275642512_工程量计算规则与方法(十四)

(3)屋面排水管,按设计图示尺寸以长度计算。如设计未标注尺寸,以檐口设计室外散水上表面垂直距离计算。工作内容中综合了雨水斗、山墙出水口、雨水篦子的安装均包括在综合单价内,不需另列项计算工程量。

(4)屋面排(透)气管,按设计图示尺寸以长度计算。

(5)屋面(廊、阳台)泄(吐)水管,按设计图示数量计算(单位:个)。

(6)屋面排水板,按设计图示尺寸以面积计算。斜屋顶按斜面积计算。平屋顶按水平投影面积计算。

(7)天沟(檐沟)防水,按设计图示尺寸以展开面积计算。“天沟、檐沟防水”项目是指外挑天沟、檐沟部位的防水,与屋面相连的内天沟、檐沟的防水并入屋面防水计算。

2025072612111275642512_工程量计算规则与方法(十四)

3.墙面防水、防潮(编码:010903)

清单项目设置包括墙面卷材防水、墙面涂膜防水、墙面砂浆防水、墙面变形缝等。

项目名称

工程量计算规则

说明

墙面卷材防水

按设计图示尺寸以面积计算

楼(地)面防水上翻高度>300mm时,应按墙面防水相应项目编码列项

墙面涂膜防水

墙面砂浆防水

墙面变形缝

按设计图示尺寸以长度计算



说明:墙面防水找平层应“墙、柱面装饰与隔断、幕墙工程” “立面砂浆找平层”项目编码列项。(与屋面找平不同)

4.楼(地)面防水、防潮(编码:010904)

清单项目设置包括楼(地)面卷材防水、楼(地)面涂膜防水、楼(地)面砂浆防水(防潮)、楼(地)面变形缝等。

项目名称

工程量计算规则

楼(地)面卷材防水

按设计图示尺寸以主墙间净面积计算

扣除凸出地面的构筑物、设备基础及单个面积>0.3m²的柱、垛、烟囱和孔洞等所占面积

楼(地)面防水上翻高度≤300mm时,工程量并入楼地面防水工程量内

楼(地)面涂膜防水

楼(地)面砂浆防水(防潮)

楼(地)面变形缝

按设计图示尺寸以长度计算

说明:楼(地)面及基础防水找平层应按“楼地面装饰工程”相关找平层项目编码列项。(与屋面中找平不同)

5.基础防水及止水带(编码:010905)

清单项目设置包括基础卷材防水、基础涂膜防水、止水带等。

项目名称

工程量计算规则

基础卷材防水

按图示尺寸以面积计算。

不扣除桩头及单个面积≤0.3㎡的孔洞所占面积,

与筏形基础、防水底板相连的其他基础、电梯井坑、集水坑的防水按展开面积并入计算

基础涂膜防水

止水带

按设计图示尺寸以中心线长度计算

(二)其他规定:

 (2)防水底板等各类基础的侧面、上表面防水工程量应并入基础防水工程量内筏板以上的挡土墙防水应按照墙面防水列项并计算工程量。

 (4)基础防水细石混凝土保护层应按楼地面装饰工程“细石混凝土楼地面”项目编码列项

2025072612111275642512_工程量计算规则与方法(十四)

(6)各变形缝项目均按单侧做法的项目特征进行描述。若为双侧做法且做法一致时,工程量乘以系数2双侧做法不一致时,两侧需分别编码列项。

高频

油漆、涂料、裱糊工程

油漆、涂料、裱糊工程包括木材面油漆、金属面油漆、抹灰面油漆、喷刷涂料、裱糊。

(一)项目设置及计算规则

1.木材面油漆(编码:011401)

清单项目设置包括木门油漆、木窗油漆、木板条(线条)油漆、木材面油漆、木地板油漆、木地板烫硬蜡面等。

(1)木门油漆、木窗油漆

项目名称

工程量计算规则

木门油漆

按设计图示洞口尺寸以面积计算

木窗油漆

(2)木板条、线条油漆

项目名称

工程量计算规则

木板条、线条油漆

按设计图示尺寸以中心线长度计算

说明:木板条、线条油漆包括木扶手、窗帘盒、封檐板、顺水板、挂衣板、黑板框、挂镜线、窗帘棍、木线条油漆

(3)木材面油漆,按设计图示尺寸以面积计算。

项目名称

工程量计算规则

木材面油漆

按设计图示尺寸以面积计算

说明:木材面油漆包括木护墙、木墙裙、窗台板、筒子板、盖板、门窗套、踢脚线、清水板条天棚、檐口、木方格吊顶天棚、吸音板墙面、天棚面、暖气罩、其他木材面等

(4)木地板油漆、木地板烫硬蜡面

项目名称

工程量计算规则

木地板油漆

按设计图示尺寸以面积计算。

空洞、空圈、暖气包槽、壁龛的开口部分并入相应的工程量内

木地板烫硬蜡面

2.金属面油漆(编码:011402)

清单项目设置包括金属门油漆、金属窗油漆、金属面油漆、金属构件油漆、金属构件除锈等。

(1)金属门油漆、金属窗油漆

项目名称

工程量计算规则

金属门油漆

按设计图示洞口尺寸以面积计算

金属窗油漆

(2)金属面油漆。

(3)金属构件油漆、金属构件除锈

项目名称

工程量计算规则

金属面油漆

按设计图示尺寸以面积计算

金属构件油漆

按设计图示尺寸以构件质量计算

金属构件除锈

3.抹灰面油漆(编码:011403)

清单项目设置包括抹灰面油漆、抹灰线条油漆、刮腻子等。

(1)抹灰面油漆、刮腻子(2)抹灰线条油漆

项目名称

工程量计算规则

项目特征

抹灰面油漆

按设计图示尺寸以面积计算

1.基层类型

2.腻子种类

3.刮腻子遍数

4.防护材料种类

5.油漆品种、刷漆遍数

刮腻子

按设计图示尺寸以面积计算



抹灰线条油漆

按设计图示尺寸以中心线长度计算



二)其他说明:

3)抹灰面油漆刷涂料工作内容中包括刮腻子

“刮腻子”项目仅适用于单独进行满刮腻子的设计做法。油漆踢脚线应按“抹灰线条油漆”项目编码列项。

4.喷刷涂料(编码:011404)

清单项目设置包括墙面喷刷涂料、天棚喷刷涂料、空花格(栏杆)刷涂料、线条刷涂料、金属面喷刷防火涂料金属构件喷刷防火涂料、木材构件喷刷防火涂料等。

(1)墙面喷刷涂料、天棚喷刷涂料

项目名称

工程量计算规则

墙面喷刷涂料

按设计图示尺寸以展开面积计算。

洞口侧壁面积并入相应喷刷部位中计算

天棚喷刷涂料

说明:墙面喷刷涂料的“喷刷涂料部位”可描述为内墙、外墙

(2)空花格、栏杆刷涂料(3)线条刷涂料。

项目名称

工程量计算规则

空花格、栏杆刷涂料

按设计图示尺寸以单面外围面积计算

线条刷涂料

按设计图示尺寸以中心线长度计算

(4)金属面喷刷防火涂料、木材构件喷刷防火涂料

(5)金属构件喷刷防火涂料

项目名称

工程量计算规则

项目特征

金属面喷刷防火涂料

按设计图示尺寸以面积计算



木材构件喷刷防火涂料

按设计图示尺寸以面积计算



金属构件喷刷防火涂料

按设计图示尺寸以构件质量计算

1.构件名称

2.耐火等级要求

3.涂料品种、遍数或厚度

5.裱糊(编码:011405)

清单项目设置包括墙纸裱糊、织锦缎裱糊等。工程量按设计图示尺寸以面积计算。项目特征需描述:基层类型;腻子种类;刮腻子遍数;粘结材料种类;防护材料种类;面层材料品种、规格。

项目名称

工程量计算规则

项目特征

墙纸裱糊

按设计图示尺寸以面积计算

1.基层类型

2.腻子种类

3.刮腻子遍数

4.粘结材料种类

5.防护材料种类

6.面层材料品种、规格

织锦缎裱糊

高频

其他装饰工程

其他装饰工程包括柜、架、台,装饰线条,扶手、栏杆、栏板装饰,暖气罩,浴厕配件,雨篷、旗杆、装饰柱,招牌、灯箱,美术字。

(一)项目设置及计算规则

1.柜、架、台(编码:011501)

清单项目设置包括装饰柜、装饰架、装饰台、成品柜(架、台)等。

项目名称

工程量计算规则

装饰柜

按设计图示尺寸以正投影面积计算

装饰架

装饰台

成品柜架、台

2.装饰线条(编码:011502)

项目名称

工程量计算规则

成品装饰线条

按设计图示尺寸以中心线长度计算

3.扶手、栏杆、栏板装饰(编码:011503)

清单项目设置包括带扶手的栏杆栏板不带扶手的栏杆栏板扶手、成品带扶手栏杆(栏板)等。

项目名称

工程量计算规则

带扶手的

栏杆、栏板

按设计图示以栏杆、栏板中心线长度计算

不带扶手的

栏杆、栏

成品带扶手

栏杆、栏板

扶手

按设计图示以扶手中心线长度计算

4.暖气罩(编码:011504)

清单项目设置包括暖气罩、成品暖气罩等

项目名称

工程量计算规则

暖气罩

按设计图示尺寸以垂直投影面积不展开计算

成品暖气罩

5.浴厕配件(编码:011505)

包括洗漱台、洗厕配件、镜面玻璃、镜箱等。

项目名称

工程量计算规则

洗漱台

按设计图示尺寸以台面外接矩形面积计算。

不扣除孔洞、挖弯、削角所占面积;

挡板、吊沿板面积并入台面面积内

洗厕配件

按设计图示数量计算(单位:个)。

镜箱

镜面玻璃

按设计图示尺寸以边框外围面积计算

说明:洗厕配件项目的“配件名称”可描述为晒衣架、帘子杆、浴缸拉手、卫生间扶手、毛巾杆、毛巾环、卫生纸盒、肥皂盒等。

6.雨篷、旗杆、装饰柱(编码:011506)

包括装饰板雨篷、金属旗杆、成品装饰柱等。

项目名称

工程量计算规则

说明

装饰板雨篷

按设计图示尺寸以水平投影面积计算

其工作内容中已包括了骨架的制作与安装。

金属旗杆

按设计图示数量计算(单位:根)



成品装饰柱

说明:装饰板雨篷的“装饰板材料品种”可描述为玻璃、阳光板、金属板

7.招牌、灯箱(编码:011507)

包括平面(箱式)招牌、竖式标箱、灯箱、信报箱等。

项目名称

工程量计算规则

平面、箱式招牌

按设计图示尺寸以正立面边框外围面积计算复杂形状的凸凹造型部分不增加面积

竖式标箱

按设计图示数量计算(单位:个)。

灯箱

信报箱

8.美术字(编码:011508)

项目名称

工程量计算规则

美术字

按设计图示数量计算(单位:个)。

高频

措施项目

对于发包人提供设计图纸,并要求承包人按图施工的非实体项目,由于有图纸可以计算工程量,其计量原则同分部分项工程量清单施工排水施工降水有专项设计方案,可根据专项设计按照分部分项工程的形式编码列项计算工程量。

主要的措施项目:

项目编码

项目名称

单位

工作内容

011601001

脚手架

搭设脚手架、斜道、上料平台,铺设安全网,铺(翻)脚手板,转运、改制、维修维护,拆除、堆放、整理,外运、归库等

(2)“脚手架”包括工程施工过程中,按照相关规范要求及满足施工作业的需求所搭设的全部脚手架。

项目编码

项目名称

单位

工作内容

011601002

垂直运输

垂直运输机械进出场及安拆,固定装置、基础制作、安装,行走式机械轨道的铺设、拆除,设备运转、使用等

(3)“垂直运输”仅包括工程施工过程中的大型垂直运输机械。使用其他吊装机械及人力辅助工器具进行的垂直运输,包含在相应分部分项工作内容中

项目编码

项目名称

单位

工作内容

011601003

其他大型机械进出场及安拆

除垂直运输机械以外的大型机械安装、检测、试运转和拆卸,运进、运出施工现场的装卸和运输,轨道、固定装置的安装和拆除等

011601004

施工排水

提供满足施工排水所需的排水系统,包括设备安拆、调试及配套设施的设置等,设备运转、使用等

011601005

施工降水

提供满足施工降水所需的排水系统,包括设备安拆、调试及配套设施的设置等,设备运转、使用等

项目编码

项目名称

单位

工作内容

011601006

临时设施

为进行建设工程施工所需的生活和生产用的临时建(构)筑物和其他临时设施。包括临时设施的搭设、移拆、维修、清理、拆除后恢复等,以及因修建临时设施应由承包人所负责的有关内容

011601007

文明施工

施工现场文明施工、绿色施工所需的各项措施

011601008

环境保护

施工现场为达到环保要求所需的各项措施

011601009

安全生产

施工现场安全施工所需的各项措施

(4)“临时设施”“文明施工”“环境保护”“安全生产”工作内容的包含范围,应参考各省、自治区、直辖市或行业建设主管部门的相关规定进行补充。

项目编码

项目名称

单位

工作内容

011601010

冬雨季施工增加

在冬季或雨季施工,引起防寒、保温、防滑、防潮和排除雨雪等措施的增加,人工、施工机械效率的降低等内容

011601011

夜间施工增加

因夜间或在地下室等特殊施工部位施工时,所采用照明设备的安拆、维护、照明用电及施工人员夜班补助、夜间施工劳动效率降低等内容

011601012

特殊地区施工增加

在特殊地区(高温、高寒、高原、沙漠、戈壁、沿海、海洋等)及特殊施工环境(邻公路、邻铁路等)下施工时,弥补施工降效所需增加的内容

项目编码

项目名称

单位

工作内容

011601013

二次搬运

因施工场地条件及施工程序限制而发生的材料、构配件、半成品等一次运输不能到达堆放地点,必须进行二次或多次搬运所发生的内容

011601014

已完工程及设备保护

建设项目施工过程中直至竣工验收前,对已完工程及设备采取的必要保护措施

011601015

既有建(构)筑物、设施保护

在工程施工过程中,对既有建(构)筑物及地上、地下设施进行的遮盖、封闭、隔离等必要临时保护措施

高频

地基处理与边坡支护工程其他规定

(1)本附录各清单项目工作内容均包括无法自行移动的大型施工机械的场内就位及移位,也包括各清单项目全面实施前的试夯、试打等现场试验工序。除另有说明外,本附录基坑与边坡支护各清单项目中均包括施工过程中所必需的土石方挖填

(2)项目特征中的“地层类别”应按本标准表表5.3.1和表5.3.2的规定,并根据岩土工程勘察报告进行描述。

(3)项目特征及工程量计算规则中的“桩长”应包括桩尖若有,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。

(4)同类桩的重复套打、截面咬合不增加相应工程量

(5)喷射混凝土(砂浆)的钢筋网、钢丝网按“混凝土及钢筋混凝土工程”中“钢筋网片”、“钢丝网”项目列项;地下连续墙和混凝土桩的钢筋笼,按“混凝土及钢筋混凝土工程”中“钢筋笼”项目列项。钢筋混凝土支撑、冠梁、腰梁的钢筋,按“混凝土及钢筋混凝土工程”中“现浇混凝土基础及联系梁钢筋”项目列项。以上钢筋制作、安装使用“混凝土及钢筋混凝土工程”相应项目编码列项时均需描述使用部位

(6)本部分未列出的支护桩,按“地基处理”和“桩基础”中的相关项目列项,截(凿)桩头按“桩基础”中相关项目列项,重力式水泥土墙按“地基处理”中“水泥土搅拌桩复合地基”项目列项,砖、石挡土墙、护坡按“砌筑工程”中的相关项目列项,混凝土挡土墙按“混凝土及钢筋混凝土工程”中的相关项目列项。
