一建市政案例分析题及答案详解(9)

来源:233网校 2025-08-13 00:12:58

【背景资料】

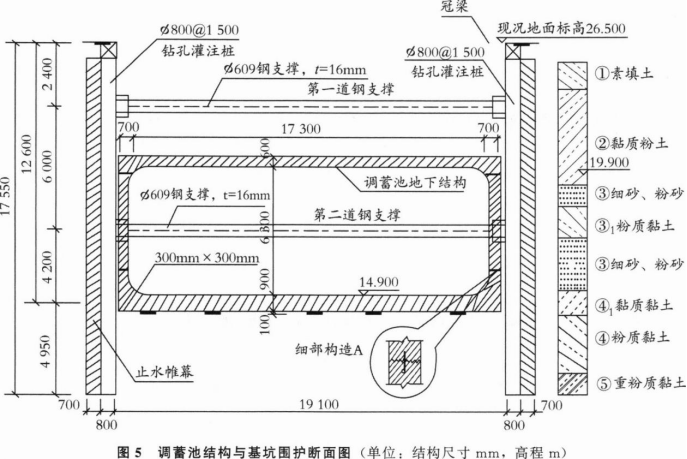

某公司承建城市桥区泵站调蓄工程,其中调蓄池为地下式现浇钢筋混凝土结构,混凝土强度等级为C35,池内平面尺寸为62.0m×17.3m,筏板基础。场地地下水类型为潜水,埋深6.6m。设计基坑长63.8m、宽19.1m、深12.6m,围护结构采用φ800mm钻孔灌注桩排桩+2道巾609mm钢支撑,桩间挂网喷射C20混凝土,桩顶设置钢筋混凝土冠梁。基坑围护桩外侧采用厚度700mm止水帷幕,调蓄池结构与基坑围护断面如图5所示。

施工过程中,基坑土方开挖至深度8m处,侧壁出现渗漏;迫于工期压力,项目部继续开挖施工;同时安排专人巡视现场,加大地表沉降、桩身水平变形等项目的检测频率。

问题:

1.列式计算池顶模板承受的结构自重分布荷载q(kN/m2)(混凝土容重)γ=25kN/m3);根据计算结果,判断模板支架安全专项施工方案是否需要组织专家论证,并说明理由。

2.计算止水帷幕在地下水中的高度。

3.写出基坑围护桩外侧可以采用的止水帷幕的形式。

4.指出基坑侧壁渗漏后,项目部继续开挖施工存在的风险。给出项目部堵漏措施的具体步骤。

5.指出基坑施工过程中风险最大的时段,并简述稳定坑底应采取的措施。

6.写出图中细部构造A的名称,并说明对于其留置位置的有关规定和施工要求。

参考解析:

1.(1)池顶板厚度600mm,因此模板承受的结构自重q=25×0.6=15(kN/m 2)。

(2)该混凝土模板支架安全专项施工方案需要组织专家论证。

理由:施工总荷载15kN/m 2及以上的混凝土模板支撑工程的安全专项方案需要进行专家论证。

2.钻孔灌注桩桩长17.55m,地下水埋深6.6m,17.55—6.6=10.95(m),因此止水帷幕在地下水中的高度为10.95m。

3.基坑围护桩外侧可以采用深层搅拌桩止水帷幕、高压旋喷桩止水帷幕。

4.(1)基坑侧壁渗漏后继续开挖的风险:因为渗漏水中夹带泥沙,会导致渗漏处地层土的流失,从而造成围护结构背后土体沉降过大,严重的会导致围护结构及背后土体坍塌。

(2)项目部堵漏措施的具体步骤:

①采用降水或排水措施。

②在缺陷处插入引流管引流,然后采用双快水泥封堵缺陷处,等封堵水泥形成一定强度后再关闭导流管。

5.(1)基坑施工过程中风险最大时段是基坑开挖到底部至底板施作之间的时段。

(2)稳定坑底应采取的措施:加深围护结构人土深度、坑底土体加固、坑内井点降水等,并适时进行底板结构施作。

6.(1)细部构造A名称:施工缝。

(2)细部构造A留置位置有关规定:池壁与底部相接处的施工缝,宜留在底板上面不小于200mm处,底板与池壁连接有腋角时,宜留在腋角上面不小于200mm处;池壁与顶部相接处的施工缝,宜留在顶板下面不小于200mm处,有腋角时,宜留在腋角下部。

(3)细部构造A施工要求:施工缝内应设置止水带,在已硬化的混凝土表面上浇筑时,应凿毛和冲洗干净,并保持湿润,但不得积水;然后铺设净浆、涂刷 混凝土界面处理剂或水泥基渗透结晶型防水涂料,再铺30~50mm厚的与结构混凝土成分相同的水泥砂浆,并及时浇筑混凝土。混凝土应振捣密实,使新旧混凝土紧密结合。

插入模块

备考刷题233网校APP提供一建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


资料一建备考PDF资料下载 | 一建干货笔记 | 一建学霸笔记

刷题一建章节试题免费刷 | 历年真题在线演练 | 一建模考大赛

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
