【背景资料】
某公司承建一座城市桥梁,该桥上部结构为6×20m简支预制预应力混凝土空心板梁,每跨设置边梁2片、中梁24片;梁端之间、梁端与桥台之间设置了伸缩缝装置。下部结构为盖梁及φ1 000mm圆柱式墩,重力式U型桥台,基础均采用φ1 200mm钢筋混凝土钻孔灌注桩。

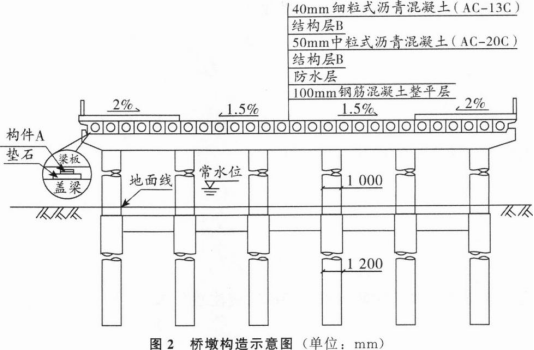

桥墩构造如图2所示

开工前,项目部对该桥划分了相应的分部、分项工程和检验批,作为施工质量检查、验收的基础。划分后的分部(子分部)、分项工程及检验批对照表见表2。

工程完工后,项目部立即向当地工程质量监督机构申请工程竣工验收,该申请未被受理。此后,项目部按照工程竣工验收规定对工程进行全面检查和整修,确认工程符合竣工验收条件后,重新申请工程竣工验收。
问题:
1.写出图中构件A和桥面铺装结构层B的名称,并说明构件A在桥梁结构中的作用。
2.写出表中C、D和E的内容。
3. 混凝土灌注桩的主要控制项目有哪些?
4.伸缩缝装置应具备哪些性能要求?通常哪些位置需要设置伸缩缝?
5.工程完工后,施工单位在申请工程竣工验收的流程是怎样的?应该由哪个单位组织竣工验收?
1.(1)构件A:桥梁支座。结构层B:粘层。
(2)构件A桥梁支座的作用:支座是在桥跨结构与桥墩或桥台的支承处所设置的传力装置,它不仅要传递很大的荷载,并且还要保证桥跨结构能产生一定的变位。
2.C:水下混凝土。D:模板。E:5。
3. 混凝土灌注桩主要控制项目:成孔达到设计深度后,核实地质情况;孔径、孔深; 混凝土抗压强度;桩身不得出现断桩、缩径。
4.(1)伸缩装置应具备的性能要求:伸缩装置应能够适应、满足桥梁纵、横、竖三向的变形要求,应具有可靠的防水、排水系统,防水性能应符合注满水24h无渗漏的要求。
(2)通常在两梁端之间、梁端与桥台之间或桥梁的铰接位置上设置伸缩装置。
5.(1)工程完工后,施工单位应自行组织有关人员进行自检,总监理工程师应组织专业监理工程师对工程质量进行竣工预验收,对存在的问题,应由施工单位及时整改。整改完毕后,由施工单位向建设单位提交工程竣工报告,申请工程竣工验收。
(2)应该由建设单位组织竣工验收。
