【背景资料】

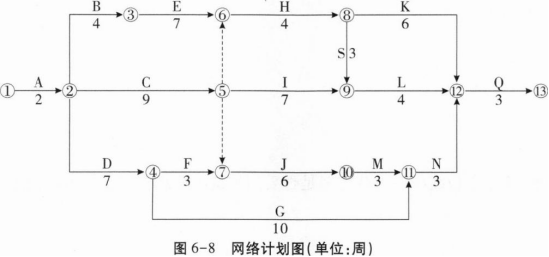

某广场铺装工程,施工单位按照施工合同示范文本要求与发包人签订了施工合同,并且按照要求上报了施工组织设计和施工计划(见图6-8)。

监理在审查施工单位上报的网络图时发现,M工作必须在I工作完成后,且需要增加一项检验工作后,才可以施工。项目部优化网络图,增加了一项检验工作T,T工作持续工作为1周。在施工中发生了如下事件:

事件1:K工作施工时,工地遇到了30年不遇的大雨,造成了已完成工程实体破坏,修复费用需10万元,并且造成工地停工2周,工人窝工费用2万元,暴雨过后施工单位清理现场1周,人工费2万元,施工单位对此提出费用和工期的索赔。

事件2:项目部上报的铺装工程中含有路缘石的安装,安装要求:路缘石基础在广场基础施工完毕后单独开挖,基础材料和广场基础尽量接近,压实度不低于广场基础压实度的90%;平石由一侧向另外一侧敷设,侧石与平石的缝隙对齐,最后进行路缘石表面清理。

事件3:广场石材面层铺装前,项目技术负责人进行了技术交底,交底内容有:铺装前检测基层强度,检查石材等级、产地,测放广场中线、边线,铺装后平整度的要求等。

问题:

1.将优化后的网络图补充完整,并计算优化后的总工期,找出关键线路。

2.就事件1,分别说出施工单位的费用索赔为多少万元,工期索赔是多少天,并说明理由。

3.事件2中,施工单位路缘石安装方案是否妥当?说出路缘石安装的正确做法。

4.补充广场铺装技术交底的内容。

参考解析:

1.(1)网络计划图如下。

(2)优化以后的关键线路:①→②→⑤→⑧→⑩→⑫→⑬→⑭,即A→C→I→T→M→N→Q。

(3)总工期为28周。

2.费用索赔12万元,工期索赔7天。

理由:(1)因为30年一遇大雨为不可抗力,不可抗力的原则是工期顺延,费用各自承担;已完工程实体修复和现场清理费用是业主应承担的责任,窝工费是施工单位应承担的责任。所以延误工期索赔成立,10万元修复费用和2万元现场清理费用索赔成立,2万元窝工费用不成立。

(2)费用索赔为10+2=12(万元);工期索赔为2+1=3(周),因调整后K工作的总时差为2周,故可索赔工期为1周,即7天。

3.(1)不妥当。

(2)①路缘石安装应该是与广场(或者道路)相应的基层,同步施工,

②相同的压实度;

③路缘石安装完毕以后需要将路缘石进行灌缝密实。路缘石靠背宜采用现浇混凝土。

④平石宜从雨水口两侧开始铺设,不得在雨水口位置进行收口;

⑤侧石与平石应错缝铺设,不得出现通缝现象。

4.还应补充:基层平整度的检查;石材的几何尺寸检查;测放控制面层的高程控制桩;结合层的材料配比、摊铺厚度的要求;确定铺装顺序;石材铺装形式和间隙要求。

插入模块

备考刷题233网校APP提供一建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


资料一建备考PDF资料下载 | 一建干货笔记 | 一建学霸笔记

刷题一建章节试题免费刷 | 历年真题在线演练 | 一建模考大赛

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
