【背景资料】
某施工单位承建一项城市污水主干管道工程,管道全长1000m。设计管材采用Ⅱ级承插式钢筋混凝土管,管道内径为d1000mm,壁厚100mm,沟槽平均开挖深度为3m。底部开挖宽度设计无要求,场地地层以硬塑粉质黏土为主,土质均匀,地下水位于槽底设计标高以下,施工期为旱季。
项目部编制的施工方案明确了下列事项:
(1)将管道的施工工序分解为:①沟槽放坡开挖;②砌筑检查井;③下(布)管;④管道安装;⑤管道基础与垫层施工;⑥沟槽回填;⑦闭水试验。施工工艺流程:①→A→③→④→②→B→C。
(2)根据现场施工条件、管材类型及接口方式等因素确定了管道沟槽底部一侧的工作面宽度为500mm,沟槽边坡坡度为1:0.5。
(3)项目部按井段数量抽取1/4进行试验,每次试验段长度不超过500m;上游管顶内壁高程为231.0m,上游设计水头为231.3m,上游检查井井口高程为233.0m。
(4)根据沟槽平均开挖深度及沟槽开挖断面估算沟槽开挖土方量(不考虑检查井等构筑物对土方量估算值的影响)。

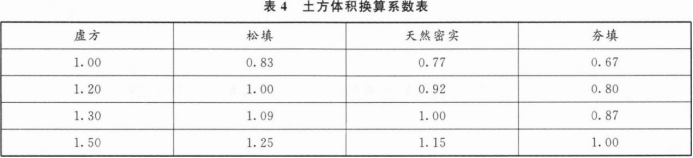

(5)由于施工场地受限及环境保护要求,沟槽开挖土方必须外运,土方外运量根据表4中的土方体积换算系数估算。外运用土方车辆容量为10m³/(车·次),外运单价为100元/(车·次)。

问题:
1.写出施工方案事项(1)中管道施工工艺流程中A、B、C的名称(用背景资料中提供的序号①~⑦或工序名称作答)。
2.写出哪些管道需要做严密性试验?本管道闭水试验浸泡至少多长时间;
3.指出施工方案事项(3)中有何不妥之处,并改正。
4.闭水试验的试验水头高程取多少?写出闭水试验的试验过程。
5.根据施工方案事项(4)、(5),列式计算管道沟槽开挖土方量(天然密实体积)及外运的直接成本。
1.A:⑤管道基础与垫层施工。B:⑦闭水试验。C:⑥沟槽回填。
2.湿陷土、膨胀土、流砂地区的雨水管道、污水管道。管道内注水与浸泡试验管段灌满水后浸泡时间不应少于24h。
3.不妥之处一:按井段数量抽取1/4进行试验。
改正:按井段数量抽取1/3进行试验。(管道内径大于700mm)
不妥之处二:每次试验段长度不超过500m。
改正:每次试验段长度不超过5个连续井段。
4.(1)上游设计水头为231.3m,高于上游管顶内壁高程231.0m,取231.3+2=233.3(m),高于上游检查井井口高程233.0m,故试验水头高程取233.0m。
(2)闭水试验试验过程:试验水头达到233.Om时开始计时,观测管道的渗水量,直至观测结束,应不断地向试验管段内补水,保持试验水头恒定,渗水量的观测时间不得小于30min,渗水量不超过允许值,则试验合格。
5.沟槽底宽=1 000+2×100+2×500=2 200(mm)=2.2(m)。
上口宽=2.2+2×3×0.5=5.2(m)。
横截面积:(2.2+5.2)×3/2=11.1(㎡)。
沟槽开挖土方量=11.1×1 000=1.11(万m³)。
外运直接成本=1.11×1.30/10×100=14.43(万元)。
