【背景资料】

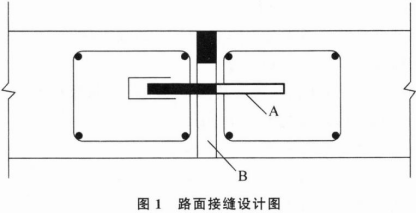

某公司承建一项城市道路改造工程,包括挖除旧路面、新修水泥混凝土路面。道路结构为水泥稳定碎石基层、水泥混凝土面层。在水泥面层设计图中,某路面接缝设计如图1所示。

施工前承包商对道路的现况交通进行了调查,编制了交通导行方案,经监理工程师批准后实施。施工过程中发生如下事件:
事件一:水泥稳定土施工时,为了最大限度地减少对交通的干扰,采用白天集中预先拌合好混合料,夜间集中摊铺,采用一种型号压路机碾压;成活后保湿养护不少于7d。
事件二:水泥混凝土面层施工时进入高温季节,施工单位采取了高温期施工措施。
问题:
1.水泥路面设计图中的接缝属于什么接缝?图中A和B分别是什么?
2.指出事件一中承包商基层施工做法的错误之处,并改正。
3.水泥混凝土路面高温施工应采取哪些措施?
4.施工单位的交通导行方案还要经过哪些部门的批准?
5.水泥稳定碎石基层质量检验项目有哪些?
1.(1)图中接缝属于胀缝。
(2)A:传力杆。B:胀缝板。
2.错误之处1:白天集中预先拌合好混合料,夜间集中摊铺。
改正:水泥稳定碎石应随拌随用,自拌合至摊铺完成,不得超过3h。
错误之处2.采用一种型号压路机碾压
改正:碾压时采用先轻型、后重型压路机碾压,宜在当天碾压成型
3.水泥混凝土路面高温施工应采取的措施:
(1)严格控制混凝土的配合比,保证其和易性,必要时可适当掺加缓凝剂,特高温时段混凝土拌合可掺加降温材料。
(2)尽量避开气温过高的时段,可选择晚间施工。
(3)加强拌制、运输、浇筑、做面等各工序衔接,尽量使运输和操作时间缩短。
(4)加设临时罩棚,避免混凝土面板遭日晒,减少蒸发量,及时覆盖,加强养护,多洒水,保证正常硬化过程。
4.施工单位的交通导行方案还要获得交通管理部门和道路管理部门的批准。
5.水泥稳定碎石基层质量检验项目有原材料质量、压实度、7d 无侧限抗压强度等应符合规范规定要求。
