【背景资料】

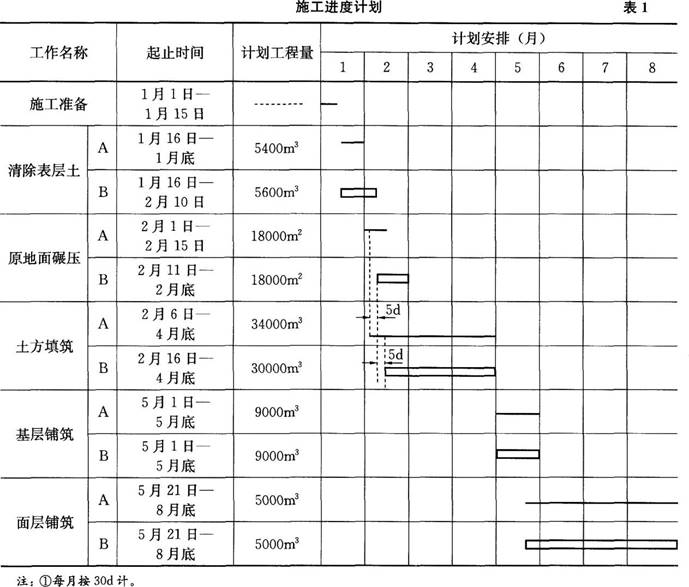

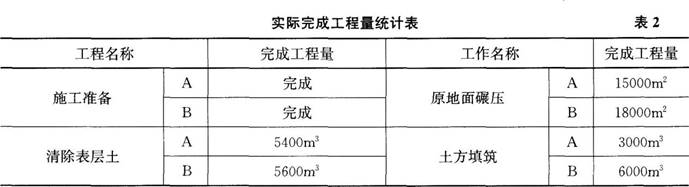

施工单位甲承建了某机场跑道延长段的道面工程,由于施工条件差异较大,项目部将该工程分为A、B两个施工区段(如图1所示)。项目部在施工前编制了施工进度计划(见表1),在施工中定期统计了工程实际完成量,截止2月底的实际完成工程量的统计结果见表2。

受航班时刻变化影响,从4月1日起机场每日无航班时间由5h变为4h,给工程施工带来了不利影响。为确保工程仍能按原计划完成,项目部重新安排了相关工作。


问题:

1.分析2月底各项工作的进度状况。

2.若要在3月底实现实际进度与计划进度相符,需要加快哪些工作的施工进度?计算调整工程量。如何协调原地面碾压与土方填筑工作?实施调整前项目部需要与监理机构和业主单位做哪些沟通?

3.机场每日无航班时间变化后,若仍按原进度计划完成,4月1日后需要重新调整哪些工作?说明理由和应采取的主要措施。

参考解析:

1.2月底各项工作的进度状况:由表1、表2可知,截止2月底,A、B两个区段的施工准备、清除地表土及B区段的原地面碾压工作已经完成,B区段土方填筑实际进度与计划进度相符,A区段原地面碾压、土方填筑工作进度滞后。

2.3月底实现实际进度与计划进度相符,需加快以下工作进度:加快A区段原地面碾压土方填筑工作进度,3月底之前必须完成22000m3的土方填筑工程量(或3月份内必须完成19000m3的工程量,或3月份内追加完成7000m3的工程量)和18000m2的原地面碾压工程量(或3月份内必须完成3000m2的工程量)。

协调工作:施工过程中要协调原地面碾压与土方填筑的工作进度,保证原地面碾压超前土方填筑的时间不少于5d,避免因原地面碾压滞后,影响土方填筑的正常进行。

项目部与监理机构和业主单位需进行的沟通:实施调整前项目部需要重新调整人员、设备、材料等配套计划及施工方案,并上报监理、业主等单位,获批后方可执行。

3.4月1日后需重新调整的工作及理由与措施:依据《民用机场运行安全管理规定》(CCAR-140)的相关规定,机场每日无航班时间改变后,仅对A区段的施工产生影响,若仍执行原计划,需对A区段的土方填筑、基层铺筑、面层铺筑的施工安排做出调整,通过增加人员、设备及优化施工组织等,确保实际工程完成量与计划完成量相符。

插入模块

备考刷题233网校APP提供一建章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


资料一建备考PDF资料下载 | 一建干货笔记 | 一建学霸笔记

刷题一建章节试题免费刷 | 历年真题在线演练 | 一建模考大赛

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
