[一建历年真题]2021年建设工程项目管理考试真题及答案解析

71、根据《建筑施工组织设计规范》,施工方案的主要内容包括()。

A.工程概况

B.施工方法及工艺要求

C.施工部署

D.施工现场平面布置

E.施工准备与资源配置计划

参考答案:ABE
参考解析:施工方案的主要内容如下:

(1)工程概况。

(2)施工安排。

(3)施工进度计划。

(4)施工准备与资源配置计划。

(5)施工方法及工艺要求。

72、关于工作最迟完成时间计算的说法,正确的有( )。

A.单代号搭接网络计划中,等于该工作最早完成时间加上该工作的总时差

B.单代号搭接网络计划中,等于各紧后工作最迟开始(或结束)时间减相应时距加该工作持续时间的最小值

C.双代号网络计划中,等于各紧后工作最迟开始时间的最小值

D.双代号网络计划中,等于该工作完成节点的最迟时间

E.双代号时标网络计划中,等于该工作实箭头线结束点应对的时间坐标

参考答案:ACD
参考解析:在单代号网络搭接网络计划中,终点节点的的最迟完成时间应当等于计划工期Tp;其他工作的的最迟完成时间:①本工作的最迟完成时间=本工作的最早完成时间+本工作的总时差。A正确(即使是最后一项工作也满足该情况),②当某节点(工作)有多个紧后节点(工作)或与紧后节点(工作)混合搭接时,应分别计算并得到多组最迟完成时间,取其中最小值作为该节点的最迟完成时间。只有STS、STF的时距时才要加上该工作的持续时间,B选项错误。

选项D,工作的最迟完成时间等于该工作完成节点的最迟时间,

选项E,双代号时标网络计划中,该工作实箭头线结束点应对的时间坐标为最早完成时间。

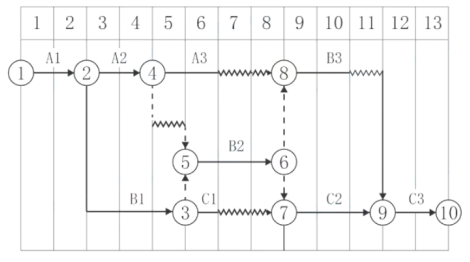

过期考点,仅做参考 73、某双代号时标网络计划如下图(时间单位:天),工作总时差正确的有()。

A.TFA1=0

B.TFA2=1

C.TFA3=2

D.TFc1=2

E.TFB3=1

参考答案:ABDE
参考解析:本题关键线路是A1-B1-B2-C2-C3,A1在关键线路上,总时差为0,A2在关键节点2和5之间,总时差为1天;A3本身自由时差是2天,总时差是3天,C1工作紧后为关键工作,总时差是,2天,B3的紧后是关键工作,总时差是1天。

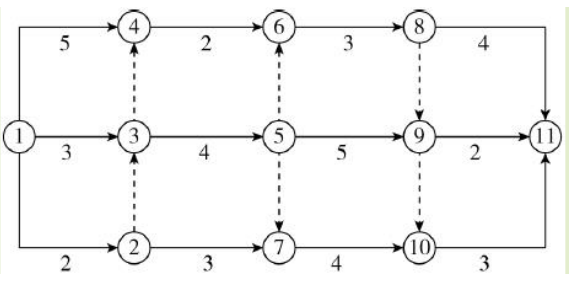

74、某双代号网络计划如下图(时间单位:天),其关键工作有( )。

A.工作3-5

B.工作1-4

C.工作5-9

D.工作7-10

E.工作8-11

参考答案:AC
参考解析:经计算,总工期为15天,其关键线路为:1-3-5-9-10-11,故正确答案为AC。

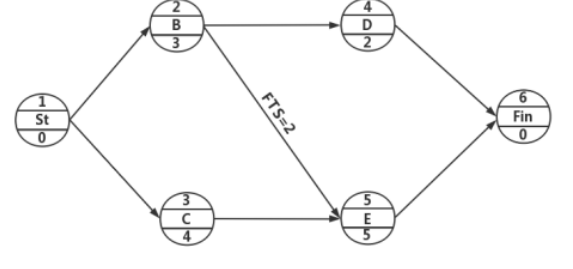

75、某单代号搭接网络计划如下图(时间单位:天), 其时间参数正确的有( )。

A.TFc=1

B.FFB=2

C.LSD=8

D.LSE=5

E.LFc=5

参考答案:ACDE
参考解析:解析如下图所示,选项B错误,FFB=0,解题的思路仍然按照赵老师上课的时候讲的方法,把单代号网络当成双代号网络来计算。其中,题目中出现了B—E工作之间有了FTS=2。

76、项目质量控制体系的运行环境包括( ) 。

A.项目的合同结构

B.质量管理的人员配置

C.质量管理的政府监督制度

D.质量管理的物质资源配置

E.质量管理的组织制度

参考答案:ABDE
参考解析:运行环境:

1 )项目的合同结构;

2) 质量管理的资源配置(质量管理的资源配置,包括专职的工程技术人员和质量管理人员的配置;实施技术管理和质量管理所必需的设备、设施、器具、软件等物质资源的配置。人员和资源的合理配置是质量控制体系得以运行的基础条件);

3)质量管理的组织制度

77、对某模板工程进行抽样检查,发现在表面平整度、截面尺寸、平面水平度、垂直度和标高等方面存在质量问题。按照排列图法进行统计分析,上述质量问题累计频率依次为41%、79%、89%、98%和100%,需要进行重点管理的A类问题有( )。

A.平面水平度

B.垂直度

C.标高

D.表面平整度

E.截面尺寸

参考答案:DE
参考解析:累计频率0-80% 定为A 类问题,即主要问题,进行重点管理;将累计频率在80% - 90% 区间的问题定为B 类问题,即次要问题,作为次重点管理;将其余累计频率在90% - 100%区间的问题定为C 类问题,即一般问题,按照常规适当加强管理。

78、下列工程质量事故发生的原因中,属于技术原因的有()。

A.测设备管理不善造成仪器失准

B.结构设计方案不正确

C.检验检查制度不严密

D.监理人员旁站检验不到位

E.施工操作人员施工工艺错误

参考答案:BE
参考解析:因技术原因引发的质量事故在工程实施过程中,由于设计、施工技术上的失误而造成的质量事故主要包括:结构设计计算错误;地质情况估计错误;盲目采用技术上未成熟 、实际应用中未得到充分实践检验验证其可靠的新技术,采用不适宜的施工方法或工艺等引发的质量事故。

79、下列建设工程项目施工成本费用中,属于间接成本的有()。

A.人工费

B.管理人员工资

C.办公费

D.差旅交通费

E.机械费

参考答案:BCE
参考解析:间接成本是指工程承包单位为工程设计 、采购、施工准备、组织管理施工生产所发生的全部施工间接费 ,包括勘察设计费 、采购成本 、现场管理人员的人工费、资产使用费、工具用具使费、保险费、检验试验费、工程保修费以及其他费用等。

80、关于分部分项工程成本分析的说法,正确的有( )。

A.分部分项工程成本分析的对象为已完分部分项工程

B.分部分项工程成本分析是施工项目成本分析的基础

C.必须对施工项目的所有分部分项工程进行成本分析

D.主要分部分项工程要做到从开工到竣工进行系统的成本分析

E.分部分项工程成本分析是定期的中间成本分析

参考答案:ABD
参考解析:A选项,分部分项工程成本分析的对象为已完成分部分项工程。

B选项,分部分项工程成本分析是施工项目成本分析的基础。

C选项,由于施工项目包括很多分部分项工程,无法也没有必要对每一个分部分项工程都进行

成本分析。

D选项,对于那些主要分部分项工程必须进行成本分析,而且要做到从开工到竣工进行系统的成本分析。

E选项,因为通过主要分部分项工程成本的系统分析,可以基本上了解项目成本形成的全过程,为竣工成本分析和今后的项目成本管理提供参考资料。他不是中间成本分析。

81、关于安全技术交底要求的说法,正确的有( )。

A.必须采用新的安全技术措施

B.必须实行逐级安全技术交底制度

C.定期向多工种交叉施工作业队伍书面交底

D.必须采用两阶段技术交底

E.保留书面安全技术交底签字记录

参考答案:BCE
参考解析:安全技术交底的要求:

(1)项目经理部必须实行逐级安全技术交底制度,纵向延伸到班组全体作业人员。

(2)技术交底必须具体、明确,针对性强。

(3)技术交底的内容应针对分部分项工程施工中给作业人员带来的潜在危险因素和存在问题。

(4)应优先采用新的安全技术措施。选项A错误

(5)对于涉及"四新"项目或技术含量高、技术难度大的单项技术设计,必须经过两阶段技术交底,即初步设计技术交底和实施性施工图技术设计交底。选项D错误

(6)应将工程概况、施工方法、施工程序、安全技术措施等向工长、班组长进行详细交底。

(7)定期向由两个以上作业队和多工种进行交叉施工的作业队伍进行书面交底。

(8)保持书面安全技术交底签字记录。

24版教材内容有变动:施工安全技术交底的要求 ①施工项目部必须实行逐级安全技术交底制度,纵向延伸到班组全体作业人员 ②应将工程概况、施工方法、施工程序、安全技术措施等向施工员、班组长进行详细交底;应将安全技术措施、安全操作规程、防护用品用具使用等向操作人员进行详细交底;③技术交底的内容应针对分部分项工程施工中给作业人员带来的潜在危险因素和存在问题; ④应优先采用新的安全技术措施; ⑤应定期向由两个以上作业班组和/或多工种进行交叉施工的作业班组进行书面交底;⑥应保存书面安全技术交底签字记录并归档。

过期考点,仅做参考 82、下列现场文明施工的管理措施中,属于现场消防、防火管理措施的有( )。

A.建立门卫值班管理制度

B.建立消防管理制度及消防领导小组

C.作业区与生活区必须明显划分

D.现场必须有消防平面布置图

E.对违反消防条例的有关人员进行严肃处理

参考答案:BDE
参考解析:现场消防、防火管理:

(1)现场建立消防管理制度,建立消防领导小组,落实消防责任制和责任人员,做到思想重视、措施跟上、管理到位。

(2)定期对有关人员进行消防教育,落实消防措施。

(3)现场必须有消防平面布置图,临时设施按消防条例有关规定搭设,做到标准规范。

(4) 易燃易爆物品堆放间、油漆间、木工间、总配电室等消防防火重点部位要按规定设置灭火器和消防沙箱,并有专人负责,对违反消防条例的有关人员进行严肃处理。

(5)施工现场用明火做到严格按动用明火规定执行,审批手续齐全。

A选项属于治安管理;

注意C选项属于施工现场生活设施。不选,慎选!!太多同学选择了C!

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 83、应当及时修订生产安全事故应急预案的情形有( )。

A.依据的上位预案中的有关规定发生重大变化

B.编制人员构成发生重大变化

C.重要应急资源发生重大变化

D.面临的事故风险发生重大变化

E.应急演练中发现问题需要修订

参考答案:ACDE
参考解析:有下列情形之一的,应急预案应当及时修订并归档:

(1)依据的法律、法规、规章、标准及上位预案中的有关规定发生重大变化的;

(2 )应急指挥机构及其职责发生调整的;

(3)面临的事故风险发生重大变化的;

(4) 重要应急资源发生重大变化的;

(5 )预案中的其他重要信息发生变化的;

( 6) 在应急演练和事故应急救援中发现问题需要修订的;

(7)编制单位认为应当修订的其他情况。B选项是干扰项。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 84、钢筋混凝土构件和允许出现裂缝的预应力混凝土构件进场质量验收时,应进行的检验项目包括( )。

A.承载力

B.材料性能

C.挠度

D.裂缝宽度

E.外观质量

参考答案:ACD
参考解析:钢筋混凝土构件和允许出现裂缝的预应力混凝土构件应进行承载力、挠度和裂缝宽度检验;不允许出现裂缝的预应力混凝土构件应进行承载力、挠度和抗裂检验。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 85、在项目的实施阶段,项目总进度应包括( )进度。

A.设计前准备阶段的工作

B.设计工作

C.项目建议书的编制工作

D.招标工作

E.项目动用后的保修工作

参考答案:ABD
参考解析:在项目的实施阶段,项目总进度应包括:

(1)设计前准备阶段的工作进度。

(2)设计工作进度。

(3)招标工作进度。

(4)施工前准备工作进度。

(5)工程施工和设备安装进度。

(6)工程物资采购工作进度。

(7)项目动用前的准备工作进度等。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 86、下列施工现场噪声的控制措施中,属于控制传播途径的有()

A.利用多孔材料吸收声能

B.设置隔声屏障

C.振动源上涂覆阻尼材料

D.压缩机风管处设置消声器

E.操作人员使用耳塞、耳罩

参考答案:ABC
参考解析:传播途径的控制:

①吸声:利用吸声材料(大多由多孔材料制成)或由吸声结构形成的共振结构(金属或木质薄板钻孔制成的空腔体)吸收声能,降低噪声。

②隔声:应用隔声结构,阻碍噪声向空间传播,将接收者与噪声声源分隔。隔声结构包括隔声室、隔声罩、隔声屏障、隔声墙等。

③消声:利用消声器阻止传播。允许气流通过的消声降噪是防治空气动力性噪声的主要装置。如对空气压缩机、内燃机产生的噪声等。

④减振降噪:对来自振动引起的噪声,通过降低机械振动减小噪声,如将阻尼材料涂在振动源上,或改变振动源与其他刚性结构的连接方式等。

D属于声源控制,E属于接收者的防护。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 87、下列施工作业质量控制点中,属于“见证点”的有()

A.隐蔽工程

B.重要部位施工

C.压力容器特种作业

D.二次结构砌体施工

E. 预应力施工工艺

参考答案:BCDE
参考解析:凡属"见证点"的施工作业,如重要部位、特种作业、专门工艺等,施工方必须在该项作业开始前,书面通知现场监理机构到位旁站,见证施工作业过程;凡属"待检点"的施工作业,如隐蔽工程等, 所以A不属于。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 88、关于工程保险的说法,正确的有() 。

A.工程一切险要求投保人以项目法人的名义投保

B.国内工程通常由项目法人办理工程一切险

C.第三者责任险—般附加在工程一切险中

D.承包人设备保险的保险范围包括准备用于永久工程的设备

E.国内工程开工前均要集中投保工程一切险

参考答案:BCD
参考解析:选项A、B,工程一切险要求投保人办理保险时应以双方名义共同投保。为了保证保险的有效性和连贯性,国内工程通常由项目法人办理保险,国际工程一般要求承包人办理保险。

选项C,第三者责任险的被保险人也应是项目法人和承包人。该险种一般附加在工程一切险中。

选项D,承包人设备保险:保险的范围包括承包人运抵施工现场的施工机具和准备用于永久工程的材料及设备。我国的工程一切险包括此项保险内容。

选项E,如果承包商不愿投保一切险,也可以就承包商的材料、机具设备、临时工程、已完工程等分别进行保险,但应征得业主的同意。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 89、关于成本核算方法的说法,正确的有( ) 。

A.表格核算法简单易懂,方便操作

B.表格核算法精度不高,实用性较差

C.项目财务部门—般采用表格核算法

D.会计核算法对工程项目内各岗位成本的责任核算比较适用

E.会计核算法科学严密,覆盖面较大

参考答案:AE
参考解析:选项A、B,表格核算法优点是简便易懂,方便操作,实用性较好;缺点是难以实现较为科学严密的审核制度,精度不高,覆盖面较小。

选项C,项目财务部门一般采用会计核算法。

选项D,因为表格核算具有操作简单和表格格式自由等特点,因而对工程项目内各岗位成本的责任核算比较实用。

选项E,会计核算法优点是科学严密,人为控制的因素较小而且核算的覆盖面较大。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

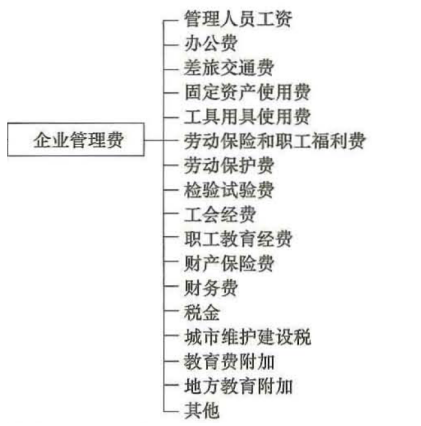

过期考点,仅做参考 90、按施工成本构成要素分类,应计入企业管理费用的有)。

A.固定资产使用费

B.管理人员工资

C.工具用具使用费

D.材料采购及保管费

E.规费

参考答案:ABC
参考解析:

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 91、关于项目施工总承包模式特点的说法,正确的有( )。

A.合同价不明确,不利于业主的投资控制

B.业主选择承包方的招标及合同管理工作量小

C.与平行发包模式相比,组织协调工作量大

D.开工日期不可能太早,建设周期会较长

E.工程质量在很大程度上取决于总承包方的管理水平和技术水平

参考答案:BDE
参考解析:选项A错误,施工总承包模式下,在开工前就有较明确的合同价,有利于业主的总投资控制。

选项B正确,业主只需要进行一次招标,与施工总承包单位签约,因此招标及合同管理工作量将会减小。

选项C错误,由于业主只负责对施工总承包单位的管理及组织协调,其组织与协调的工作量比平行发包会大大减少,这对业主有利。

选项D正确,由于一般要等施工图设计全部结束后,业主才进行施工总承包的招标,因此,开工日期不可能太早,建设周期会较长。

选项E正确,建设工程项目质量的好坏在很大程度上取决于施工总承包单位的管理水平和技术水平。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 92、关于施工总承包合同中费用控制条款的说法,正确的有()

A.发包人签发进度款支付证书,表明发包人已接受了承包人完成的相应工作

B.承包人可以使用预付款修建临时工程、组织施工队进场

C.发包人在收到预付款催告通知后7天内仍未支付的,承包人有权暂停施工

D.发包人应在进度款支付证书签发后28天内完成支付

E.发包人在工程款中逐期扣回预付款后,预付款担保额度应相应减少

参考答案:BCE
参考解析:选项A,发包人签发进度款支付证书或临时进度款支付证书,不表明发包人已同意、批准或接受了承包人完成的相应部分的工作。

选项B,预付款应当用于材料、工程设备、施工设备的采购及修建临时工程、组织施工队伍进场等。

选项C,发包人逾期支付预付款超过7天的,承包人有权向发包人发出要求预付的催告通知,发包人收到通知后7天内仍未支付的,承包人有权暂停施工。

选项D,除专用合同条款另有约定外,发包人应在进度款支付证书或临时进度款支付证书签发后14 天内完成支付

选项E,发包人在工程款中逐期扣回预付款后,预付款担保额度应相应减少,但剩余的预付款担保金额不得低于未被扣回的预付款金额。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 93、关于工作任务分工和管理职能分工的说法,正确的有()

A.管理职能是由管理过程的多个环节组成

B.管理职能分工表既可用于项目管理,也可用于企业管理。

C.在项目实施的全过程中,应视具体情况对任务分工表进行调整

D.项目各参与方应编制统一的工作任务分工表和管理职能分工表

E.编制工作任务分工表前应对项目实施各阶段的具体管理工作进行详细分解

参考答案:ABCE
参考解析:选项A,管理职能分工:管理是由多个环节组成的过程,即:(1)提出问题。(2)筹划。(3)决策。(4)执行。(5)检查。

选项B,管理职能分工表是用表的形式反映项目管理班子内部项目经理、各工作部门和各工作岗位对各项工作任务的项目管理职能分工。管理职能分工表也可用于企业管理。

选项C,在工作任务分工表中应明确各项工作任务由哪个工作部门(或个人)负责,由哪些工作部门(或个人)配合或参与。在项目的进展过程中,应视必要对工作任务分工表进行调整。

选项D,业主方和项目各参与方,如设计单位、施工单位、供货单位和工程管理咨询单位等都有各自的项目管理的任务,上述各方都应该编制各自的项目管理任务分工表。

选项E,为了编制项目管理任务分工表,首先应对项目实施各阶段的费用(投资或成本)控制、进度控制、质量控制、合同管理、信息管理和组织与协调等管理任务进行详细分解。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 94、建设工程施工招标应当具备的条件有( )。

A.有编制招标文件和组织评标的能力

B.招标人已经依法成立

C.有相应资金或资金来源已经落实

D.初步设计及概算应当履行审批程序的,已经批准

E.有招标所需的设计图纸及技术资料

参考答案:BCDE
参考解析:建设工程施工招标应该具备的条件包括以下几项:招标人已经依法成立;初步设计及概算应当履行审批手续的,已经批准;招标范围、招标方式和招标组织形式等应当履行核准手续的,已经核准;有相应资金或资金来源已经落实;有招标所需的设计图纸及技术资料。这些条件和要求,一方面是从法律上保证了项目和项目法人的合法化,另一方面,也从技术和经济上为项目的顺利实施提供了支持和保障。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 95、对业主而言,成本加酬金合同的优点有( ) 。

A.可以通过分段施工缩短工期

B.便于对工程计划进行合理安排

C.可以减少承包商的对立情绪

D.可以利用承包商的施工技术专家,帮助弥补设计中的不足

E.通过确定最大保证价格约束工程成本不超过某一限值

参考答案:ACDE
参考解析:对业主而言,这种合同形式也有一定优点,如:

①可以通过分段施工缩短工期,而不必等待所有施工图完成才开始招标和施工。

②可以减少承包商的对立情绪,承包商对工程变更和不可预见条件的反应会比较积极和快捷。

③可以利用承包商的施工技术专家,帮助改进或弥补设计中的不足。

④业主可以根据自身力量和需要,较深入地介入和控制工程施工和管理。

⑤也可以通过确定最大保证价格约束工程成本不超过某一限值,从而转移一部分风险。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 96、关于施工成本偏差分析表达方法的说法,正确的有()。

A.横道图法形象、直观,一目了然

B.表格法反映的信息量大

C.横道图法是最常用的一种方法

D.表格法具有灵活、适用性强的优点

E.曲线法能够直接用于定量分析

参考答案:ABD
参考解析:横道图法具有形象、直观、一目了然等优点,但这种方法反映的信息量少,一般在项目的较高管理层应用,选项A正确。

表格法是进行偏差分析最常用的一种方法,选项C错误。(C选项教材已删除,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

用表格法进行偏差分析具有如下优点:(1)灵活、适用性强。(2)信息量大。(3)表格处理可借助于计算机,从而节约大量数据处理所需的人力,并大大提高速度。选项B、D正确。

选项E,曲线法可以用于定量分析,但不能够直接用于定量分析。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 97、若承包商未按合同要求实施工程,关于业主向承包商索赔的说法,正确的有()。

A.未按合同条件要求,无故不向分包人付款,业主无权进行索赔

B.质量不满足要求,业主另找公司完成的,只可向承包商索赔成本

C.工程进度太慢,要求承包商赶工时,可索赔业主方工程师的加班费

D.合同工期已到而工程仍未完工,可索赔误期损害赔偿费

E.未按合同要求办理保险,业主可前去办理并索赔相应的费用

参考答案:CDE
参考解析:承包商未按合同要求实施工程,发生下列损害业主权益或违约的情况时,业主可索赔费用和(或)利润:

(1)工程进度太慢,要求承包商赶工时,可索赔工程师的加班费。C正确。

(2)合同工期已到而工程仍未完工,可索赔误期损害赔偿费。 D正确。

(3)质量不满足合同要求,如不按照工程师的指示拆除不合格工程和材料,不进行返工或不按照工程师的指示在缺陷责任期内修复缺陷,则业主可找另一家公司完成此类工作,并向承包商索赔成本及利润。 B错误。

(4)质量不满足合同要求,工程被拒绝接收,在承包商自费修复后,业主可索赔重新检验费。

(5)未按合同要求办理保险,业主可前去办理并扣除或索赔相应的费用。E正确。

(6)由于合同变更或其他原因造成工程施工的性质、范围或进度计划等方面发生变化,承包商未按合同要求及时办理保险,由此造成的损失或损害可向承包商索赔。

(7)未按合同要求采取合理措施,造成运输道路、桥梁等的破坏。

(8)未按合同条件要求,无故不向分包商付款。 A错误。

(9)严重违背合同(如工程进度一拖再拖,质量经常不合格等),工程师一再警告而没有明显改进时,业主可没(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)收履约保函。

过期考点,仅做参考 98、项目风险评估工作包括()。

A.确定各种风险的风险等级

B.分析各种风险的损失量

C.确定风险因素

D.确定应对各种风险的对策

E.分析各种风险因素的发生概率

参考答案:ABE
参考解析:项目风险评估包括以下工作:

(1)利用已有数据资料(主要是类似项目有关风险的历史资料)和相关专业方法分析各种风险因素发生的概率。

(2)分析各种风险的损失量,包括可能发生的工期损失、费用损失,以及对工程的质量、功能和使用效果等方面的影响。

(3)根据各种风险发生的概率和损失量,确定各种风险的风险量和风险等级。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 99、关于合同分析及其作用的说法,正确的有()。

A.合同分析要从合同执行的角度去分析

B.合同分析往往由项目经理负责

C.合同分析的目的之—是合同任务分解、落实

D.分析合同中的漏洞,解释有争议的内容

E.合同分析同招标文件分析的侧重点相同

参考答案:ACD
参考解析:A选项,合同分析是从合同执行的角度去分析、补充和解释合同的具体内容和要求,将合同目标和合同规定落实到合同实施的具体问题和具体时间上,用以指导具体工作,使合同能符合日常工程管理的需要,使工程按合同要求实施,为合同执行和控制确定依据。

B选项,合同分析往往由企业的合同管理部门或项目中的合同管理人员负责。

C选项,由于以下诸多因素的存在,承包人在签订合同后、履行和实施合同前有必要进行合同分析:( 6 )合同中的任务需要分解和落实。

D选项,合同分析的目的和作用体现在以下几个方面:1 )分析合同中的漏洞,解释有争议的内容。2) 分析合同风险,制定风险对策。3 )合同任务分解、落实。

E选项,合同分析不同于招标投标过程中对招标文件的分析,其目的和侧重点都不同。对合同中明示的法律应重点分析。

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

过期考点,仅做参考 100、下列项目进度控制的措施中,与工程设计技术有关的措施有()。

A.组织工程设计方案的评审与选用

B.分析施工组织设计对进度的影响

C.寻求设计变更加快施工进度的可能

D.重视信息技术在进度控制中的应用

E.改变施工机械设计,提高机械效率

参考答案:ACE
参考解析:项目进度控制的技术措施:

建设工程项目进度控制的技术措施涉及对实现进度目标有利的设计技术和施工技术的选用。不同的设计理念、设计技术路线、设计方案会对工程进度产生不同的影响,在设计工作的前期,特别是在设计方案评审和选用时,应对设计技术与工程进度的关系作分析比较。在工程进度受阻时,应分析是否存在设计技术的影响因素,为实现进度目标有无设计变更的可能性。施工方案对工程进度有直接的影响,在决策其是否选用时,不仅应分析技术的先进性和经济合理性,还应考虑其对进度的影响。在工程进度受阻时,应分析是否存在施工技术的影响因素,为实现进度目标有无改变施工技术、施工方法和施工机械的可能性。

(E选项存在争议,教材是改变施工技术、施工方法和施工机械,而E选项是施工机械设计。)

(本题已过期,为保证试题的完整性和真实性,未进行修改或删除,答案仅供参考)

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
